华南公司中山市利高广场项目是集五星级酒店、商业中心、酒店式公寓于一体的城市综合体。今天,我们从质量管理和安全文明施工管理两大方面,全面地参观学习一下工程优质做法。

广东省中山市利高广场工程位于中山市主城区商业中心,总建筑面积36万平方米,合同额16亿,为城市综合体,包括6栋超高层住宅建筑、1栋25层酒店,以及近10万平米的商场、停车场,建成后将成为中山市地标性建筑。
一、质量管理

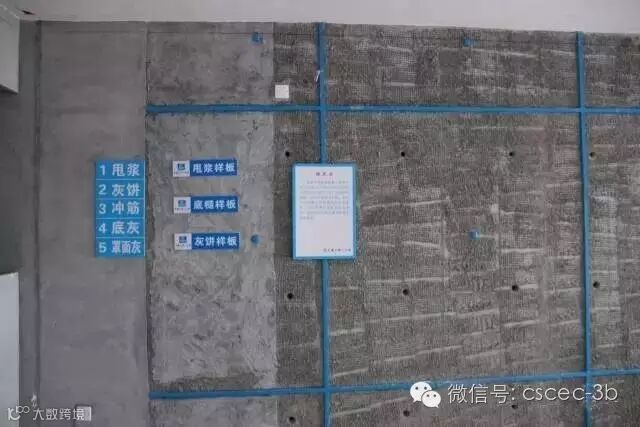

1、样板引路

外墙砖样板做拉拔试验

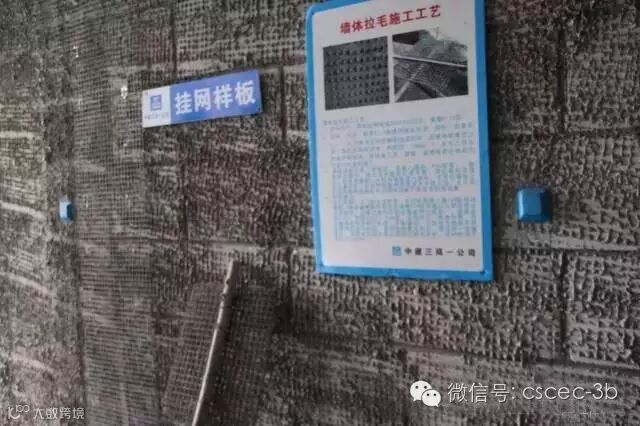

三维式的样板区,从里→外→顶分别布局了相应的工序样板,几乎涵盖了整个工程的所有工序,巧妙地利用空间,做工精细。
2、主体质量

混凝土振捣很到位,现场几乎找不到较大的修补痕迹,而且主体表面没有杂物,横平竖直,色差小。

楼面收得很平整,墙柱根部可能有部分烂根现象,但统一15公分高度贴美文条修补,观感较好。

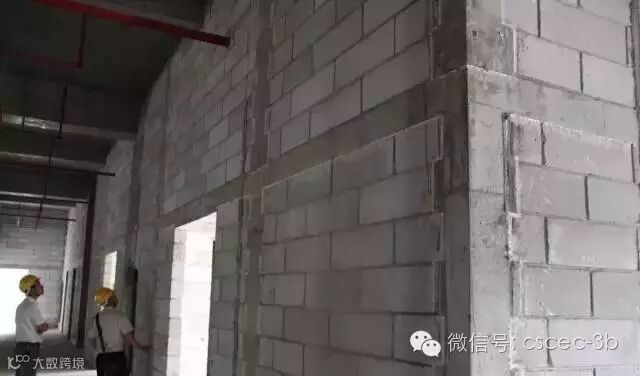

3、砌体质量

①所有构造柱、现浇过梁、腰梁边缘均粘贴双面胶,防止漏浆;

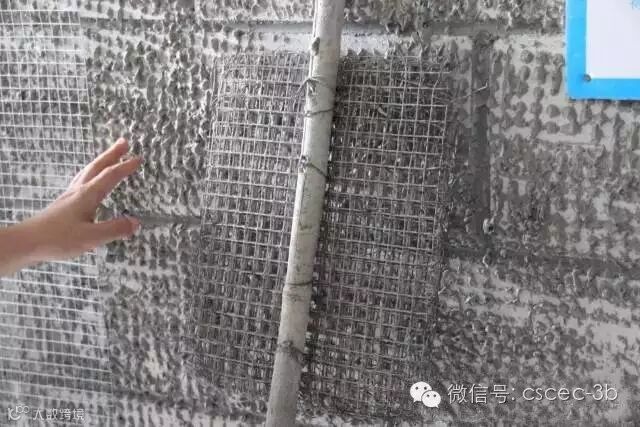

②二次结构振捣到位,几乎没有漏振、蜂窝麻面现象;
③二次结构与砌体墙交接非常平整。

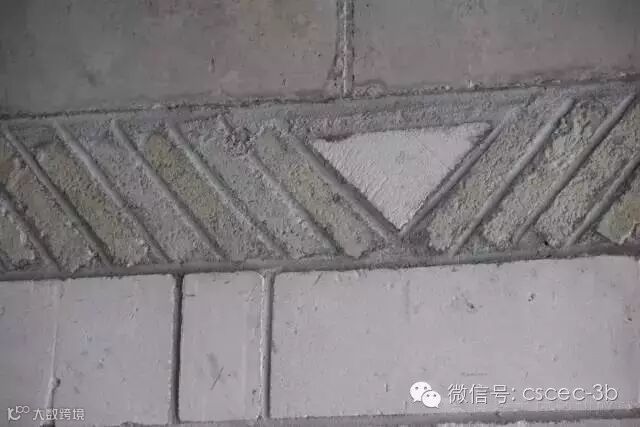

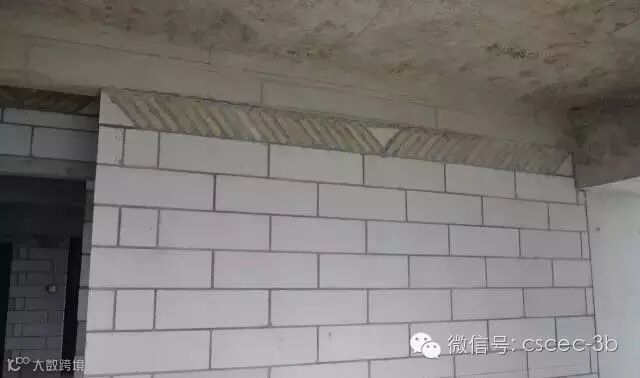

顶砖部位三角块用加气块切割而成,达到实用、美观、节约成本的效果。

①斜顶砖部位规范,砖缝整齐而饱满;
②砌体深化到位,遇到砖缝过大时用加气块切片填充。

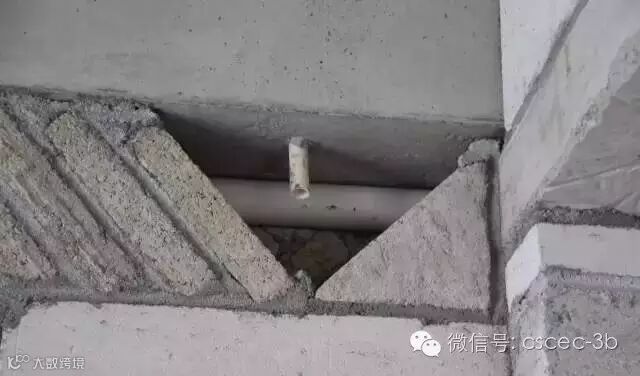

构造柱牛腿设置、浇捣规范。
4、抹灰质量

自作小工具甩毛,效果非常均匀、毛刺感很强,而且操作简易方便,很实用。

5、沉箱圆弧质量

深化铝模,卫生间吊模底部带圆弧,可保证沉箱底部阴角处圆弧与结构一次成型,避免了传统砂浆圆弧的开裂,加强了细部防水。

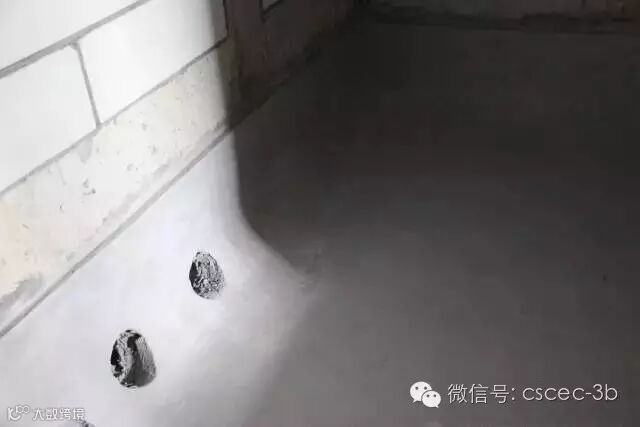

圆弧表面平整、光滑,半径非常大,阴阳角均做成圆弧状,底部找坡合理。

6、外墙洞口封堵质量

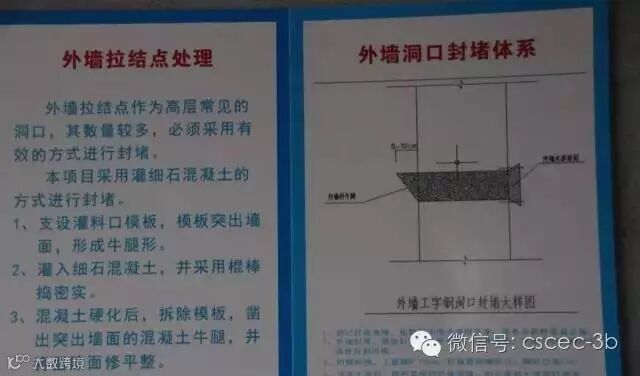

采用定型化支模体系封堵外墙预留洞口,本质上与普通构造柱顶部设置牛腿的原理无异。

7、水电安装

二、安全文明管理

1、绿色现场

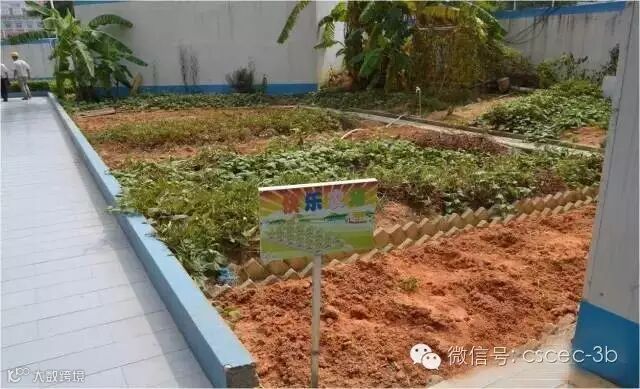

项目部利用空地开辟农场,种植绿色食物。
2、定型化工具

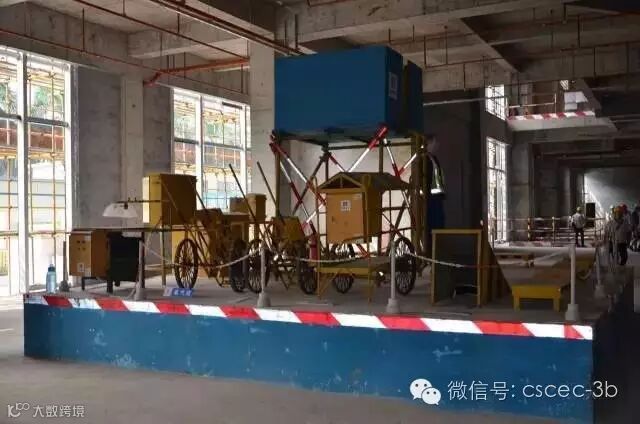

现场施工机具均采用定型化工具。

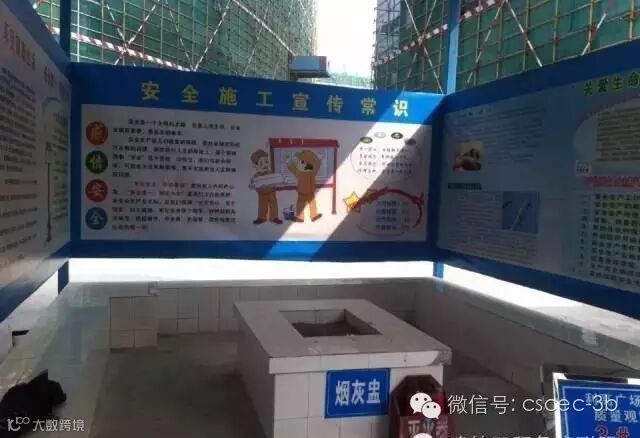

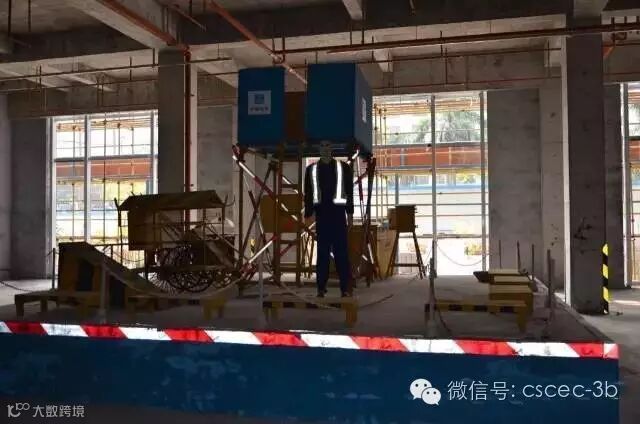

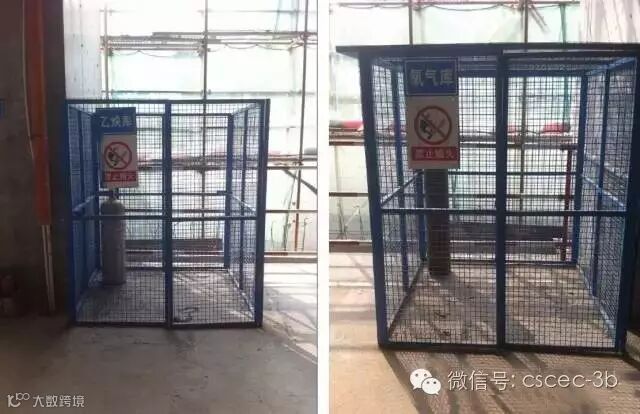

3、安全工具展示区

4、临时用电

楼层电箱附近设置挂电缆叉,起到安全用电的作用。

采用节能灯具及LED灯具,既起到节能作用,又使照明效果大大提高。

5、文明施工

成品水泥灌与砂浆搅拌机巧妙设计,方便实用,减少扬尘。

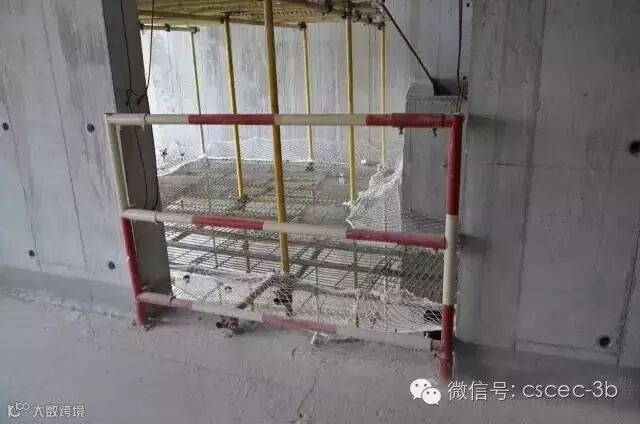

6、临边防护

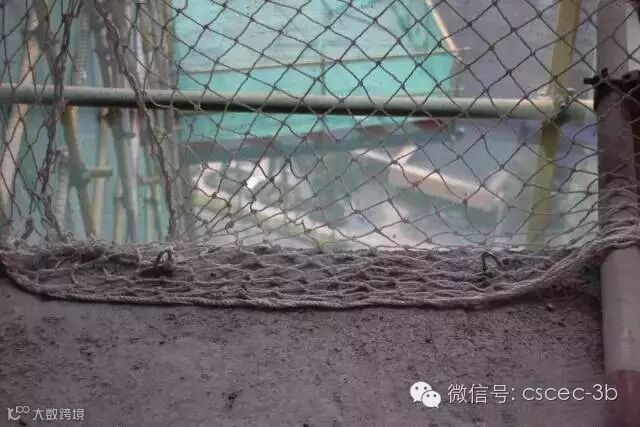

外架隔离采用安全兜网,里侧用带勾的膨胀螺丝固定,装拆方便、实用。

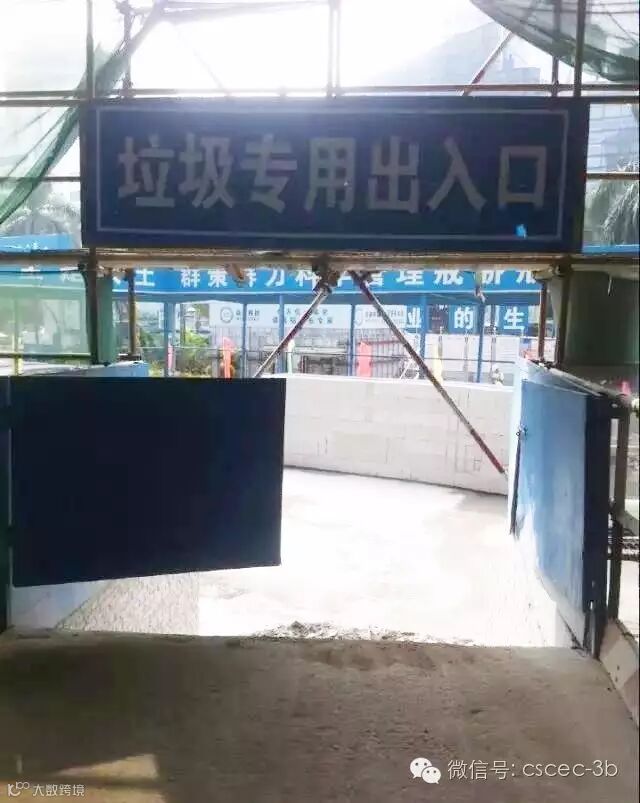

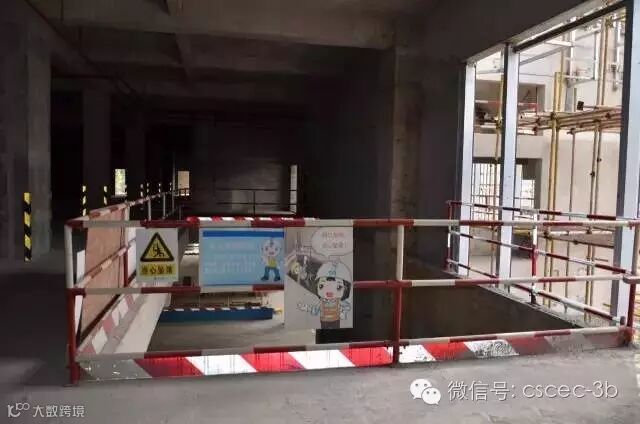

专用的垃圾出入口

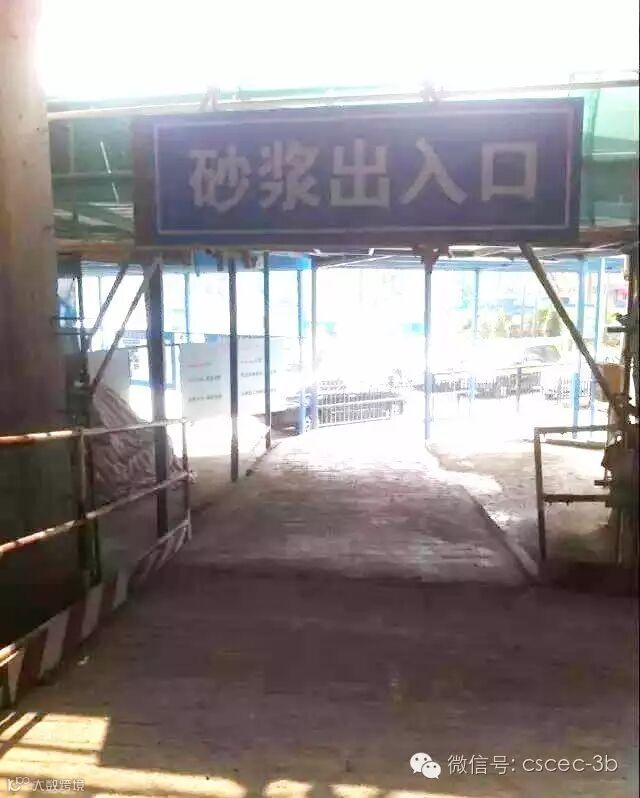

专用的砂浆出入口

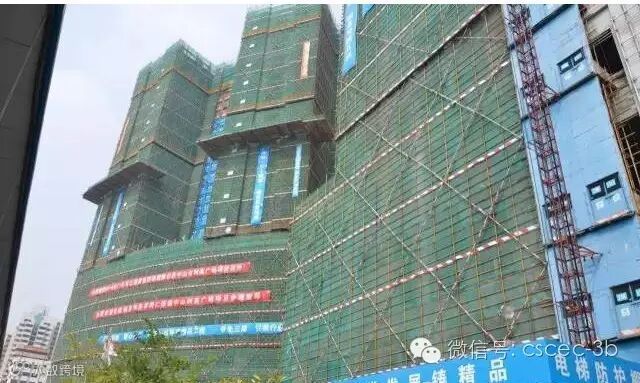

7、远观外脚手架
