8月3日晚,珠海格力地产集团举办珠海口岸项目“7·30”建设总结大会。华南公司港珠澳大桥珠海口岸I标段项目在8个建设标段、38家建设单位中排名第一,获得200万奖励。
在8个建设标段、38家建设单位中排名第一,获得200万奖励
此次“7·30”节点共考核115项,其中华南公司需完成53项目。经过项目建设团队的努力,分公司负责的I标段总完成率98%,其中自行施工部分完成率100%,位列30家建设单位第一。
自港珠澳大桥珠海口岸开展赶工建设以来,工程局到公司高度重视,成立以局副总经理李勇为组长,局工程部总经理赵军为副组长的6人工作督查小组,公司副总经理苏道亮、工程部经理秦长金长期蹲点项目,珠海公司班子成员、工程管理部、安监部迅速下沉至项目。管理人员由60人快速增加到150人,劳务增加至3000人,项目组建4个区域管理团队和3个专业团队。并迅速摸底情况,科学倒排工期,节点细化到天,责任落实到人。通过召开赶工动员大会、签订赶工责任状、编制销项计划并每三天考核一次,全面掀起赶工热潮。
自赶工以来,项目6—7月完成产值1.6亿元,是1—5月累计产值的1.3倍。

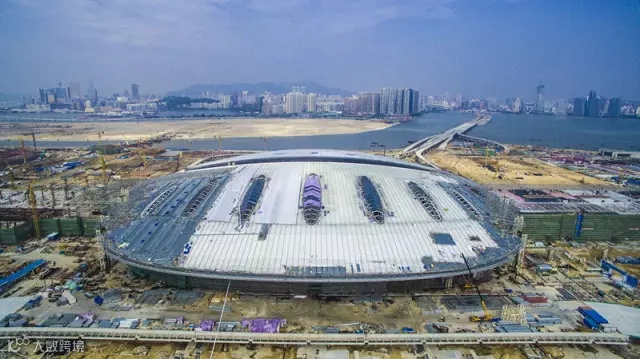

据悉,港珠澳大桥珠海口岸项目I标段于2014年12月23日中标,2015年12月28日旅检A区结构封顶,现在项目全面进入安装工程阶段。项目于2015年9月份召开珠海市质量安全观摩会,获得了“珠海市安全文明施工样板工地”、“广东省安全文明施工样板工地”、“2016年中国建筑工程BIM大赛二等奖”、“2016年全国建筑绿色施工示范工地”等荣誉。
★
7月10日
旅检A区7.2米南北内侧弧形墙脚手架搭设完成,较计划提前3天
7月12日
旅检A区三层大屋面16台风机全部吊装就位,与中建钢构顺利完成工序穿插,提前提供工作面
7月15日
旅检A区“0”米层4区空调风、消防水电、电气、给排水等隐蔽完成并移交,较计划提前15天
旅检A区西侧吊顶板大面安装完成,较计划提前5天
7月19日
旅检B区东边南半段幕墙安装完成,较计划提前2天
7月20日
旅检A区钢结构楼梯安装完成,较计划提前7天
7月22日
旅检A区A1、A2配电房接到变更,要求改变门洞尺寸。项目部马上组织设备、人员对混凝土门进行打凿,连夜完成变更,为7月23日设备如期进场创造条件
7月23日
旅检A区屋面闭水完成(PVC铺设完成),较计划提前7天
7月25日
旅检A区内圈檐口龙骨大面完成,较计划提前5天
旅检A区檐口外立面蜂窝铝板龙骨安装完成,较计划提前15天
7月27日
旅检A区“0”米层候车厅铝板天花主龙骨完成,较计划提前3天
7月28日
旅检A区虹吸雨水系统闭水完成,较计划提前2天
旅检A区“0”米层天棚腻子完成,较计划提前2天
7月29日
旅检B区西侧西侧挑檐安装完成,较计划提前1天
7月30日
旅检A区地下室车库线槽灯试亮300盏,较计划提前16天
