【争先专栏】争先事:不折不挠 齐心协力抢复工 华南公司珠海长隆海洋科学馆项目抢险复工进行时 中建三局一公司华南公司
2017-09-04
0
导读:受到“天鸽”“帕卡”双强台风影响,华南公司珠海长隆海洋科学馆项目临建损毁2.4万平方米、基坑积
       受到“天鸽”“帕卡”双强台风影响,华南公司珠海长隆海洋科学馆项目临建损毁2.4万平方米、基坑积水近10万立方米、塔吊倒毁6台、直接经济损失更是占珠海公司台风损失的一半......面对项目严重的损失、艰难的复工局面、高温暴雨的轮番袭击,项目全体员工并没有被困难吓倒。他们团结一致,不等、不靠、不要,快速组织资源、科学推进复工,在大灾面前唱响了一曲动人的争先之歌



科学组织谋复工

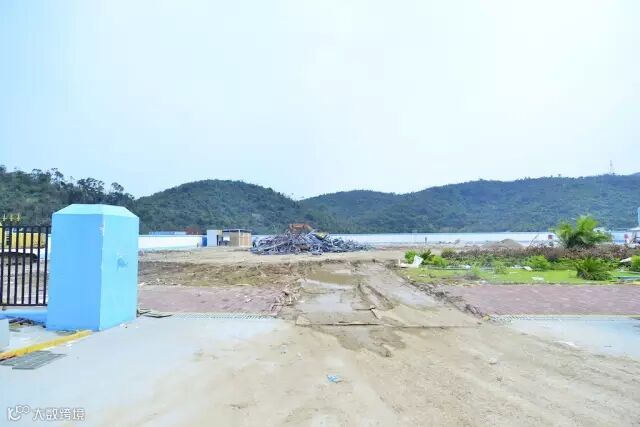

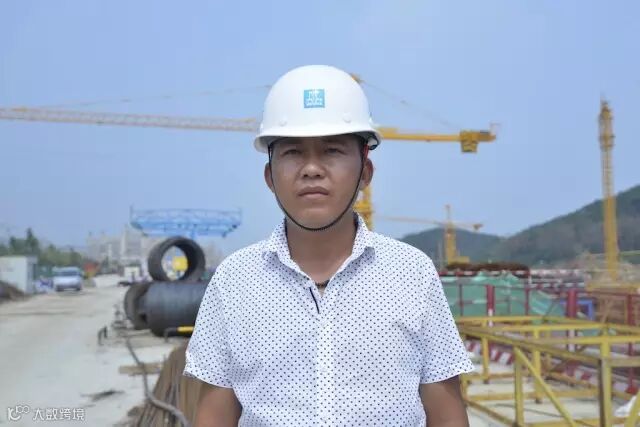

23日下午4时,台风“天鸽”刚刚过境,珠海公司副经理、珠海长隆海洋科学馆项目项目经理刘辉就急匆匆地驾车向着项目现场赶,一路上倒伏的大树、弯折的交通指示牌、破损的大楼幕墙......让他心中隐隐不安,也让他越发加重了油门。来到项目一看,刘辉倒吸一口凉气。这是他工作多年来从未看到过的景象:临建板房犹如碎纸机碎过一样,塔吊动臂七零八落散落在地面,基坑满是浑水,山洪不断下泄,现场垃圾遍地、杂乱无章。昨天标准化的临建、井然有序的施工现场仿佛“幻境”一般。“第一次碰到项目受损这么严重,那一刻都有点茫然了。”刘辉回忆当时的场景。



面对项目如此严重的损失,作为项目带头人刘辉并没有乱了阵脚。他冷静下来,和驻点在此的华南公司总工寇广辉清点起项目损失、梳理危险源、商量复工计划。


很快,他们就厘清了重建思路,将重建工作分为临建、现场、塔吊设备、技术、后勤材料、商务6个小组,每个小组明确负责人、工作内容,并连夜编制复工计划,精确到天:9月15日,完成塔吊清理工作;9月23日,完成办公区修建;20天内完成可容纳700人的板房建设,一个月达到2000人住宿标准......一项项计划详细列出。


24日上午,80名项目管理人员全部来到了项目现场。刘辉向大家说到:“我们要树立艰苦奋斗的信心!”并当场宣布复工计划、安排复工任务,责任到人并要求每天考核。“要让大家有信心,按照复工计划就能将不可能变为可能。”刘辉说。


齐心协力促复工

克服困难,不仅需要信心,更需要行动。基坑中满是浑水,最深达4米多,而附近变压器损坏,项目没电抽水。刘辉紧急协调三台200千瓦柴油发电机组、大小水泵百余台,沿基坑周围24小时不间断抽水,为后续现场恢复抢时间。不仅如此,由于倾倒的塔吊个头太大,珠海公司安全总监张庆还从广州找来500吨汽车吊,等作业面一出来就着手清理损坏的塔吊设备。

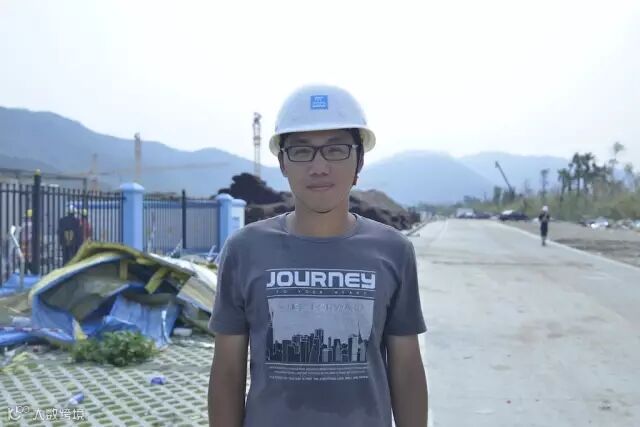

办公区也是一片狼藉。没有抱怨、没有等待大家都自觉搬运被撕裂的板房,抢救项目财产,寻找可利用的物资。“天鸽”过境后的第二天,天气立刻进入“烧烤模式”,很多人都被晒伤,甚至有人中暑。项目见习工长谢浩手臂上的皮肤也晒掉了皮,“蜕皮两次,本来人就黑,现在更黑了,呵呵”谢浩咧开嘴笑着说。



板房的夹层是阻燃棉,阻燃棉纤维硬度大,像一枚枚梅花针,非常扎人。“空气中到处都飘着,落到人的皮肤上扎得非常疼,还找不到疼的地方。”项目c区生产经理王文说。但是没有人抱怨,没有人退缩。“看到东西被抢出来,还是很有成就感的。”王文补充道。


在撤离前夕,刘辉还专门安排人员将项目技术、商务等重要资料锁进铁皮箱并用胶带密封。台风后立刻安排人梳理受损清单,联动分公司商务部、法务部,为保险理赔、合同索赔提供依据。

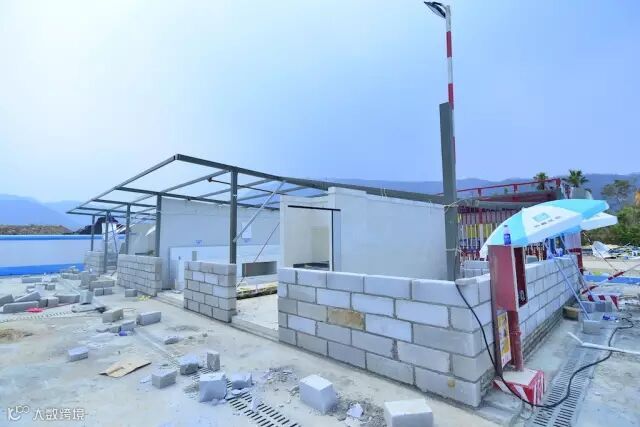

项目还积极吸取这次台风教训。“我们将新的板房做了加固设计,并进行抗台风验算。”项目总工舒浩说。项目还将食堂、卫生间设计为砖混结构,再有台风来袭,可充当项目的临时避难所。“砖混卫生间还有1天就完工了,这让我们更加坚定了信心。其实,每个人做好自己的任务,就能让项目更好更快的完成灾后重建复工。”见习工长谢浩说。



项目不仅仅开展自救,还积极配合业主救灾。珠海长隆乐园内,从富祥湾路到长隆大道5公里长的道路上都是遍地的风灾垃圾,折断倒伏的行道树。生产经理吴林带着70余名工友一道帮助业主清理了这段道路,一连干了3天3夜,晚上没有电,就用电动车灯光照明继续干。“我们有资源,现场机械、人力都在,我认为这是一种互帮互助,能体现我们企业‘业主至上’的服务理念”。吴林说。


后勤服务保复工

“赶紧把贵重物品收拾好,上大巴里去。”23日凌晨5点钟,为赶在台风来临前把项目所有人员撤离至安全区域,项目副书记方芳和王文、吕庆磊等4人正在对每个生活区进行大检查。卫生间、冲凉房,每一个角落都不放过。近800名管理人员及劳务工人,早上七点前全部撤离至安置点。担心工人吃的不够,方芳还不顾大雨再次返回横琴镇上购买食物,等到返回安置点,浑身已经淋湿了。“怕台风持续时间久,大家断粮了。”方芳说。


下午4点,安顿好员工后,方芳又紧急赶回项目,看到被台风摧毁了的项目,方芳很是心酸。“就像自己养了很久的孩子,几个小时突然就没了。”方芳回忆。除了心酸,还有压力。项目工期紧,又遇上53年一遇的台风,工人住哪里?如何开展重建?怎样才能尽快保障后勤,不影响生产工作?这些都是方芳要面临的问题。

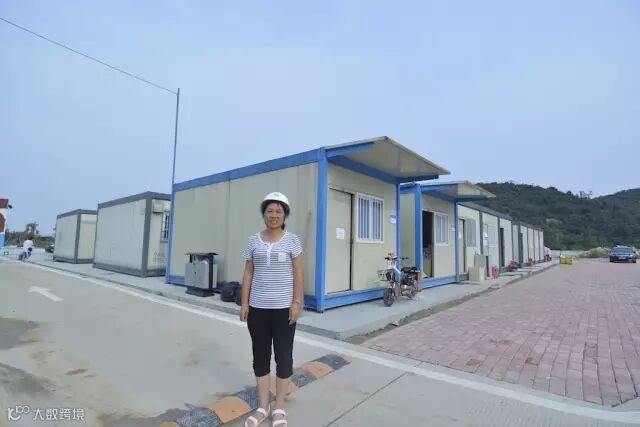

作为副项目书记,后勤保障是一项重要的工作。台风过境后,方芳紧急联系集装箱式房、吊机资源,同时向华南公司寻求支援。“天鸽”过境后第二天,第一批集装箱式办公房安装完成,截至31日,33个集装箱房均已到位,为项目全体成员提供了一个可遮风雨的“庇护所”。


项目食堂被完全毁坏。方芳就和两名同事组成后勤保障小组,开车到外面买盒饭,一日三餐,一顿不落。担心大家晚上加班饿了,方芳还采购了大量的面包、泡面、矿泉水等,硬是把不大的办公室塞得满满当当。“现场帮不上什么忙,也希望能为大家做好服务工作。”方芳说。



家在珠海的方芳,自从调到项目上,已经连续工作一个多月没有回家了。“虽然很想家,但是特殊时期,更重要的是尽快做好后勤保障工作,不能延误工期。只要大家共同努力,我相信项目的复工目标就一定能实现!”

(通讯员:杨登科 李煜 吴羊佩 明凯
