今年7月3日
华南公司承建的
全国最大的房建类EPC工程
珠海横琴科学城(一期)租赁住房项目
正式完成场地移交
2个多月来
进驻现场的华南人
凝心聚力、砥砺前行
在清晨里、在日暮下挥洒汗水
正让一座新城由蓝图变成现实
先和小编一起去看看现场的变化吧!

7月25日航拍图

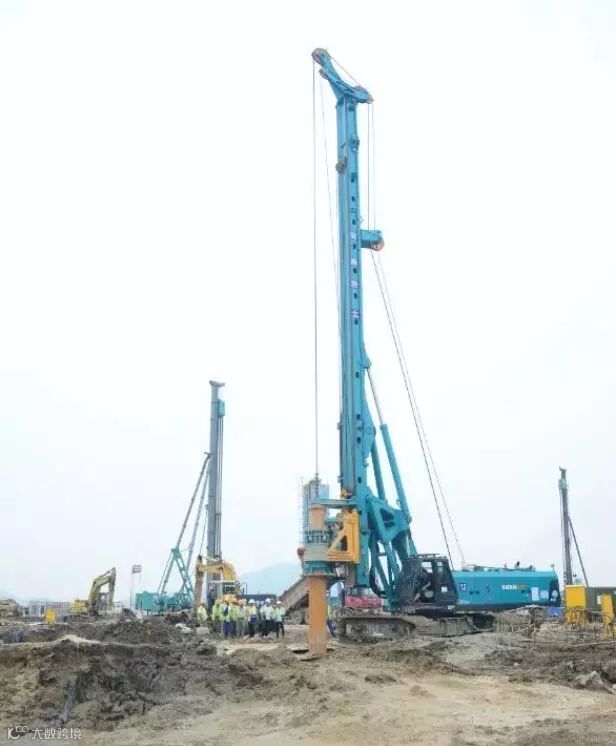

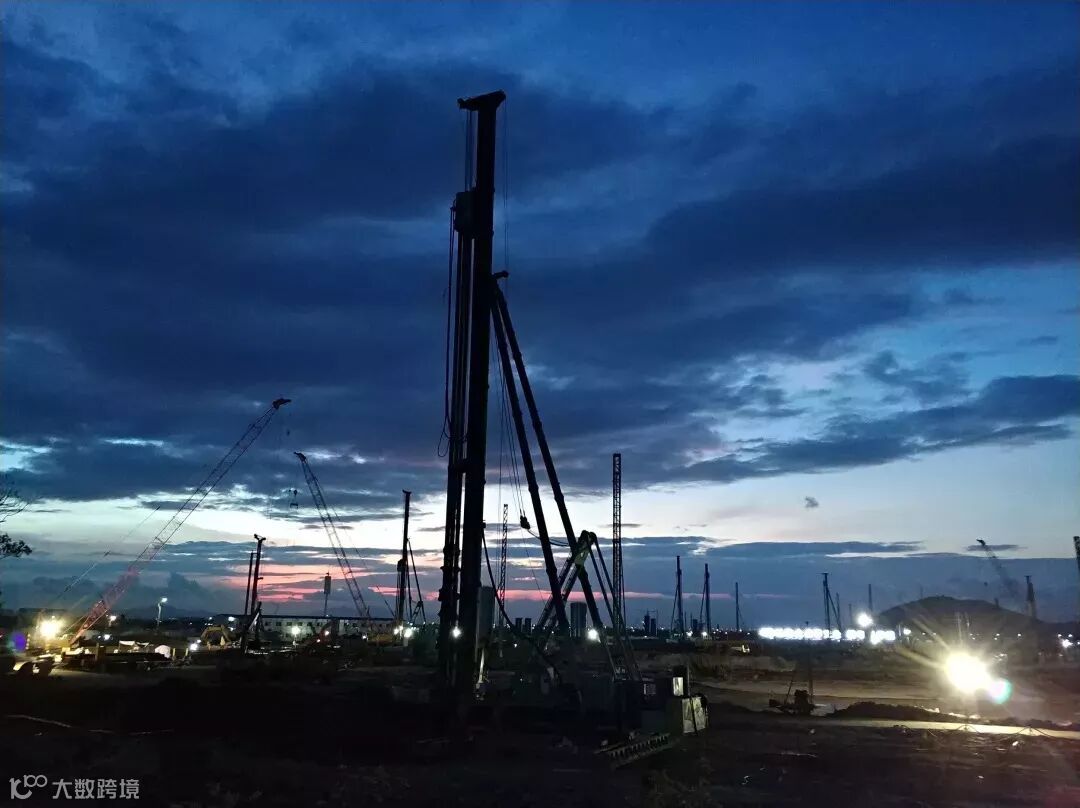

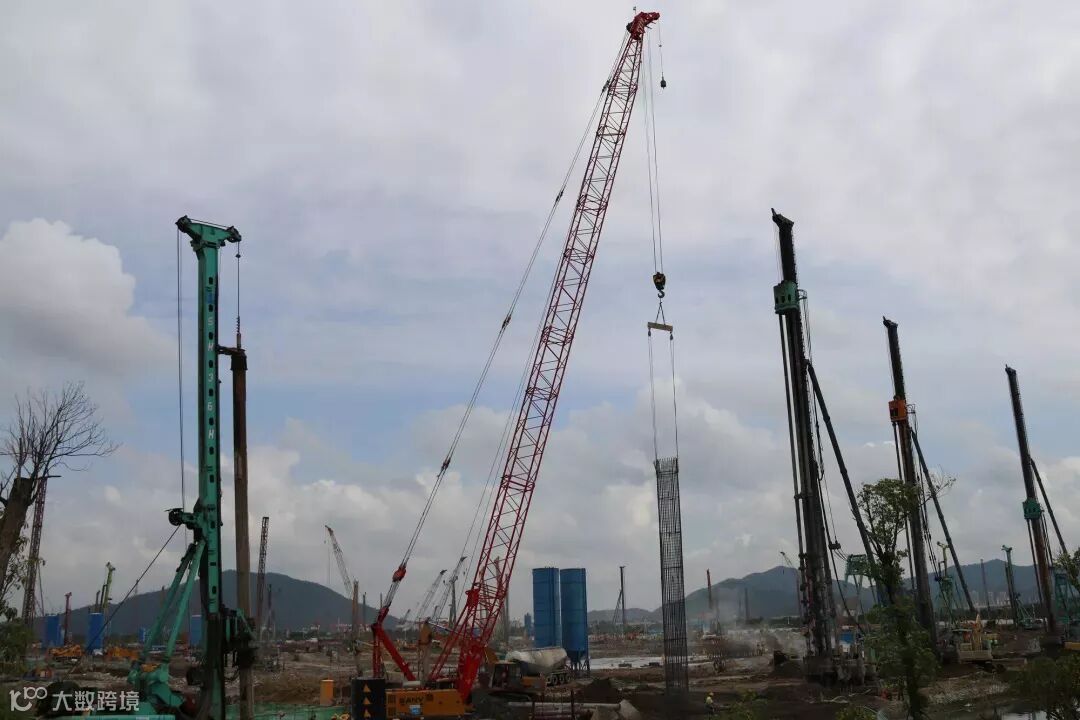

8月24日首根工程桩开钻

9月12日航拍图
特色架构,强化组织保障
本项目分为一个总承包项目部及四个土建项目部。整体组织架构采用两层分离模式,总包管理层负责整体统筹、策划、管控、对项目负总责,土建项目部负责项目具体实施。

组织架构图

快马加鞭,筑牢战斗堡垒
人员入场方面,项目部一周内聚集专业管理人员200余人,进场工人1000余人,大兵团作战初具规模;
资源进场方面,项目已进场三轴搅拌桩机14台、单轴搅拌桩机36台、旋挖钻机33台、回旋钻机8台、冲孔钻机6台、油压钻机59台,累计钢筋6632t,混凝土22901立方,水泥96999.3t。
项目部调配了充足的人力、物力以确保10月底完成基坑支护工程,11月底完成全部工程桩的施工,年底前完成大土方开挖,12月31日完成16.5个亿的产值。
多措并举,稳步推进建设
项目部针对工程特点,通过加强工程建设全过程管控,确保优质、高效完成建设任务,为确保工程安全、质量和进度目标全面实现。
超前谋划,精心组织
公司领导为项目总指挥,公司各部门及单位密切配合,公司各部门与项目团队,打造一盘棋、拧成一股绳、形成一条心。
上下联动,协力帮扶
公司领导、公司各部门负责人每月至少一次到项目开展项目专项推进会,并驻场办公、实地帮扶。
【争先看】珠海横琴科学城(一期)租赁住房项目召开专项推进会
牢记使命,狠抓落实
每月与各片区签订责任状,项目部一级抓一级,层层抓落实,紧扣节点,倒排工期,高效推进项目建设。
“雄关漫道真如铁,而今迈步从头越。”横琴科学城(一期)租赁住房项目作为全局瞩目的超大型EPC项目,荣光与责任同在!
项目团队将始终坚持高站位谋划、高标准管理、高品质建造、高价值附加的理念,不断前移关键能力,以更大的作为,为工程局“441计划”由“五个集成”向“五位一体”跨越升级贡献新智慧。
