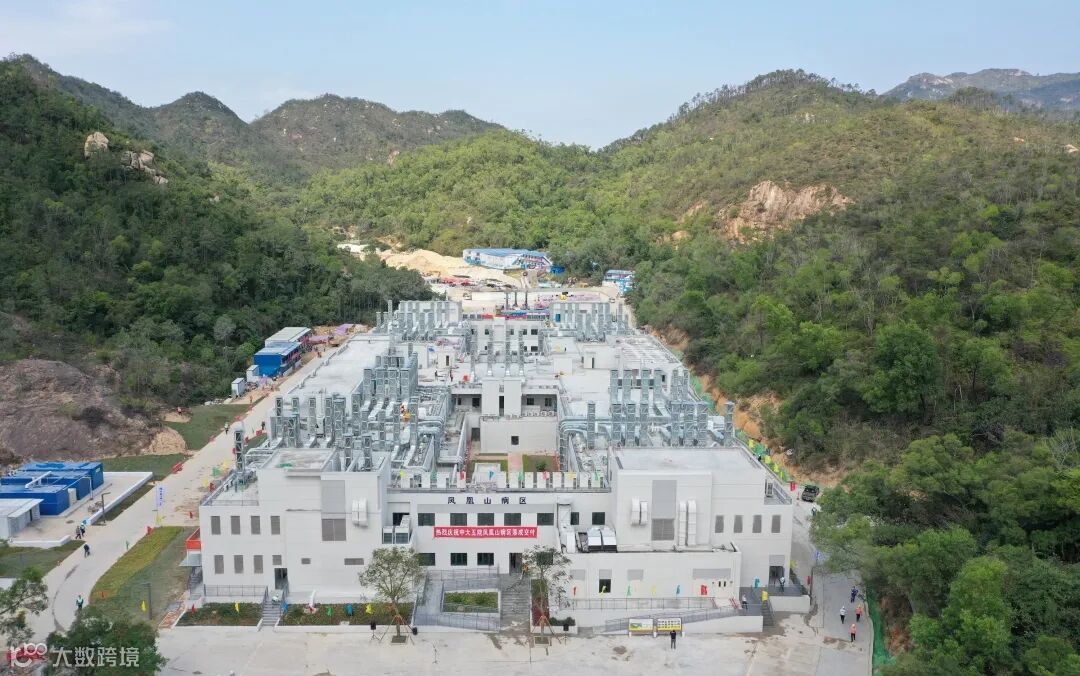

25天建成国内首个永久结构形式应急医院
中建三局一公司华南公司短时间、高水平
完成珠海中大五院凤凰山院区建设重任
奉献高标准、高品质的精品工程
相比普通应急医院有哪些更优的功能?
如何在25天快速高效建成院区?
这样快速建成的院区质量有保证吗?
接下来,我们一一解答!
相比普通应急医院有哪些更优的功能?
2层钢筋混凝土结构
医院采用筏板基础
钢筋混凝土框架结构及砌体结构
有较高的密封性、耐久性,空间宽敞
具备永久性防治传染性疾病医院所有功能
4.4米层高、3.6米开间病房
医院病房开间宽度3.6米
相对箱房式医院病房增加了0.6米
层高4.4米,吊顶上净高1.6米
满足各类管线铺设隐蔽

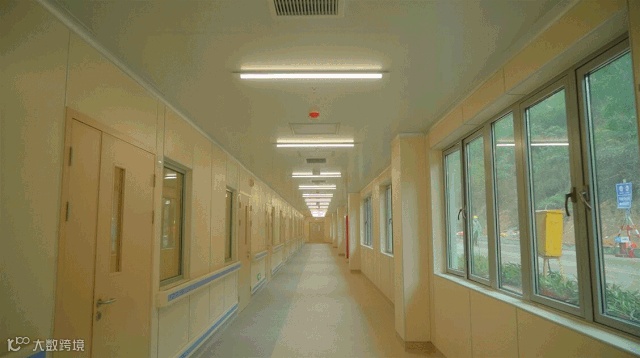

大空间,布局灵活、装修温馨舒适

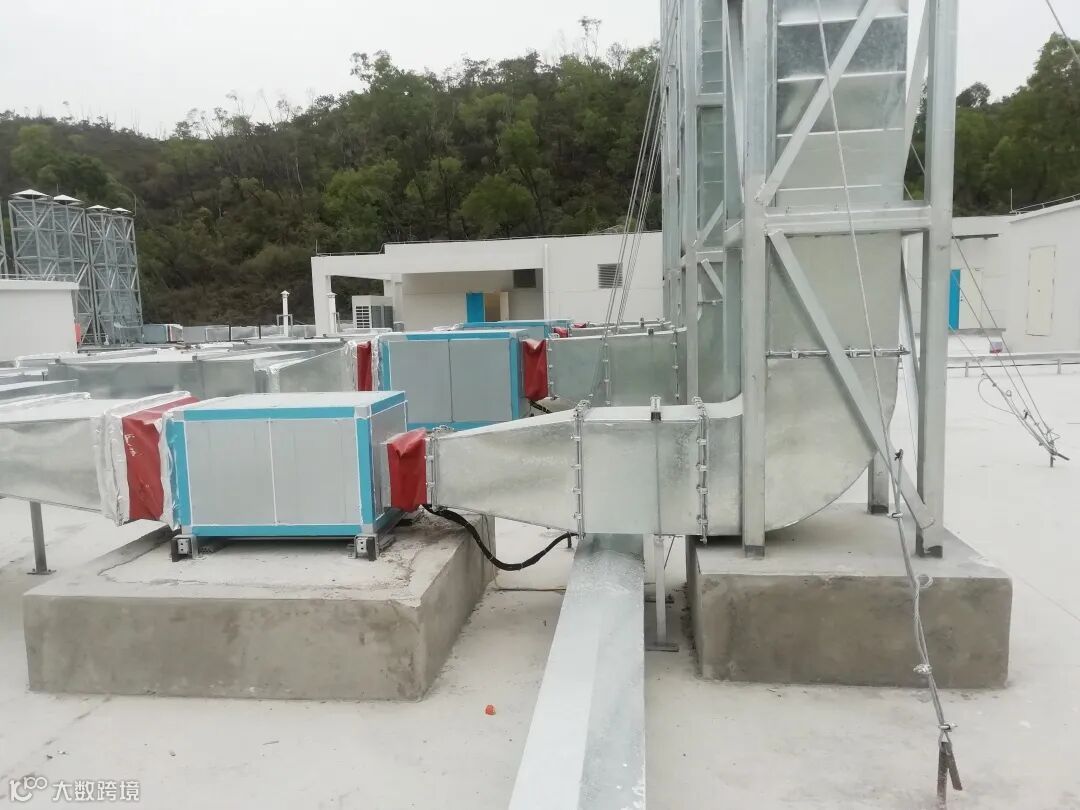

80个6米高外排风管
为强化废气排放
本项目巧妙利用钢筋混凝土结构

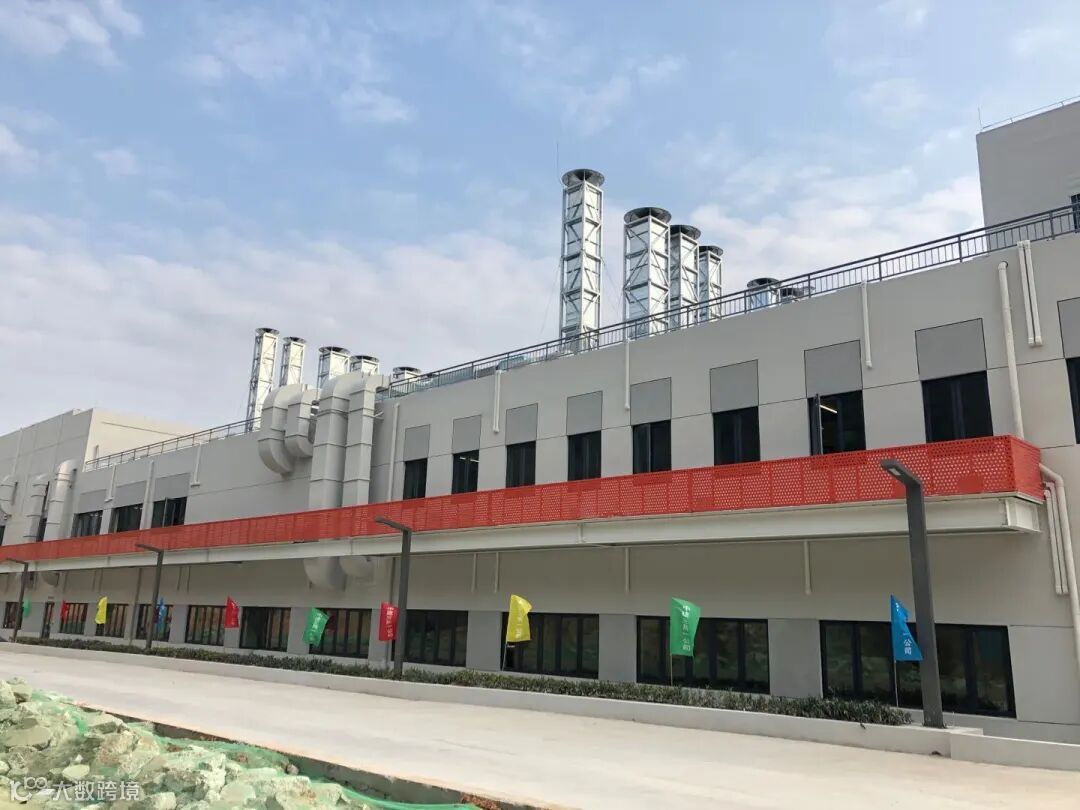

在屋面耸立80个外排风管直向高空,高度达6米
将污染区空气排至离地17米高空
有效避免了排出的空气进入到新风系统
104个大型排风机
在满足规范的基础上
104个装有高效过滤器的排风机
均预留20%风量
实现病房区1小时换气15次
负压卫生间1小时换气9次
手术室1小时换气23次
抗15级台风
钢筋混凝土框架结构自身抗台风能力强
1274平米外窗全部采用系统门窗
管线支吊架、出屋面风管及支架专项加固
可抗15级台风
3400个消防喷淋
院区内部按公共建筑标准配置安装了消防系统

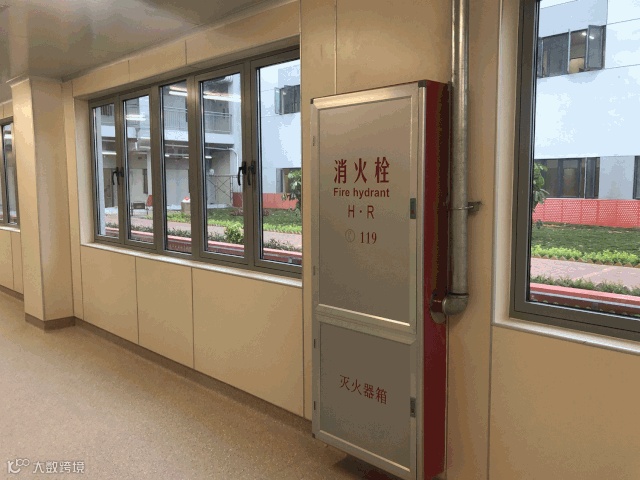

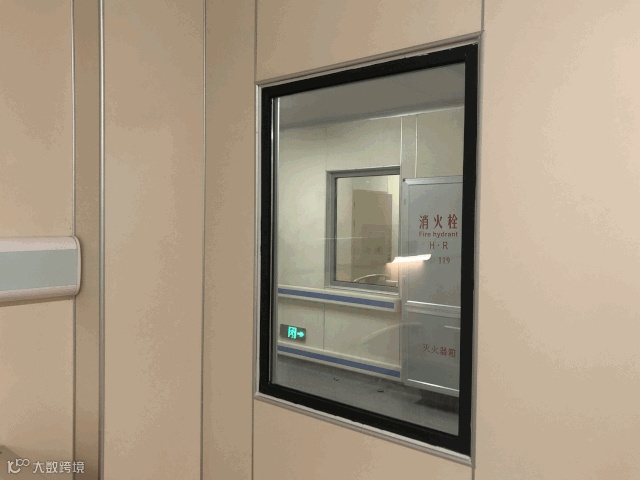

包括消火栓、消防喷淋
消防报警、应急疏散等模块
确保院区使用安全
11个智能化系统

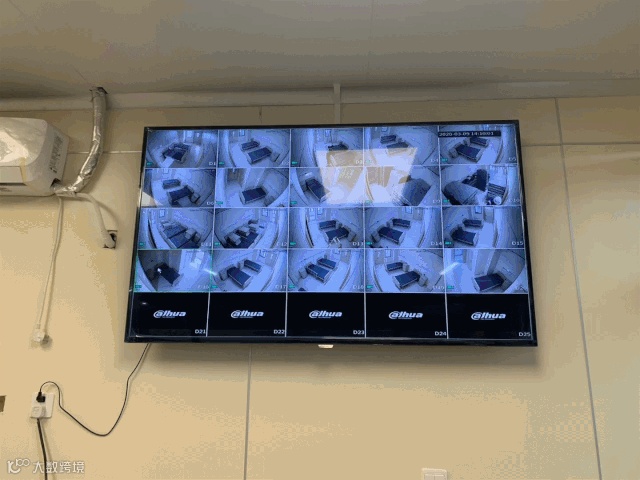

视频监控、医护对讲系统
综合布线系统、远程会诊系统
ICU视频探视系统、建筑设备监控系统等
11个智能化系统助力医院高效运行运转
如何在25天快速高效建成院区?
12000余名工友
40余名党员骨干身先士卒、冲锋一线
带领全体400余名管理人员
12000余名工友24小时两班倒
投身凤凰山院区战斗

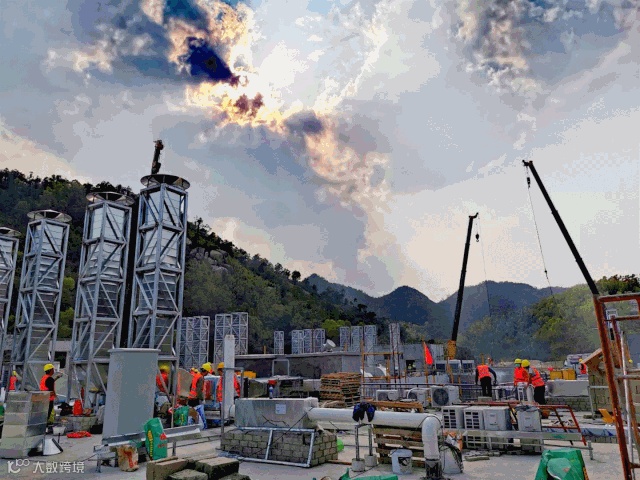

3天完成一个7500平方米结构层
采用EPC模式介入设计
构筑易建快拆体系
优化层高、优化梁板截面、优化布局
加快配模实现易建
提高原C30混凝土至C40
添加早强剂,满足3天模板快拆
6项预制装配技术
21000平方米预制风管
65吨预制管线支架
成品化粪池、预消毒池
模块化污水处理设备

模块化液氧站

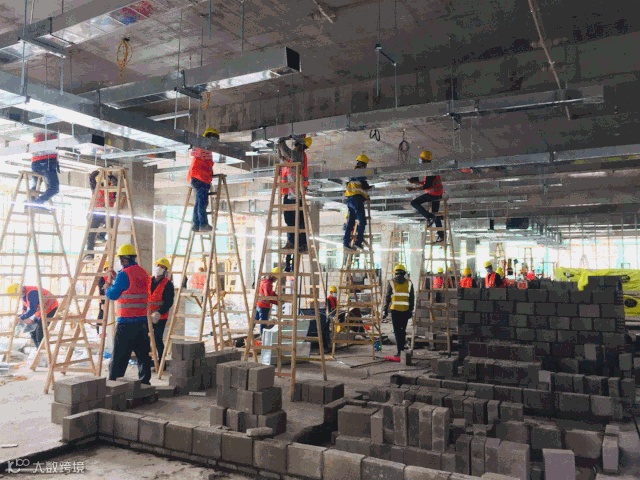

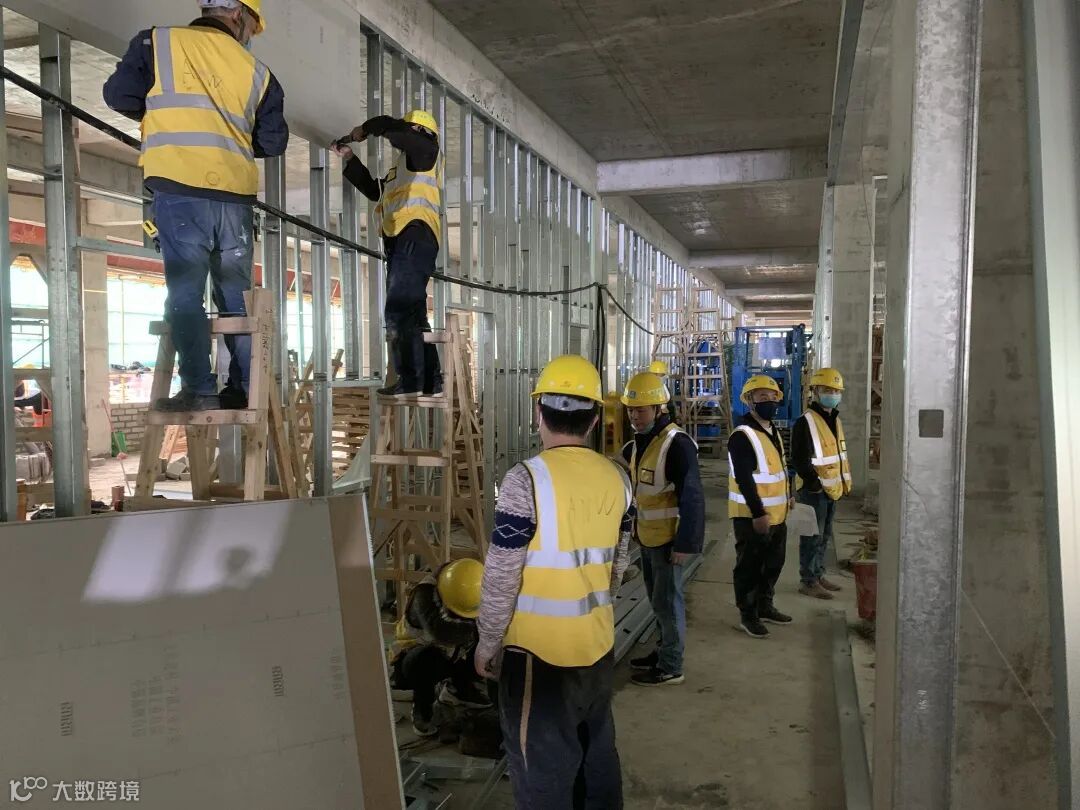

采用预制隔墙
6项装配技术为项目施工穿插提速
33000平方米预制隔墙
为有效缩短工期
与设计院研究确定内部隔断
大面积采用预制隔墙
(轻钢龙骨+防火棉+硅酸钙板+自洁净无机预涂板)
面积达33000平方米
(施工展开面积66000平方米)
减少湿作业,提高施工效率
60张深化图
5天完成包括土建、机电、钢构、精装在内
60余张深化设计节点图
这样快速建成的院区质量有保证吗?
6项气密性保证措施
混凝土地面采用原浆收面,一次性达到高精地坪要求。
地面与气密门间隙控制在5毫米内,有效避免空气外溢。
病房隔墙双面均进行密封处理。
各类管线穿墙预埋了套筒,并采用专用密封措施。
病房及缓冲区均安装了240个压差计,实时监测病房各部位负压差,确保病房里的压力比外面的压力小,这样病房里的空气就不会流出污染洁净区。
采用医用6级气密窗,气密性得到有效保障。
6项防渗防漏措施
采用整体现浇结构自防水。
屋面采用刚柔结合屋面防水,即抗渗混凝土和两道防水材料。
屋面规划了找坡方向,设置了排水沟,有组织排水有效避免积水。
管道屋面均预埋了套筒,并进行防水处理。
窗台向外20%找坡,窗顶做鹰嘴,有效避免雨水渗漏。
卫生间墙、地均进行了防水处理。
搭建1:1异地样板
项目在48小时内搭建了病房1:1异地样板
解决了各工序18个碰撞问题
优化了工序衔接
确保大面抢工时忙而不乱

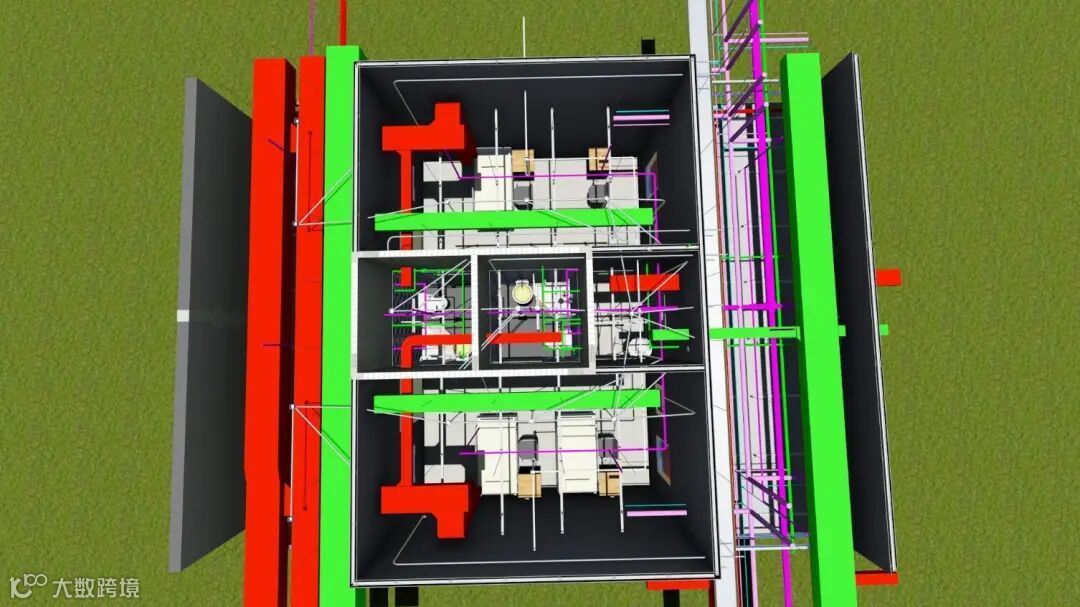

建立专业BIM建模
通过BIM协同
优化走廊区域13个系统
约250条机电管线、1000个综合支吊架排布
19份施工方案
3天内施工组织设计编制完成
实现整体谋划
8天内19份专项施工方案落地
有效指导施工
全过程执行技术复核
确保现场按图按方案施工

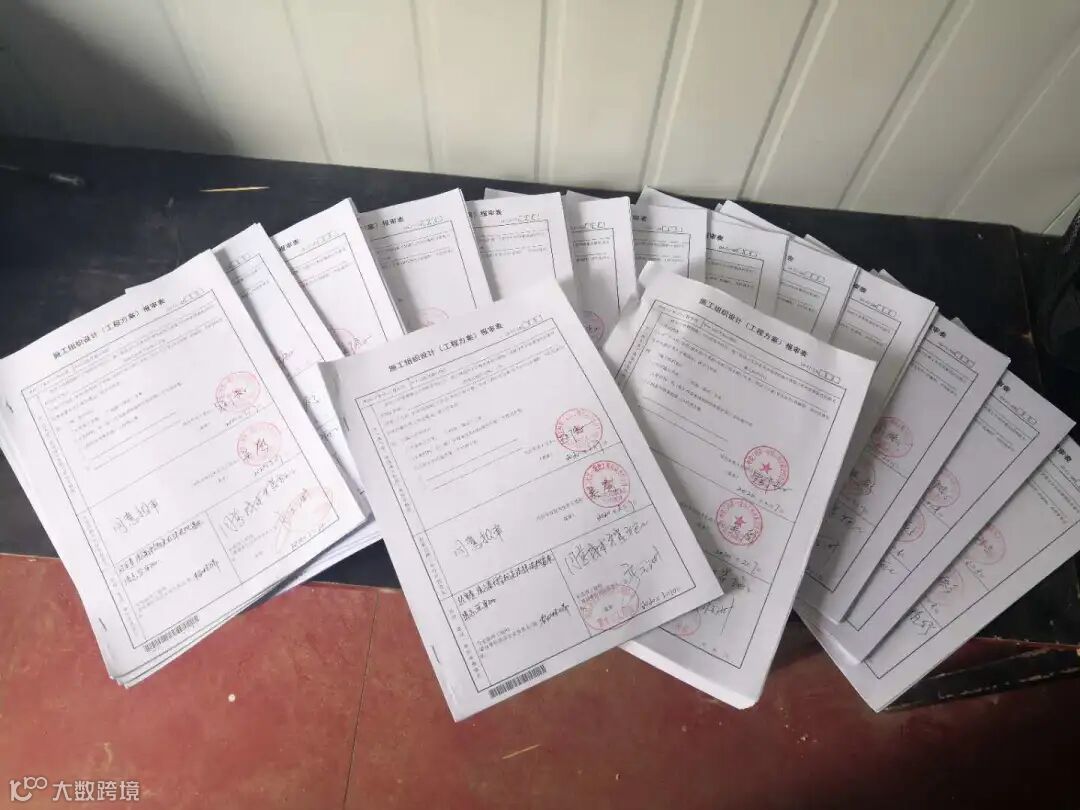

319份试验、检测报告
本工程按照正式建筑施工管理
严格进行质量管控
所用材料组织见证取样
结构安全经验证
过程验收、政府监督同步实施
确保应急工程高质量交付
