2022年伊始
新冠肺炎疫情卷土重来
突袭河南禹州
1月12日
中建七局接到上级通知
要在禹州紧急建立流调观测隔离点
这一次
拥有两次应急医院抢建改造丰富经验的
总承包人依旧闻令而动、迅速响应

1月12日下午,接到援建通知后,公司数百名管理人员争相报名,至当晚,就挑选出各业务口骨干人员80余名,劳务工人200余名,组成了5支党员先锋队、5支青年突击队。

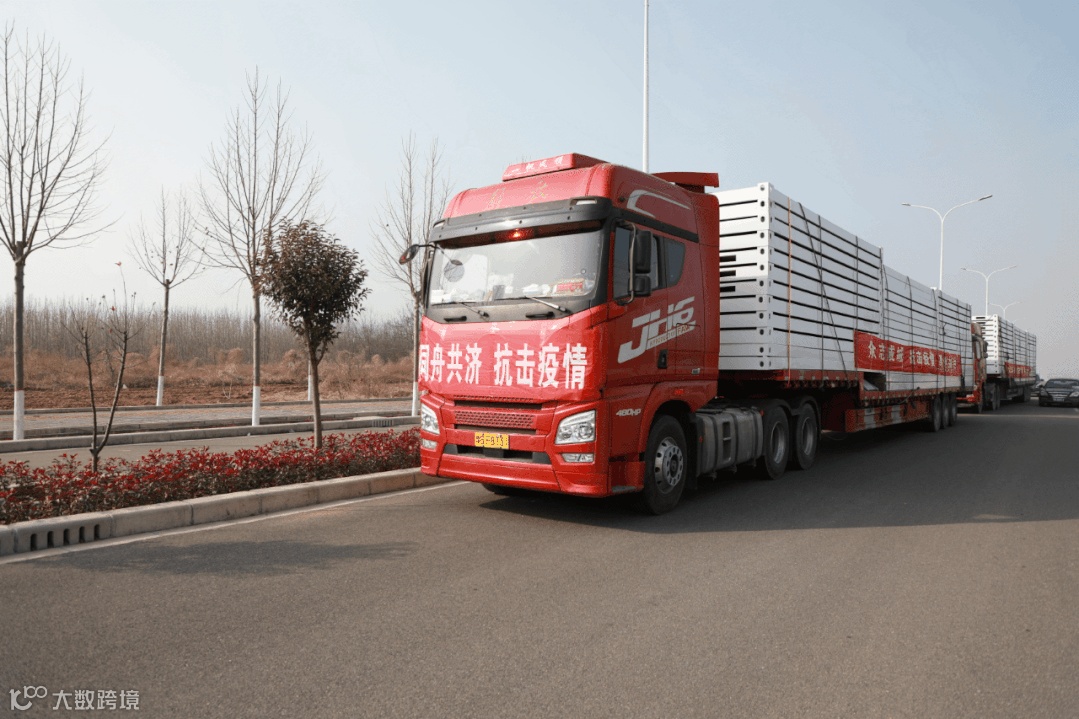

1月13日早上8时,来自郑州、长葛、许昌等地的管理人员准时到达约定地点,迅速确定施工位置,马不停蹄投入到紧张的作业中。

8时40分,管理人员根据施工现场地势,开始测量放线;10时10分,首批20间集成板房运达现场;14时55分,第一批劳务班组到达现场;15时30分,局领导赴现场检查指导工作,现场施工人员士气大振;22时,第一批方钢管切割完毕;1月14日凌晨3时30分,第一间箱式板房成功吊装;早上7时30分,第一批10套板房安装完毕......

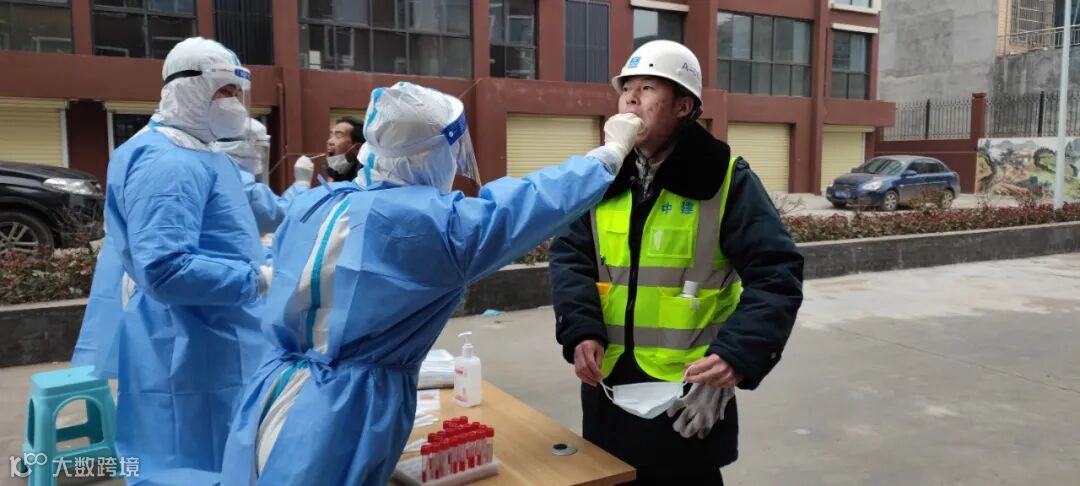

1月14日下午16时,在当地政府的安排下,全体管理人员与劳务工友顺利完成了第一次核酸检测工作。

一个个节点
一组组数据
无不激励着现场人员
攻坚克难
高质量完成此次建设任务
截至1月15日下午18时
共进场210名管理人员、362名劳务工人
投入吊车26台、发电机16台、随车吊6台、叉车4台
厢式板房1045间,方管6514米
现场已完成259套厢式板房安装工作
不讲条件
不惧困难
不打折扣
冲锋在前
在这场没有硝烟的战役中
请相信
总承包人
定不辱使命
禹州必胜!河南必胜!

图文来源:党建工作部、河南分公司、郑州分公司
微信编辑:冯光宇
微信审核:冯梦迟
