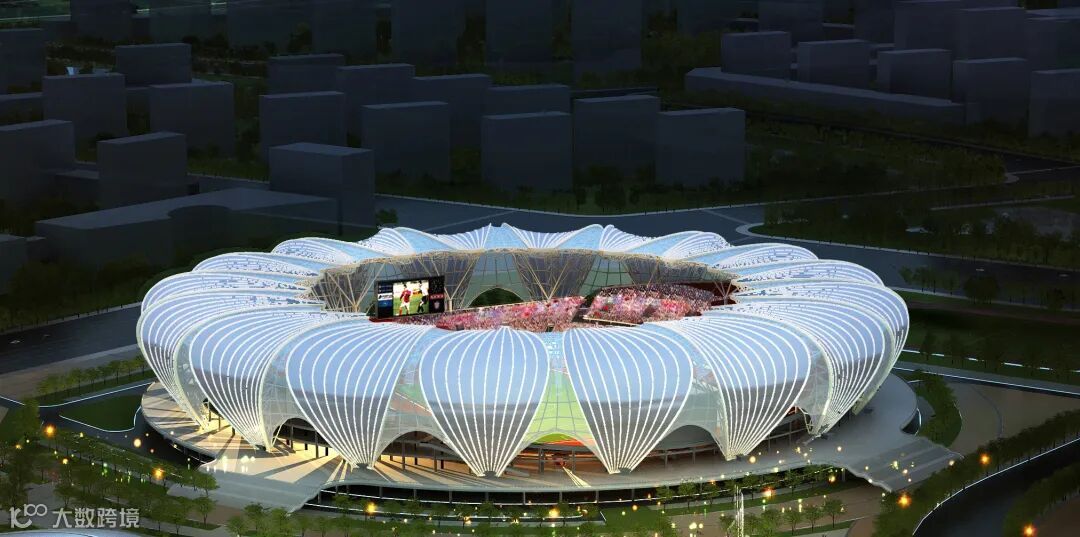

许昌体育会展中心项目位于河南省许昌市
是一座拥有32398个座位的乙级中型体育场
建筑共3层,包含酒店客房90间及室外热身训练场
体育场馆钢结构罩棚为18个桁架单元
犹如盛开的18瓣莲花
整体设计别致、美观、大气
寓意许昌美好的未来

许昌体育会展中心项目团队
积极践行“厉行节约 勤俭办企”专项行动
结合项目实际及体育场馆特性
通过优化施工方案、技术创新
助推项目实现降本增效

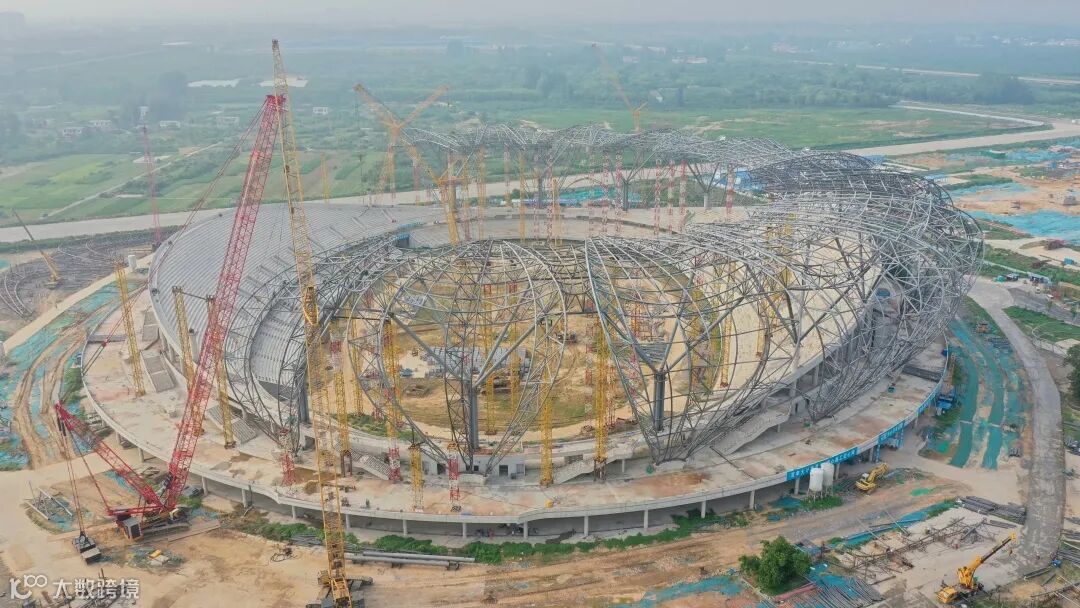

项目钢结构罩棚18个“花瓣”看起来好看,施工起来却令大家犯了难。屋面管桁架高度47.998米,最大悬挑37.6米,如何大跨度高空拼装成为了施工重难点。

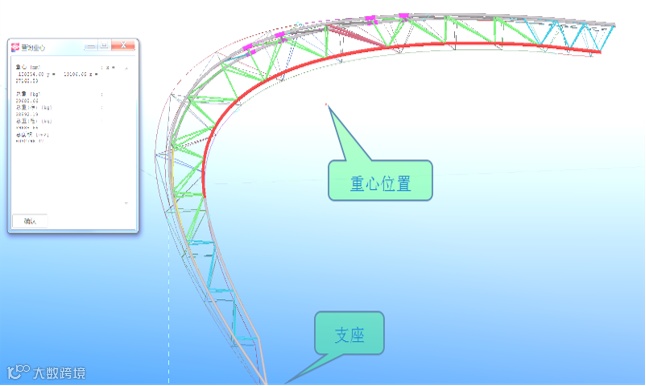

重心位置图
通过反复推演,项目团队采用有限元软件MIDAS/Gen2020建立三维模型,计算单榀桁架重心位置,准确模拟预测施工过程中钢结构的应力与变形情况,确定钢结构桁架的吊点位置。同时,选用匹配的大型吊装设备,主吊用于桁架的脱模、转体、就位,辅吊配合主吊转体,并对吊装过程进行模拟分析,使吊装过程中桁架的变形最小且符合设计要求。

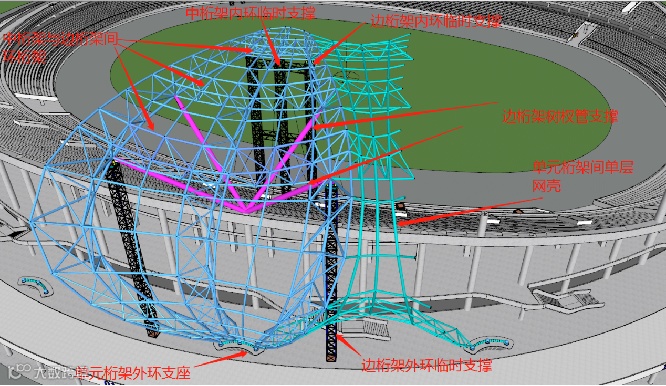

单元桁架及其临时支撑构件构成图
钢结构施工方案的实施,将大量的拼装焊接作业在地面拼装场地完成,减少了高空拼装焊接作业量,有效提高了拼装精度及焊接质量、降低了高空作业风险,在满足桁架安装工况下,减少临时支撑的投入,既加快了工程进度又保证了施工质量。

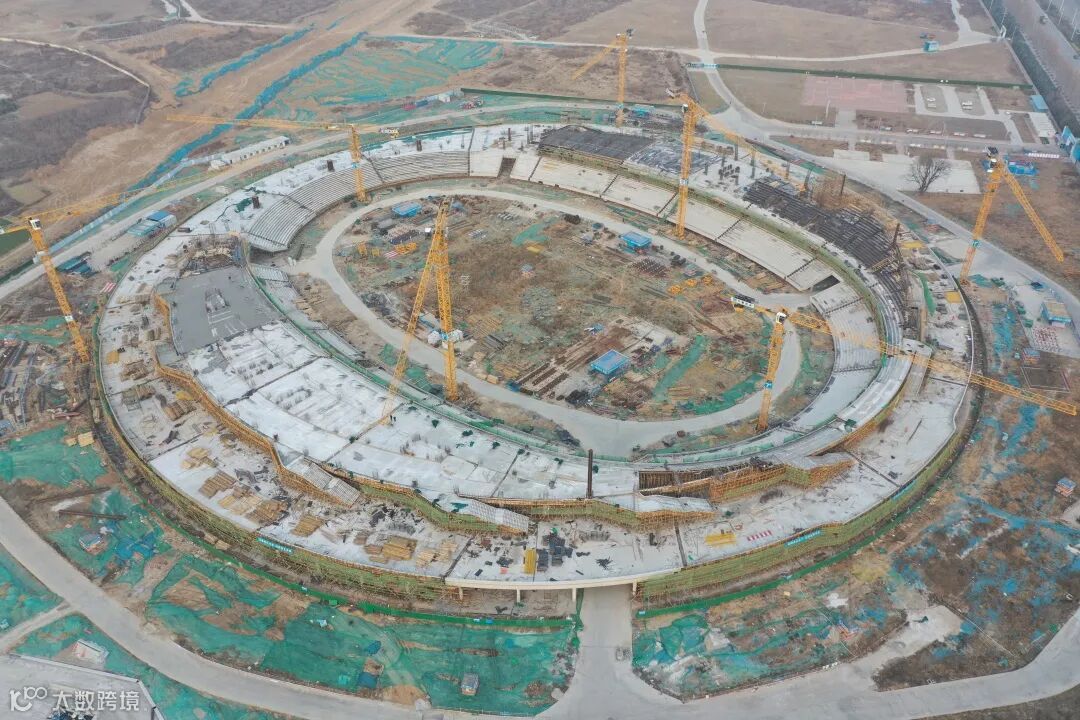

项目实景图

弧形梁示意图

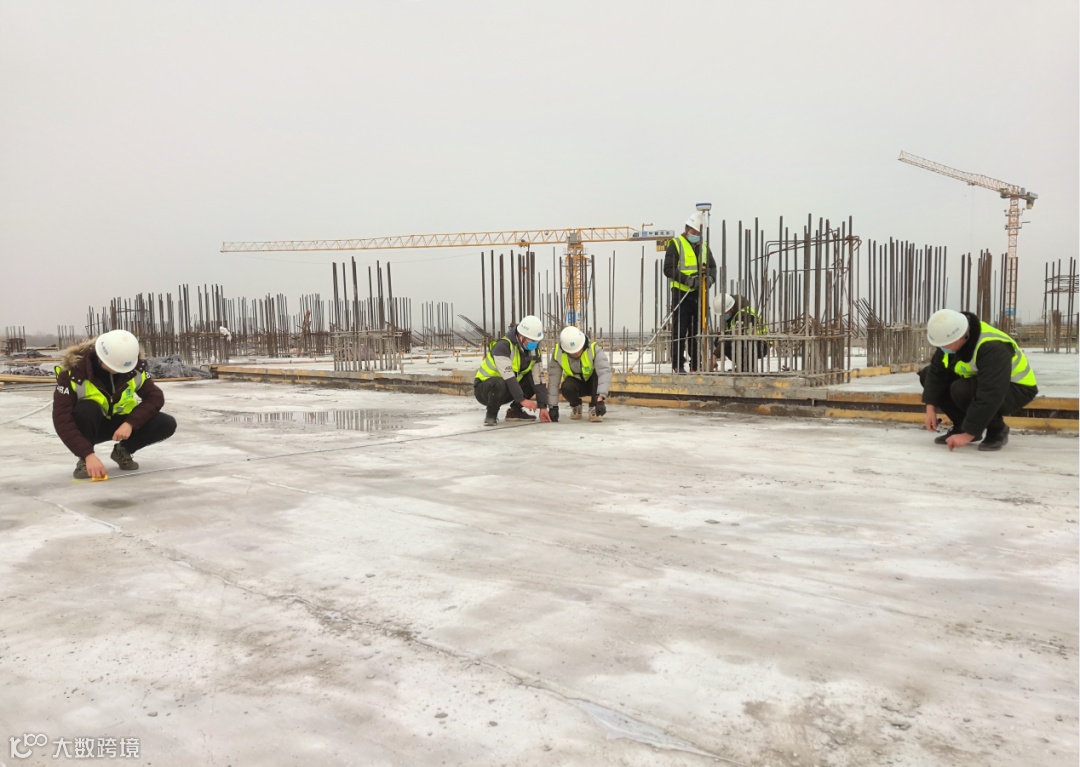

由于造型独特,项目主体梁90%为弧形梁。传统的点放样法,放线速度慢、耗时长、成型效果差。

通过现场调查分析,项目团队将坐标放样法改进为矢高法,将传统的“点放样”改为“线放样”,最终将原单跨弧形梁放样时间由需4人8小时完成,压缩至3人1小时完成,大大提高了项目施工效率,保障了施工进度。

优化前塔吊布置方案
根据前期施工策划方案,项目拟采用6台W7515塔吊来满足垂直运输需要。综合考虑机械设备租赁成本并结合不同区段的作业强度,项目部重新分配了大小型号塔吊。

优化后塔吊实际布置图
最终将原策划的6台W7515塔吊改为3台W7020和4台W6013塔吊组合使用,有效降低了机械租赁成本。
根据施工需求,体育场馆内环需设置临时道路辅助施工,待场馆完工后统一对道路进行破除,为塑胶跑道腾出作业面。

内环临时道路
项目部为提高施工质量,根据建筑做法调整临建方案,将临建道路完成面标高设计在塑胶跑道建筑做法底标高以下。此举,既满足了承载力的要求,又避免了后期临建路面的破除,既省去了破除成本又减少了垃圾外运,帮助业主大大节省了非必要开支。
厉行节约,久久为功
许昌体育会展中心项目团队
始终将成本管控意识
融入项目生产的各个环节
用匠心建筑,以诚心履约
全力以赴促进公司高质量发展
