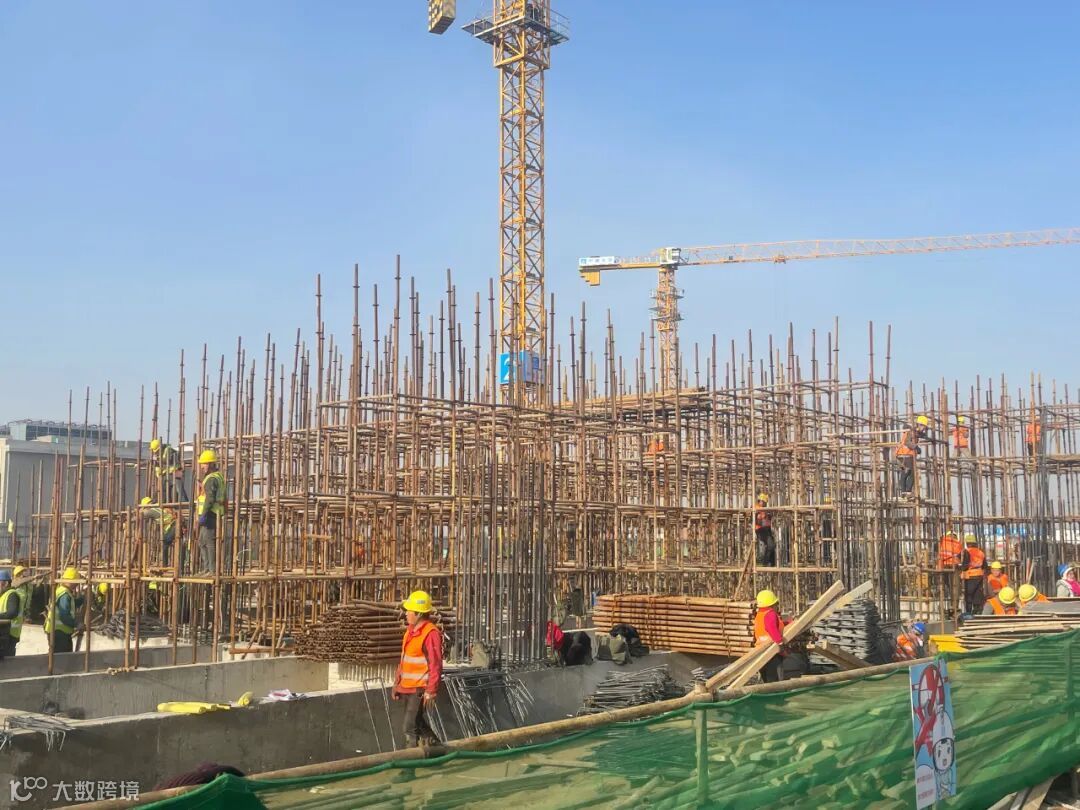

夏日炎炎,中国电信郑州航空港数据中心一期工程项目施工现场一片繁忙景象,项目全体建设人员顶骄阳、战酷暑、抓质量、保安全、抢进度,以实际行动打好夏季施工生产攻坚战,项目建设“节”报频传。

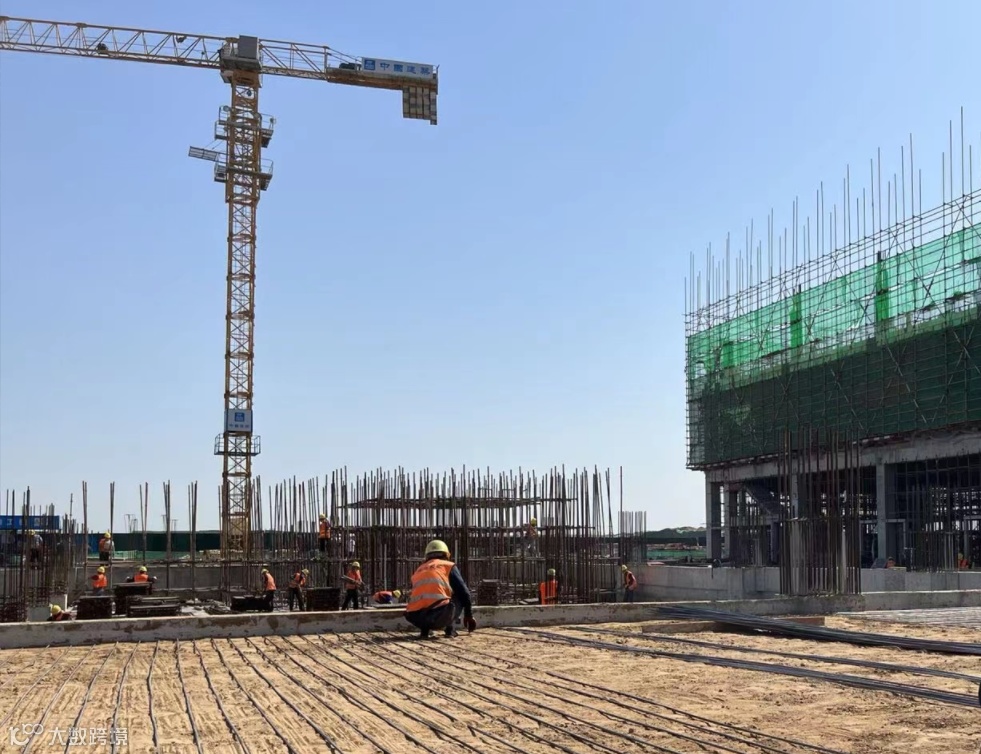

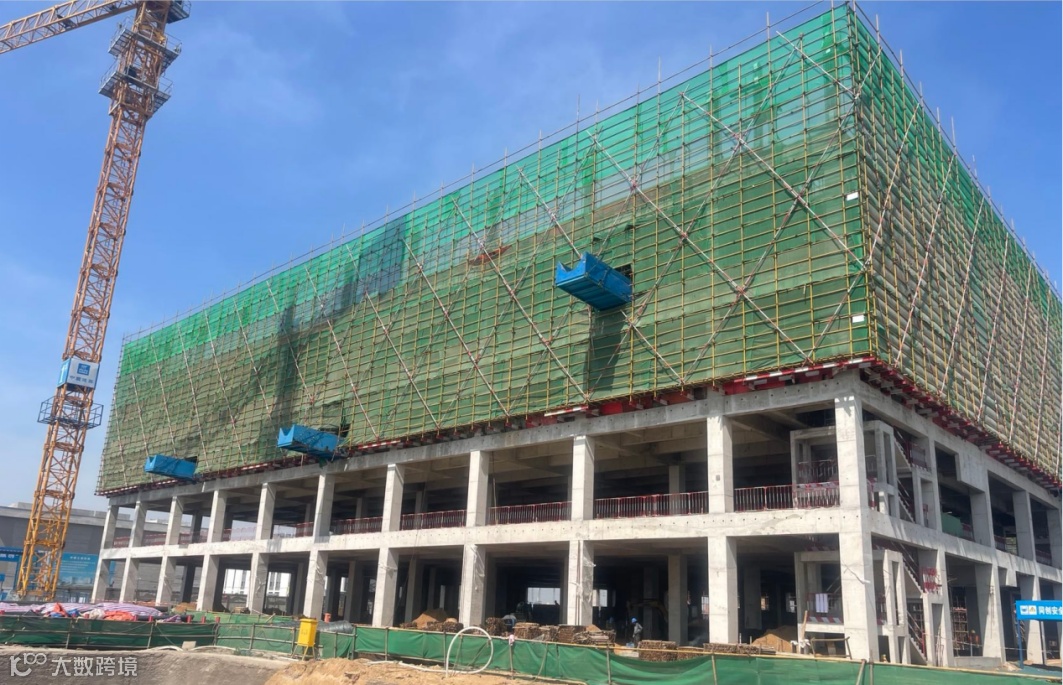

继项目1号数据中心封顶之后,项目团队快马加鞭,克服疫情反复及麦收期用工难等不利因素,高质高效完成了项目1号动力中心封顶、1号数据中心设备层浇筑、2号数据中心主体一层混凝土浇筑以及消防水池筏板基础浇筑工作,为保障项目顺利交付奠定了扎实基础。

中国电信郑州航空港数据中心一期工程项目是河南省“新基建”重点项目,为中原地区稳投资、扩内需、促升级、优结构、拉动经济增长和提升经济发展发挥重要作用。项目建成后将成为郑州地区安全等级最高、最绿色、最智能的先进数据中心之一,为政府、企业和个人提供全方位的智能化、信息化服务,进一步促进河南数字经济发展。

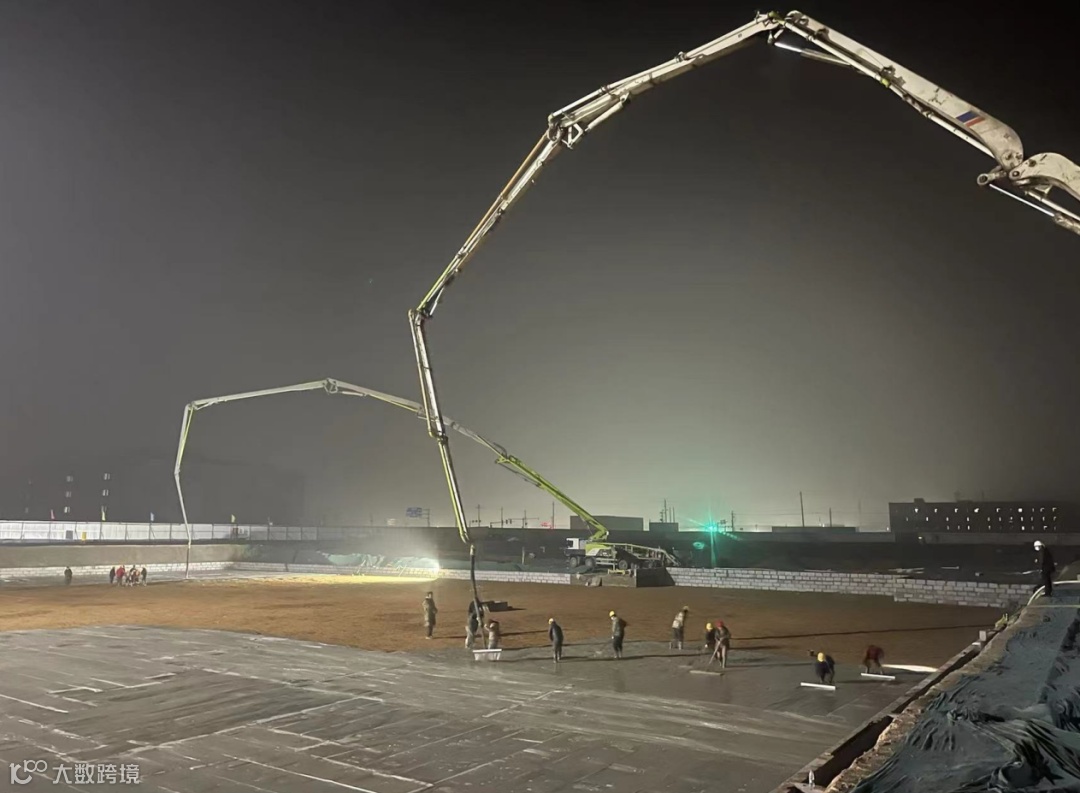

项目自开工以来,就面临节前用工难、疫情复发等不利因素。项目管理团队为确保各项施工节点顺利实现,制定详细的施工生产计划,仅用20天,完成土方开挖3万余方,绑扎钢筋700余吨,浇筑混凝土5300余方。

2022年春节前,项目提前完成了1号数据中心筏板浇筑任务,为节后工程建设顺利推进提供了良好条件。
今年以来,面对郑州疫情多点多发的情况,项目部启动疫情防控应急预案,严格落实各项防疫措施,同时以班组为单位,对劳务工人进行全面排查摸底,一对一建立工人个人健康档案300余份,组织开展常态化核酸检测3000人次,疫苗接种率达到100%,以精准防控筑牢常态化疫情“防火墙”,切实保障职工和工友健康安全,确保现场施工能够正常推进。

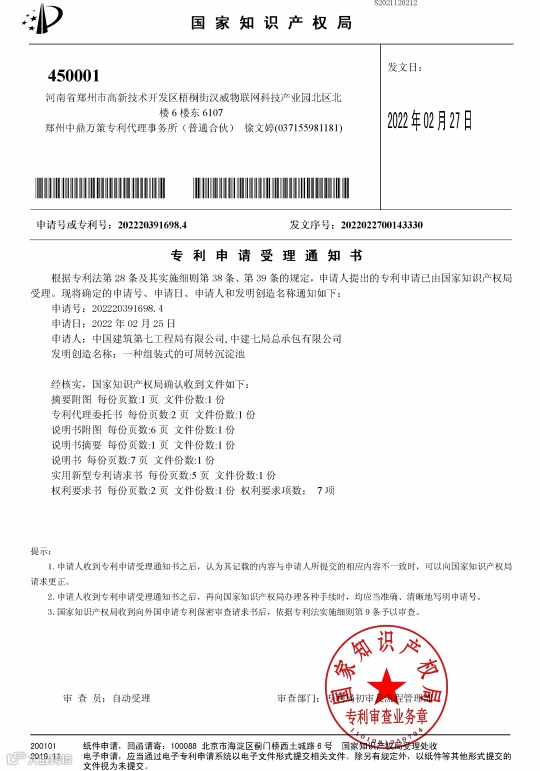

项目团队持续加强技术创新,以科技赋予项目“新”价值。项目“组装式可拆卸活动架”“可周转钢制沉淀池”等创新实践申请了国家专利8项,“新型预留洞口模具的创新”获得河南省QC成果二等奖。项目团队就科学绿色施工等主题发表论文2篇。

项目经理陈士辉表示,项目团队将继续抢抓盛夏黄金施工期,以热火朝天的干劲投入项目建设,全力以赴推动完美履约,为项目早日投产和公司高品质发展贡献力量。
