为持续深化“党建+十百千”联动体系
推动党建工作与生产经营中心任务深度融合
中建七局积极发挥国有企业党建“根”“魂”优势
全新打造“党建+业务”标杆项目
以“党建+业务”新模式锻造项目坚强战斗堡垒
赋能企业高质量发展
今天走进总承包公司柳江丰泽园项目党支部
看看有哪些工作亮点!
项目党支部不断强化政治功能、组织功能,夯实支部建设,以“党建+完美履约”为抓手,积极探索党建与生产经营深度融合新途径,促进项目履约提质增效,推动人均产值同比提升12%。
党建赋能生产攻坚,助力跑出“加速度”
通过讲授“学习延安精神”等专题党课,开展“二十春秋砺初心 七一党徽照廉行”等主题党日活动,引领员工积极主动履职尽责、岗位建功,助力项目深耕属地,获评“二七区建设工程施工质量管理先进集体”。

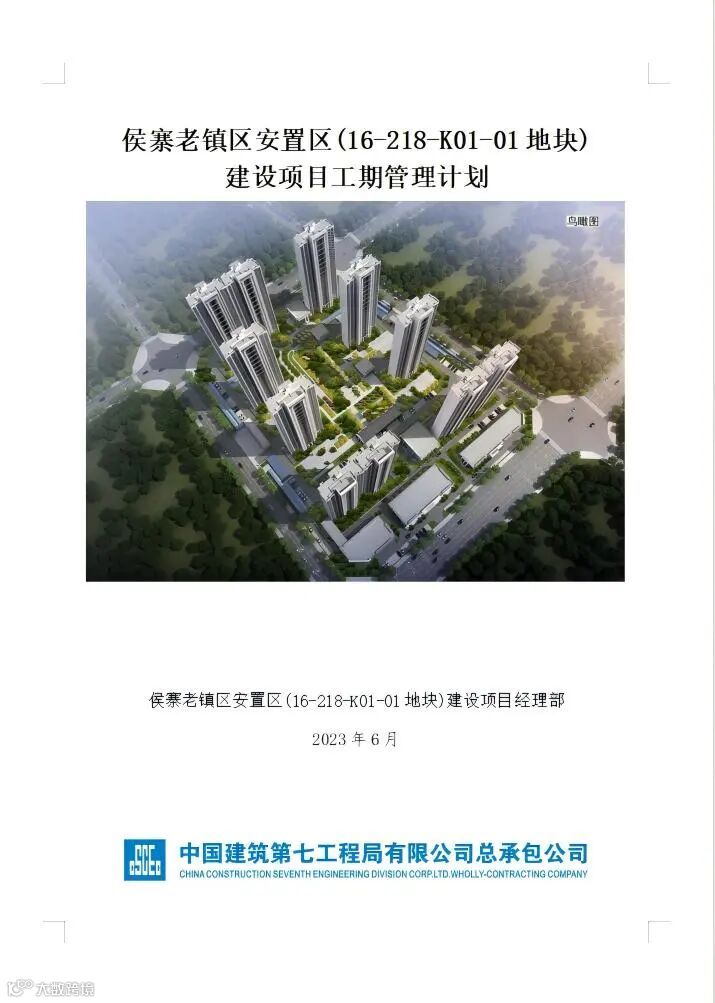

始终坚持“工期节约就是最大的成本节约”理念,成立安全生产、质量管控、商务创效三个党员先锋队。党员干部冲锋在前,每周召开进度协调会,梳理各楼栋建设进度,各工作面资源配置状况,协调解决现场建设中存在的问题,高效快速推进现场建设。8栋主楼仅用40天冲出正负零,主体进度提前60天完成。
党建赋能技术创新,加快培育“新动能”

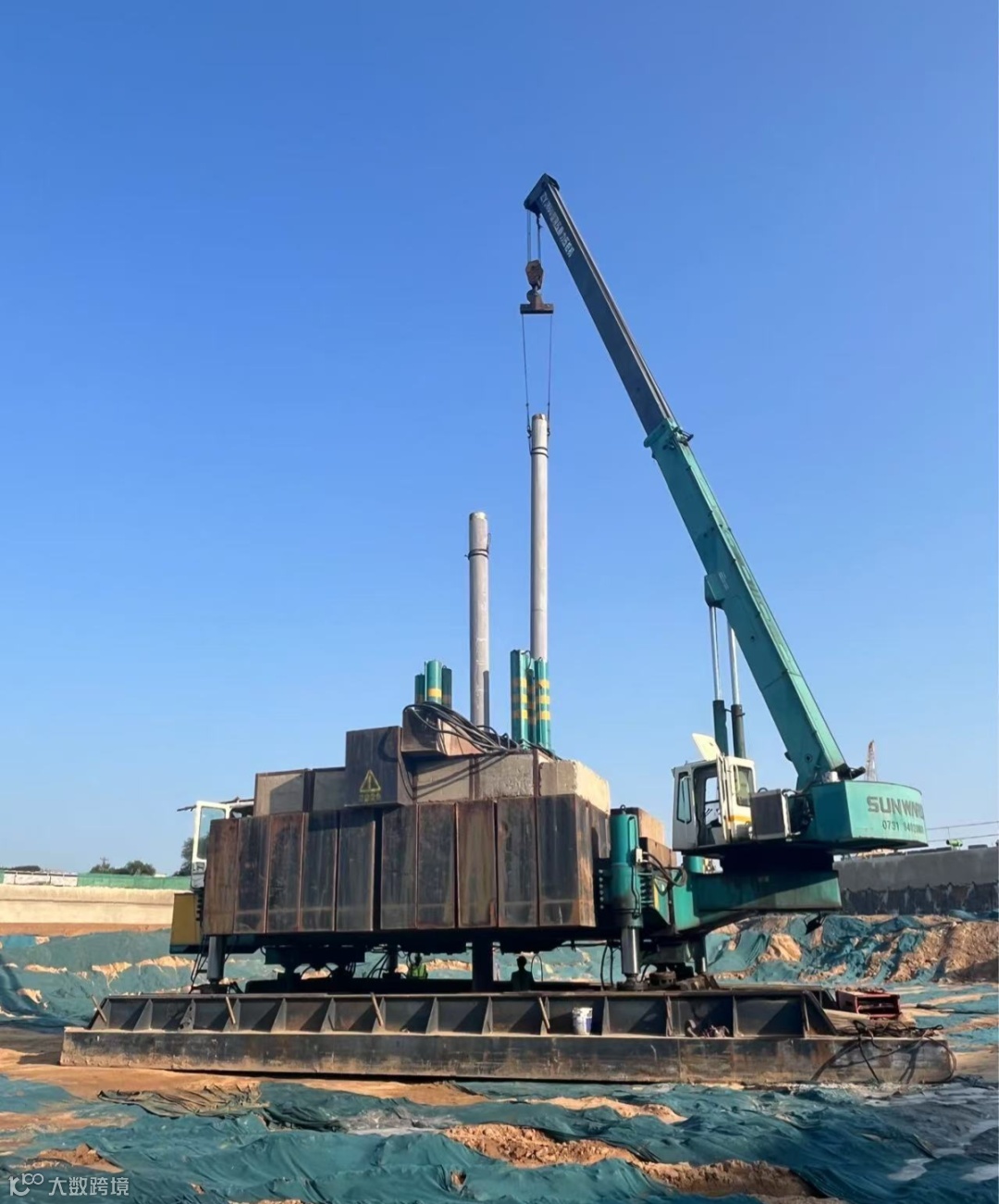

组织开展“金点子”合理化建议征集活动,广泛听取职工在降本增效、技术创新等方面的建议,收集关于全现浇外墙、后浇带支撑、预应力管桩等各类建议60余条,获评国家级QC成果2项,省级QC成果3项,受理国家专利5项,发表知网收录论文1篇,为项目完美履约打下坚实基础。
设立韩亚康党员创新创效先锋工作室,将BIM技术深度融入施工管理,解决专业冲突256处,优化设计节点54个;自主研发“PVC套管支模混凝土柱”工艺,破解沉降后浇带施工痛点;应用智能回弹仪、智能靠尺等设备,使检测效率提升约40%,为工程创优提供技术支撑。助力项目摘得“豫建杯绿色智慧化管理精品项目、河南省优质结构工程、工程局精益建造示范项目”等荣誉18项。
党建赋能安全生产,筑牢建设“生命线”
坚持在抓安全、控风险、除隐患等工作中,引导党员、团员亮身份、亮承诺、亮作为,不断提升安全管理工作质效。设立安全讲台,落实党管安全责任,开展安全知识竞赛、隐患随手拍等活动,助推安全工作抓在日常、严在经常,项目荣获“河南省建设工程安全生产标准化工地”称号。
先后承办河南省工程建设质量信得过班组活动成果发布交流会暨项目观摩会、河南省住房和城乡建设系统职工职业技能竞赛安全员(建筑领域)等各类观摩交流活动,收到河南省住房和城乡建设厅、河南省建设工程质量安全技术总站等表扬信20余封。
党建赋能人才培养,激活发展“推进器”
组织党员干部、业务骨干“走出去”观摩学习、对标交流,抓实留人、用人、育人工作,实施双导师带徒、专题培训系列措施,着力打造一支有理想守信念、懂技术会创新、敢担当讲奉献的高质量项目团队。
党员创新创效先锋工作室青年骨干积极引入物联网技术,打造智能标养室,实现试块养护数据全程可追溯;推广应用铝模+爬架体系,使主体结构施工效率提升约25%。青年员工在各类创先争优竞赛中脱颖而出,1人获得国家级荣誉。
高举旗帜向前进,围绕中心强赋能。下一步,柳江丰泽园项目党支部将深入践行“党建+完美履约”,推动党建工作与生产经营同频共振,推动项目高标准建设、按期交付,全面助力企业高质量发展。

内容来源:中建七局官方微信
