工程播报|职业工装电商产业园1月工程进度敬呈一览

工程播报|职业工装电商产业园1月工程进度敬呈一览 职业工装电商产业园
2026-01-09
2
导读:部分入驻企业已率先进场装修

岁末冬深,时光向新

职业工装电商产业园

配套设施正如火如荼推进,

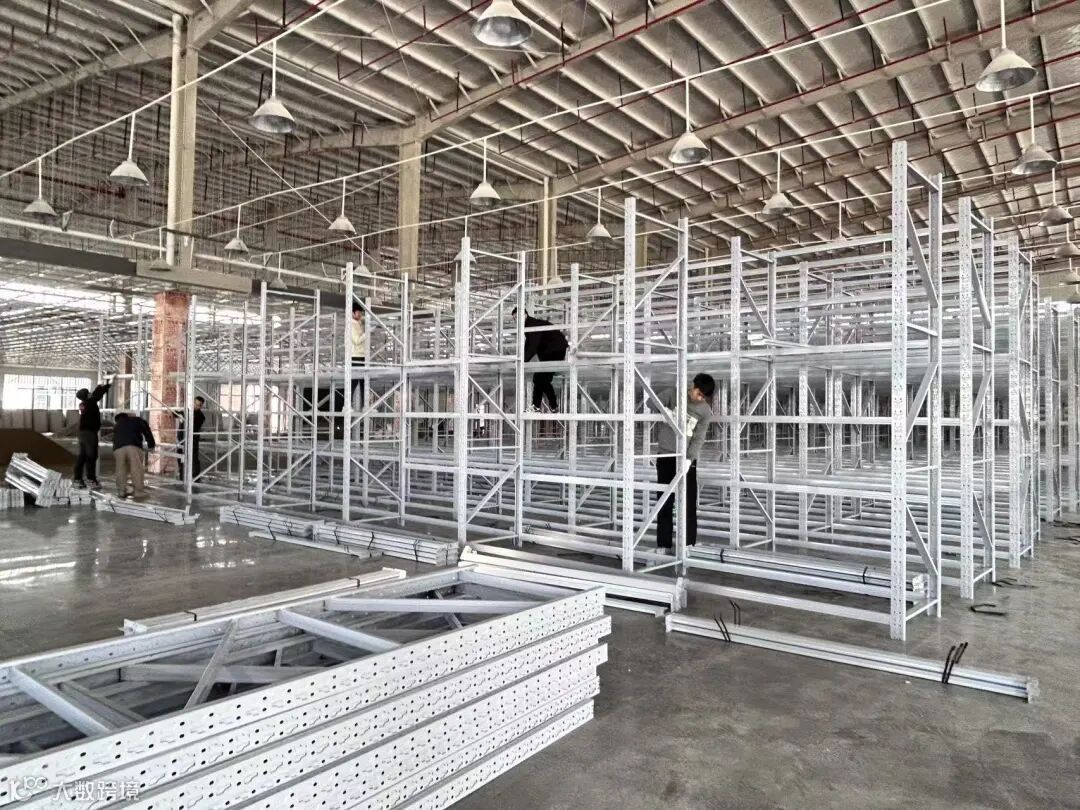

部分入驻企业已率先进场装修,

崭新的办公空间轮廓初显,

产业落地的活力已悄然绽放。

值此岁末之际,

呈上1月份最新工程进度播报

邀您共鉴园区点滴蜕变。



工程进度播报

2026/1/9

星期五

农历冬月二十一

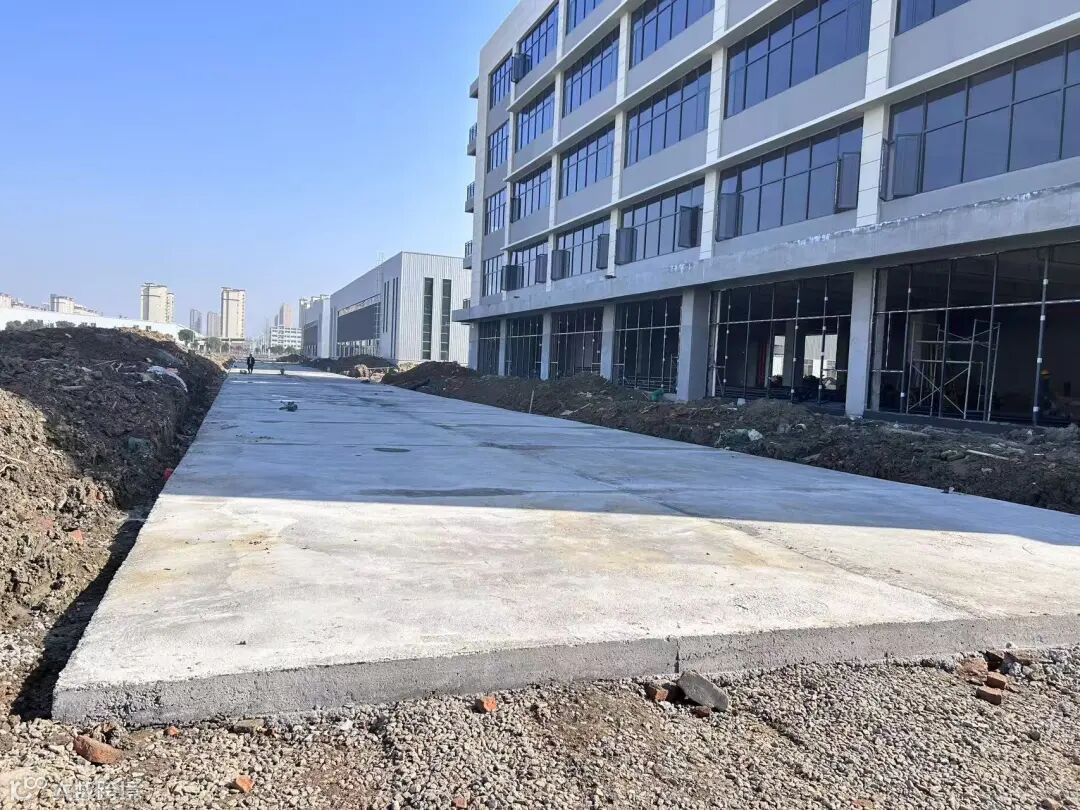

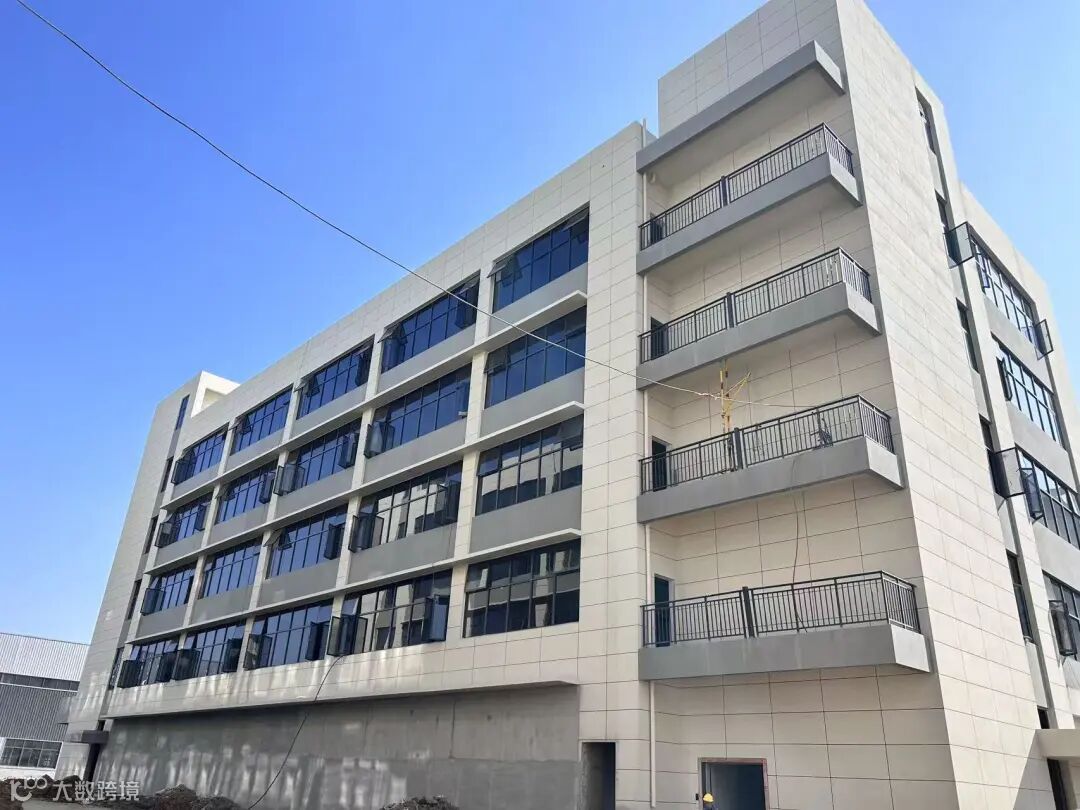

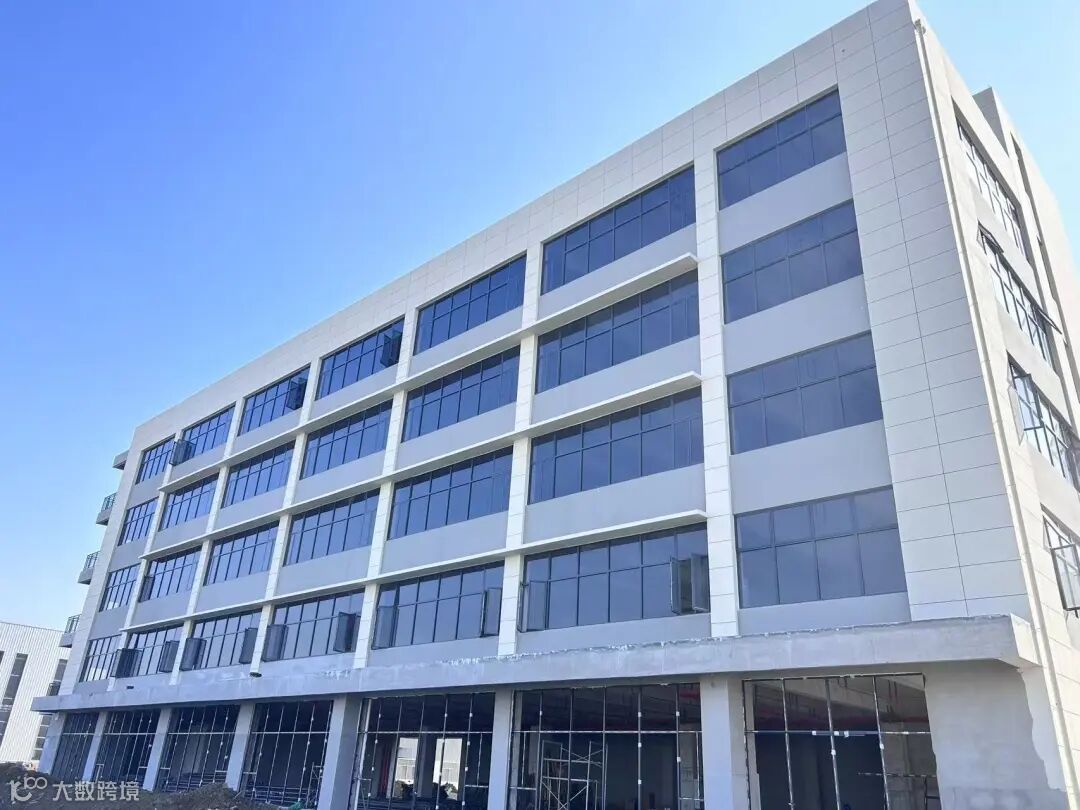

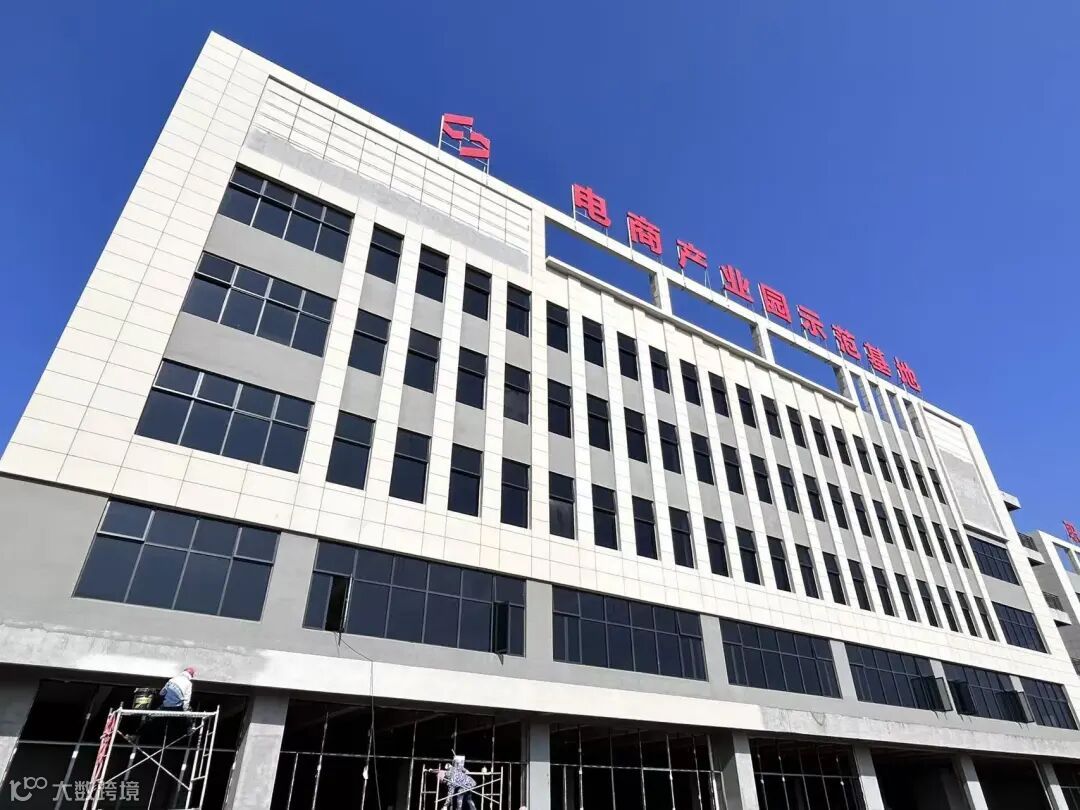

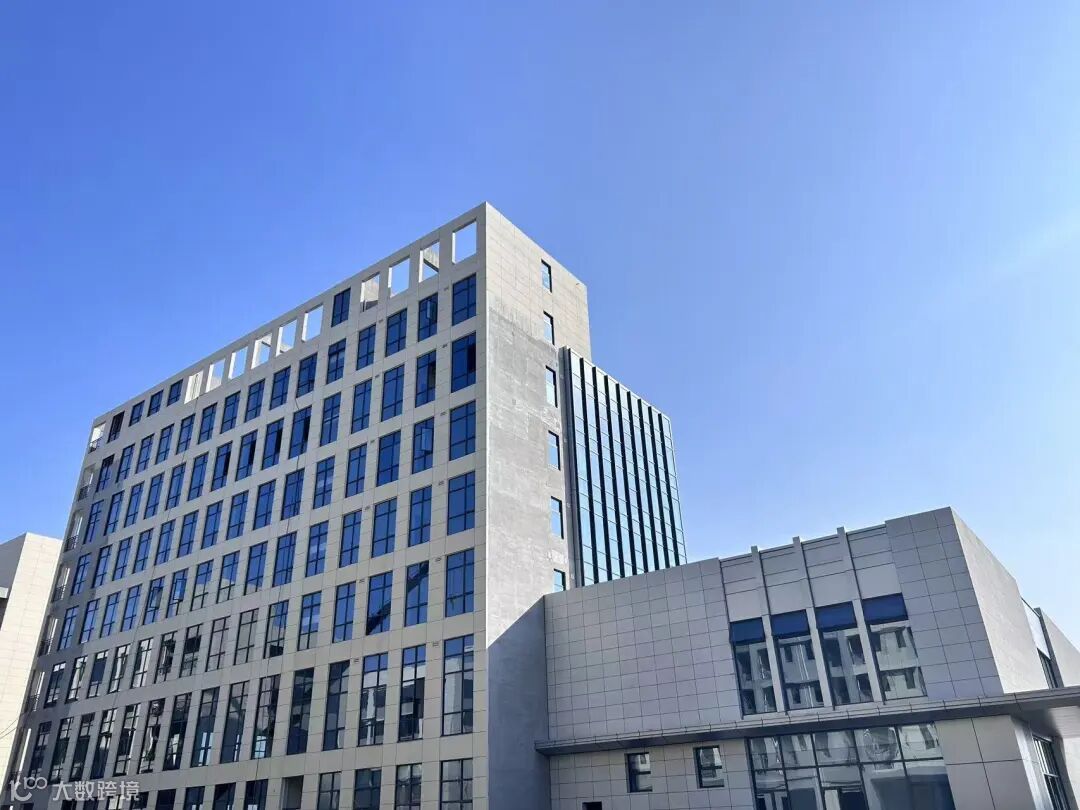

1号楼

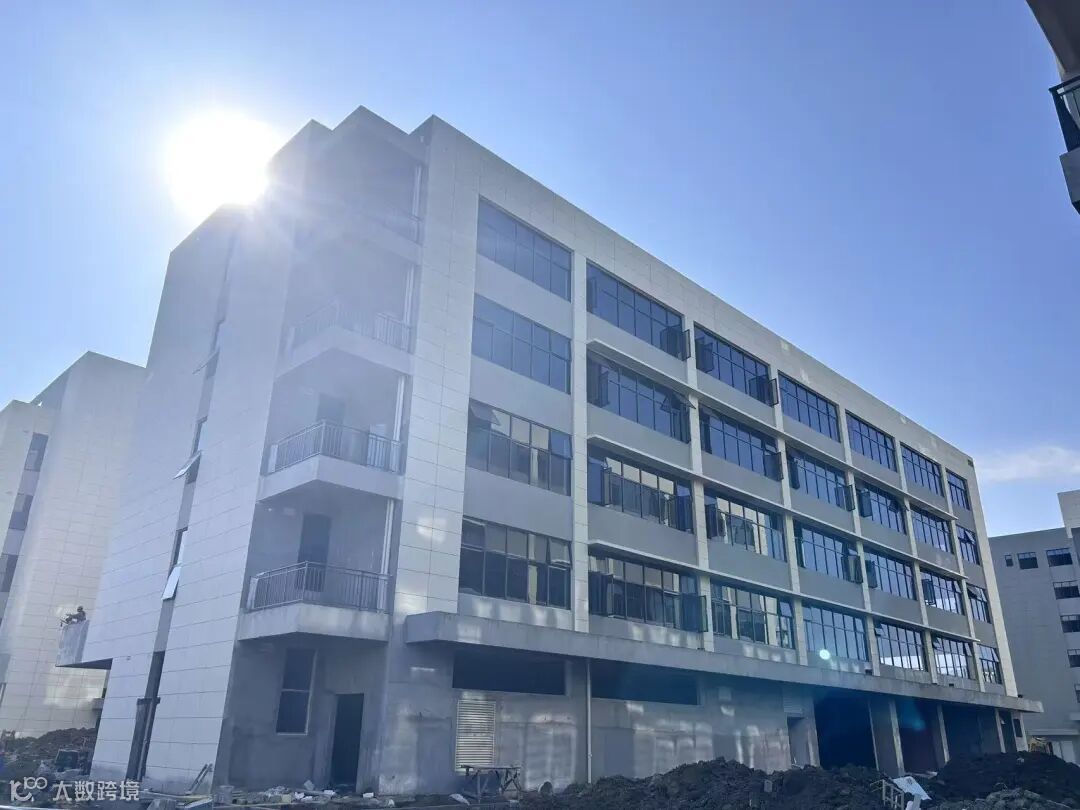

标准厂房


◉外架拆除完成、塔吊及施工电梯拆除完成

◉玻璃幕墙安装完成

◉外墙真石漆完成90%(一层未完善)

门窗安装完成95%

◉室内墙面及顶棚涂料完成85%(乳胶漆未完成)


2号楼

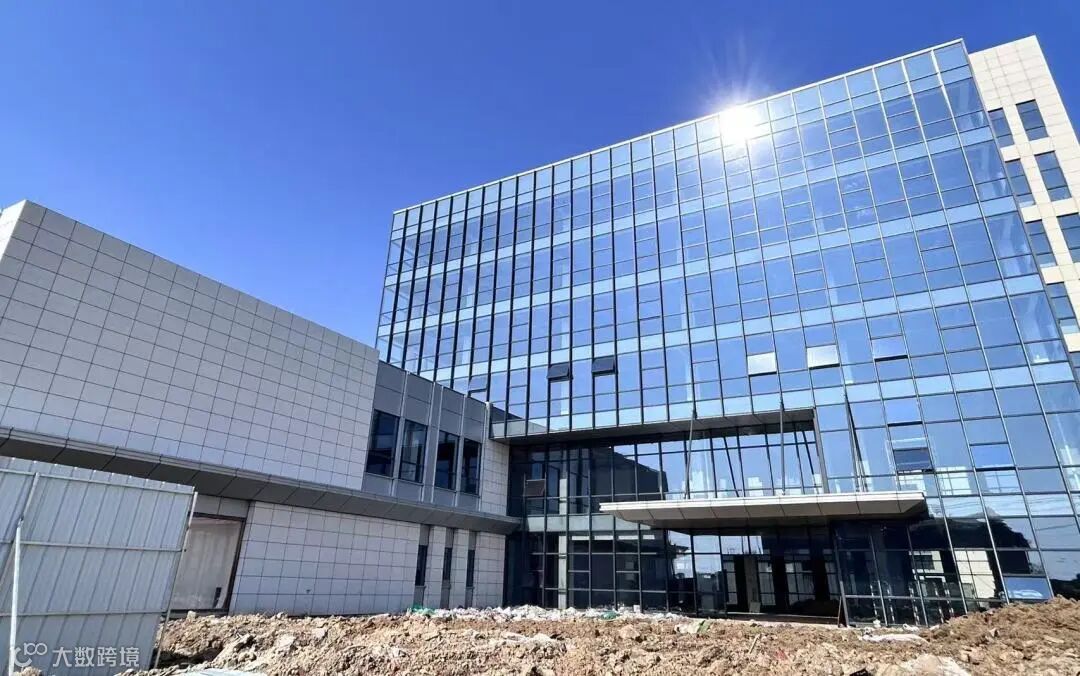

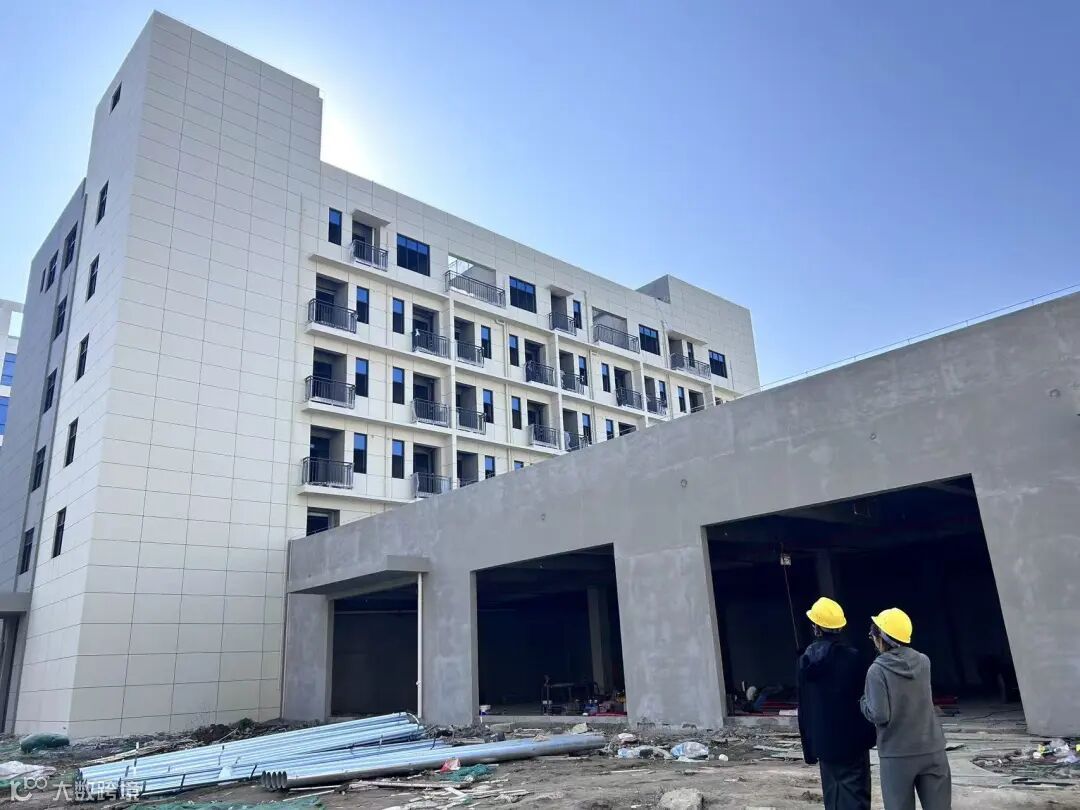

公寓/食堂


◉外架拆除完成、塔吊拆除完成、施工电梯拆除完成

◉外墙真石漆完成90%(一层未完善、施工电梯口未完善)

◉门窗安装完成70%

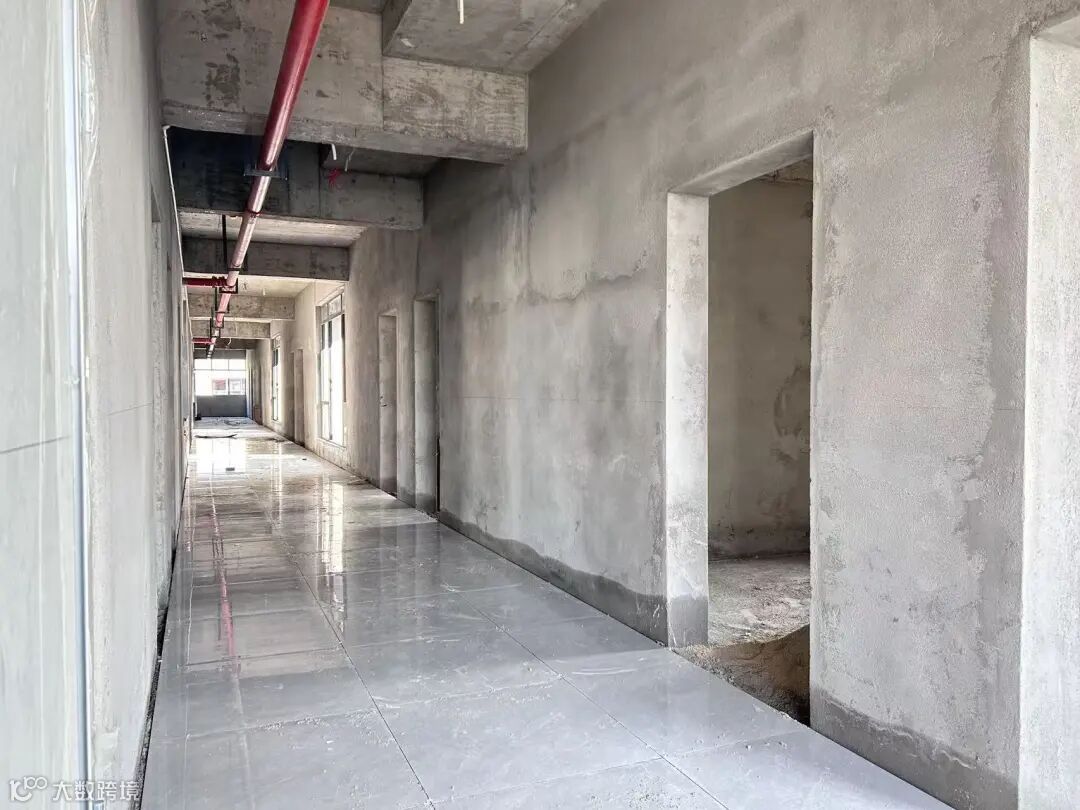

◉2-5层装修施工中(水电已完成,地砖铺贴中)

◉室内墙面及顶棚涂料施工中

◉屋面太阳能配空气能热泵热水系统施工完成

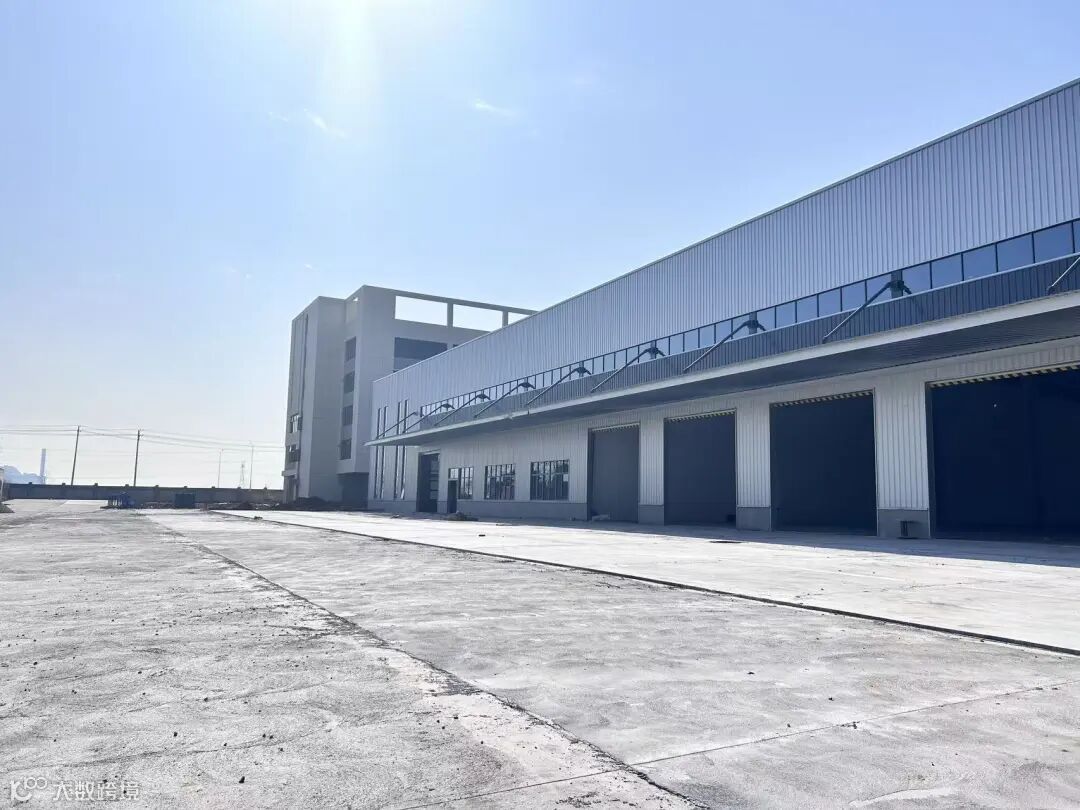

3号楼

标准厂房


◉外架拆除完成、塔吊及施工电梯拆除完成

◉外墙真石漆完成90%(一层未完善)

◉2-5层门窗安装完成;一层门窗安装完成30%

◉2-4层固化地坪施工完成

◉5层楼面地砖铺贴完成;隔墙完成70%

◉室内墙面及顶棚涂料完成80%(乳胶漆未施工)


4号楼

标准厂房


◉外架拆除完成、塔吊及施工电梯拆除完成

◉外墙真石漆完成90%(一层未完善)

◉2-5层门窗安装完成;一层门窗安装完成30%

◉2-4层固化地坪(磨地面)完成50%

◉5层楼面地砖铺贴完成;5层轻质隔墙完成90%

◉室内墙面及顶棚涂料完成80%(乳胶漆未施工)



5号楼

标准厂房


◉外架拆除完成、塔吊及施工电梯拆除完成

◉外墙真石漆完成90%(一层未完善)

◉2-5层门窗安装完成;一层门窗安装完成30%

◉2-4层地坪浇筑完成;2-4层地面固化施工中

◉5层楼面地砖铺贴完成;5层轻质隔墙完成

◉室内墙面及顶棚涂料完成60%

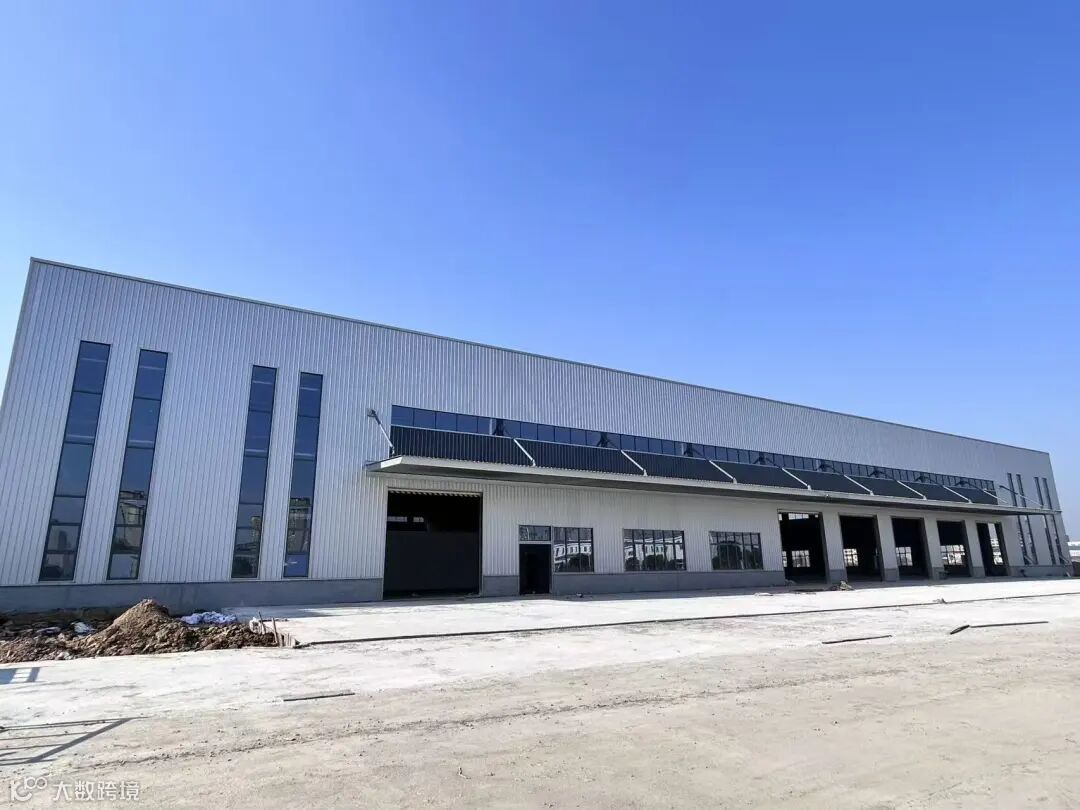

6号楼

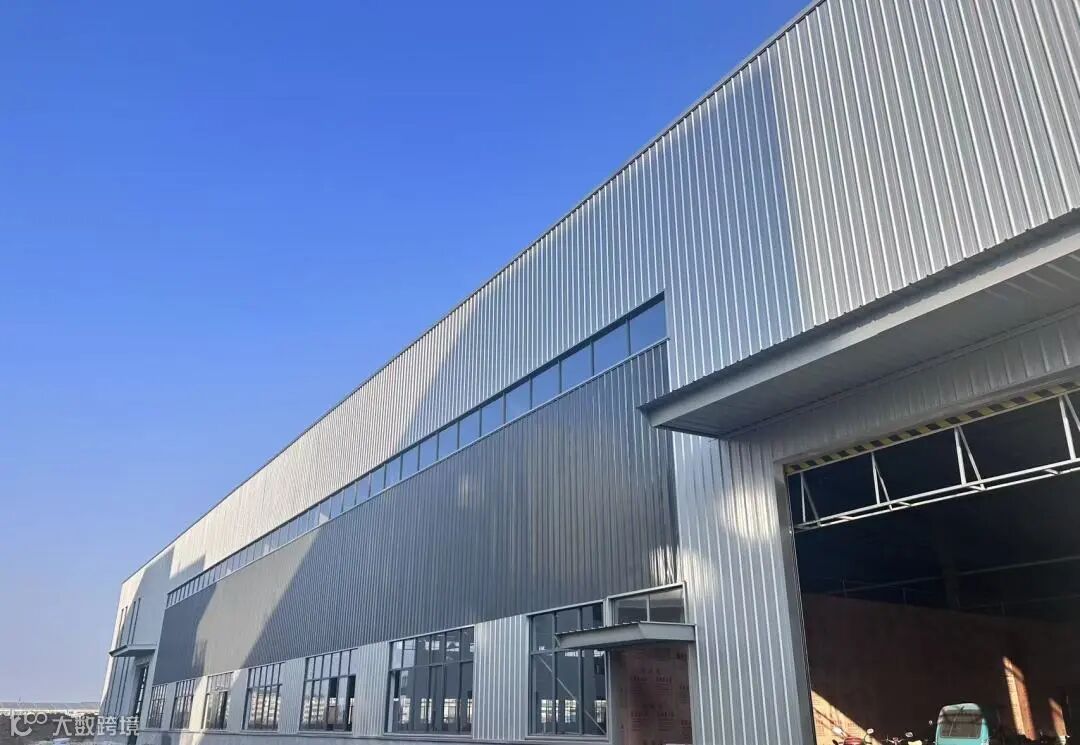

钢构厂房


◉室内装修施工中

◉地面固化地坪施工完成



7号楼

标准厂房


◉外架拆除完成、塔吊拆除完成、施工电梯未拆除

◉外墙真石漆完成75%

◉2-5层门窗安装完成;一层门窗安装中

◉2-5层地坪浇筑完成;2-5层地面固化施工中

◉室内墙面及顶棚涂料完成60%


8号楼

标准厂房


◉外架拆除完成、塔吊及施工电梯拆除完成

◉外墙真石漆完成90%(一层未完善)

◉2-5层门窗安装完成;一层门窗安装完成40%

◉2-5层地坪浇筑完成;2-5层地面固化(磨地面)施工中

◉室内墙面及顶棚涂料完成80%(乳胶漆未施工)


9号楼

标准厂房


◉外架拆除完成、塔吊及施工电梯拆除完成

◉外墙真石漆完成90%(一层未完善)

◉2-5层门窗安装完成;一层门窗安装完成40%

◉2-4层固化地坪施工完成;5层地坪未浇筑

◉室内墙面及顶棚涂料完成85%(腻子已打磨、乳胶漆未施工)


10号楼

标准厂房


◉外架拆除完成、塔吊及施工电梯拆除完成

◉外墙真石漆完成90%(一层未完善)

◉门窗安装完成90%(一层门窗未安装)

◉2-4层固化地坪施工完成;5层地坪未浇筑

◉室内墙面及顶棚涂料完成85%(腻子已打磨、乳胶漆未施工)



11号楼

钢构厂房

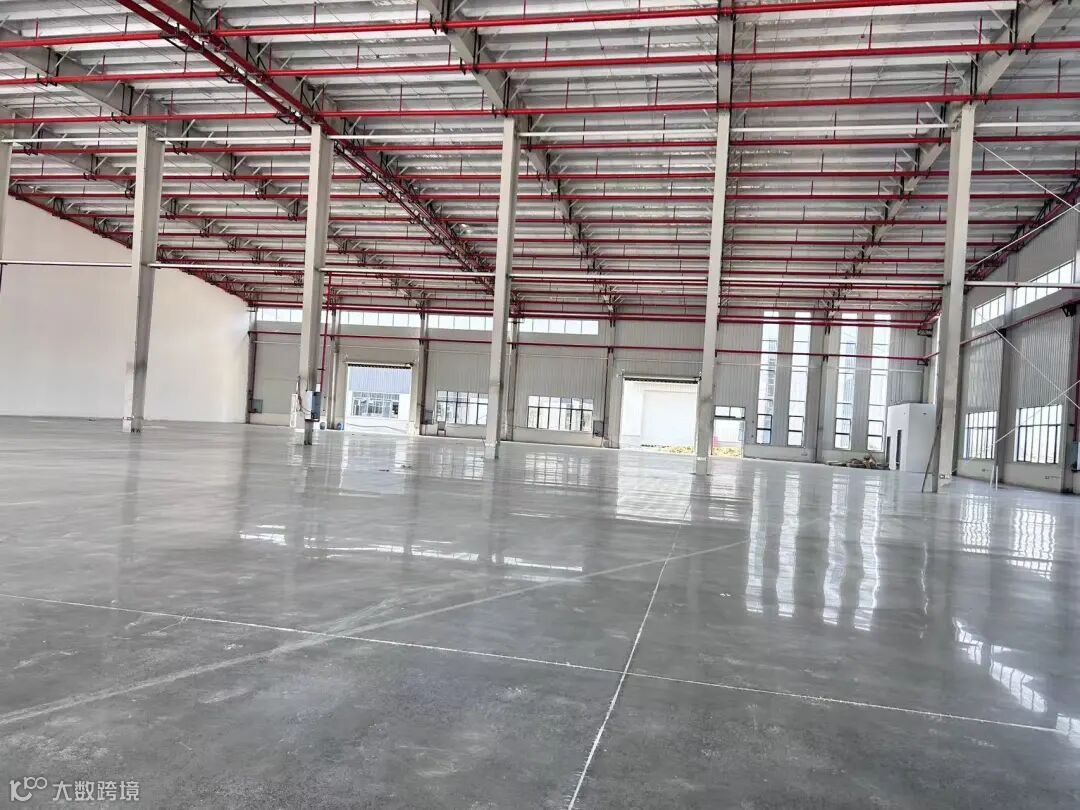

◉地面固化地坪施工完成

◉防火隔墙施工完成

◉新增轻质隔墙完成

◉室内装修进场施工中


室外配套工程

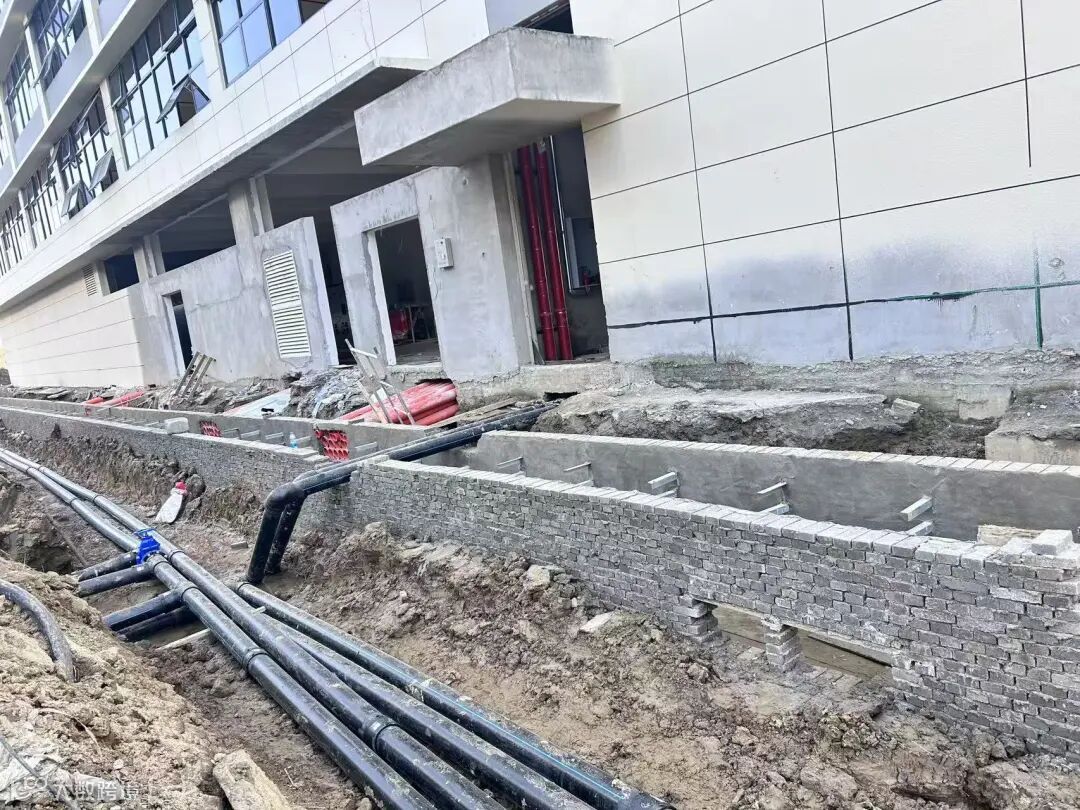

◉室外雨污管网埋设完成90%

◉室外消防管、给水管完成60%

◉室外强电管道埋设完成65%

◉室外弱电管道埋设完成60%

◉11号楼东侧道路混凝土浇筑完成

◉3、4、5号楼南侧道路混凝浇筑完成

◉2号楼西侧道路混凝浇筑完成

◉8号楼、9号楼北侧道路混凝土浇筑完成


每一条铺设的管线,每一处装修的细节,都凝聚着建设者与入驻企业的共同期待——期待以完善的基础设施,支撑起电商运营的高效流转;以多元的企业入驻,汇聚起行业创新的澎湃力量。


下一期工程动态,我们继续同行,不见不散!


*本文章内容仅供参考,开发商保留在不另行通知的情况下对文章内容进行修改、更新或撤回的权利,不构成合同要约。一切以政府批文及双方签订的最终合同为准,开发商在法律范围内保留解释权。广告信息内容及部分素材、图片均来自网络,如有侵权,请联系删除。


【声明】内容源于网络
0
0
职业工装电商产业园
打造具有全球影响力的职业工装产业新高地
内容 23
粉丝 0
职业工装电商产业园 打造具有全球影响力的职业工装产业新高地
总阅读0
粉丝0
内容23
