亲爱的入驻企业伙伴们:
冬日的暖阳洒在职业工装电商产业园的工地上,也洒在我们共同的期待里。感谢您一直以来对园区建设的关注与支持,您的关心是我们不断前行的动力。

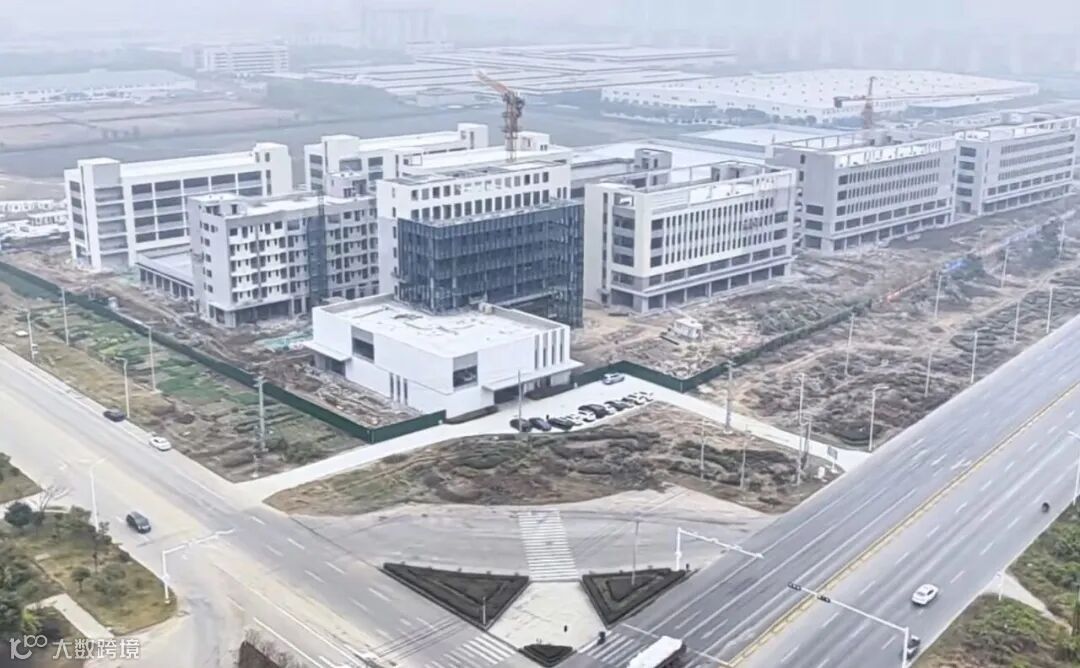

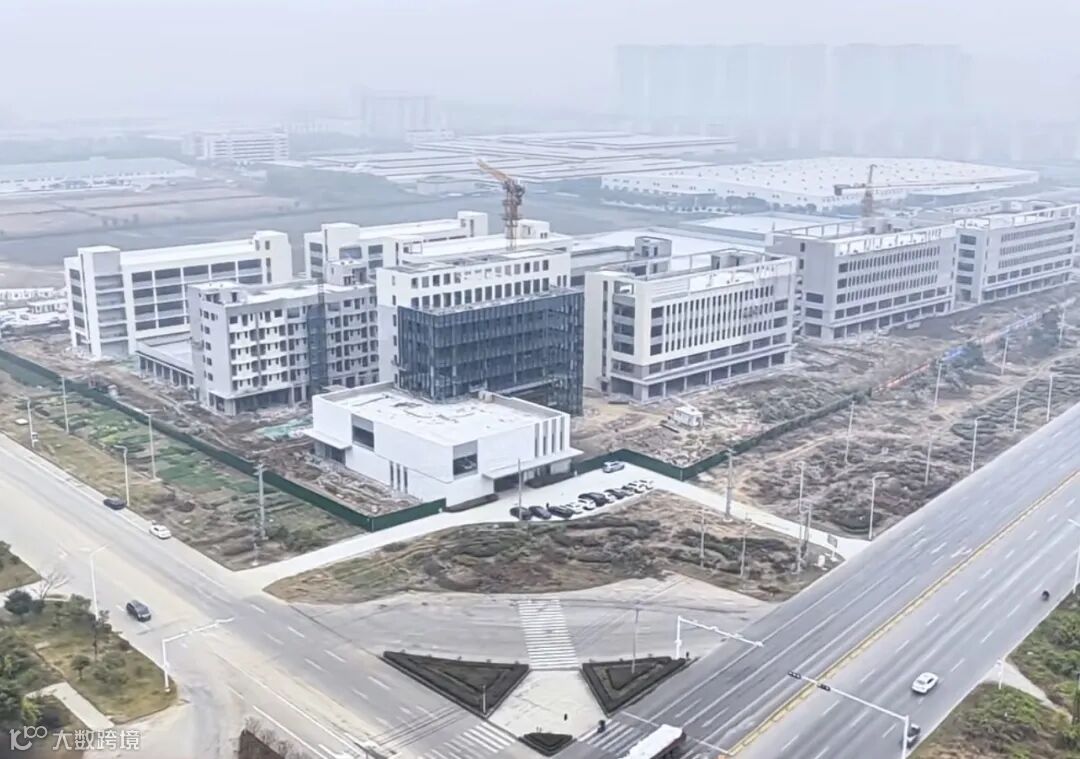

随着新年的脚步越来越近,我们满怀喜悦地为您送上截至12月27日的工程进度报告。每一栋楼的成长,每一条路的延伸,都是我们为共同梦想添砖加瓦的见证。
希望这份温暖的更新,能让您感受到我们携手前行的温度,也期待能为您的入驻计划带来一份安心与期待。

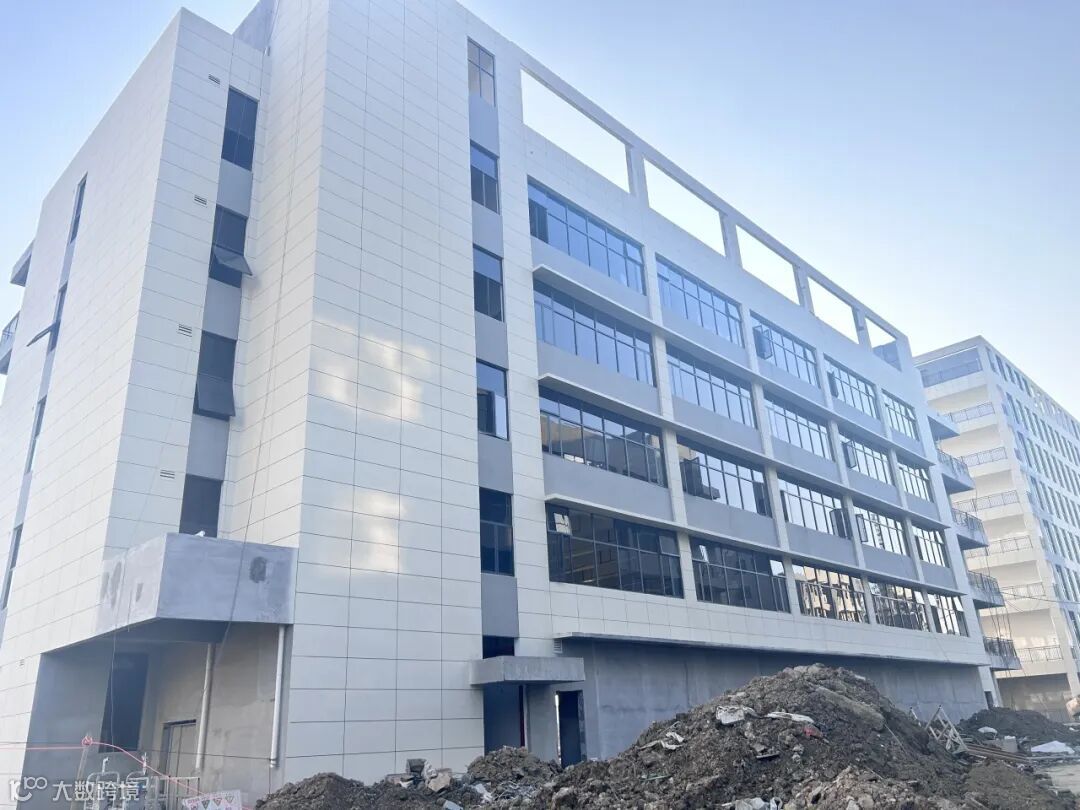

◉外架拆除完成、塔吊及施工电梯拆除完成
◉外墙真石漆完成90%(一层未完善)

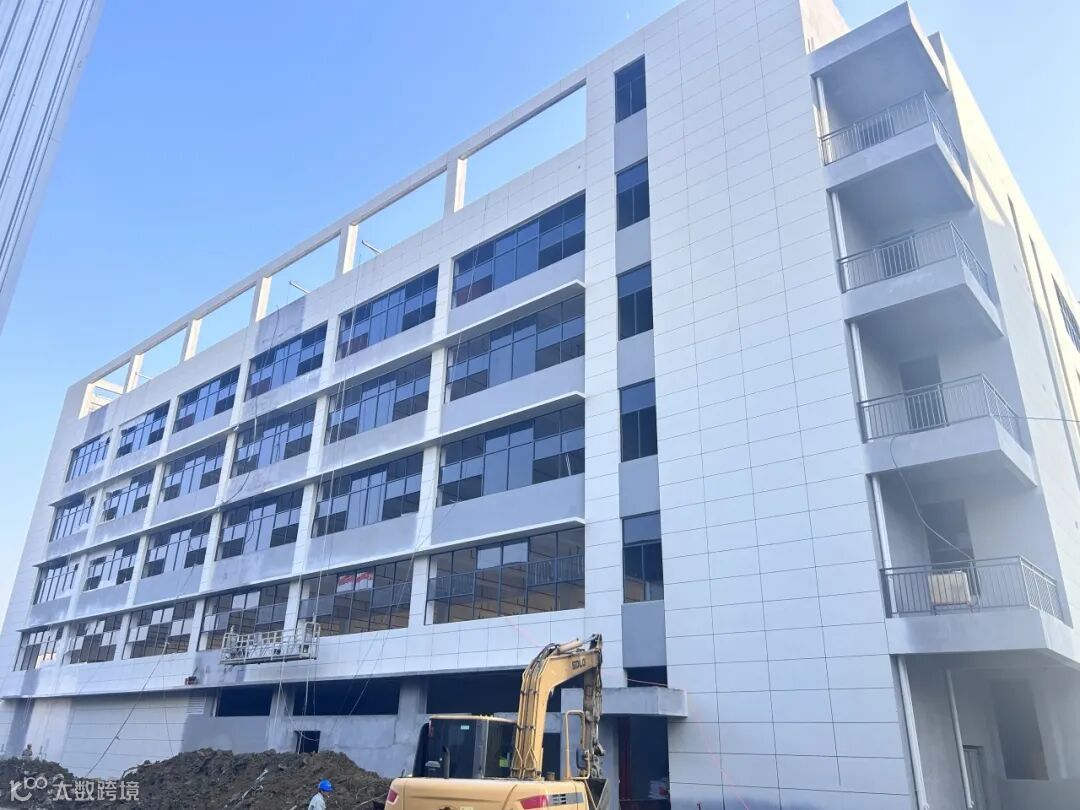

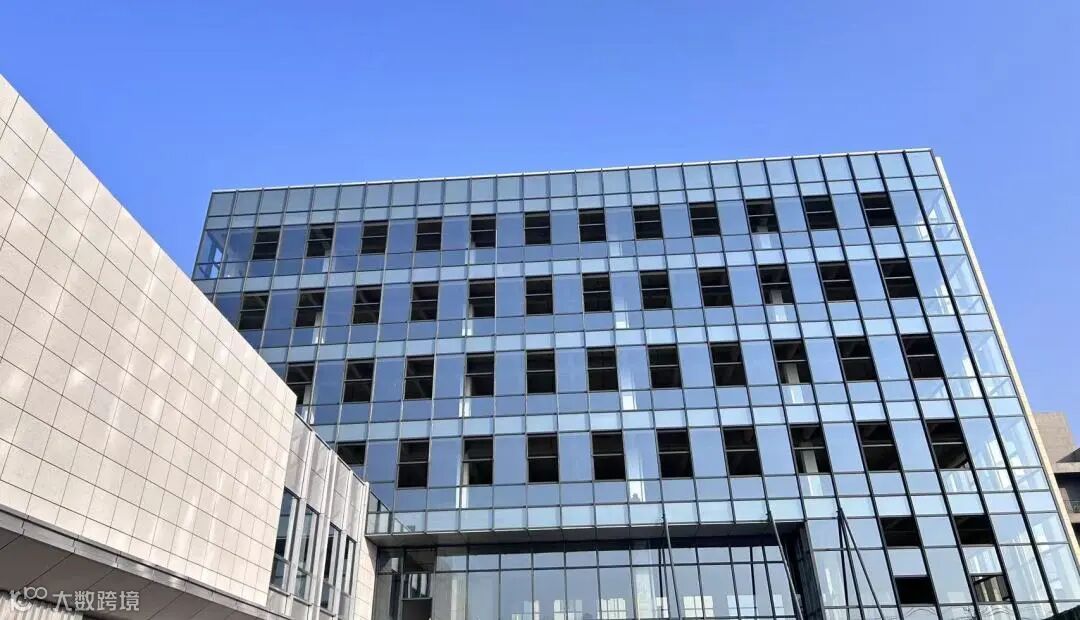

◉玻璃幕墙安装完成90%(剩窗扇未安装)

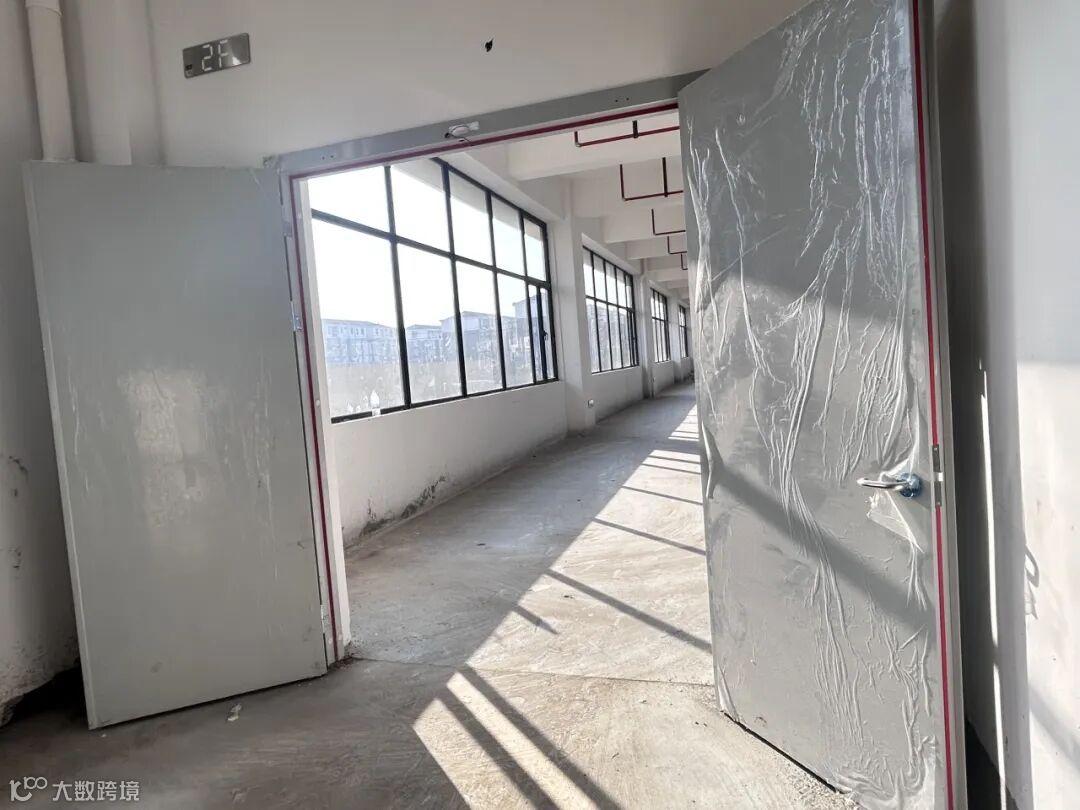

◉门窗安装完成90%(局部窗扇未安装完善)

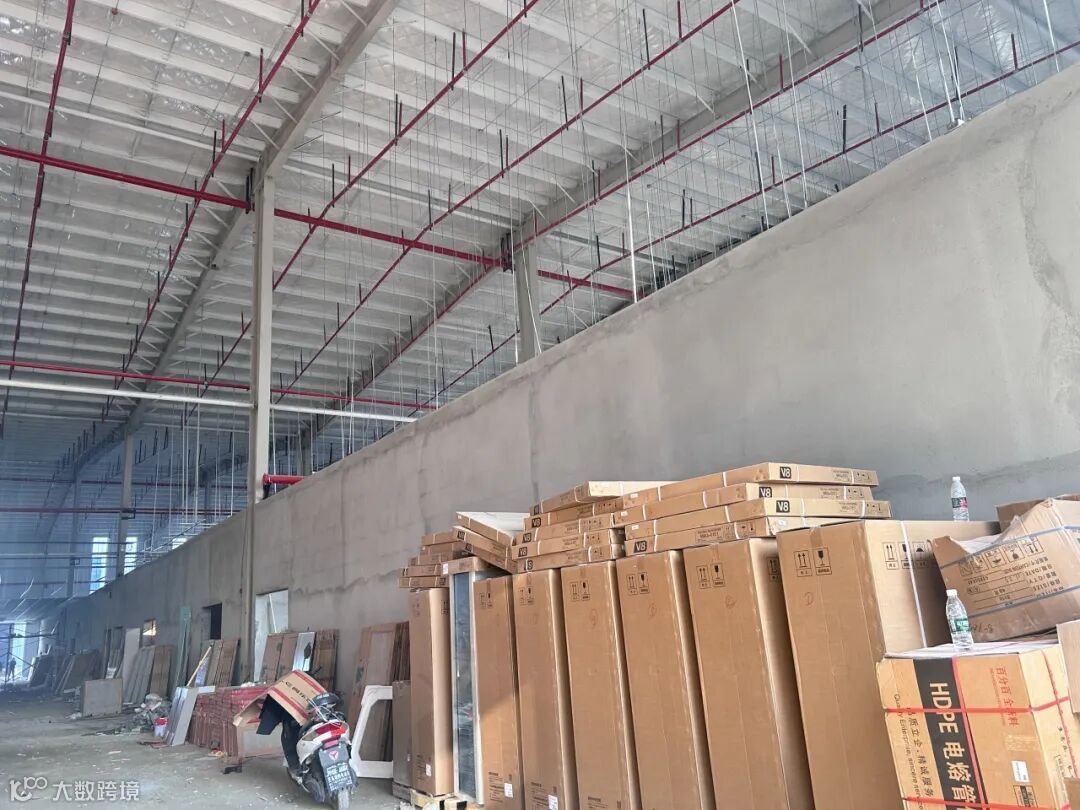

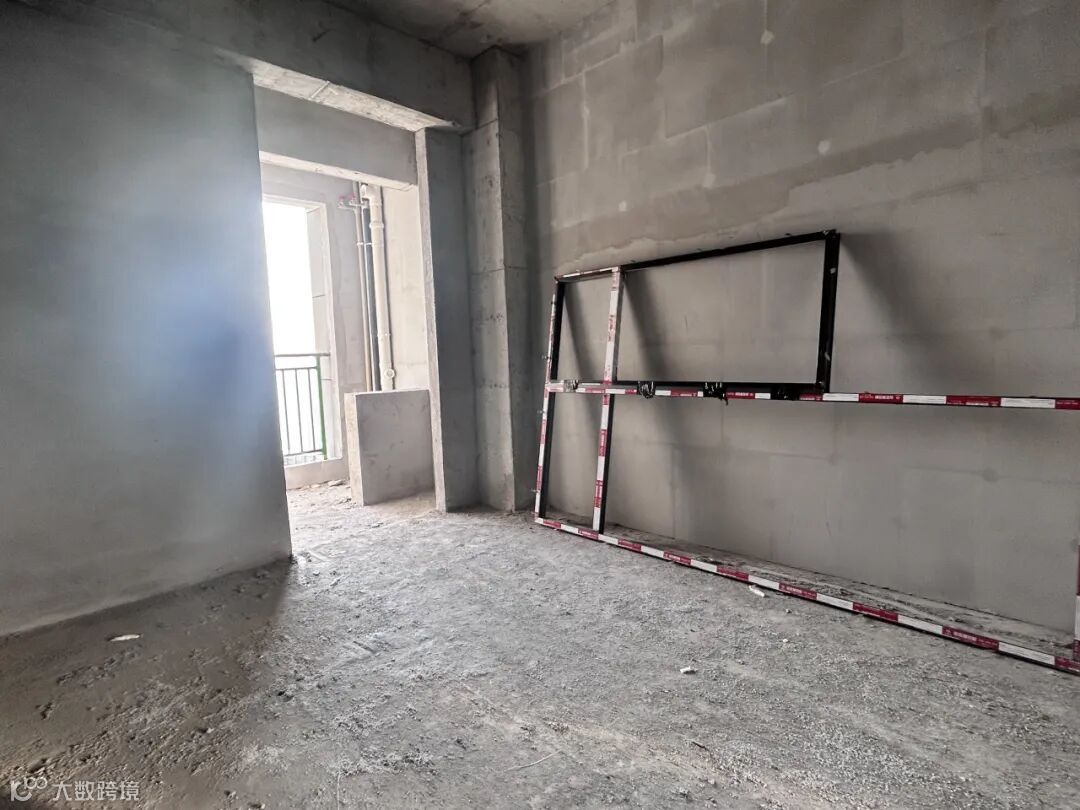

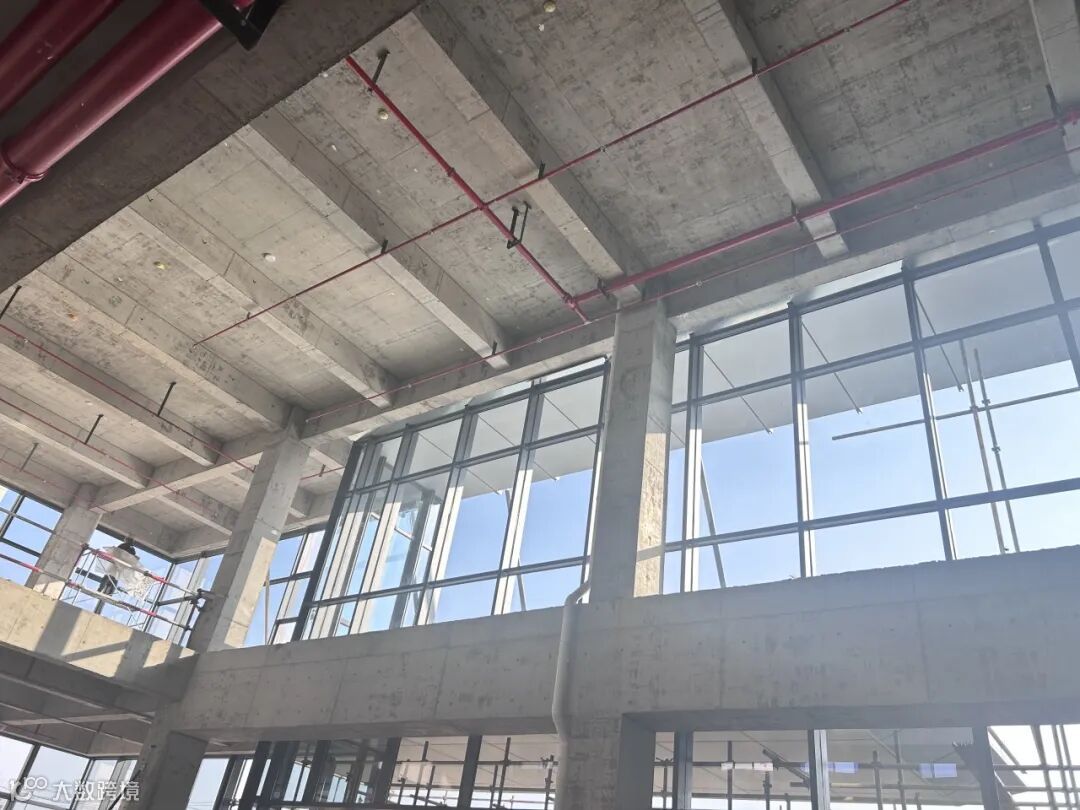

◉室内墙面及顶棚涂料完成80%(乳胶漆未完成)
◉外架拆除完成、塔吊拆除完成、施工电梯未拆除
◉外墙真石漆完成90%(一层未完善、施工电梯口未完善)
◉门窗安装完成50%(窗框安装完成、玻璃和窗扇未安装、一层门窗未安装)
◉2-6层宿舍装修单位已进场、水电正在施工
◉屋面太阳能配空气能热泵热水系统施工完成90%

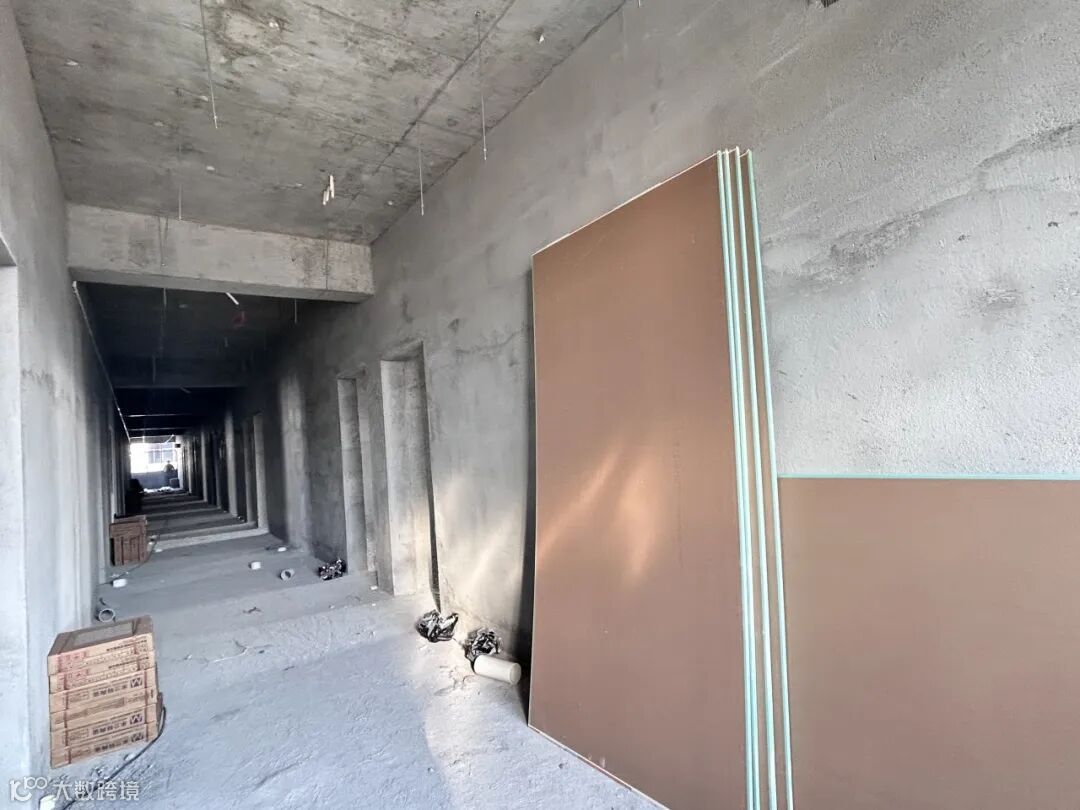

◉室内墙面及顶棚涂料未开始施工

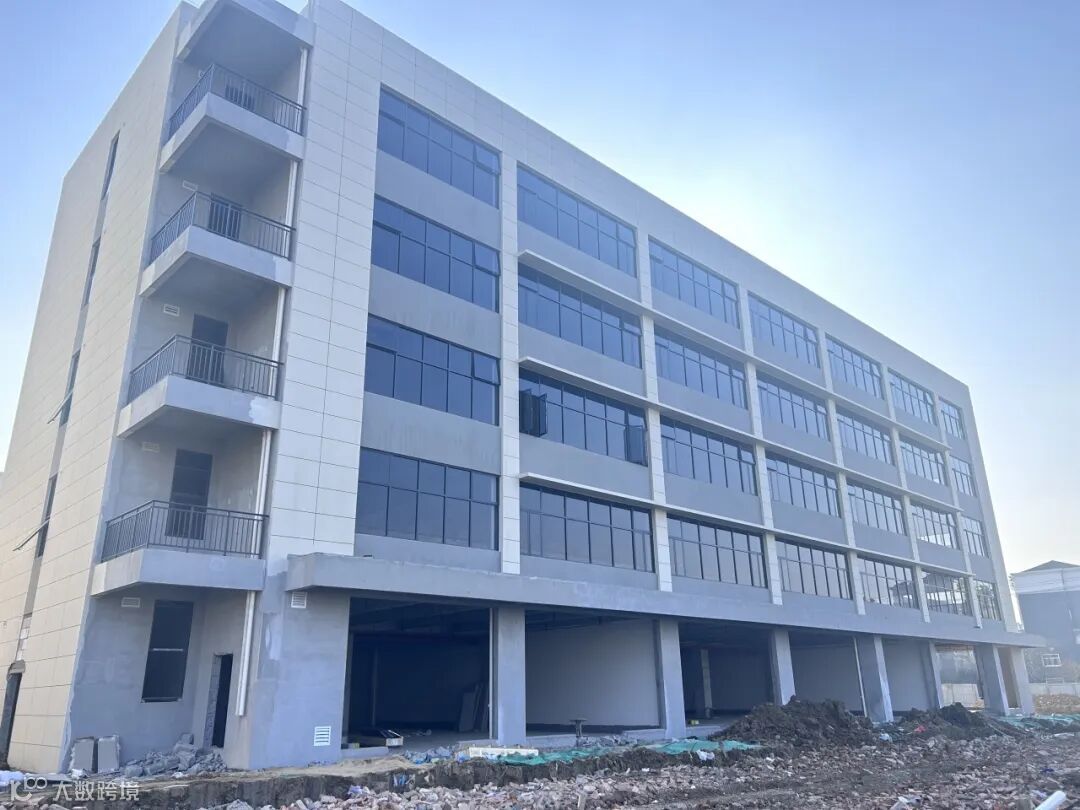

◉外架拆除完成、塔吊及施工电梯拆除完成
◉外墙真石漆完成90%(一层未完善)
◉2-6层门窗安装完成;一层门窗未安装
◉2-4层固化地坪施工完成

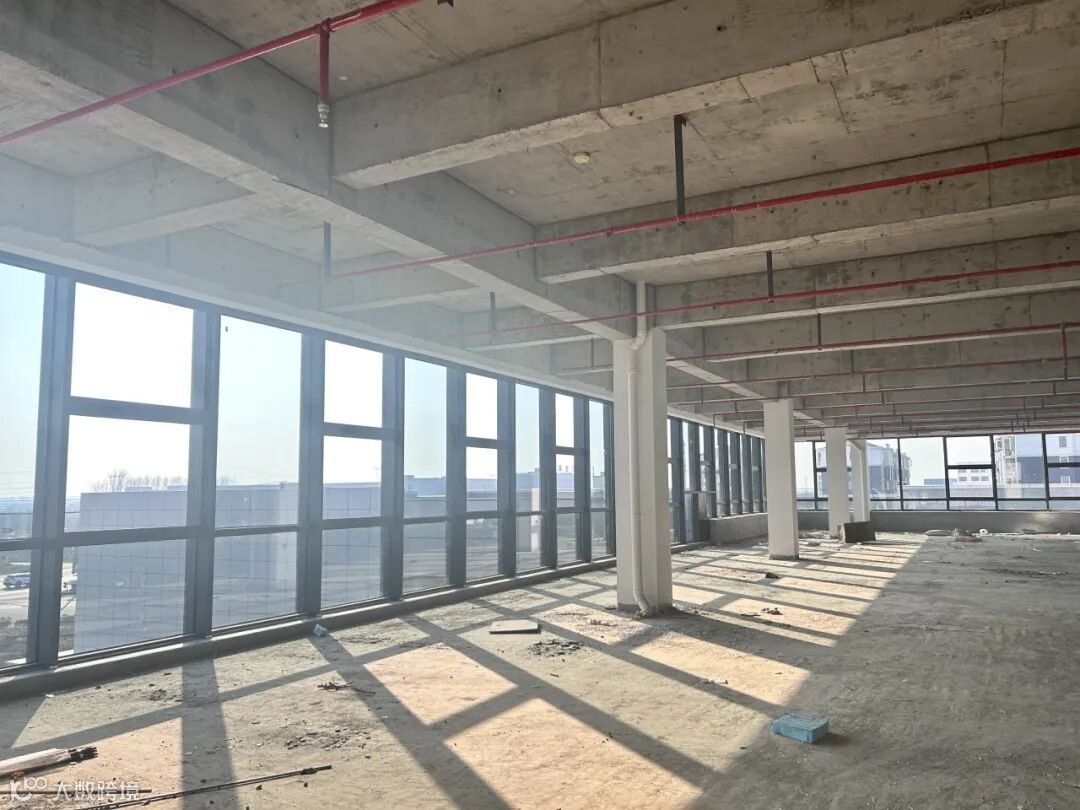

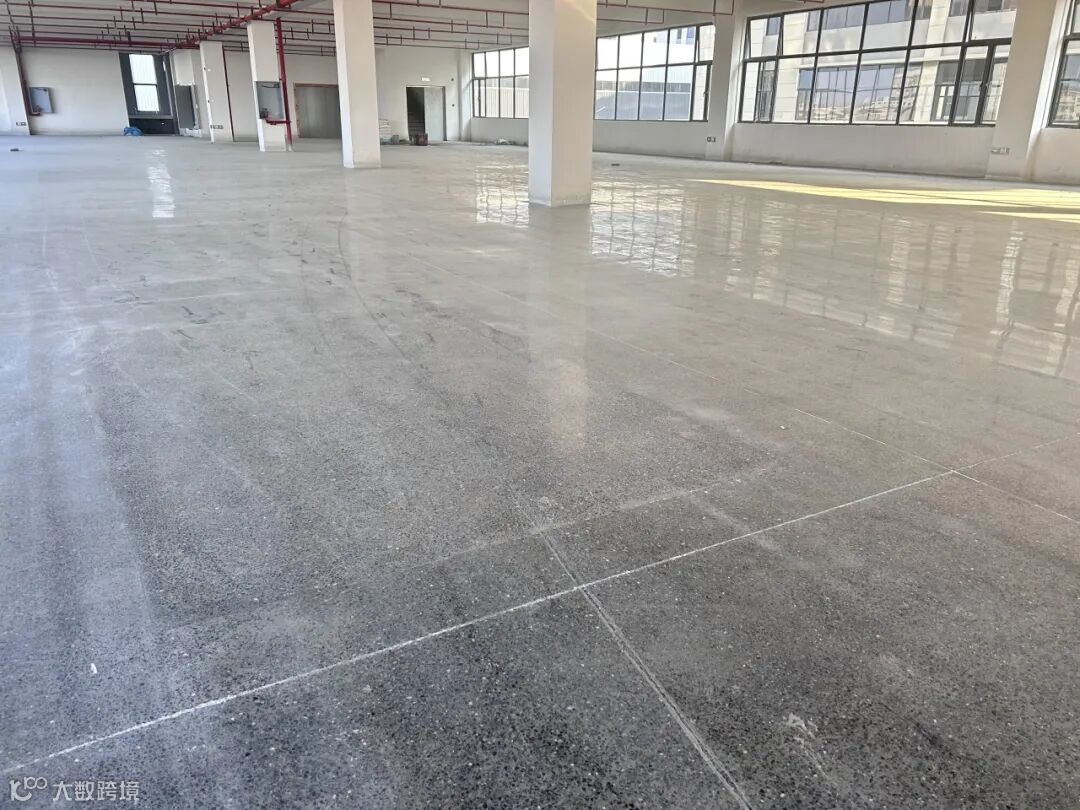

◉5层楼面地砖铺贴完成80%
◉室内墙面及顶棚涂料完成70%(乳胶漆未施工)
◉外架拆除完成、塔吊及施工电梯拆除完成
◉外墙真石漆完成90%(一层未完善)
◉2-6层门窗安装完成;一层门窗未安装
◉2-4层地坪浇筑完成;地面固化施工中
◉5层楼面地砖铺贴完成;轻质隔墙完成40%
◉室内墙面及顶棚涂料完成70%(乳胶漆未施工)
◉外架拆除完成、塔吊及施工电梯拆除完成
◉外墙真石漆完成90%(一层未完善)
◉门窗安装完成85%(局部窗扇未安装、一层门窗未安装)
◉2-4层地坪浇筑完成;地面固化施工中
◉5层楼面地砖铺贴完成;轻质隔墙完成85%

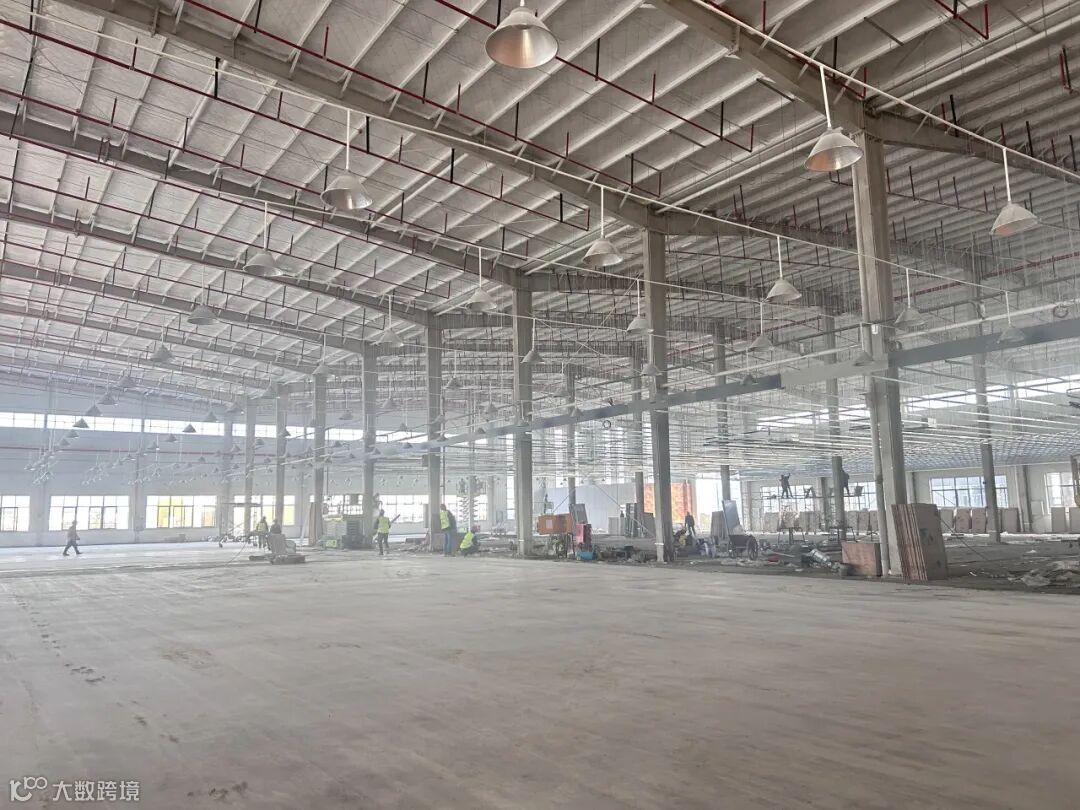

◉室内墙面及顶棚涂料完成40%
◉外架拆除完成、塔吊拆除完成、施工电梯未拆除
◉外墙真石漆完成20%
◉门窗安装完成85%(局部窗扇未安装、一层门窗未安装)
◉2-5层地坪浇筑完成;地面固化施工中
◉室内墙面及顶棚涂料完成40%
◉外架拆除完成、塔吊及施工电梯拆除完成
◉外墙真石漆完成90%(一层未完善)
◉门窗安装完成90%(一层门窗未安装)
◉2-5层地坪浇筑完成;地面固化施工中
◉室内墙面及顶棚涂料完成80%(乳胶漆未施工)
◉外架拆除完成、塔吊及施工电梯拆除完成
◉外墙真石漆完成90%(一层未完善)
◉门窗安装完成90%(一层门窗未安装)
◉2-4层固化地坪施工完成;5层地坪未浇筑
◉室内墙面及顶棚涂料完成80%(乳胶漆未施工)
◉外架拆除完成、塔吊及施工电梯拆除完成
◉外墙真石漆完成90%(一层未完善)
◉门窗安装完成90%(一层门窗未安装)
◉2-4层固化地坪施工完成;5层地坪未浇筑
◉室内墙面及顶棚涂料完成80%(乳胶漆未施工)
▼▼▼

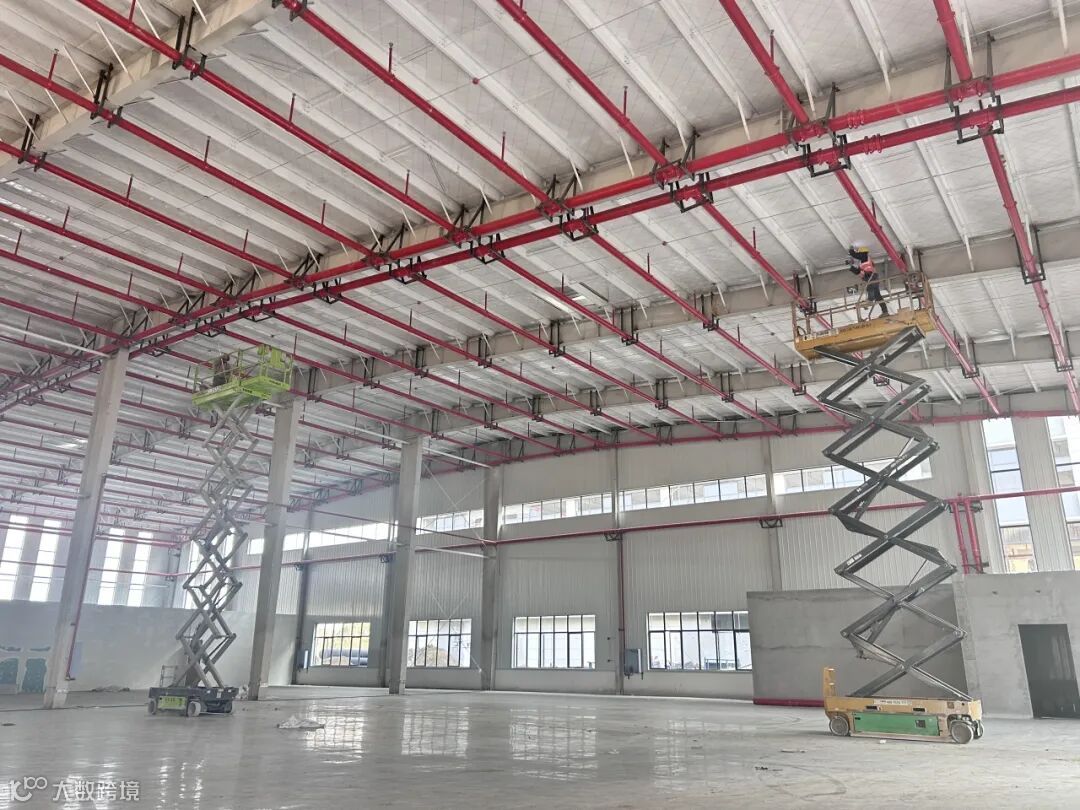

◉地面固化地坪施工完成50%

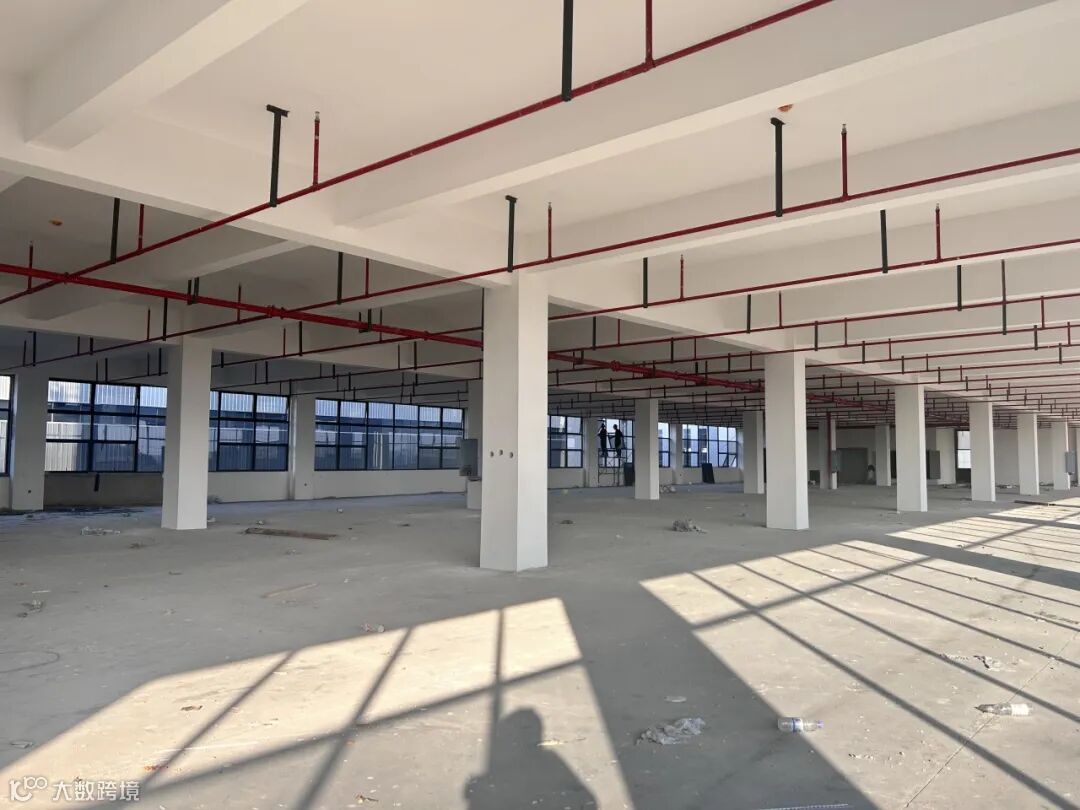

◉防火隔墙施工完成50%
◉新增轻质隔墙完成80%(墙面涂料施工中)
◉室外雨污管网埋设完成85%
◉室外消防管、给水管完成30%
◉室外强电管道埋设完成50%
◉室外弱电管道埋设完成40%

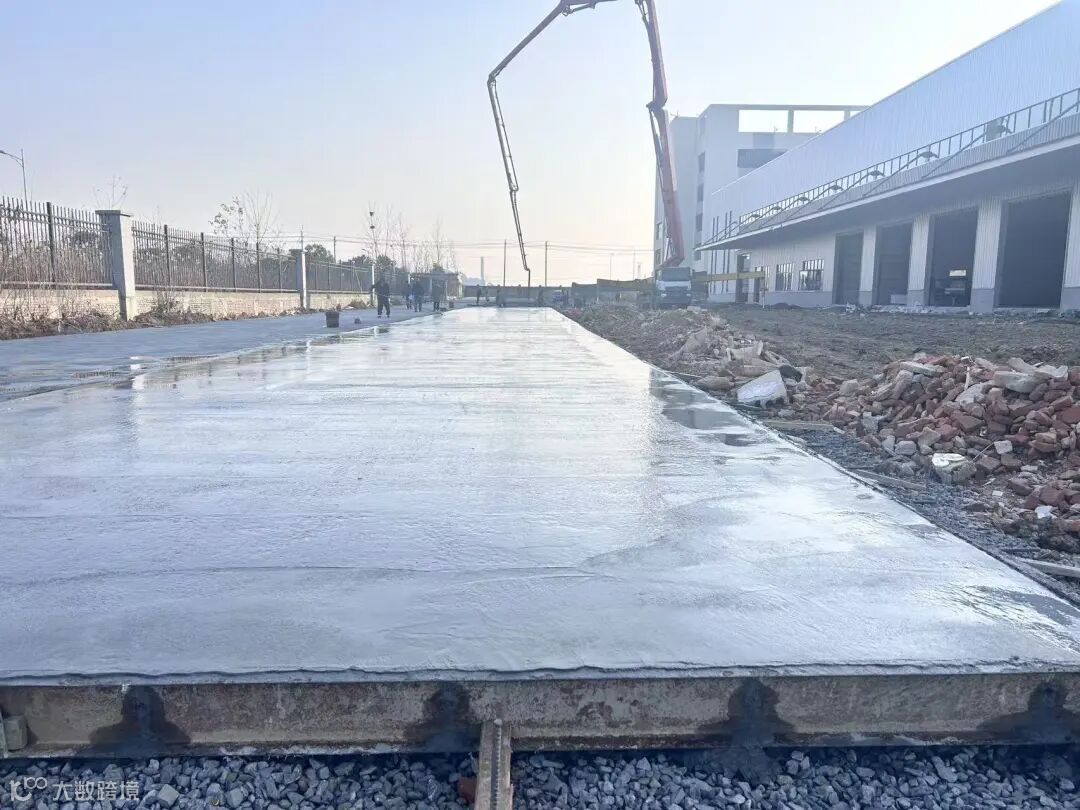

◉11号楼东侧道路混凝土浇筑完成70%
◉3、4、5号楼南侧道路路床完成、砖渣铺设完成85%
我们深知,园区的每一个角落,都承载着您的期待与梦想。项目团队会像呵护自家新居一样,细心打磨每一个细节,确保在2026年1月全面完成装修,春节前迎接首批企业入驻。
未来的日子里,让我们继续温暖同行,一起期待这个充满希望的产业园,成为您事业腾飞的新起点!
