马钢A高炉停炉进入倒计时

马钢A高炉停炉进入倒计时 2026工业设备智能运维供需对接会
2021-06-29
0
导读:马钢A高炉大修工程自2021年1月26日开工以来,克服了图纸少、

点击标题下「钢铁工业智能制造联盟」可快速关注

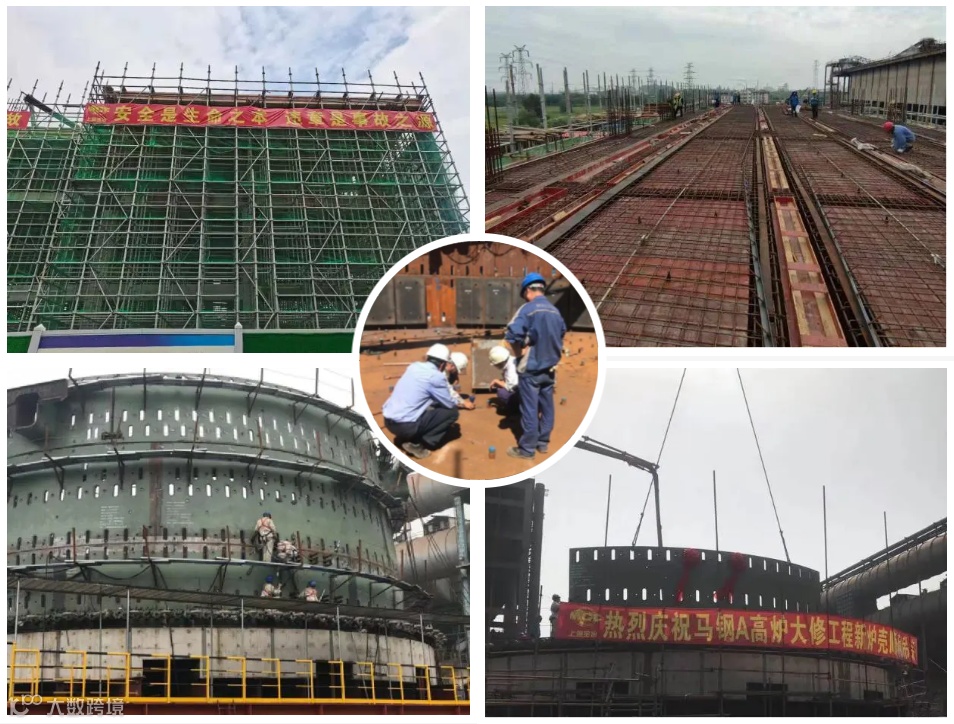

马钢A高炉大修工程自2021年1月26日开工以来,克服了图纸少、条件差、队伍素质参差不齐、与生产协调多等困难,目前桩基工程、土建工程上部结构、水泵房和高架桥高支模施工、炉壳离线组装、干法除尘等钢结构安装、出铁场屋面板更换、干煤棚设备安装、外围管线安装、冷却壁试压和冷却壁镶砖等工作已全面展开。计划9月15日为A高炉停炉日,距此仅剩90天,已进入倒计时阶段。

项目开工以来,项目监理组结合项目实际和新员工多等特点,不断组织学习马钢文件和公司管理规定,做到现场监理管控与内业资料梳理同步进行。按照业主方要求,项目监理组每天进行当日监理工作情况汇报、编制项目每日简报,每周编制监理周报及周例会PPT汇报材料;在项目周例会上通过PPT方式汇报项目的安全、质量、进度的情况。大家充分理解并积极配合,尽最大努力满足业主要求,克服现场条件差、管理难度大等难题,认真履行监理职责,把好安全、质量、进度关。特别是炉壳离线组装、焊接及冷却壁安装,涉及一代炉龄长短,公司安排有经验的监理工程师负责把关。这些工作都得到了业主的肯定和好评。

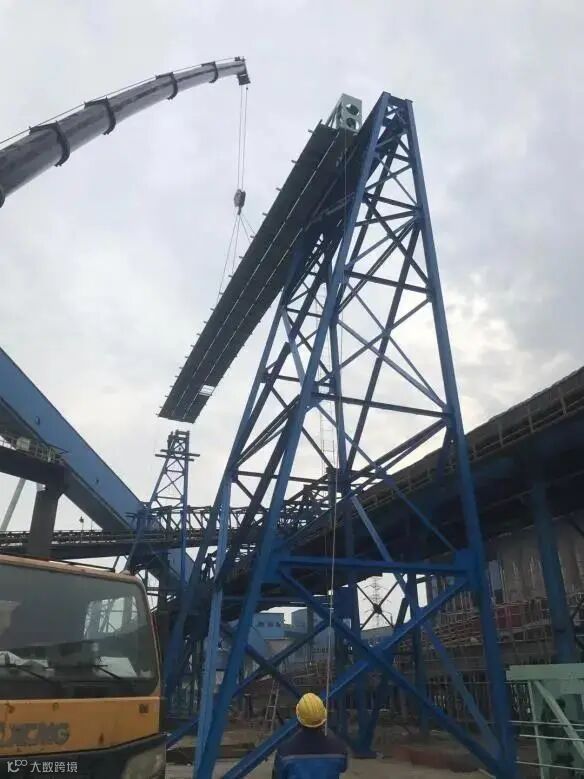

胶带机桁架吊装

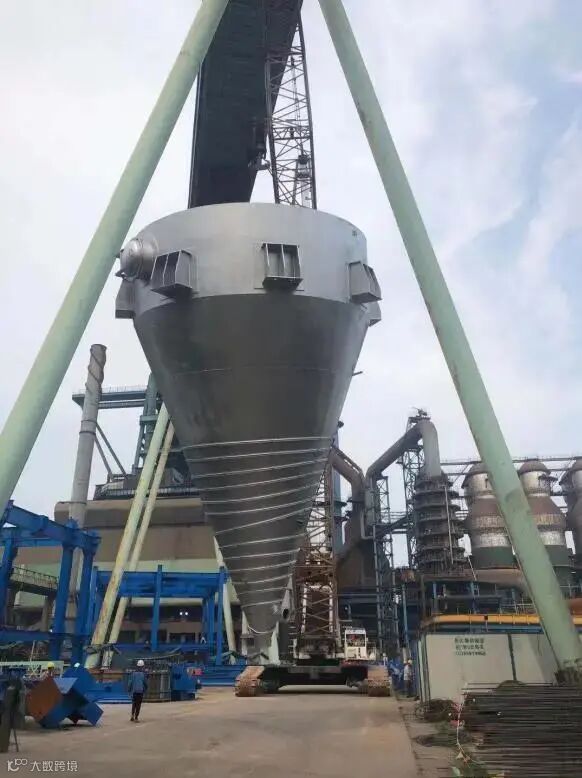

干法除尘罐体吊装

马钢A高炉停炉后,将面临工期紧、场地小、立体交叉和动火作业多,24小时昼夜施工,安全风险大,需要强有力的综合协调管控;停炉前还面临着气温高温、台风雨水多等恶劣天气的影响,这些都给监理工作提出更大的挑战。对此,我们已经做好了充分的应对预案。

项目监理组将在公司和部门的领导下,充分发挥监理组成员的积极性和专业优势,认真完成项目监理任务。尽力为公司赢得马钢区域后续监理项目奠定基础。



---------------------------分割线---------------------------

免责声明

1、本微信公众平台“钢铁工业智能制造联盟”所发表内容注明来源的,版权归原出处所有(无法查证版权的或未注明出处的均来源于网络搜集)。转载内容(视频、文章、广告等)只以信息传播为目的,仅供参考,不代表本平台认同其观点和立场。内容的真实性、准确性和合法性由原作者负责。
2、本平台推送的所有广告类信息,尤其是超链接类信息,内容及设计均归广告主所有,本平台只作为发布方进行推送,因内容引起的任何纠纷与本平台无关。
3、本声明适用于本平台“钢铁工业智能制造联盟”所发布的全部内容,自本平台创建之日起生效,永久生效。
【声明】内容源于网络
0
0
2026工业设备智能运维供需对接会
聚焦工业设备数字化、智能化运维领域,搭建技术供给方、设备使用方、服务商、行业专家对接平台。围绕状态监测、故障诊断、预测性维护、工业大模型、数据采集与算法等方向,促进技术成果转化、项目合作落地与产业链资源整合,推动设备智能运维产业高质量发展。
内容 792
粉丝 0
2026工业设备智能运维供需对接会 聚焦工业设备数字化、智能化运维领域,搭建技术供给方、设备使用方、服务商、行业专家对接平台。围绕状态监测、故障诊断、预测性维护、工业大模型、数据采集与算法等方向,促进技术成果转化、项目合作落地与产业链资源整合,推动设备智能运维产业高质量发展。
总阅读31
粉丝0
内容792
