度夏保供再“来电”!龙泉驿这个项目正式投运

度夏保供再“来电”!龙泉驿这个项目正式投运 投资龙泉驿
2024-07-02
2


6月28日,成都市“蓉耀工程”重点项目--成都十陵500千伏变电站220千伏配套工程正式投运。作为四川电网十陵500千伏输变电工程的配套工程,项目投运后将提升成都东南片区约120万千瓦供电能力,有效缓解500千伏桃乡变电站供电压力,为成都电网2024年迎峰度夏创造了良好条件。

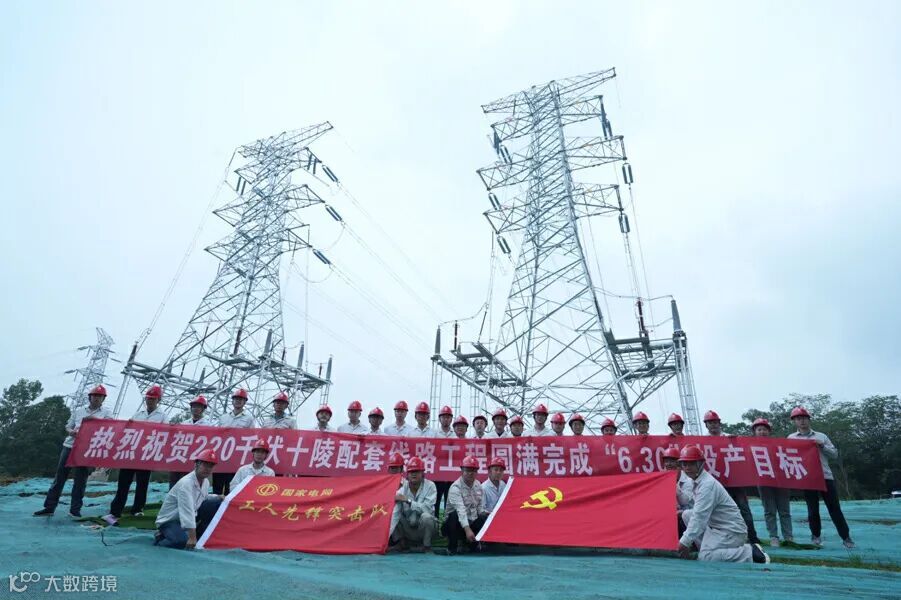

为确保该工程“6·30”的建设目标,龙泉驿区政府成立工作专班,与天府供电公司强化政企协同,定期调度协调项目建设中的困难问题。天府供电公司编制《工程建设管理大纲》,开展停电窗口、属地协调、物资供应等11个方面的专题策划,制定从可研到投产共计16项关键管控节点的挂图作战表,全力确保建设进度按计划推进。



工程包含十陵-十陵、十陵-大面、十陵-红砂三个220千伏双回线路,新建220千伏输电线路96.1公里,电缆建设规模创同类型工程最长纪录。

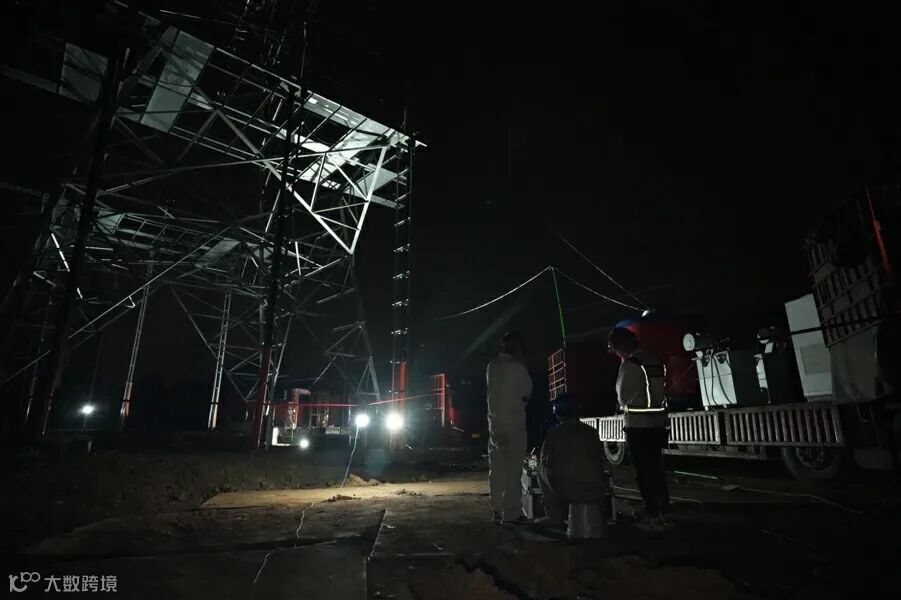

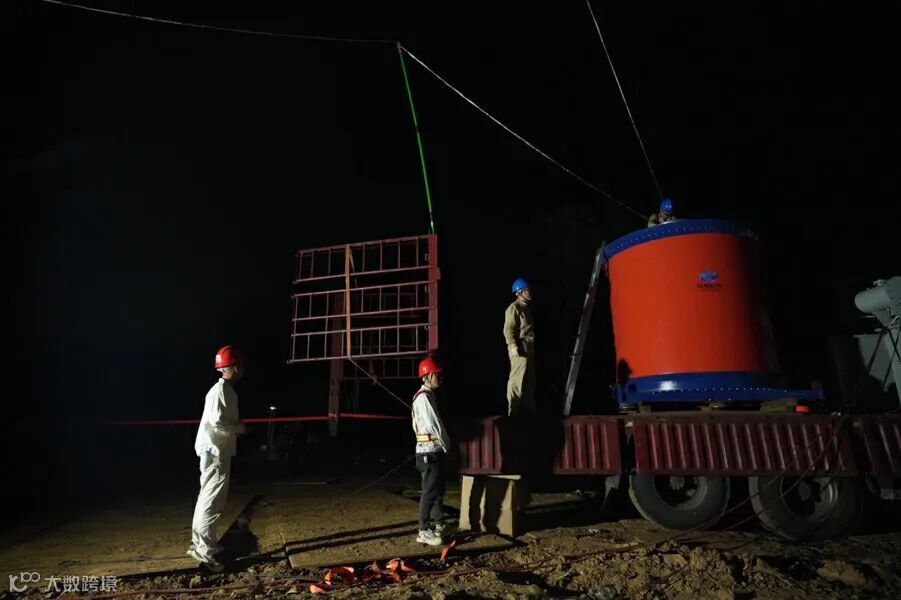

工程于2023年10月开工,洪安镇政府、西河街办配合天府供电公司计划,高效推进架空线路塔基交付,项目施工较常规工期缩短近10个月,有效建设周期仅8个月,有效建设工期创同类型工程最短纪录。

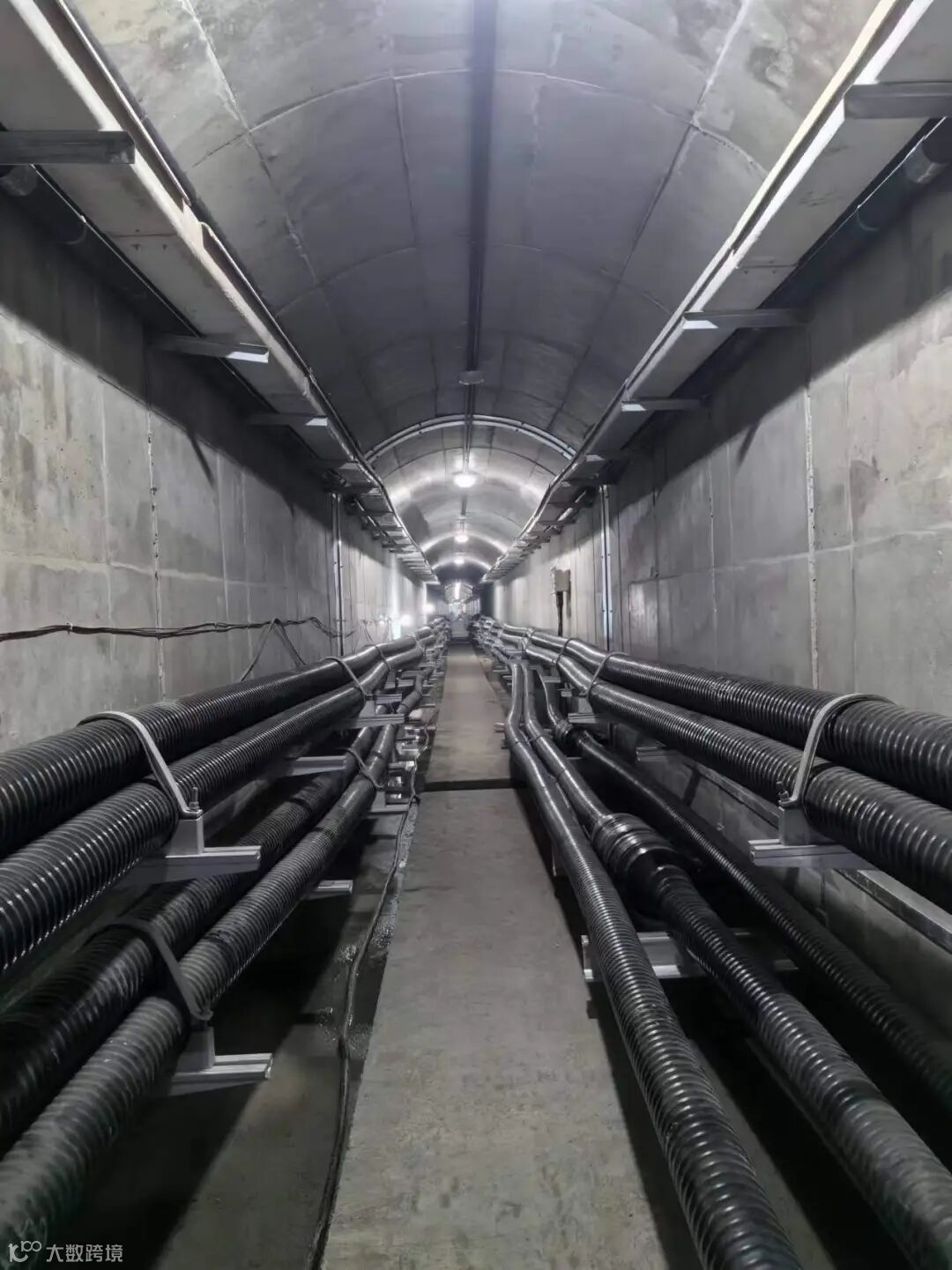

记者从龙泉驿区经信局了解到,为保障项目顺利投运,龙泉驿区政府还配套建设了成都经开区智慧电力综合管廊工程,该项目全长17.1公里,为龙泉驿区单项规模最长的电力综合管廊工程。自2023年8月开工建设以来,经开产投集团将项目现场分为3个工区、6个施工段,高峰期投入1500余名参建人员三班倒、调整暗挖长度等持续提高施工效率。值得一提的是,在2024年春节期间,项目仍保持施工进度,在多方共同努力下,仅用5个月时间完成隧道初衬贯通,7个月时间完成通道交付,较常规施工周期缩短近8个月,创造了同等规模下电力通道建设最快速度

来源:龙泉驿发布

往期推荐


聚焦“四链”融合!34个现代都市工业项目“牵手”成都,涵盖16条制造业重点产业链龙泉驿汽车产业功能区

划重点!一图读懂2023年省委经济工作会议

声明:除原创内容及特别说明之外,推送稿件文字及图片均来自网络及各大主流媒体,版权归原作者所有。如内容侵权,请联系删除。

【声明】内容源于网络
0
0
投资龙泉驿
致力于为投资者及社会各界人士提供成都经开区的投资概况、投资动态、投资环境、投资机遇、相关政策法规和相关产业情况、政务服务等信息,打造国内外企业与成都经开区互动的良好平台。
内容 2382
粉丝 0
投资龙泉驿 致力于为投资者及社会各界人士提供成都经开区的投资概况、投资动态、投资环境、投资机遇、相关政策法规和相关产业情况、政务服务等信息,打造国内外企业与成都经开区互动的良好平台。
总阅读11
粉丝0
内容2.4k
