CFG桩及褥垫层施工工艺

CFG桩及褥垫层施工工艺 环保液压打桩锤
2025-08-25
176

一、工艺流程

1、CFG桩工艺流程

土方开挖至桩顶标高以上0.5m → 测量放线 → 旋挖成孔 → 浇筑混凝土至设计标高以上500mm → 基槽开挖至褥垫层底标高 → 裁桩、捡底 → 铺设褥垫层 → 检测 → 下一道工序。

2、褥垫层工艺流程

挖桩间土 → 基层处理 → 放线控制、引测高程控制桩 → 拌制级配砂石 → 分层铺筑砂石 → 洒水 → 找平和验收。

二、施工方法

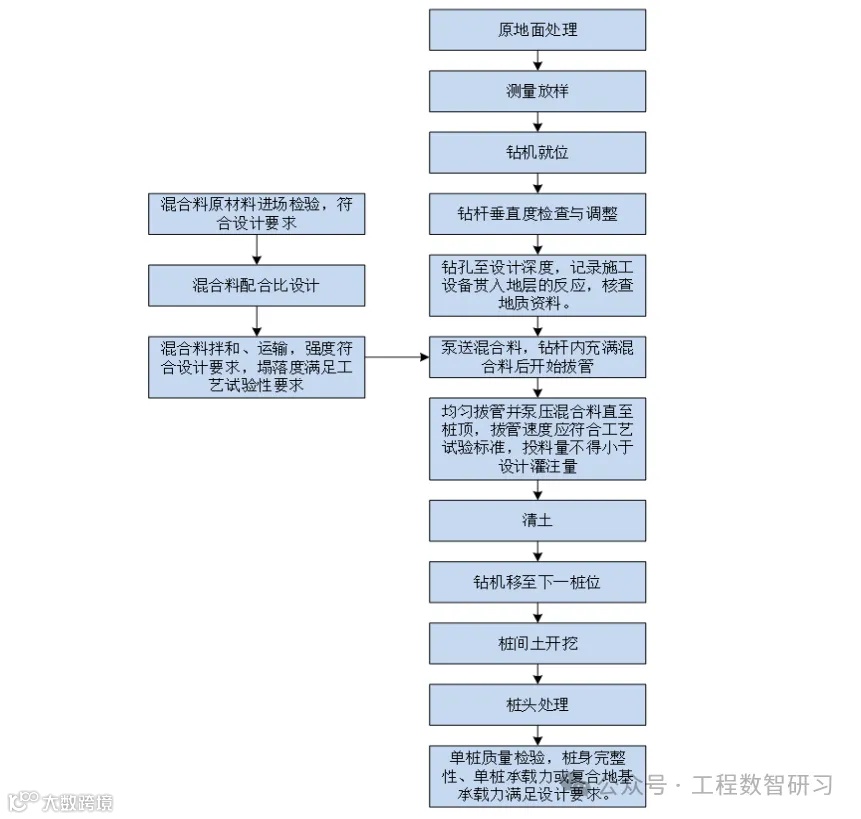

1、CFG桩施工方法

(1)原地面处理

清除地表耕植土及障碍物,平整场地。整平后标高应为设计桩顶标高加0.5m。

(2)测量放样

根据设计要求放出桩位,做好标记,桩位偏差不得超过20mm。

(3)钻机就位

采用长螺旋钻机成孔。钻机就位后,在钻杆上标识刻度线,调整底盘水平,并用全站仪校正钻杆垂直度,偏差不得大于1%。

(4)钻进成孔

CFG桩宜采用跳桩法施工。首次钻孔前需泵压1~2m³ M10水泥砂浆润滑管道并检查密闭性。

关闭钻头阀门,缓慢启动钻进,先慢后快,便于控制偏差。每下沉1米或电流突变时记录一次电流值,判断地层变化。钻至设计标高后空转30秒以上,清除多余钻渣。

严格控制钻杆垂直度(偏差≤1%),遇地质异常或桩长不足时,须及时通知监理与设计单位现场确认。

(5)混合料灌注与拔管

采用水下C25混凝土,坍落度控制在160~200mm,由搅拌车运送至现场,地泵连续泵送。

导管直径宜为200~250mm,拼装时检查密封圈,使用双螺纹方扣快速接头。灌注前准备储料斗、漏斗等机具。

待钻杆芯管充满混凝土后开始拔管,严禁先提管后泵料。提拔速度控制在2~3m/min,保持连续供料。导管埋入混合料深度宜保持在1m左右,防止断桩。

每根桩投料量不得少于设计灌注量,桩顶标高应高出设计值不少于0.5m。

(6)移机

单桩施工完成后移动钻机进行下一桩作业。因CFG桩出渣较多,易覆盖邻近桩位,且支撑脚可能造成桩位偏移,故每次移机后须复核桩位,确保定位准确。

(7)清理桩间土

待桩身混凝土达到强度后,采用小型机械配合人工清运桩间土,严禁损伤设计桩顶以下桩体,严格控制标高,禁止超挖。

(8)切除桩头

清除桩间土后,截除桩顶以上桩头。通过测量挂线确定标高,并用红漆标记。采用截桩机三刀横切工艺,切入深度不小于15cm,在同一水平面对称插入4根钢钎,锤击截断桩头。

截断后从四周向中心修平至设计标高,桩顶高程允许偏差为±50mm。

(9)桩基检测

每工班应制作试件,进行28天抗压强度试验。

  • 桩身完整性检测:成桩7天后采用低应变法检测。
  • 复合地基承载力检测:成桩28天后进行单桩竖向静载试验。
  • 取芯检测:对试验桩全长钻取芯样,检查混凝土密实度、强度及垂直度,发现问题需优化施工工艺或材料配比,经监理确认后方可全面施工。

浅部开挖检验:成桩7天后开挖桩头至停浆面以下0.5m,检查均匀性及成桩直径,抽检数量为总桩数的2‰,且每工点不少于3根。

钻芯检验:成桩28天后,在1/4桩径处全长取芯,抽检3根。芯样应搅拌均匀、无断灰或夹泥现象;自桩顶1m以下每隔2m取样(全桩不少于3个,涵盖上、中、下部位),做无侧限抗压强度试验,强度不得低于1.2MPa。钻芯孔洞须用水泥砂浆封堵。

单桩承载力检测:采用平板载荷试验,每单体抽检3根。

2、褥垫层施工方法

(1)挖桩间土

预留桩间土至设计标高以上20~30cm,采用人工开挖。开挖前每隔5~6米在桩头标注50cm标高线作为参考。桩头周边10cm范围内开挖深度比设计标高低5cm,便于后续截桩。

(2)基层处理

清除地基表面浮土和杂质,特别注意CFG桩头部位清洁,确保基层平整。

(3)放线控制与高程引测

按图纸放出褥垫层边线,外扩主楼筏板基础不少于25cm。划分5~8m方格网,洒灰线并在交点打入钢筋桩。

根据虚铺厚度在钢筋桩上引测标高,标记20cm控制点并用红漆标识。

(4)拌制级配碎石

采用场外机械拌合,按砂石比3:7配料。以反铲挖掘机铲斗为计量单位,3斗砂加7斗石为一组,拌匀后运至现场使用。

(5)分层铺筑砂石

铺填顺序由基坑四周向坡道出口推进。装载机运输砂石至现场,按方格网铺料,人工拉线整平,平整度误差不大于3cm。

每层碾压3~5遍,振实后厚度与虚铺厚度之比不大于0.9。底层第二排方格铺完后进行夯填度检测,达标后方可进行顶层施工。底、顶层交替铺填,避免底层过快铺设导致顶层施工扰动。

顶层首排铺填后试振实,测量高差并调整虚铺厚度。后续施工同底层,完成后复核标高并整平夯实。

(6)洒水

铺筑前根据砂石干湿情况及气候条件适量洒水,保持最佳含水量,利于压实效果。

(7)找平与验收

分层找平并夯压密实,采用水袋法取样测定干密度,下层合格后方可进行上层施工。检测工具包括水袋、量筒或铲子,实测密度须大于试验确定值。

最后一层完成后拉线找平,确保表面标高符合设计要求。
