项目背景
随着数字化转型加速,机房作为数据存储、运算及网络传输的核心载体,其稳定性、安全性与扩展性直接影响业务连续性。
01
建设目标
稳定性:关键基础设施(供电、制冷、网络)可用性达 99.99%,年 downtime 不超过 8.76 小时;
安全性:构建 “物理 + 网络 + 数据” 三重防护体系,满足等保 2.0 三级及以上安全要求;
扩展性:机房空间、供电容量、网络端口预留 30% 以上冗余,支持未来 3-5 年业务扩容;
能效性:PUE(能源使用效率)控制在 1.5 以下,达到国家绿色数据中心标准。

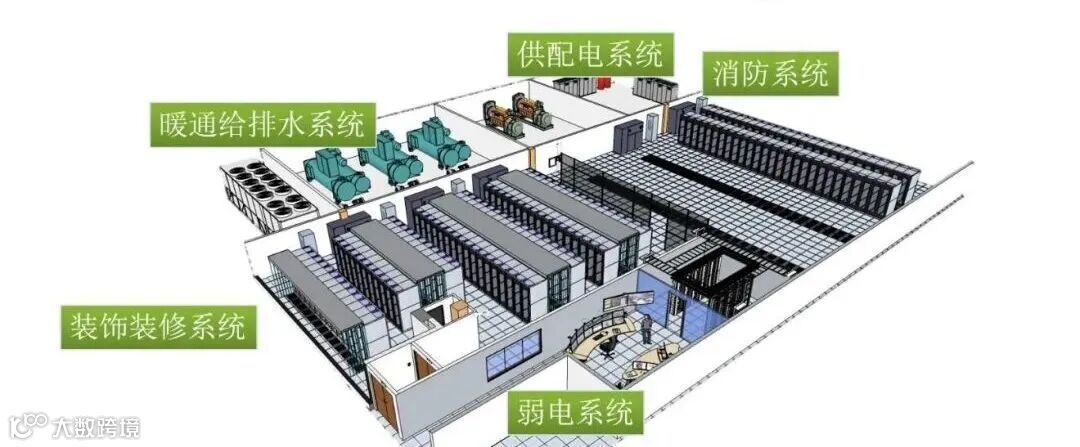

机房选址与空间规划
环境要求:远离强电磁干扰源(如变电站、雷达站),电磁环境场强≤800V/m;避开地震活动断层、洪水淹没区及高湿高尘区域;
机房地面承重≥8kN/m²(主机房区域)、≥5kN/m²(辅助区域),若为楼层机房需进行承重加固。
交通与配套:靠近办公楼或业务区,便于运维人员日常管理;周边具备双路市电接入条件,距离消防控制室、配电室距离≤50m。
供电架构
采用 “双路市电 + UPS 不间断电源 + 柴油发电机” 三级供电保障:
双路市电:接入 10kV 高压市电,互为备用,自动切换时间≤0.5 秒;
UPS 系统:
容量配置:按机房总负载的 1.5 倍设计(如总负载 100kW,UPS 容量≥150kVA);
备用时间:满载情况下≥30 分钟(支持发电机启动切换),采用模块化UPS(便于扩容);
配电设计
低压配电:
采用 “总配电柜→列头柜→机柜 PDU” 三级配电,列头柜每台负责 4-6 个机柜供电;
线缆:动力电缆采用阻燃铜芯电缆(YJV 系列),敷设于抗静电地板下桥架内,标识清晰;
机柜供电:
每个机柜配备双路 PDU(电源分配单元),支持 10A/16A 多规格插座,冗余功率≥3kW;PDU 具备过载保护、电流监控功能,支持远程管理(可选)。

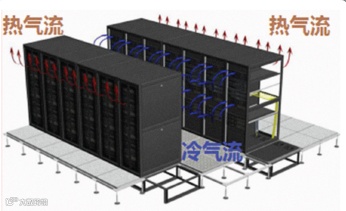

制冷系统
根据机房热密度选择合适方案(热密度≤3kW / 机柜采用风冷,>3kW / 机柜采用液冷)

综合布线系统
网络线缆:
数据传输:采用六类或超六类屏蔽双绞线(CAT6/CAT6A),支持 10Gbps 传输,传输距离≤100m;
光纤:主干链路采用单模光纤(OS2),支持 10km 以上传输;设备间互联采用多模光纤(OM4),支持 100m 传输;敷设方式:
水平布线:采用地板下桥架(金属材质,防火等级≥B1 级),桥架间距≥0.1m,避免与动力电缆并行敷设(间距≥0.3m);
垂直布线:通过弱电竖井敷设,配备线缆管理架,标识率 100%(包含线缆用途、两端设备标识)。
接地与防雷系统

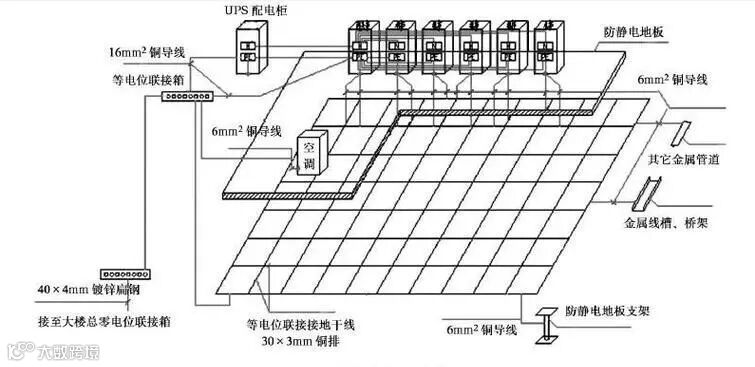

接地系统:
采用 “联合接地” 方式,接地电阻≤1Ω;
分类接地:设备保护接地(与机柜、金属桥架连接)、静电接地(抗静电地板接地)、信号接地(单独设信号接地极,与保护接地间距≥5m);
防雷系统:
外部防雷:机房所在建筑屋顶安装接闪带(采用 Φ12mm 镀锌圆钢),引下线与接地网连接;
内部防雷:市电入口、UPS 输入端、网络进线端安装防雷器(电源防雷器≥20kA,信号防雷器≥10kA),防雷器动作后可自动报警。
安全防护系统
出入口控制:机房大门:配备指纹 + 密码双因素认证门禁,记录保存≥90 天;
视频监控:覆盖区域:主机房、出入口、通道、配电室等关键区域,无监控盲区;
消防系统:主机房、UPS 室:采用 “七氟丙烷气体灭火系统”,灭火浓度 8-10%,喷放时间≤10 秒,具备自动、手动、机械应急三种启动方式;
报警系统:配备烟感探测器(灵敏度 0.1-0.3dB/m)、温感探测器(动作温度 68℃),与灭火系统联动(探测器报警后 30 秒内启动灭火);消防控制室配备应急广播系统,火灾时可分区播放疏散指令。
在未来的机房建设中,随着技术的不断发展和业务需求的变化,机房工程也将面临新的挑战和机遇。例如,云计算、大数据、人工智能等新兴技术的应用,将对机房的架构、性能和安全性提出更高的要求。同时,绿色节能、智能化管理等理念也将逐渐融入机房建设中,推动机房向更加高效、环保和智能的方向发展。
童孚科技也会紧跟时代潮流,不断学习和掌握新技术、新理念,优化和完善机房工程施工技术方案,为打造更加优质的机房环境而不懈努力。
