【腾越建筑】完美交楼|突破重围,“家”音已至!

【腾越建筑】完美交楼|突破重围,“家”音已至! 腾越建筑科技集团
2021-11-01
1




全文共1531字,阅读全文约8分钟

1

1




从一张张蓝图到一幕幕实景

每个环节都在严苛的标准下精雕细琢

让所有“美好”终不负所托





次关键修改,成本效率双丰收


成功不会辜负时刻努力的人,腾越建筑四川公司南充碧桂园天樾一期项目凭借“钉钉子”的精神,百炼成钢,稳扎稳打,历经10月实现完美交付,成功收获“完美交楼”奖及“最佳合作伙伴”奖项。

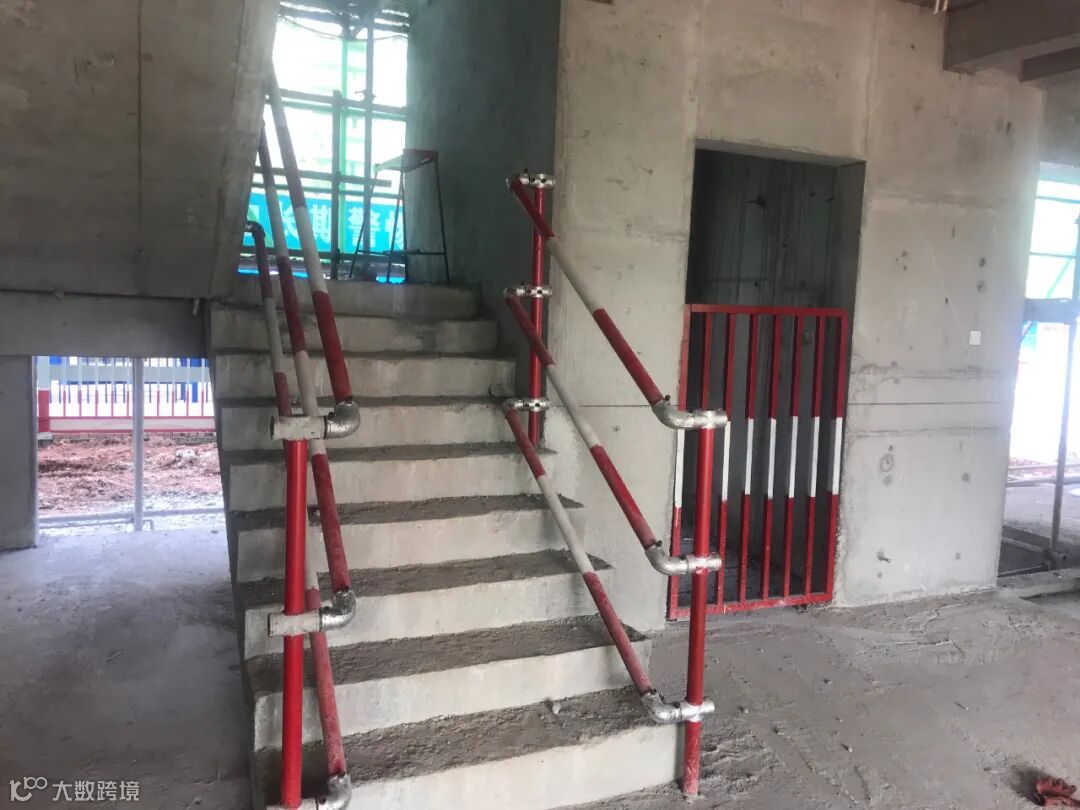

南充碧桂园天樾一期项目


“完美”的背后与项目“两次关键修改”密不可分
首次修改:双向道路硬化改为施工道路与小区永久道路“永临结合方案”


因项目所在地地势极为复杂,且道路狭窄,施工期处于当地雨季,道路泥泞,施工现场运输困难,场地移交缓慢,项目进度面临“条件逼人、时间催人、任务赶人”的情况。


为此,南充碧桂园天樾项目一期项目铁军不等不靠,因地制宜实施进场道路“修改”,由原来的双向道路硬化改为施工道路与小区永久道路“永临结合方案”,并与甲方积极沟通出图,和主雨水网同步施工,以便暴雨期有效排水。该修改仅有效解决了施工现场运输难题,更加速了现场场地移交。此外,项目还充分利用现场场地,合理实施CI覆盖,为后期项目市优评选奠定了坚实基础。

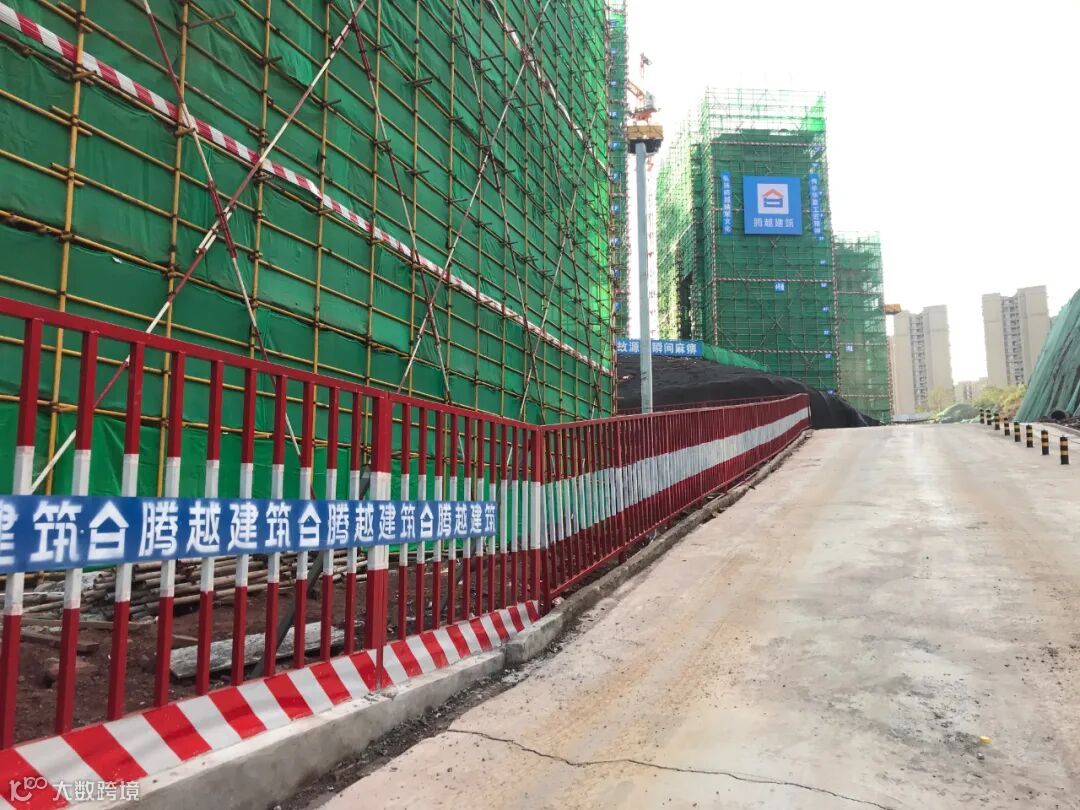

道路永临结合


二次修改:一次悬挑外架改为全落地式脚手架


南充碧桂园天樾项目一期项目都是11层的小高层,按合同要求需搭设一次悬挑外架,这样不仅费时费力,还影响成品观感,增加搭设成本。为此项目通过内部讨论,增加新的施工方案——采用“基底垫工字钢”形式搭设的全落地式脚手架,该脚手架具有结构简单、施工便捷等优点,既能实现与一次悬挑外架同样的效果,还能节约工期,而该做法也获得了甲方的高度认可及积极推广。

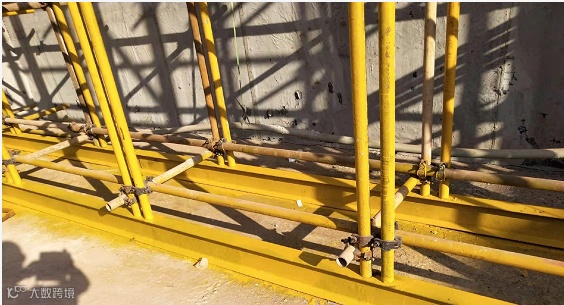

基底垫工字钢


从图纸到现实,从泥土到美景,腾越铁军多才俊,但到云开月明时,倒海翻江立乾坤。南充碧桂园天樾项目用实力证明了自己,用一处处标准细控,实现精品呈现!




冲破“内忧外患”,口碑持续提升


腾越建筑湖北公司赤壁东风路碧桂园项目奋力拼搏,实现完美交付,并斩获甲方项目总亲自授予的“完美交付,最佳配合”锦旗。

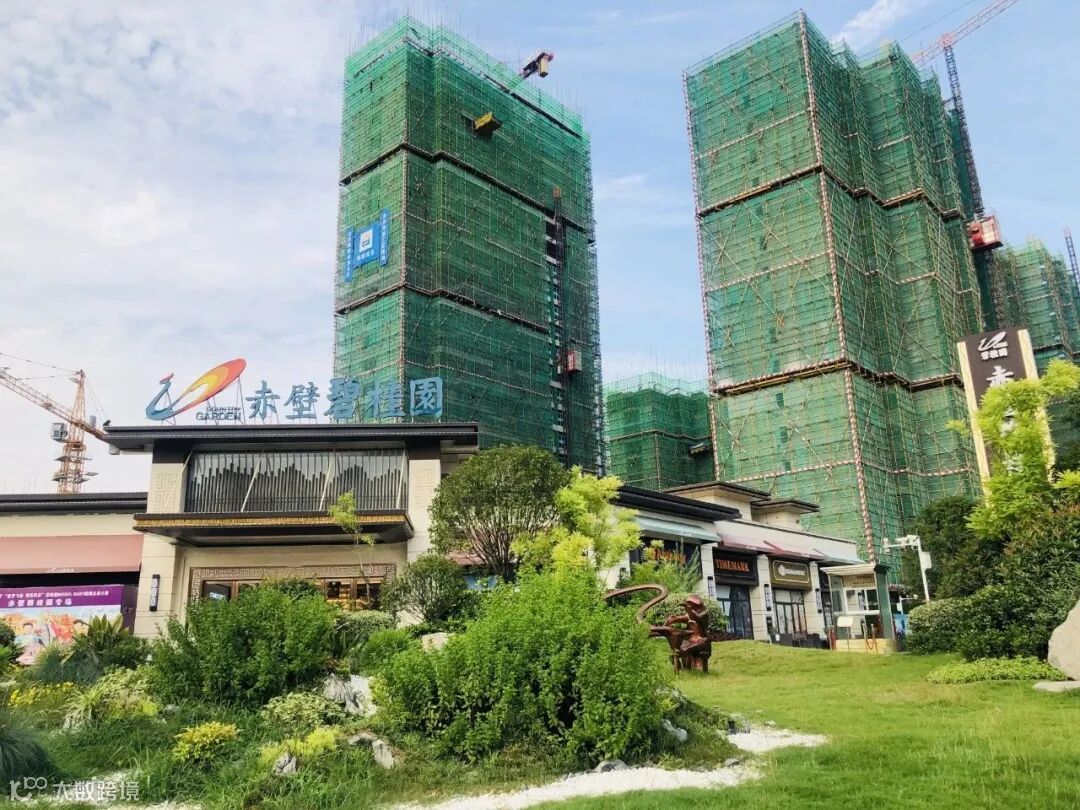

赤壁东风路碧桂园项目


荣誉背后却有着不为人知的“内忧外患”故事。项目建立之初,团队大多为新入职员工,工作流程不熟练,工作推进难度大;劳务分包为新引进队伍,需要一定的适应期,班组效率提升难度大;前期工期推动慢,项目团队积极性不高。


除以上“内忧”外,项目还面临预售节点临时调整,施工关键期受当地冬季雨雪天气严重制约等“外患”。按照目前工期进度,项目已无法正常完成预售节点要求,需立即采取调整措施,层层推进,分段实施。

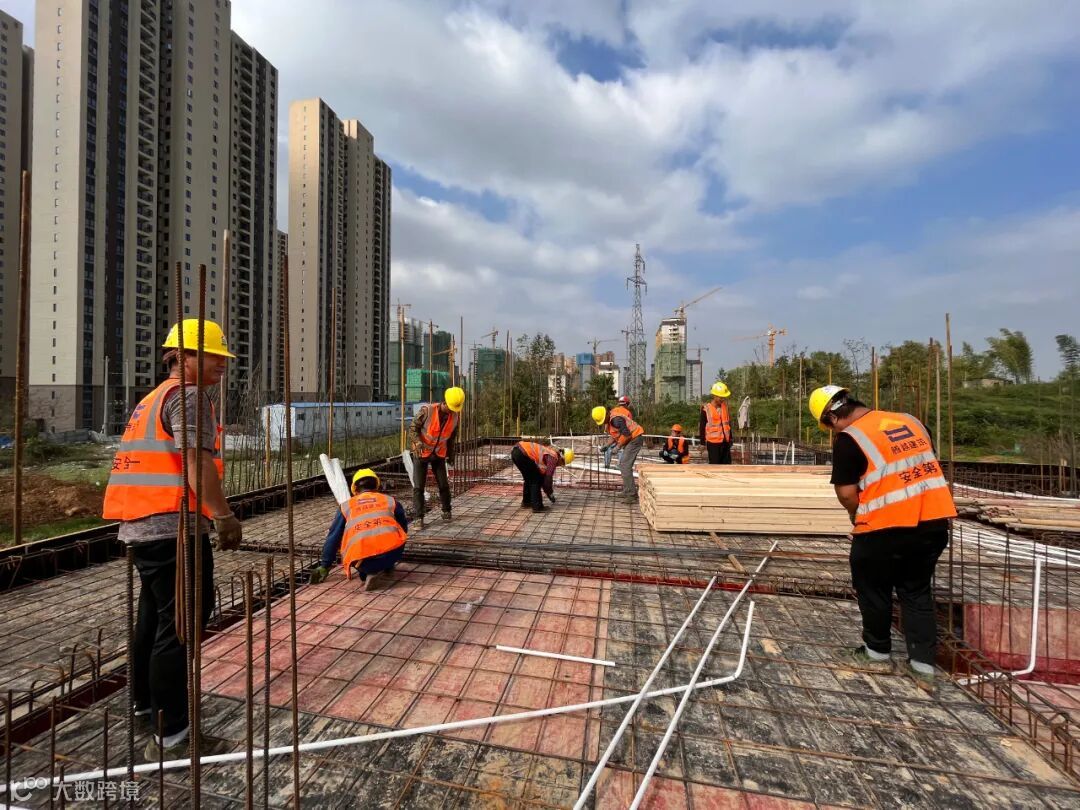

抢白天

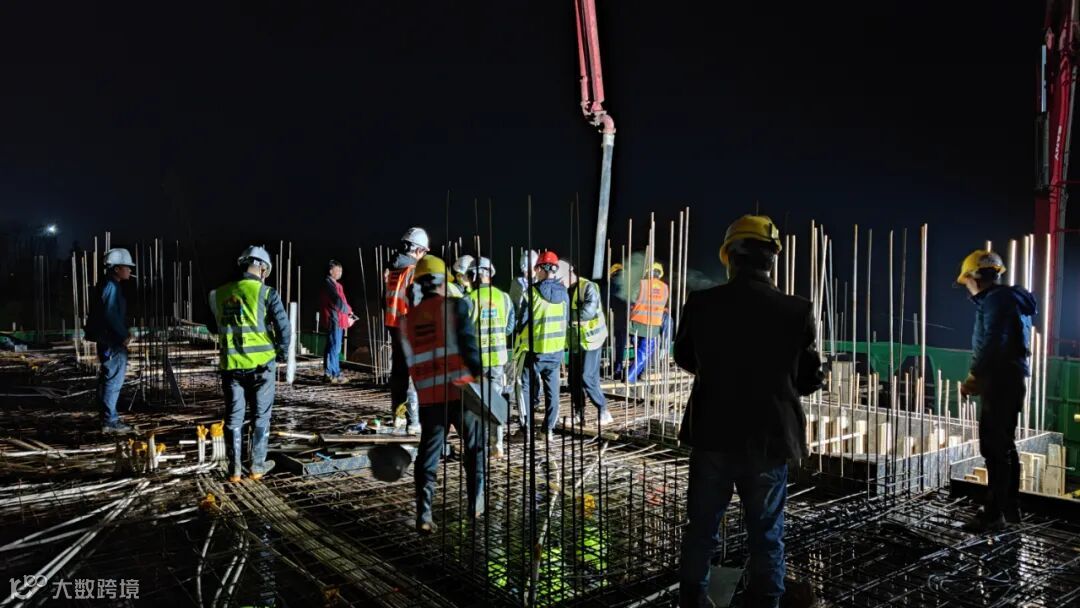

战黑夜

施工初期,冬季雨雪导致混凝土终凝慢,项目与甲方积极协商,保证拆模质量的同时将2#、5#楼增配一层模板,并将楼板混凝土标号提升一个等级,用于保证结构质量;砌体阶段,为了确保砌体工程能提前穿插,项目及时沟通政府和检测部门,最终同意主体分段验收,10层/批进行;在主体抢预售阶段,为保证现场工作顺利展开,按时达到甲方预售节点,项目积极协调班组劳务,并配备加餐、送温暖、送服务等软性激励方式,极大保证了班组的积极性......最终,通过项目不仅圆满完成交付节点,且预算定案金额比原合同总价高出19%,通过“提前每一天”,合理优化工期真正实现了成本节约。


在项目冲破内忧外患的困境后,终于迎来了春天。通过一系列的管理变化,赤壁项目不断克服困难,逐渐呈现良性发展状态,并成功斩获省级安全文明示范工地称号,也顺利成为国家级奖项“广厦奖”候选项目之一。


期待而来,幸福归家

完美交付既是对腾越铁军过程肯定

也是广大业主幸福生活的正式启程

腾越建筑将继续承载业主的期待与信任

以高品质为帆

以匠心为舵

以实际行动与广大业主一起

共筑美好时光



内容来源:
