近日,省委召开“新春第一会”,深入实施“八八战略”强力推进创新深化、改革攻坚、开放提升,为全省上下更好地开展新一年工作提供了重要遵循。浙能集团认真贯彻落实大会精神,锚定目标全力奋战一季度“开门红”,确保以强劲开局推动企业全年高质量发展,为实现开门稳、开门好、开门红、开门旺奠定坚实基础。

值此开年之际,“浙江能源”微信公众号特推出【“卯”定开门红】系列宣传。


塔吊来回运转、车辆来回穿梭,分布在各作业面上的施工人员紧张有序开展设备吊装、管路安装、系统调试......刚刚过去的新春佳节里,浙能乐清电厂三期工程建设如火如荼,近1200名施工人员驻守工地,争分夺秒推进项目建设加速度,力争2023年迎峰度夏期间实现乐电三期2台机组“双投”。

↑灯火通明的乐清发电厂。

作为浙江省内“十四五”期间的首个煤电项目和2023年唯一投产的大型火力发电项目,乐电三期工程对保障我省供电安全有重要意义。工程建设规模为2台100万千瓦高效一次再热超超临界机组,同步建设超低排放设施,竣工投产后可实现年供电100亿千瓦时。


“目前,乐电三期工程已进入冲刺阶段,年前我们完成了5号汽机扣缸、6号机厂用电受电等节点,年后正落实5号炉动力场试验、5号机组化学清洗等工作如期开展,各参建单位必须同心协力,为2023年双投产的目标开好局、起好步”,乐电公司分管基建的负责人介绍道。据悉,乐电公司早在2022年11月份就开始部署三期工程春节不停工不停产相关工作,确保春节期间现场施工的安全管理。

↑乐清发电厂春节值班现场。

“这是我在乐清过的第二个春节了,去年春节我也在呢”,春节坚守岗位的一线施工人员笑着说道。“春节没回家确实会有些想家,但是乐电公司给了我们家的温暖,大年三十备了丰盛的年夜饭,初一一大早就来现场给我们拜年,让我们感觉很暖心。”



↑春节期间,乐电三期工程建设者们施工忙。


自2021年7月30日#5锅炉开始浇筑第一方砼开工以来,乐清电厂迎难而上,挂图作战、倒排工期,秉承以安全质量为本、进度控制为纲,立体高效推进三期工程建设。2022年1月19日#5炉大板梁开始吊装,4月30日循泵房沉井到位,7月16日#5汽机房屋面止水,11月9日#5锅炉水压试验完成,11月24日#5机组厂用电受电一次成功,多项里程碑节点均比原计划提前完成。据介绍,乐电三期工程项目总投资近65.02亿元,截至2022年12月底,全年完成投资32.16亿元。




在储运公司兰溪油库项目现场,家住兰溪的建设者吴燕侠是以往节假日值班值守的“常驻员工”,今年春节也不例外。“兰溪油库项目对浙石油储运体系的完善至关重要,目前兰溪油库项目已完成储罐和库区工艺管道水压试验,具备库区水联运条件,项目配套码头工程也已完成全部桩基工程,开始上部结构的施工。时间紧、任务重,保证项目顺利推进是每位项目参与者的职责和使命。”吴燕侠说道。

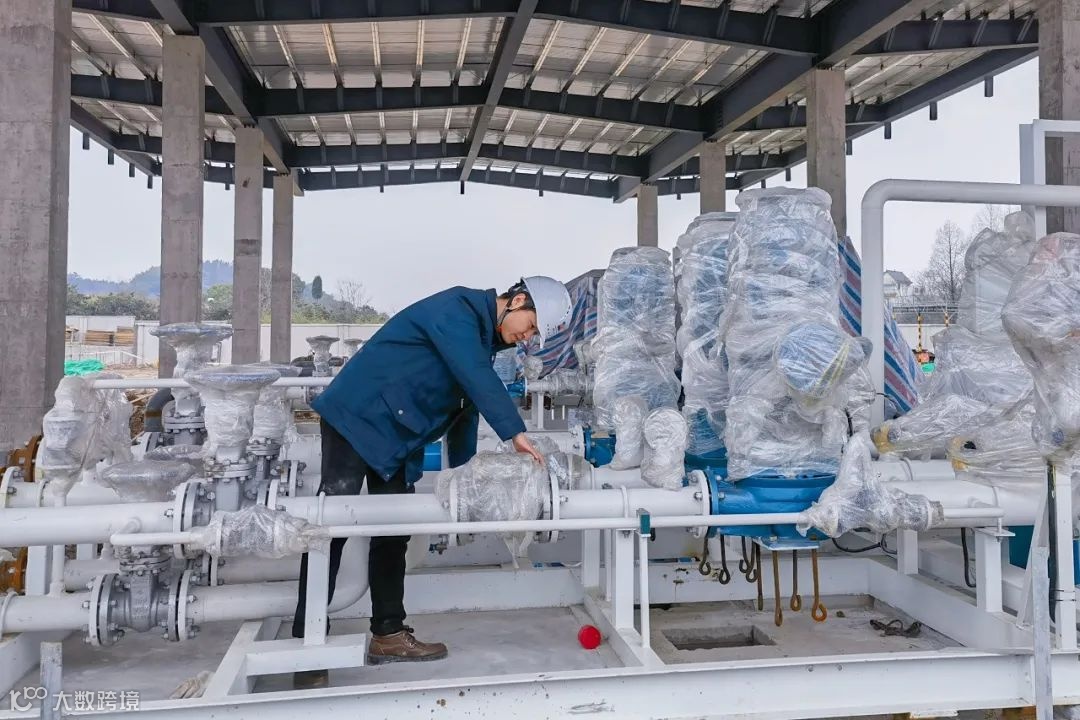

↑浙石油储运公司兰溪油库安全生产(工程)部副主任吴燕侠正在检查设备。



在春节期间,浙能集团为了项目建设始终坚守在一线的人员还有很多。温州液化天然气(LNG)接收站项目的港池和航道连接段疏浚工程有50余人选择坚守工地保进度,助力项目早竣工;六横液化天然气(LNG)公司落实属地政府要求,停工不停管,筑牢安全防线,利用春节假期抢抓工程招投标准备,力争项目早日开工;台州1号海上风电项目的海上升压站制作车间里58位工人选择放弃春节假期,留守在生产一线,力保工程进度有序推进……


2023年,浙能集团将开工建设嘉兴四期、六横LNG、白马湖实验室总部基地等8个重大项目,预计将建成乐清三期、温州LNG等8个重大项目。浙能人正以“只争朝夕、时不我待”的紧迫感,全力以赴抢时间、抓进度、提效率,掀起项目建设热潮。



素材提供:林  特  傅子意  富梦婷 张  政  等

图片提供:方国伟 陈清瑜 等

本期编辑:江 欣 钱和平  祝益军

【声明】内容源于网络
0
0
浙江能源
这里是浙江省能源集团交流平台。传递资讯,分享信息,传播新鲜正能量。
内容 1228
粉丝 0
浙江能源 这里是浙江省能源集团交流平台。传递资讯,分享信息,传播新鲜正能量。
总阅读14
粉丝0
内容1.2k
