学思想 建新功 | 浙能温州LNG接收站项目配套码头工程顺利通过交工验收

学思想 建新功 | 浙能温州LNG接收站项目配套码头工程顺利通过交工验收 浙江能源
2023-04-17
2

4月13日,浙能温州液化天然气(LNG)接收站项目配套码头及栈桥等单位工程顺利通过交工验收,标志着浙南地区最大吨位码头具备投用条件,向项目“首船接气”迈出了关键一步。

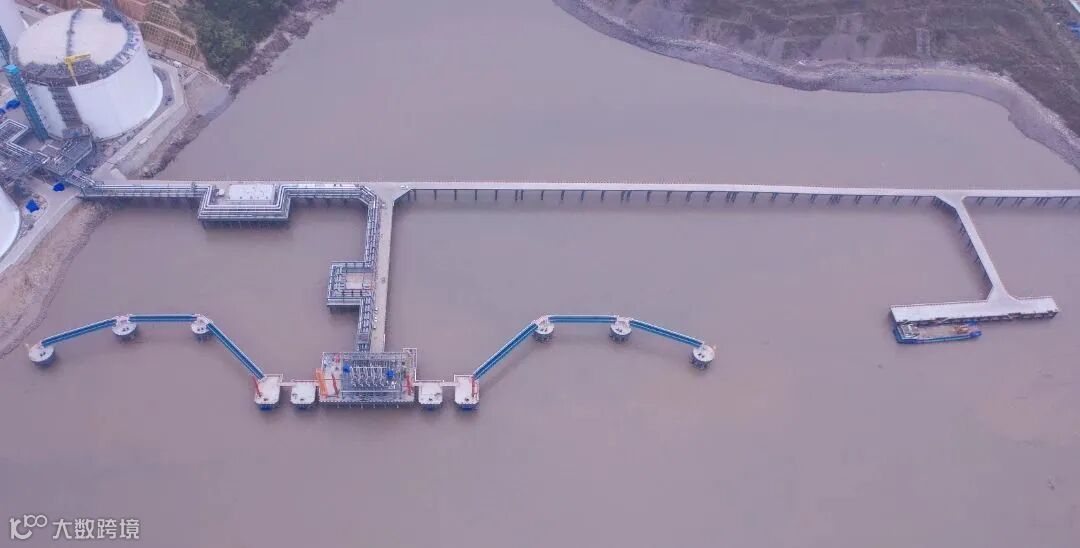

↑ 浙能温州LNG接收站项目配套码头工程航拍。潘亨特 提供


浙能温州液化天然气(LNG)接收站项目配套15万吨级码头是浙南地区迄今为止建设规模最大、泊位吨级最高的液化天然气码头,可靠泊接卸世界最大26.6万立方米液化天然气船,泊位设计通过能力634万吨/年。工程于2021年9月18日开工,历时17个月,2023年2月20日完工。本次交工验收由省、市、区港航管理中心,温州交通工程管理中心,温州海事局等单位专家及各参建单位共同参与并一致通过。

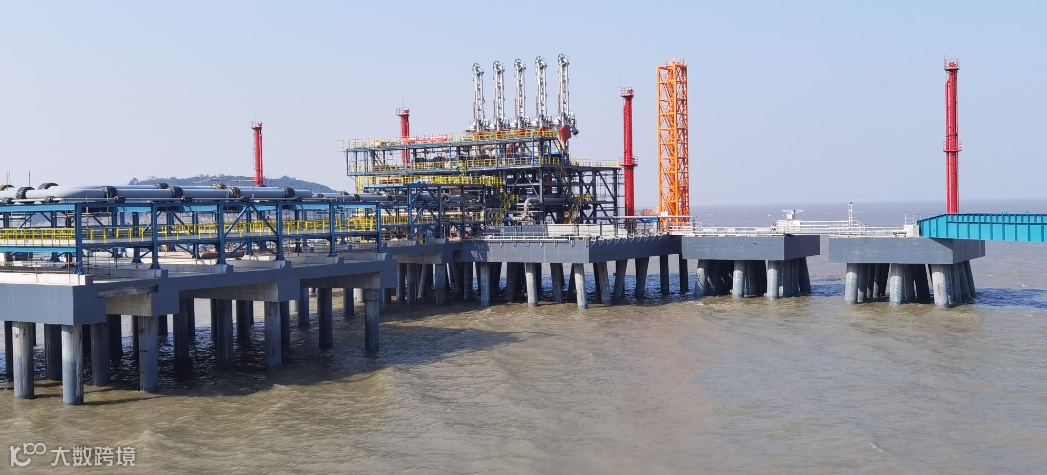

↑ 浙能温州LNG接收站项目配套码头工程近景。符官福 摄


据悉,温州液化天然气(LNG)接收站项目国家发改委天然气基础设施互联互通重点工程长三角一体化实施重点项目浙江省“十项重大工程”项目。项目占地面积约40公顷,建设4座20万立方米LNG储罐、1座15万吨级液化天然气专用码头以及输气管线和其他相应配套设施等。一期建成后年接收液化天然气(LNG )300万吨,是未来浙南地区液化天然气(LNG)主输入点,将有力满足浙南地区的用气需求,促进地方产业结构优化调整。

多年来,浙能集团一直致力推动浙江天然气产业链发展,秉持“气贯浙江、惠泽民生”的使命担当,加快配套基础设施建设,不断提升资源保障能力。温州液化天然气(LNG)接收站项目的建成投运将进一步满足浙江省能源结构升级优化、推进绿色发展的需求,为全省天然气安全供应、应急储备和经济可持续发展提供可靠的能源保障。


视频一览
温州LNG接收站项目配套码头工程盛况









△点击图片阅读往期报道


内容提供:潘亨特  南云亥

本期编辑:郑哲欧  潘亨特
