浙能镇联电异地迁建改造项目进入施工高峰

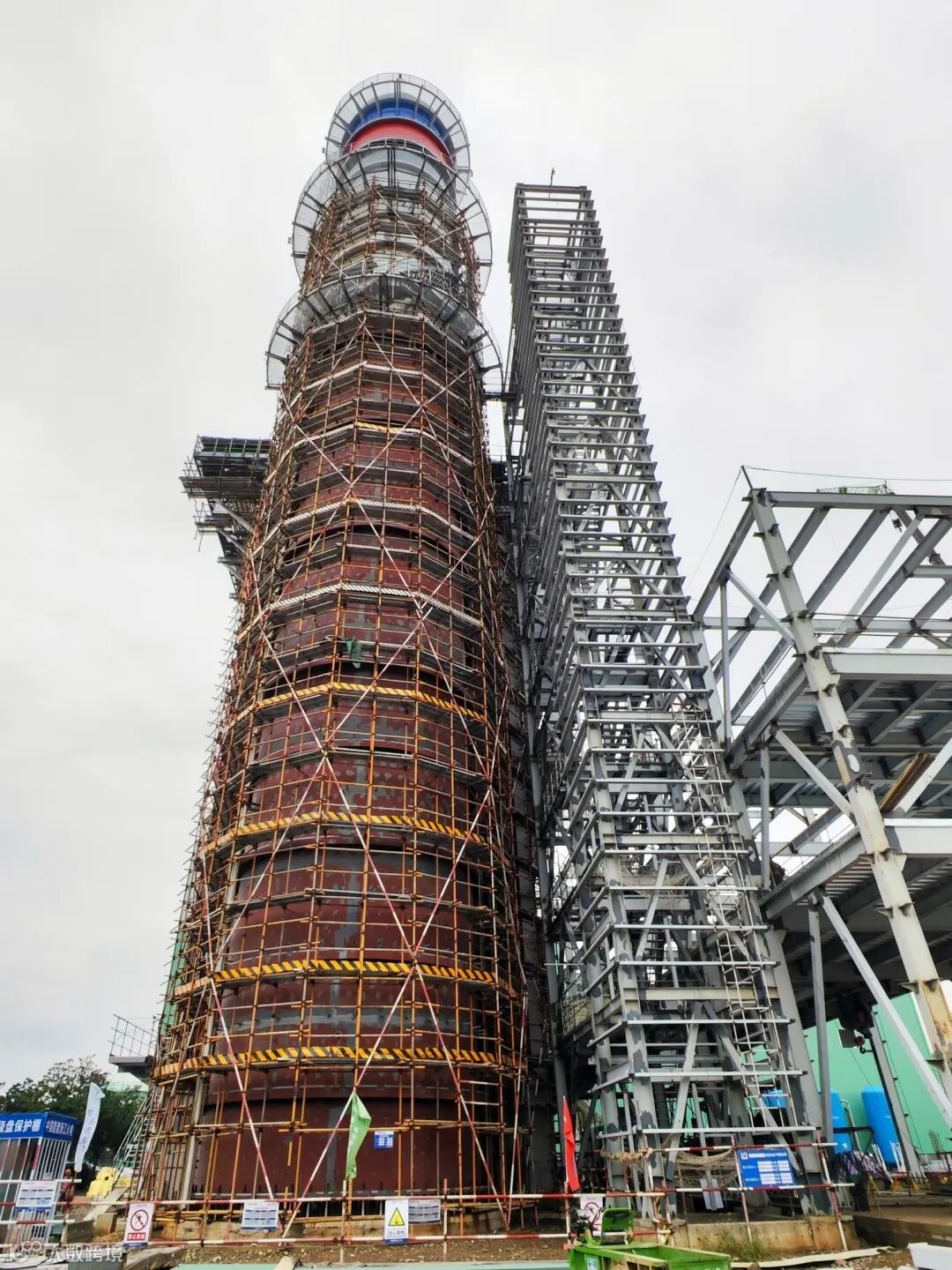

△ 浙能镇联电异地迁建改造项目建设工地
至11月13日,浙能镇海联合发电公司燃机异地迁建改造项目已进入施工高峰。目前,该项目重达74吨的汽机本体下缸已吊装就位,主厂房内460吨行车已安装调试投入使用,集控楼区域已全面进入安装阶段,整体形象进度可控在控,为项目在2024年迎峰度夏前投运奠定基础。
浙能镇联电燃机异地迁建改造项目是浙江省“千项万亿”和“能源绿色低碳发展和保供稳价工程”的重点建设项目。该项目投资约12亿元,利用浙能金华燃机发电公司厂区原6B机组场地进行新建,充分盘活了闲置土地。该项目计划建设一套F级燃气-蒸汽联合循环发电机组,装机规模为491兆瓦,同步建设SCR脱硝设施。项目建成后,将成为浙江省单机容量最大、发电效率最高、低碳环保水平最优的天然气发电机组,有力增强地区能源保供能力,助力实现“3060”双碳目标。
浙能镇联电燃机异地迁建改造项目
开工建设以来,
项目建设管理单位
与各参建单位牢固树立
“一家人、一条心、一盘棋、
一股绳、一团火、一头牛”
的“六个一”工作理念,
确保项目建设安全、质量、进度齐头并进。
聚焦项目建设一线
循迹溯源看发展
浙能镇联电异地迁建改造项目
建设者正在进行

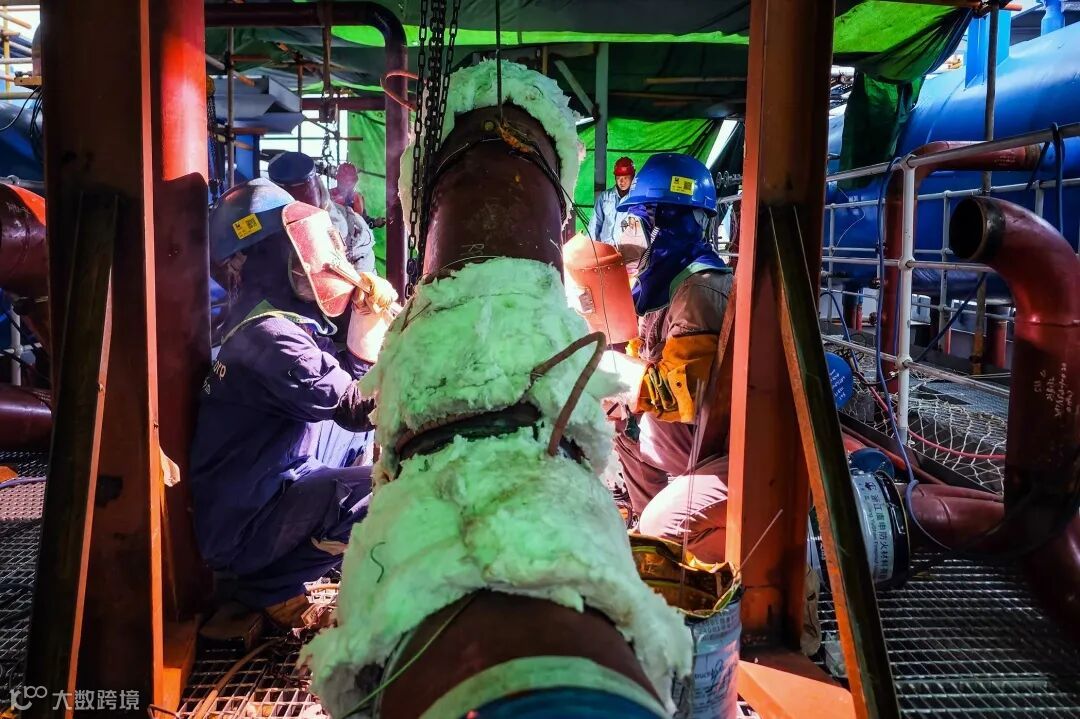

锅炉管道焊接作业
建设者正在进行

锅炉汽包外部检查
建设者正在进行
钢结构吊装作业
文字提供:冯 飞 陈 夏
图片提供:朱将云
本期编辑:江 欣
