大数跨境
0
0

高质量发展看“浙”里 | 浙能嘉电四期9号机组冲管顺利完成

高质量发展看“浙”里 | 浙能嘉电四期9号机组冲管顺利完成 浙江能源
2025-04-30
1

4月29日16时29分,浙能嘉兴电厂四期扩建项目9号机组冲管工作顺利完成并通过打靶验收,为该机组进入整套启动试运奠定了坚实基础。

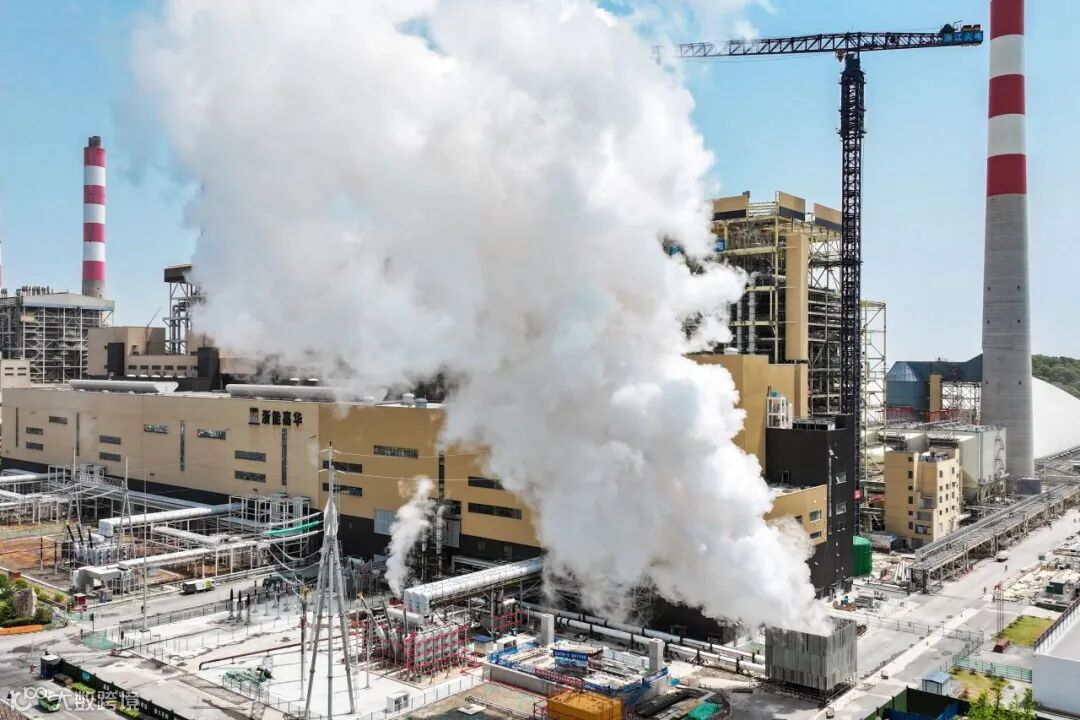

△ 冲管的蒸汽从浙能嘉电四期9号机组临冲管消音器中喷出。

自4月23日首次点火以来,浙能嘉电四期9号机组冲管工作共分三个阶段进行,经建设单位、总承包联合体、调试和监理等各方联合现场验收合格。

   △ 浙能嘉电四期专业技术人员检查验收靶板。

为确保冲管工作顺利推进,浙能嘉电联合参建单位全面梳理各系统问题。专业技术人员协同发力,围绕设计、设备、材料供应及现场安全管控等环节深入排查,对发现的问题及时协调解决。

在集团的大力支持下,浙能嘉电四期9号机组项目建设团队统筹调配资源,依托完善的调试制度,高效推进尾工施工和消缺任务,为点火冲管创造良好的作业环境。

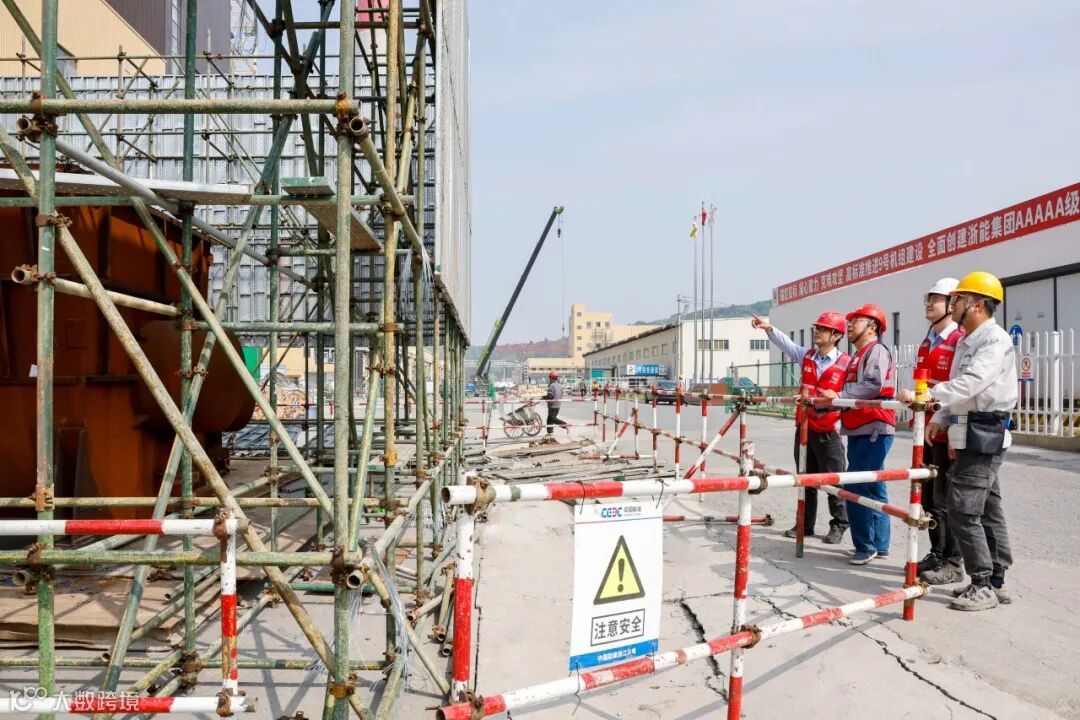

   △ 浙能嘉电四期质安部协同建设单位技术人员做好安全隔离检查。

此次冲管作业由浙能嘉电、调试、安装、监理等参建单位联合开展,专业技术人员24小时值守,每日8点半和20点半召开调试交接会,科学部署落实调试消缺任务,保证机组冲管期间的稳定运行,实现点火和冲管工作的无缝衔接。在各方紧密协作下,9号机组于4月29日16时29分顺利完成冲管。

9号机组锅炉冲管的圆满完成为机组整套启动创造了有利条件。下一步,浙能嘉电将持续强化与各参建单位的协同配合,保质保量做好系统恢复、缺陷消除工作,按既定的节点目标进入整套启动调试阶段。

△点击图片阅读往期报道

文字提供: 王  侃   金  涛  钱和平

图片提供:王  侃   王重阳

本期编辑:魏晓以

本期校对:江   欣

【声明】内容源于网络
0
0
浙江能源
这里是浙江省能源集团交流平台。传递资讯,分享信息,传播新鲜正能量。
内容 1629
粉丝 0
浙江能源 这里是浙江省能源集团交流平台。传递资讯,分享信息,传播新鲜正能量。
总阅读343
粉丝0
内容1.6k
