2017年8月23日,超强台风“天鸽”正面袭击澳门、珠海一带,中心风力15级以上,这是该地区五十余年来所遇到的最强台风,造成了巨大破坏。
上海建工港珠澳大桥澳门口岸旅检大楼项目所在的人工岛受灾同样严重。
在此之前,项目部根据珠海地区历年气象资料编制了防台防汛应急预案,组织了强台风来袭时人员应急撤离演练,落实了避险场所和人员撤离所需车辆,这次“天鸽”台风来临时能基本做到临危不乱、有序撤离。
8月22日
16点接到撤离通知,21:30开始正式撤离,用时2.5小时,临时驻地3500多民工全部撤离人工岛,安置于珠海红山体育馆庇护。
8月23日
傍晚台风一过,在道路及其困难的情况下,项目指挥部第一时间就上岛查看灾情,根据破坏情况,当晚就在临时庇护的体育馆内召开紧急会议,就灾后修复和民工安置等诸多问题作了布置。各单位连夜行动,组织抢险队并积极联系旅馆(宾馆),于第二天上午3000余名民工全部安置完毕,离开临时庇护场馆。
8月24日
上午,在指挥部统一组织下,各参建单位负责人和抢险队登岛进一步查看灾情,并立即着手恢复供电的修复工作。
8月25日
在全面检查并获得中港批准后,上海建工是整个澳门口岸区域第一个恢复供电、第一个食堂供应饭菜的单位,并有条件地部分恢复施工。
8月27日
项目部再次受到14号台风“帕卡”袭击,再次演绎了一次大撤离,这次有序撤离1200余人。
13#、14#台风袭击对工地造成比较严重的损坏,主要是由台风“天鸽”造成,据初步统计:

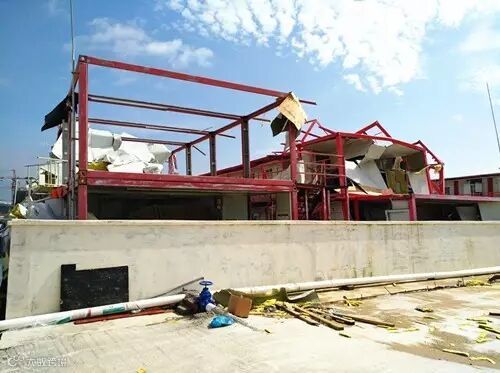

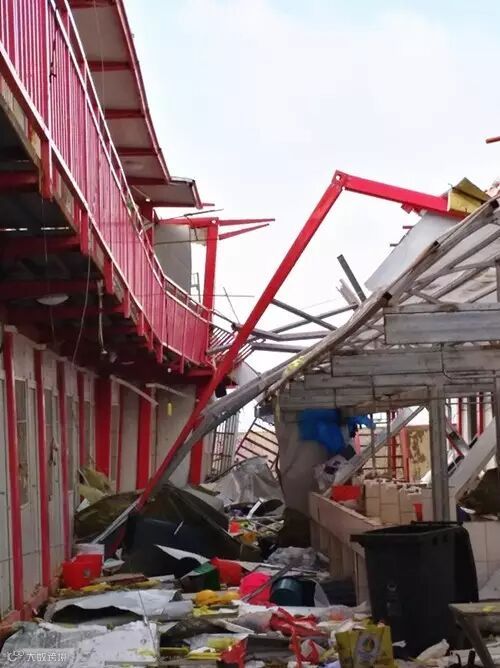

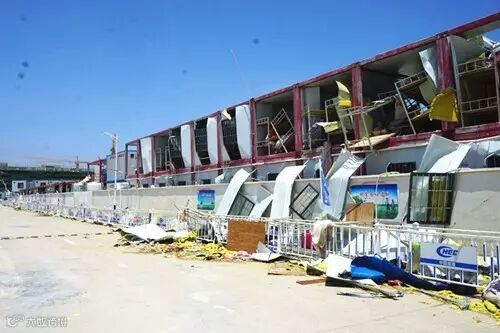

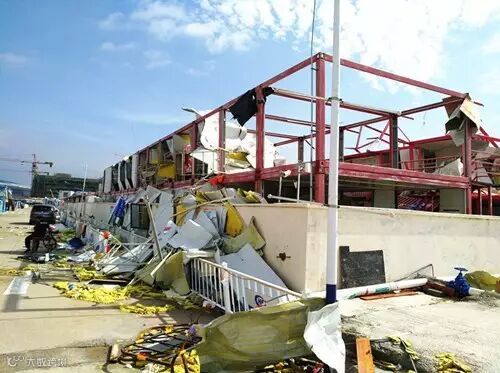

办公区临舍严重损坏53间,损坏率34%;生活区临舍严重损坏228间,损坏率40%;其余不同程度损坏80余间,合计360余间房屋受损,总损坏率约50%。
目前,由于工地上临时设施一时还不能完全修复,3000余名工人分别安置在周边地区的旅馆酒店里,29日开始用大巴士接送到工地进行修复工作和有次序地逐步恢复施工。
下阶段重点工作
成立四个工作组开展工作,分别是:
现场检查恢复施工小组;
2
生活区、办公区修缮恢复小组;
3
保险理赔小组;
4
民工善后处理小组。
每个小组由总包牵头,各单位参加,统一协调。
一、复工前的安全检查和安全教育,防止次生安全伤害,重点是脚手架和用电;
二、迅速组织对生活区和办公区的清场工作,并联系垃圾外运,防止疾病转播;
三、开展强力灭蚊、灭蝇活动,组织专人每天两次喷洒药物,防止灾后由于蚊、蝇大量繁殖造成的疾病传染,尤其是登革热的传染;
四、继续大力做好民工稳定工作,安置好民工住所,适当补偿民工损失,防止民工流失而影响工程进度;
五、积极组织好保险索赔工作;
六、在满足生活区修复的条件下,尽快恢复施工生产,十一月底前基本完工的目标不变。
