为响应国家创新号召,深入贯彻建工集团“十三五”规划的科技发展战略,不断提高总承包部科技工作发展水平,更好地展示科技工作对工程建设的支撑以及对企业核心竞争力的提升作用,即日起我部将推出系列科技创新成果展示,重点介绍今年在科技创新工作中有突出表现的亮点项目,以达到推广和交流的目的。
01
项目基本情况
董家渡天主堂属于上海市文物保护单位,始建于清道光二十七年(1847年),咸丰三年(1853年)落成,历时长达164年之久,为当时中国第一座可容纳2000余人的大型天主堂。天主教堂平面总体呈矩形,南北向基本对称。房屋南北向长51.800m,东西向宽39.35m,建筑面积1600m²。房屋采用砖木结构,基础类型为砖砌大放脚条形基础、柱下独立基础。董家渡天主堂位于小东门三面包围之中,周边基坑开挖最深为19.1m,最近距离为6.29m,天主堂处于基坑开挖影响范围内。
02
教堂检测情况
小东门项目施工前,聘请专业检测单位对教堂进行了整体检测,检测结果为教堂基础浅,整体抗变形能力弱,对变形较为敏感。砖拱出现裂缝,南墙和西墙有贯穿性裂缝,局部吊顶开裂;室内部分柱向西倾斜达8.04‰~15.36‰之间,总体向南倾斜0.38‰~5.03‰之间。
董家渡天主堂年代久远、整体性差,对环境扰动敏感。同时董家渡天主堂也是黄浦区一张文化名片,国内外影响大。既要保护教堂不受周边施工影响损坏,又要确保小东门项目建设开发顺利推行。因此在施工前,总包积极协调天主教区、神父、民宗委、文物局、业主、设计院等相关部门,力争找出一条既能保护教堂,又能推进工程顺利进行互赢方案。同时,在技术上深入研究周边施工对教堂的影响,教堂主动加固与被动加固的最优方案。
03
主、被动优化结合的加固方案
董家渡天社会主堂影响大、受施工影响大、自身结构脆弱,因此在考虑保护方案时要充分靠主被动加固的优缺点,经过综合考虑,最终确定最优加固方案。
被动保护是指周边基坑围护设计尽量保守,增设隔离桩,大坑分小坑,坑底满堂加固,合理降水,科学施工等措施。这种保护方案优点是牵扯面小,所有工作都能在红线内解决。缺点是对教堂的保护效果有限,不能完全控制教堂沉降、倾斜等变化。主动加固措施是指脱换教堂基础、增设基础桩、增设顶升设备,根据教堂变形及时调整,能够人为控制教堂沉降、倾斜的变化。缺点是牵扯面广,教堂需要停止运行,文物局、教会、神父、教众、政府监督部门都要协调。
根据教堂现状,总包牵头协调各部门最终确定了“主被动优化结合,场内外密切联动,重点确保加固效果,尽量降低加固成本”的加固原则。

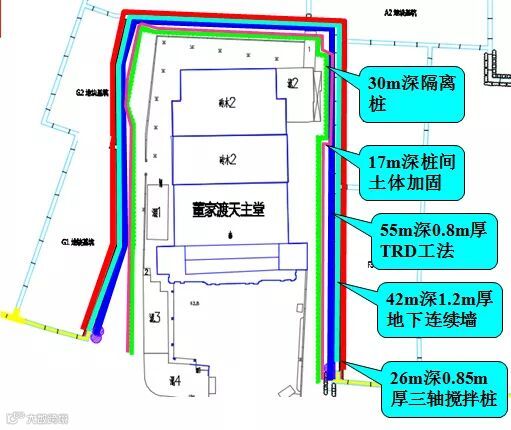

被动加固措施主要包括将教堂周边大坑划分为小坑,考虑到主动加固的作用,将周边六个小坑优化到四个,降低施工成本。坑底满堂加固,地墙1.2m,同时在教堂一周增设隔离桩。

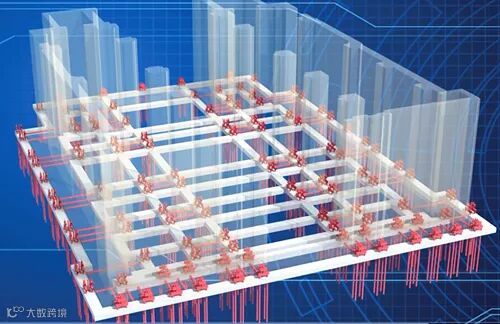

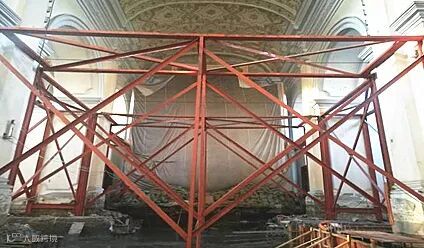

主动保护方案即在基础处采用管棚法,将教堂的上部结构荷载整体托换到新形成的整体底梁上,使整个教堂坐落在刚度很大的、整体性很好的“托盘”上,基坑施工所引起的变形,可以通过调节千斤顶使教堂保持稳定,使老建筑稳稳坐落在刚性“托盘”上,极大减小了周边基坑施工对教堂的影响,降低了工程施工风险。
04
加固效果
目前,教堂东西基坑F2/G2均已完成基坑施工,教堂东西墙体沉降值基本在0.2mm-5mm,教堂内柱体沉降基本在0.2mm-3mm之间。基坑地墙倾斜最大值34mm,周边地表沉降最大值10mm。
05
总结
项目实施以来,基坑墙体水平位移及地表沉降虽然较大,但教堂本体沉降较小。可见被动加固方案最大程度的减少了施工对教堂的影响,主动加固方案进一步降低了教堂的沉降。通过本项目的实施,提供了一种大型工程实施周边古建筑保护思路,首先对分析项目实施对古建筑的影响,接合古建筑自身的抗变形能力,采用主被动优化接合的方式分两步降低项目实施对古建筑的影响。达到保护建筑,降低费用的目的。在这一过程中,总包要充分发挥总协调作用,做好技术分析,场内外协调工作。
