空客H215双发重型直升机出动!浙江电力抢修速度大大提升

空客H215双发重型直升机出动!浙江电力抢修速度大大提升 临云行
2021-05-21
0
导读:相较于传统运输方式,直升机抢险无需打通运输通道,可以避免砍伐树林将近15亩,总重220吨新旧塔材运输时间由5到7天缩短至2天完成。


临云行

通用航空 从此精彩!






5月19日上午,伴随直升机的轰鸣,重达2吨的输电铁塔塔材向位于浙江诸暨的500千伏兰凤线16号输电塔快速飞去,抢修施工作业随即开展,这也是国内电力领域首次直升机参与抢修作业。

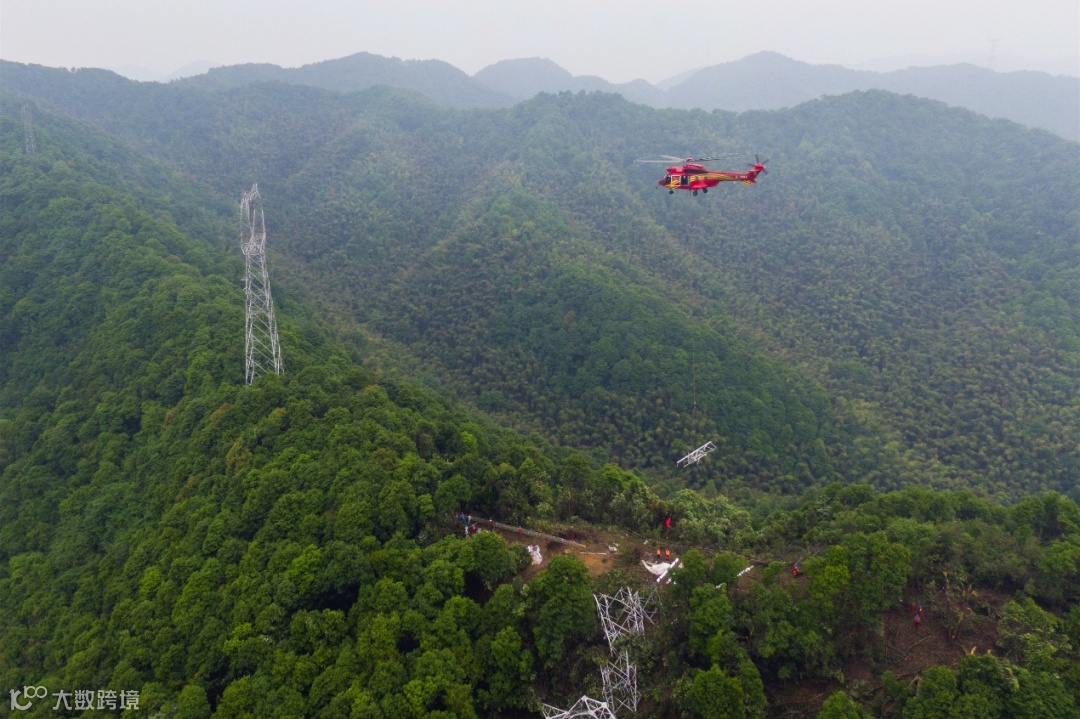

19日,直升机吊着2吨重的输电铁塔塔材飞往抢修现场。(浙江省送变电工程有限公司供图)


14日夜间至15日凌晨,受强对流天气影响,浙江省绍兴市局部地区出现极端强对流天气,造成500千伏兰凤线6座输电塔出现塔头受损、塔身弯曲等不同程度损坏,线路停运,对绍兴地区电网安全可靠运行应造成影响。


经勘查,受损铁塔均位于山区,植被茂盛,无上山道路,抢修物资运输存在困难,且经连日阴雨,运输条件十分恶劣,给线路抢修作业带来极大困难。为尽快修复受损线路,国网浙江省电力有限公司引入直升机参与抢修,进行旧塔材吊离和新塔材及配套施工器具吊运工作。

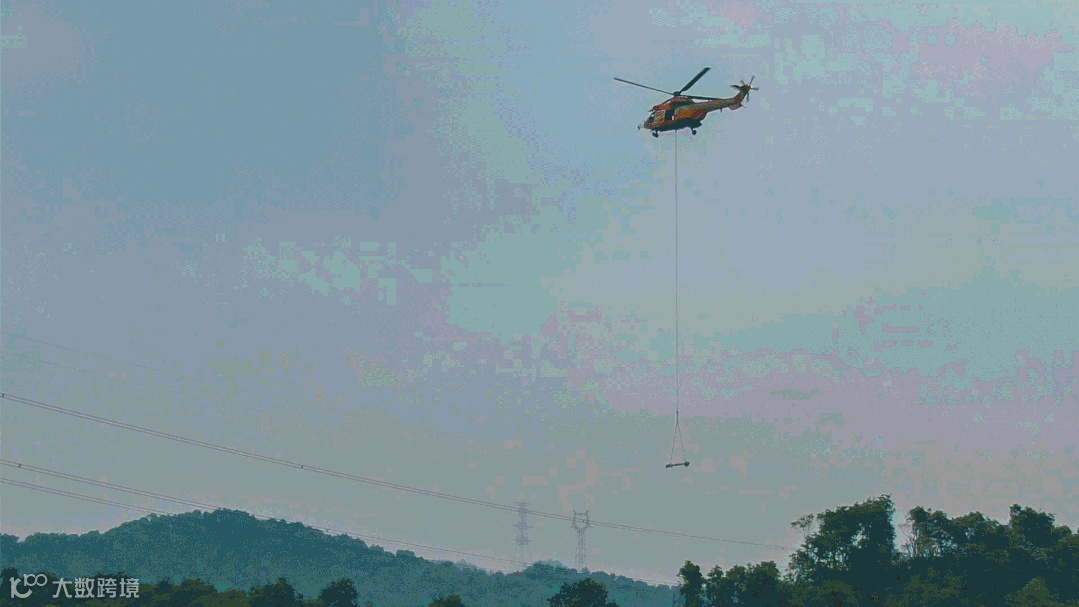

19日,直升机将旧塔材吊离抢修现场。(浙江省送变电工程有限公司供图)


进行本次作业的空客H215双发重型直升机,最高外挂载荷4.5吨,可开展外吊挂物资运输、绞车救援、消防灭火等作业,能够快速、平稳、精准地将物资投放到指定区域。


据了解,直升机参与电力抢修作业在全国范围内尚属首次。为确保直升机抢修作业安全高效,抢修队伍前期对500千伏兰凤线输电线路周边区域进行踏勘,并对周边区域地形、高大障碍物和水域等情况进行风险排查,时刻关注当地天气动态情况,制定直升机作业应急工作预案,确保抢修作业安全高效。


相较于传统运输方式,直升机抢险无需打通运输通道,可以避免砍伐树林将近15亩,总重220吨新旧塔材运输时间由5到7天缩短至2天完成。引入抢险直升机可在大幅提升山区运输效率和抢险作业安全的同时,减少抢修作业对周围动植物环境影响,强化突发自然灾害下应急响应能力,以机械化施工践行“绿水青山就是金山银山”理论,服务“碳达峰、碳中和”目标。


精彩推荐




来自:新华社、浙江省送变电工程有限公司


临云行

官网:www.lyunx.com

投稿邮箱:tougao@lyunx.com


【声明】内容源于网络
0
0
临云行
临云行(www.lyunx.com)· 通用航空,从此精彩!——专注于通用航空的互联网综合社区网站 “和我们一起,飞遍全世界!”
内容 5780
粉丝 0
临云行 临云行(www.lyunx.com)· 通用航空,从此精彩!——专注于通用航空的互联网综合社区网站 “和我们一起,飞遍全世界!”
总阅读2.0k
粉丝0
内容5.8k
