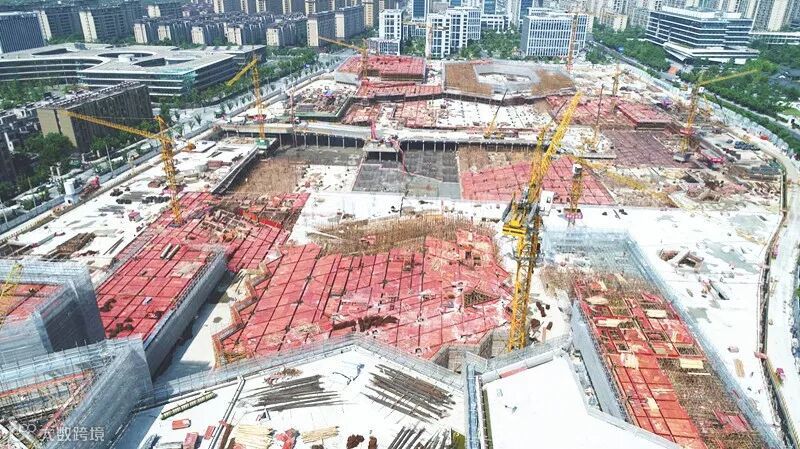

继2017年7月14日完成第一块底板浇筑节点,阿里巴巴西溪四期项目部全体成员凝心聚力促生产、脚踏实地抓管理,在2018年5月24日完成业主重点关注的推进节点——地下室底板结构顺利完工。

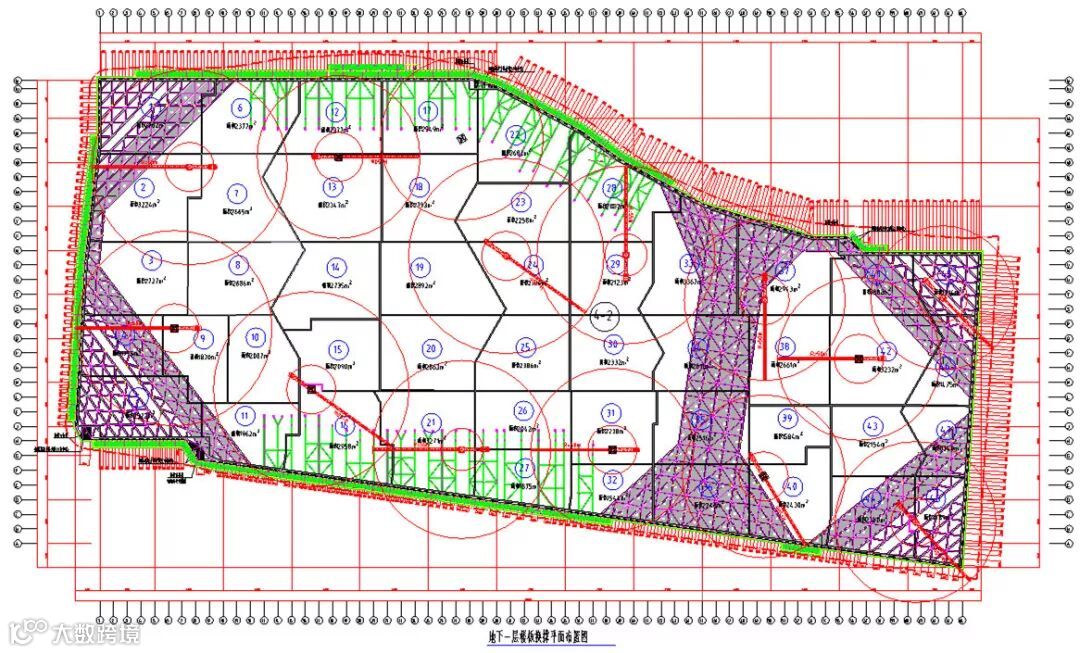

阿里巴巴西溪四期项目整个基坑面积约12万平方米,基坑周长约1500米;且淤泥质土层厚度较大,基坑围护形式相对薄弱;土方量约为129万立方米,体量相当之大,对土方开挖及基坑施工的组织筹划要求非常高。
总承包项目部通过与四建集团、安装集团、机施集团项目部的通力合作、群策群力,攻克了施工过程中遇到的各类技术难题和管理问题,整个项目严格按照业主的节点需求推进。
2017年
2月20日
正式开始土方挖开施工
2017年
7月14日

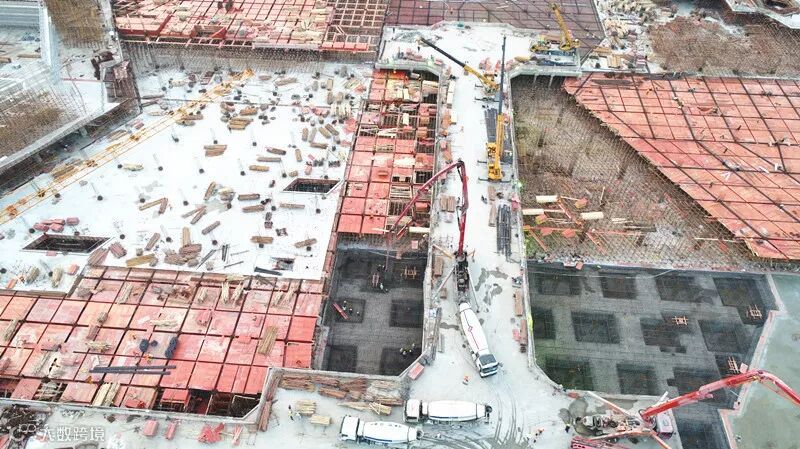

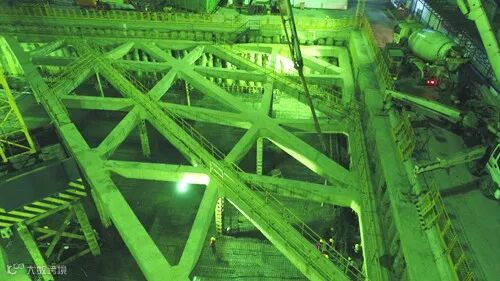

完成第一块底板的底板浇筑
2018年
5月24日
完成所有地下室底板结构施工
上海建工三大基因,在这些保质保量的节点上反映得淋漓精致。上海建工的旗帜高高飘扬阿里项目的上空。
目前,该项目已在5月12日完成所有土方外运施工,并按时完成最后一块地下室底板混凝土浇筑工作,整个地下室底板全部封闭,基坑安全得以保证,完成业主所要求的“完成所有地下室底板”时间节点要求。
工程概况
阿里巴巴西溪园区四期项目位于杭州市西湖以西、靠近西溪国家湿地公园。工程用地面积为13.29万平方米,总建筑面积42.80万平方米,地上建筑面积为19.40万平方米(含架空层),功能涉及软件生产用房,体育活动用房,食堂及商业办公场所。
