上海世博A09A-01地块建设项目完成“正负零”重要节点

上海世博A09A-01地块建设项目完成“正负零”重要节点 上海建工总承包部
2021-02-18
8
导读:在充分确保基坑及西藏南路隧道、共同管沟安全的情况下,顺利完成2021年度第一个重大节点目标。

统 揽 全 局



 服 务 各 方

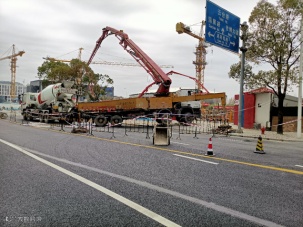

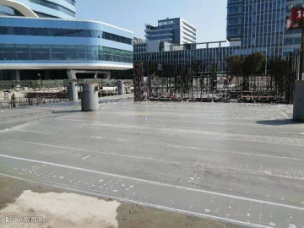

近日,随着最后一方混凝土浇筑到位,上海世博A09A-01地块建设项目(国家电投上海电力世博建设项目)顺利完成±0.00板的全部浇捣工作,如期完成既定节点目标。顺利完成整个基坑阶段施工的同时,为上部结构及总进度目标的实现奠定坚实基础。



该项目于2019年7月17日正式开工,针对场地十分狭小(基坑边线紧贴用地红线)、基坑超深(整体地下4层、局部5层)、周边环境复杂(紧贴西藏南路隧道主体盾构段、紧邻博成路共同管沟)、创优目标高等多个难点,总承包部项目团队按照“七分策划、三分实施”的原则,加强前期策划,充分运用BIM技术、信息化监测技术、跳仓法施工技术、远程测温控制系统、集团建工羿云智慧工地系统,优化施工技术方案及施工流水搭接,克服前期新冠疫情停工、梅雨季节、夏季高温、冬季罕见低温寒潮及近期疫情反复引起的劳动力紧缺等诸多不利因素对项目进度的影响,在充分确保基坑及西藏南路隧道、共同管沟安全的情况下,顺利完成2021年度第一个重大节点目标。



前期施工策划阶段,为确保施工质量、减少混凝土裂缝产生的几率,项目团队充分比选方案,经专家论证决定采用“跳仓法”施工大底板及地下室结构,取消了原设计所有后浇带,均改为分仓缝,确保了大底板及地下室结构的施工质量及进度。在B1层、B1夹层及首道撑拆除阶段,需要插入钢结构吊装,因场地条件极为局促,我们通过充分运用BIM技术,严格按照围护设计拆换撑技术条件要求,将拆撑、土建、钢结构三个专业交叉施工对现场场地资源的占用进行三维模拟,找出困难点、碰撞点和可优化的部分,在施工前完成优化并进行详细的交底,使得该阶段工作得以顺利完成。


国家电投上海电力世博建设项目由总承包部第一管理公司组织实施,项目地处世博A片区核心区域,紧邻世博会中国馆和奔驰文化中心。该项目依托央企国际公司总部商务聚集区协同和辐射的效应,承载了国家电投2035一流战略落地,上海区域总部建设国际化品牌形象展示,提升上海电力跨国经营能力的一系列的美好愿景。

项目总占地面积7607.2平方米,总建筑面积57557.18平方米;地上建筑面积30694.18平方米,地下建筑面积27063平方米,地下室为框架结构,地上为钢结构框架-混凝土核心筒结构,外立面为单元式幕墙,运用了光伏太阳能发电等前端清洁能源技术。



内容提供:第一管理公司

推荐


总承包部召开2020年度管理工作年会暨先进表彰会

总承包部2020年度十大新闻正式揭晓

总承包部召开2020年度领导班子民主生活会

上海建工总承包部多个项目近期开工






关注我们

公众号ID:scgzcb

上海建工总承包部

全国建筑业最具影响力

微信公众号

【声明】内容源于网络
0
0
上海建工总承包部
上海建工总承包部微窗口——一个传递资讯、风采展示、服务员工的信息沟通交流平台
内容 550
粉丝 0
上海建工总承包部 上海建工总承包部微窗口——一个传递资讯、风采展示、服务员工的信息沟通交流平台
总阅读1.8k
粉丝0
内容550
