气化车间
11月初,二分公司气化车间迎来了一场为期约三周的大型检修任务,目标是对一期两台炉子进行深入的维护和升级。
自大修正式启动以来,已经紧锣密鼓地进行了近20天时间。这期间,“气化一期检修群”里信息不断,从“合成气盲板已加,蒸汽盲板已加,氮气盲板已加……”的安全措施落实,到“A炉三号煤线动火分析合格、某阀门拆卸完成”等进度更新,每一项工作都在有条不紊地推进。
在检修过程中,每一项工作都严格按照规程进行。从盲板的加装到设备的拆卸,从动火分析到保养维护,每一个环节都一丝不苟。为了确保每一项工作都能安全、高效地完成,车间主任郭伟制定了详细的检修清单,将当天的检修内容以清单表格的形式发送检修群,将任务逐一落实到具体责任人。分项负责人随时将项目检修进展情况拍照并及时在微信群中进行汇报,确保信息的实时更新和沟通的顺畅。

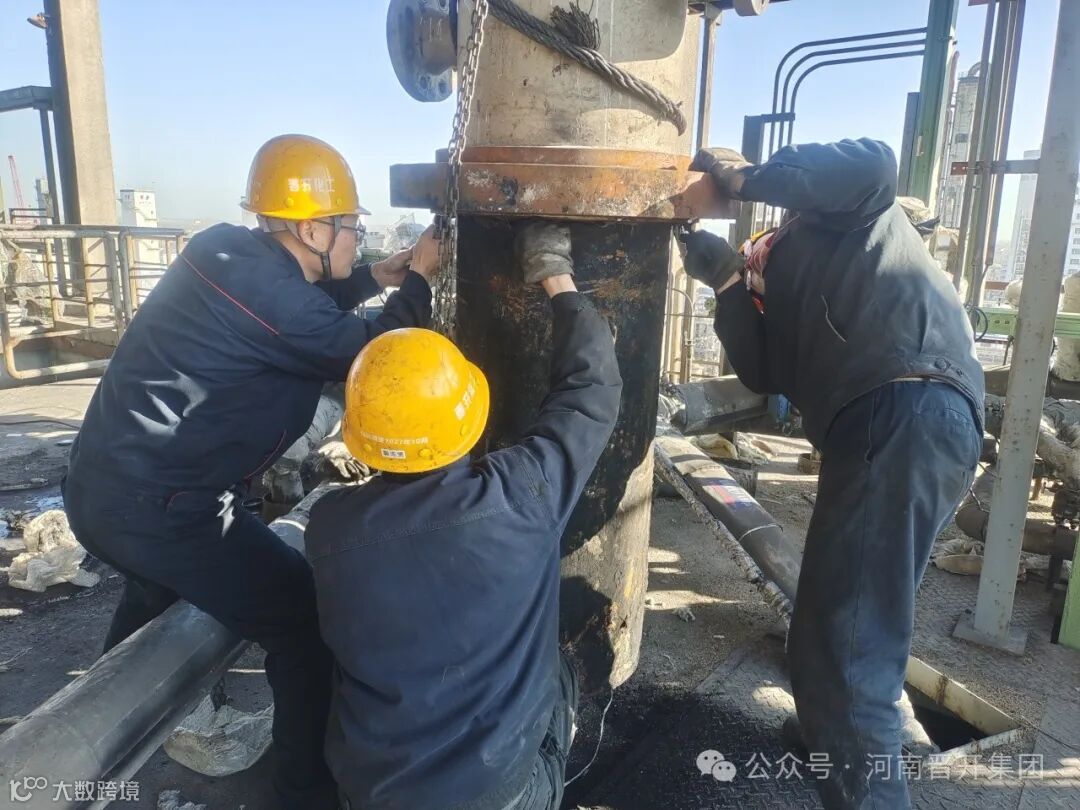

检修过程中,车间严格执行特殊作业票证管理,精细把控每个环节,确保作业流程规范、安全、可控。工作人员凭借丰富经验与科学统筹,稳步推进检修进度,对施工质量严格监管,力求每一步操作精准到位。11月23日,经过长达7天的紧张作业,气化车间顺利完成B炉部分盘管更换工作,为后续生产筑牢根基。
净化车间
“小张,E20103上午漏点补焊,需要你去监护;老靳你和小李负责1#变换炉催化剂装填的监护工作,老陈和小梁负责2#变换炉出口两块盲板加装的监护工作……所有监护人员牢记职责时刻提醒作业人员注意安全。”早上8:00,二分公司净化车间马主任布置了当天的检修监护工作。自11月6日一期停车以来,车间从倒班班组抽出30余人参与检修监护,每天在确保安全的前提下力求检修工作顺利进行。

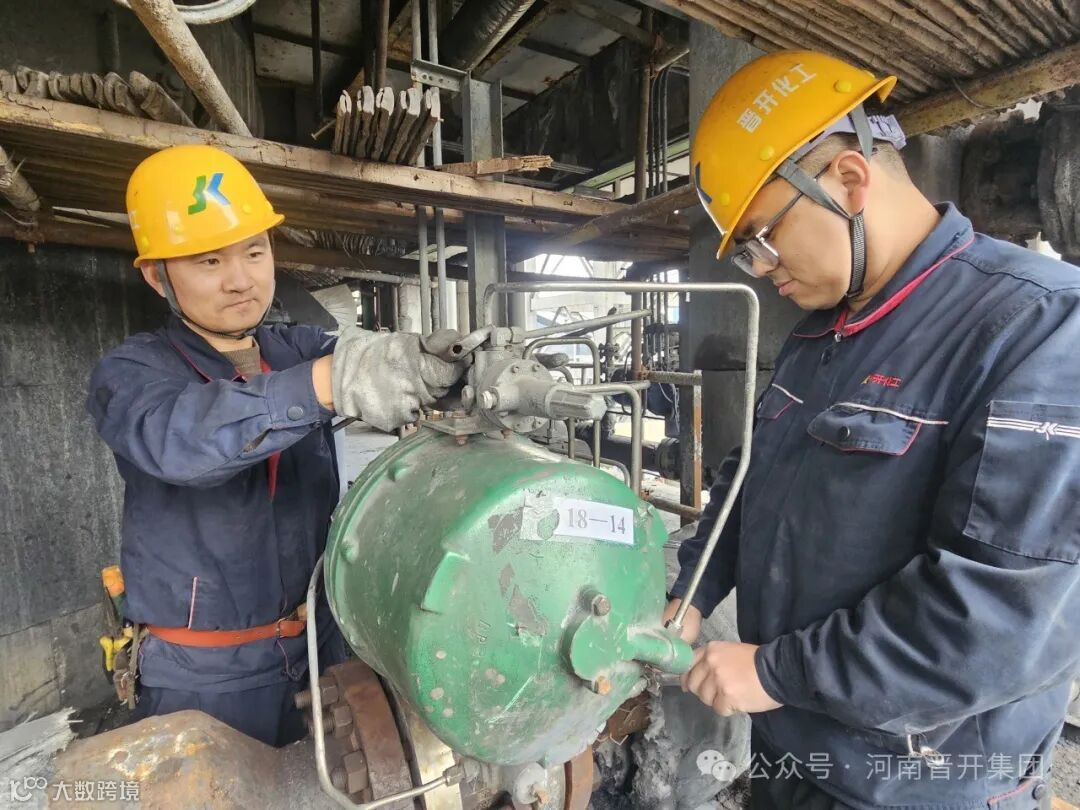

在检修期间监护人员担负着至关重要的使命,他们不仅要熟悉作业全流程还要时刻对作业人员的安全负责。班长老陈一早来到现场,首先拿着作业票证逐项核对作业内容并进行风险辨识,确保无误后才允许检修人员进入容器内作业,随后,他再次检查呼吸长管是否畅通以确保佩戴人员能正常呼吸,每15分钟与容器内人员喊话沟通,时刻保持着高度的警觉完成监护任务。
变换炉催化剂的装填工作是本次检修的重要环节,未确保工作的连续性,车间把部分监护人员分成两组白连夜两班倒。为了不耽误进度,每天中午监护人员在岗位吃过盒饭就立即清理现场物料,为后续装卸工作提供便利;晚上,辛劳一天的他们依然在临时照明灯下坚守,嘶哑的声音时不时的在对讲机里响起,初冬寒冷的夜晚,他们却依旧坚守在自己的岗位,因为他们身上肩负的是炉子里装填工作人员的生命安全,容不得一丝懈怠。
仪表车间

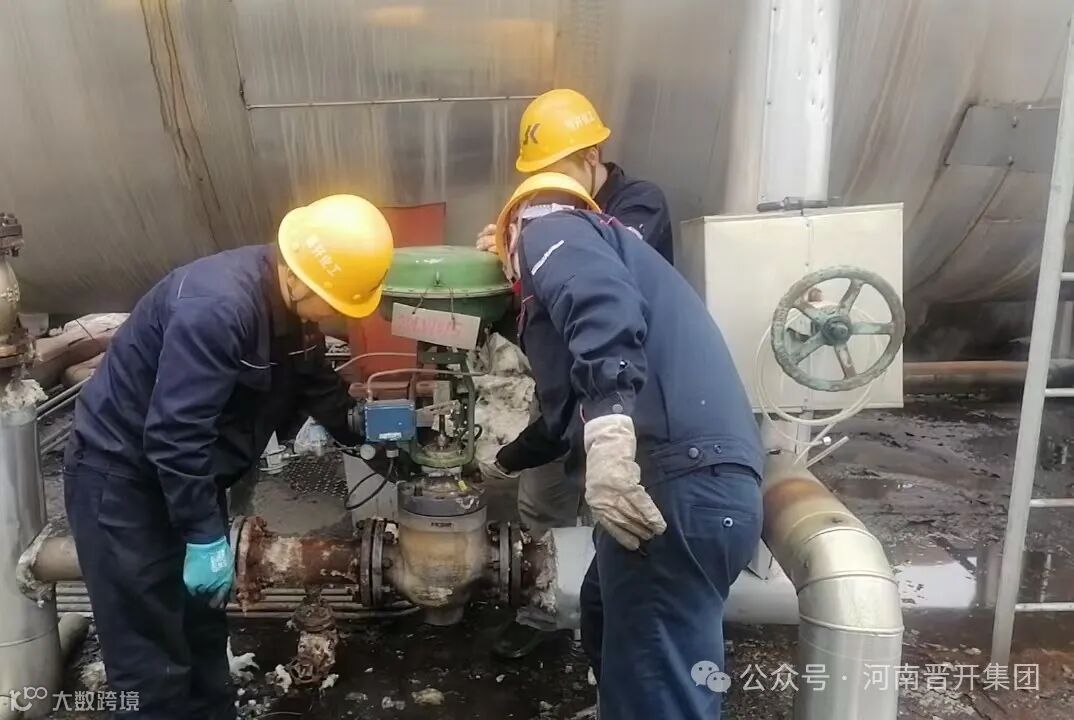

11月19日,二分公司大检修正在紧锣密鼓的进行,仪表车间加班加点配合工艺车间尽快完成现阶段检修任务。其中热电5号锅炉经仔细检查,炉膛温度点在长期高温冲刷下已损坏,四段员工及时更换,确保开车后所检测数据的真实可靠。一段员工及时完成气化一期激冷水流量调节阀的回装与调试,保证了开车后气化炉液位调节的精准度和装置长周期稳定的运行。
