2016年6月23日,弥玉高速试验段开工;
2018年6月6日,象山试验段T梁预制完成首件工程;
2018年12月3日,勘察试验段首座隧道贯通;

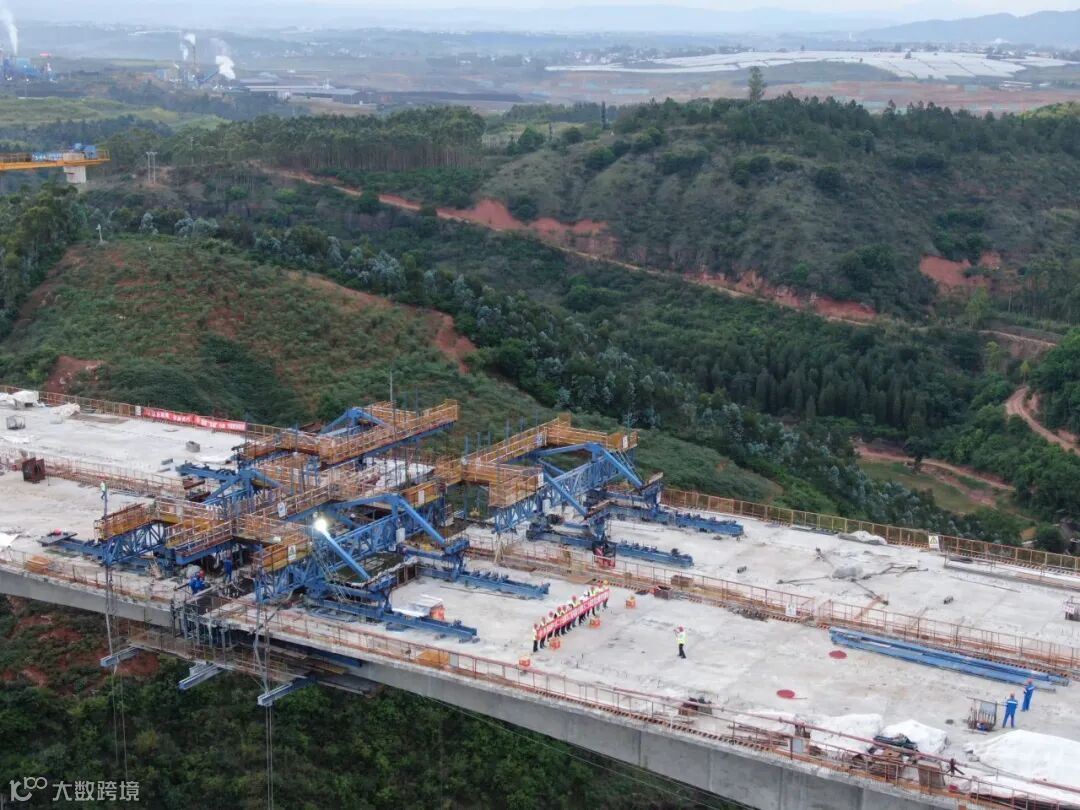

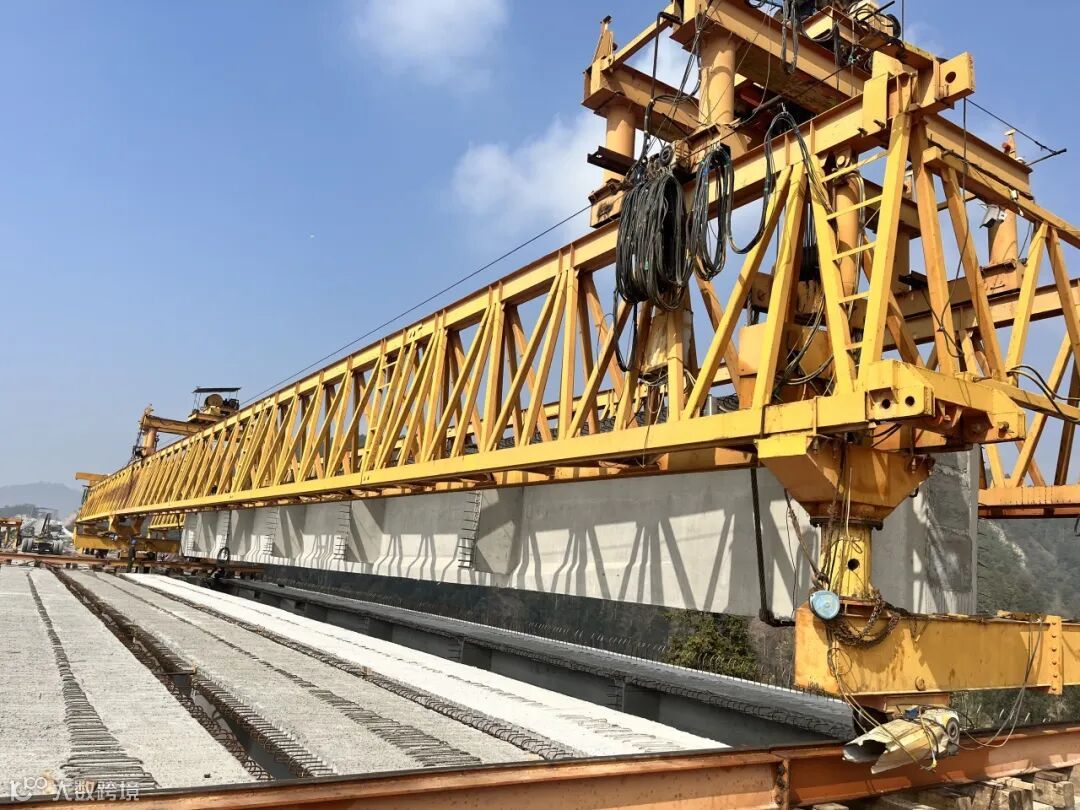

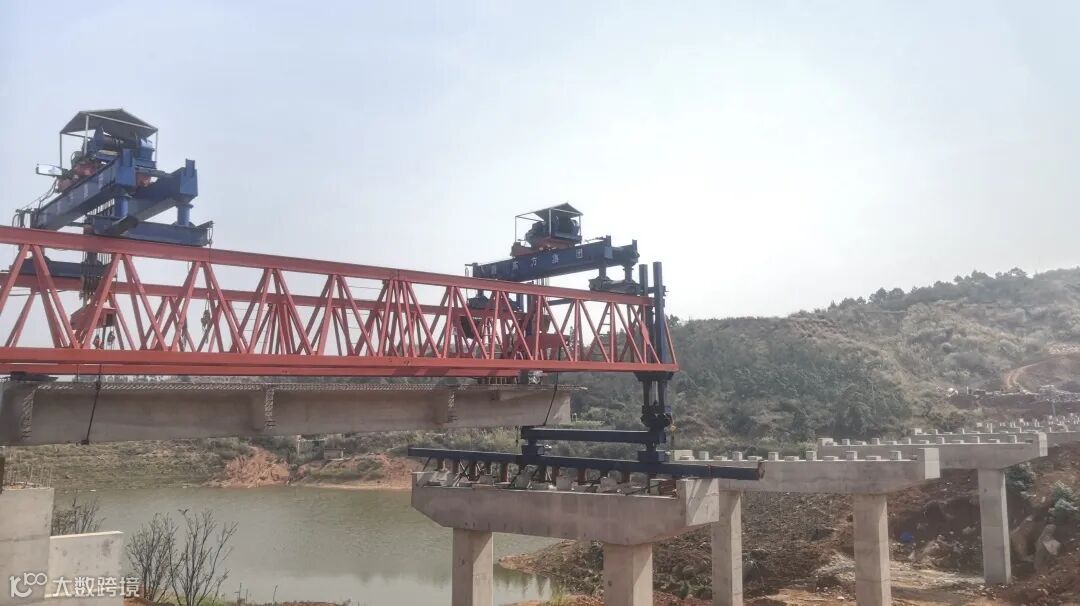

2019年8月10日,华宁南互通主线桥完成首片T梁架设;
2020年3月16日,华溪河特大桥完成首根桩基浇筑;

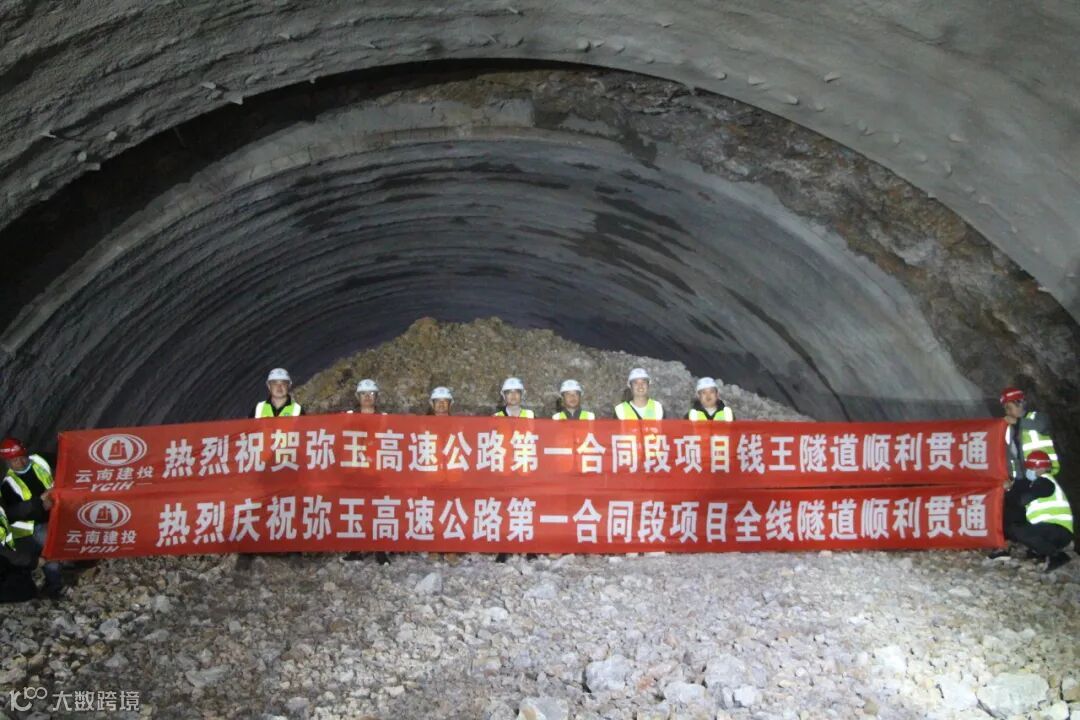

2020年3月20日,钱王隧道开工;

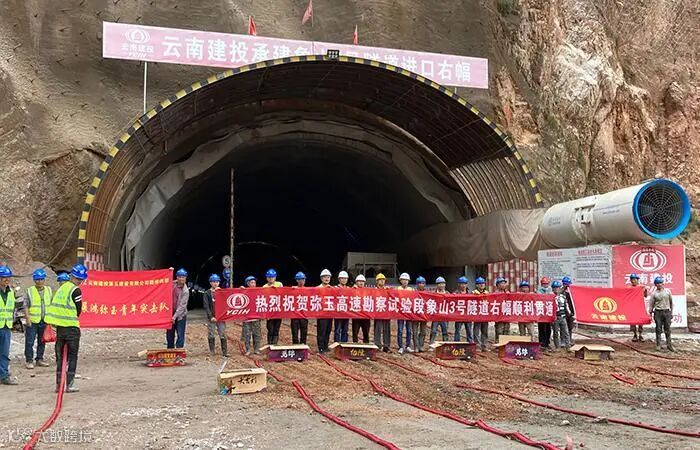

2020年4月12日,青山顶隧道弥勒端右幅进洞施工;
2020年4月19日,一合同段全线第一次混凝土浇筑完成;
2020年5月9日,甸溪河特大桥开工;

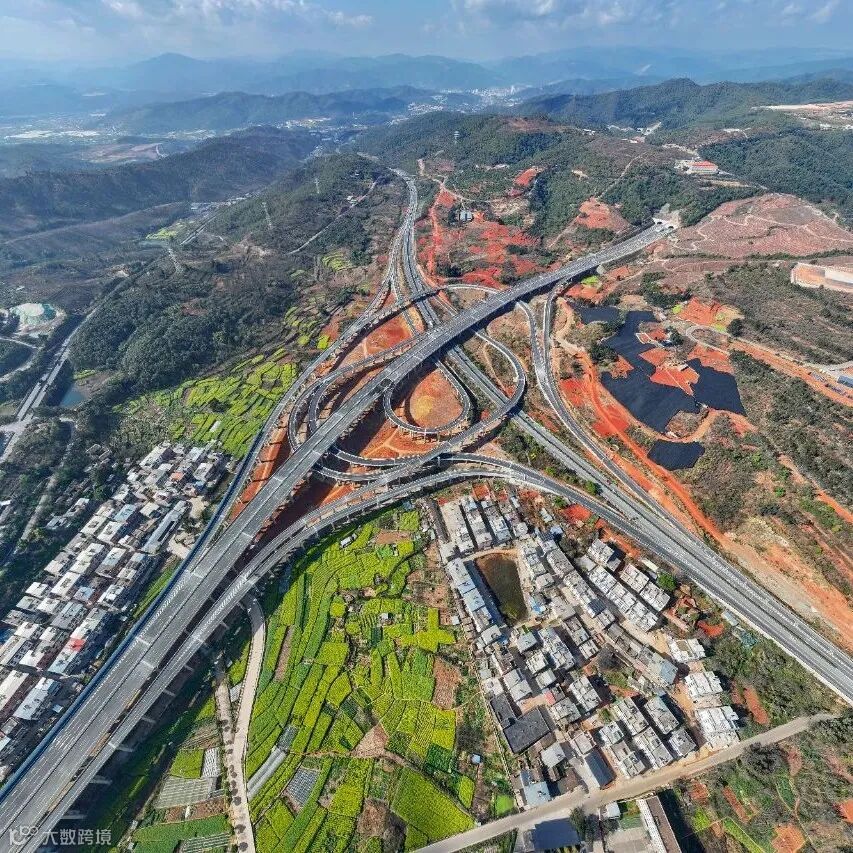

2020年5月20日,新哨立交开工;
2020年5月20日,象山2号隧道左幅贯通;
2020年5月28日,登楼山隧道玉溪端右幅进洞;
2020年6月1日,招北2号大桥开工;
2020年6月10日,大面山隧道玉溪端进洞;
2020年7月11日,登楼山隧道弥勒端进洞;

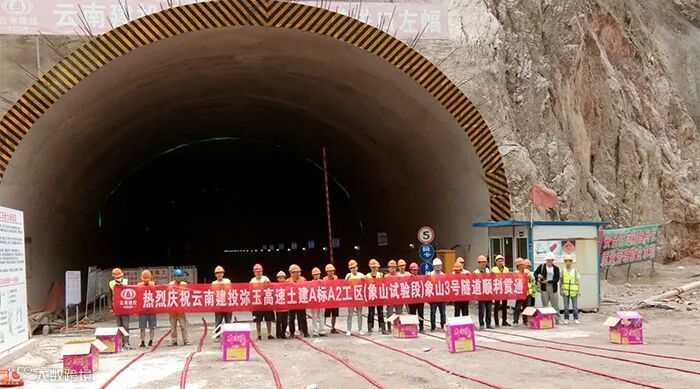

2020年8月6日,象山3号隧道左幅贯通;
2020年10月23日,老窝铺3号隧道左幅贯通;

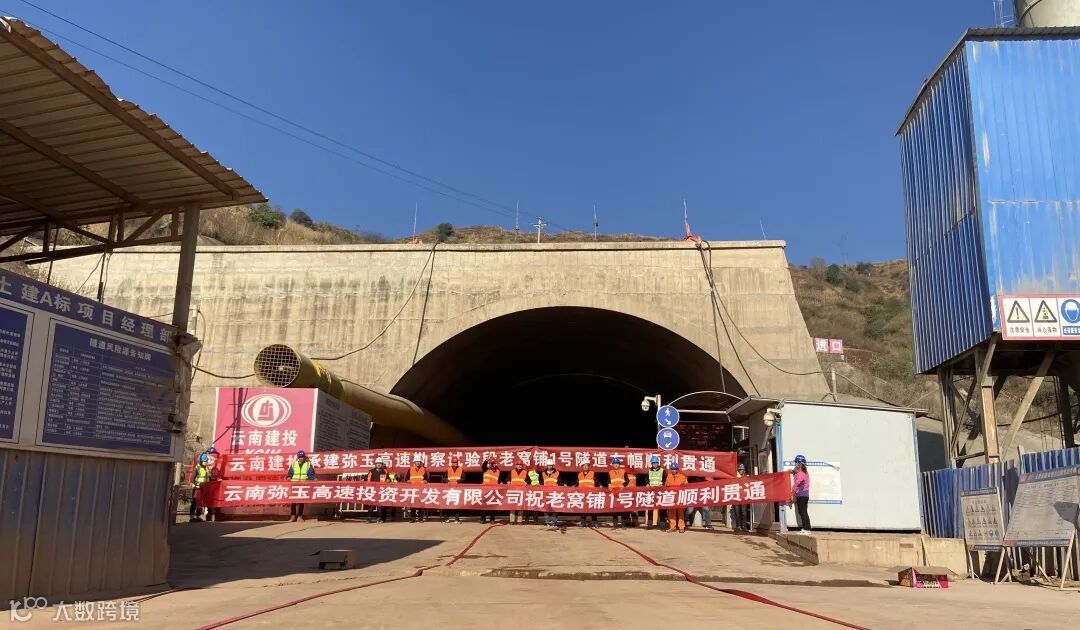

2021年2月5日,老窝铺1号隧道左幅贯通;
2021年2月27日,甸溪河特大桥10#墩封顶;
2021年3月15日,朱山铺隧道右幅贯通;
2021年6月10日,朱山铺隧道贯通;

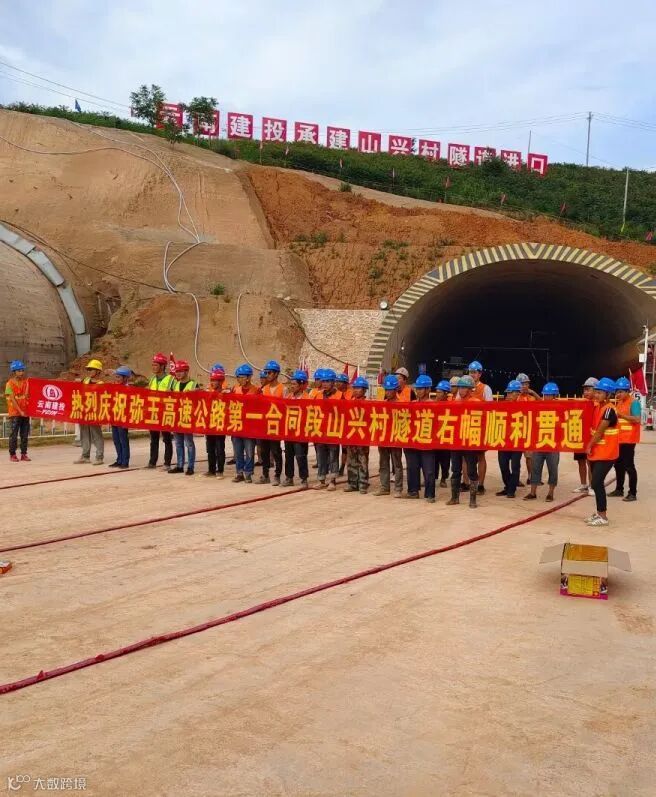

2021年7月6日,山兴村隧道右幅贯通;
2021年7月20日,象山3号隧道右幅贯通;
2021年7月29日,老窝铺1号隧道右幅贯通;
2021年8月5日,老窝铺3号隧道右幅贯通;
2021年8月8日,山心村隧道双幅贯通;
2021年9月12日,青山顶隧道弥勒端掌子面掘进完成;
2021年9月24日,石碑3号大桥T梁架设完成;
2021年9月30日,龙洞河2号大桥T梁架设完成;
2021年11月26日,九甸上村大桥T梁架设完成;

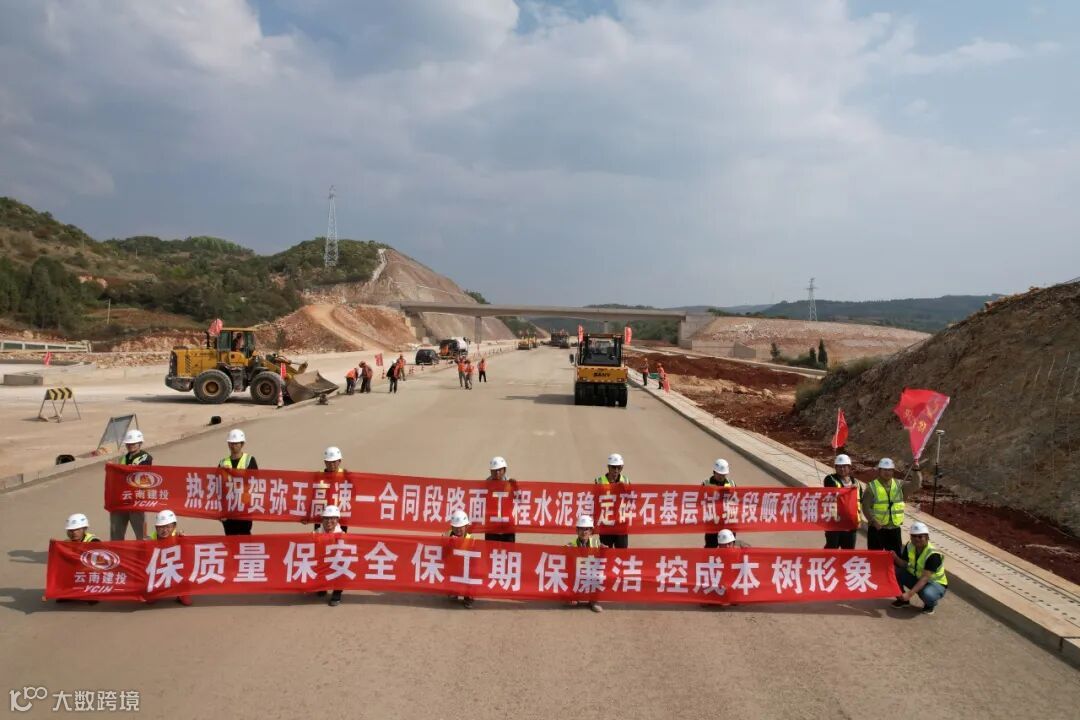

2022年3月26日,勘察试验段完成水泥稳定基层试验段施工;
2022年3月27日,青山顶隧道双幅贯通;
2022年4月18日,钱王隧道双幅贯通;
2022年6月1日,通海北互通大坝大桥T梁架设完成;

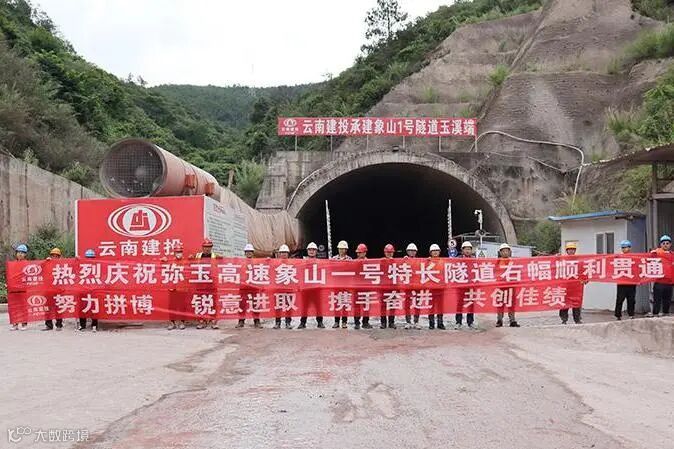

2022年6月28日,象山1号隧道右幅贯通;

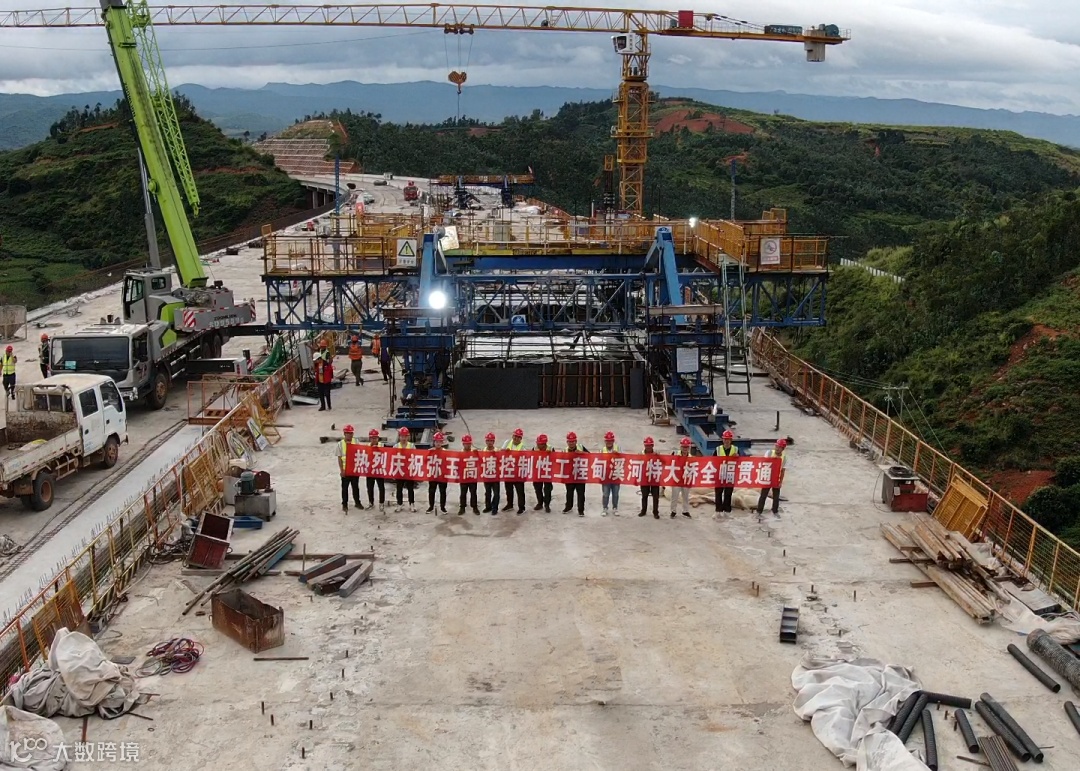

2022年7月1日,甸溪河特大桥左幅合龙;
2022年7月15日,石洞村2号大桥T梁架设完成;
2022年7月21日,大村特长隧道双幅贯通;
2022年8月12日,甸溪河特大桥双幅贯通;

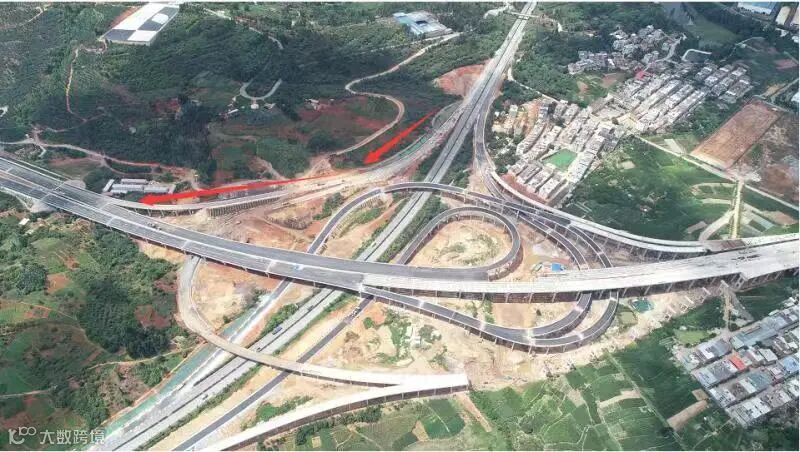

2022年8月26日,多依树互通G匝道并入玉楚高速通车;
2022年10月21日,甸溪河特大桥完工;
2022年10月25日,登楼山隧道右幅2号斜井至玉溪端洞口段贯通;
2022年11月3日,大面山隧道双幅贯通;
2023年3月2日,龙泉寺大桥T梁架设完成;
2023年3月23日,邓家山中桥T梁架设完成;
2023年3月25日,多依树互通右幅大桥T梁架设完成;
2023年4月26日,登楼山隧道左幅2号斜井至玉溪端洞口段贯通;
2023年4月26日,招北2号大桥钢箱梁顶推到位;
2023年5月5日,大面山3号中桥双幅T梁架设完成;
2023年5月25日,登楼山弥勒端洞口至1号斜井段贯通;
2023年6月4日,老窝铺2号隧道左幅贯通;
2023年6月19日,招北2号桥钢箱梁落梁到位;
2023年6月30日,象山1号隧道双幅贯通;
2023年7月23日,开化寺大桥T梁架设完成;
2023年8月8日,老窝铺2号隧道右幅贯通;
2023年11月14日,招北2号大桥T梁架设完成;
2023年12月5日,大面山2号大桥T梁架设完成;
2023年12月30日,华溪河特大桥右幅合龙;

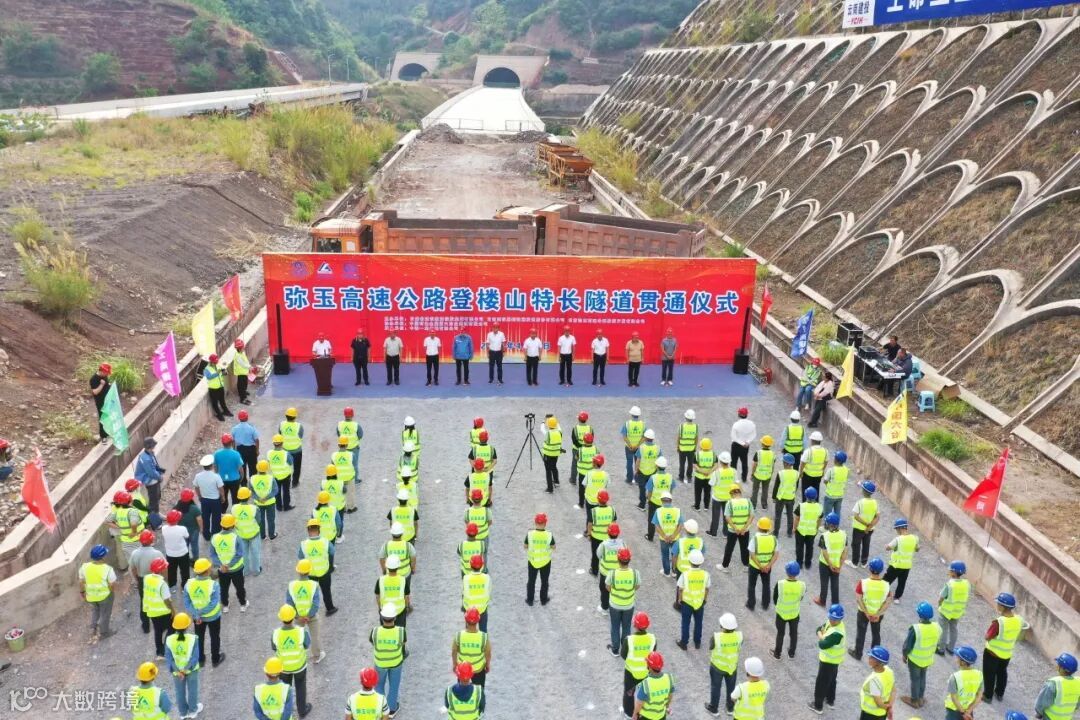

2024年4月29日,登楼山隧道左幅主洞贯通;
2024年6月30日,华溪河特大桥贯通;
2024年8月22日,南盘江特大桥(玉溪岸)主墩封顶;
2024年9月13日,甸溪河特大桥完成荷载试验;
2024年9月30日,登楼山隧道竖井贯通;
2024年12月25日,新哨立交完工;
2024年12月30日,新哨互通至五山互通段、通海北互通至多依树互通段具备通车条件;
2025年1月15日,新哨至五山、通海北至多依树段通过并网收费前核验;
2025年1月17日,通过第一阶段交工验收;
2025年2月14日零时,新哨至五山段、通海北至多依树段正式通车。
