MRP(物料需求计划)为ERP软件的核心应用之一。工厂推进ERP项目,MRP运算结果是否准确,MRP运算结果生成各种计划是否快捷是衡量一个ERP项目是否成败的关键指标。
随着工厂自身市场环境的快速变化,出现了以下几种情形:
工厂开始承接很多定制化生产项目,边设计边生产项目增多,产品结构不再保持稳定;
多品种、小批量、带图采购订单增多,供应商数量增多,单供应商供应比例下降,供应链不再稳定,出现很多延期交货现象。
公司对于产品是否自己生产、外购或委外加工,决策时间靠后,往往需要通过生产会议才能确定,已很难在图纸研发阶段确定采用何种且唯一的供应策略;
生产无限产能本身即为假定错误,传统MRP算法逻辑在这块一直存在致命缺陷。
市场需求稳定已然成为工厂奢望,“变”成为主旋律。
MRP运算核心基础资料:

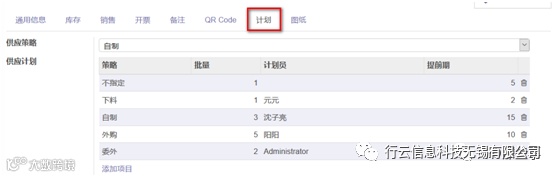

物料某时段会有一个优先供应策略,在供应策略中设定;物料不同供应策略时,供应批量、计划员、提前期均有可能存在差异。系统默认5种供应计划:不指定表示没有确定过供应方案;下料表示通过下料工单下料供应;自制表示通过制造订单生产供应;外购表示向供应商采购供应;委外表示公司提供原料由委外加工商加工供应五种。

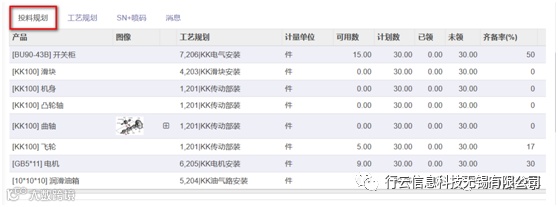

工厂的BOM不准可能为常态,但生产某产品时,制造订单的投料规划(又称领料计划)肯定是准确的,否则产品生产就是错误的;退一步讲,若工厂BOM准确,生成的投料规划也是一致的,所以以投料规划作为物料结构清单来源进行MRP运算本身逻辑不存在缺陷。三宝软件运算MRP时,会提前把制造订单的投料规划生成临时BOM表,计算物料的层级结构及其他相关标准等。

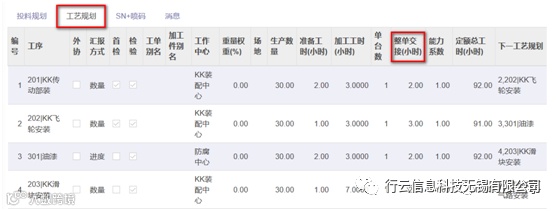

产品的生产加工按一道一道工序先后顺序进行加工,称之为串行;产品的生产加工有几道工序可以同时加工,称之为并行;采用链条技术的原理,把工序节点进行首尾相连,形成网状,工厂再复杂的工艺加工模型都可以模拟出来,该思路具有创新性。

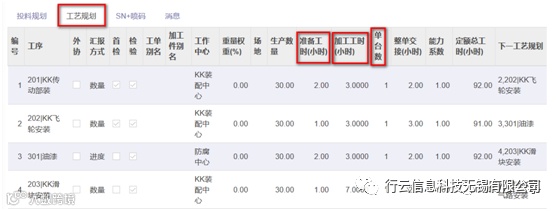

这部分功能,一般系统都很类似,维护好工序的准备工时、加工工时,用于计算工单的定额工时;MES(制造执行系统)一般都以单台数进行设定,若ERP系统与MES系统进行整合应用时,为了基础资料一致性,此处也设定为单台数的准备工时、加工工时。

产品前道工序加工完成,后道工序很难立即开始加工,除非是流水线生产方式;退一步来讲,即使是流水线生产方式,把整单交接(小时)设为0即可,MRP本身运算逻辑不存在问题。整单交接(小时)设定可用于工单的质检耗时、加工件转运耗时及其他各种可能的耗时,引入整单交接概念后,测算工单计划的正排产或倒排产,更符合工厂的实际情况。

可以按照部门、车间、工作中心等维度设置工作时长。

资源类型分为班组和设备;不同班组或设备,提供的加工能力不同,生产效率也不同,此处可设定资源的效率值;效率值是个对比值,以某典型班组或设备为参照,该参照班组或设备参照标准值为100%(基本系统100%)。

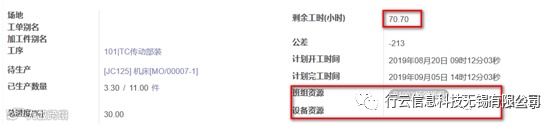

工单的资源类型由工作中心设定;若为班组类型,则工单剩余加工时长依据班组资源清单效率值和计算;若为设备类型,则工单剩余加工时长依据设备资源清单效率值和计算。

生产物料依据加工工序进行投料,一次性投料默认为首道工序投料。不同工序的开始加工时间不同,生产物料的需求时间也不同,此处为生产物料与所投工序的对应关系。
