多图直击京雄城际铁路雄安站最新进展

多图直击京雄城际铁路雄安站最新进展 雄安人才服务
2020-11-02
0

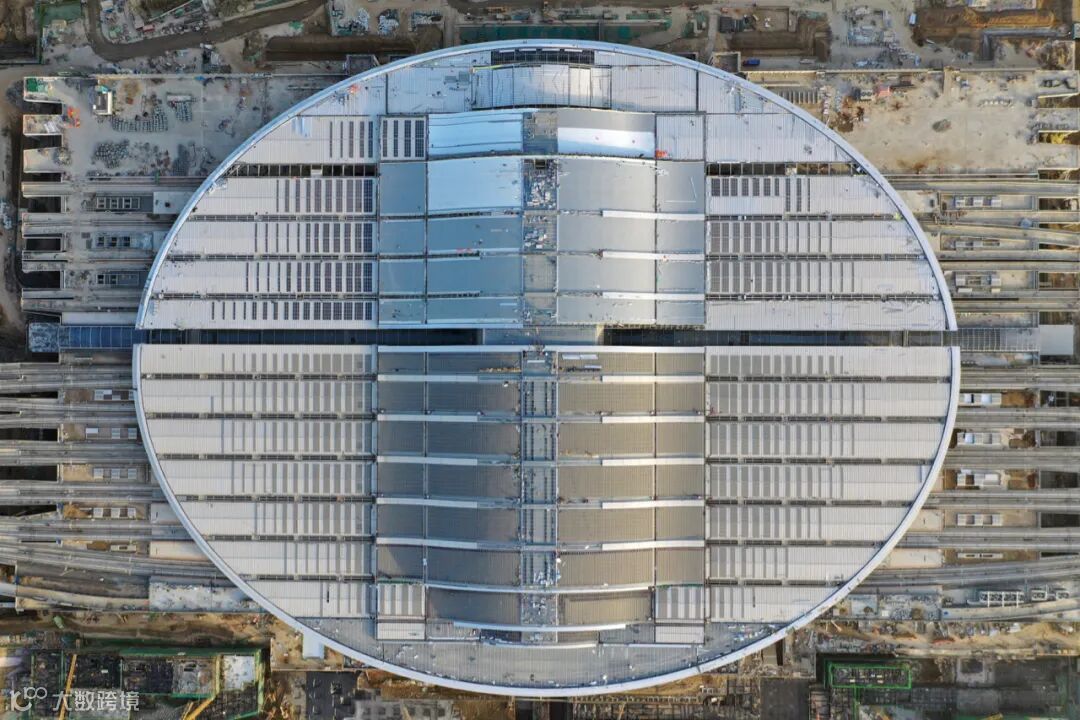

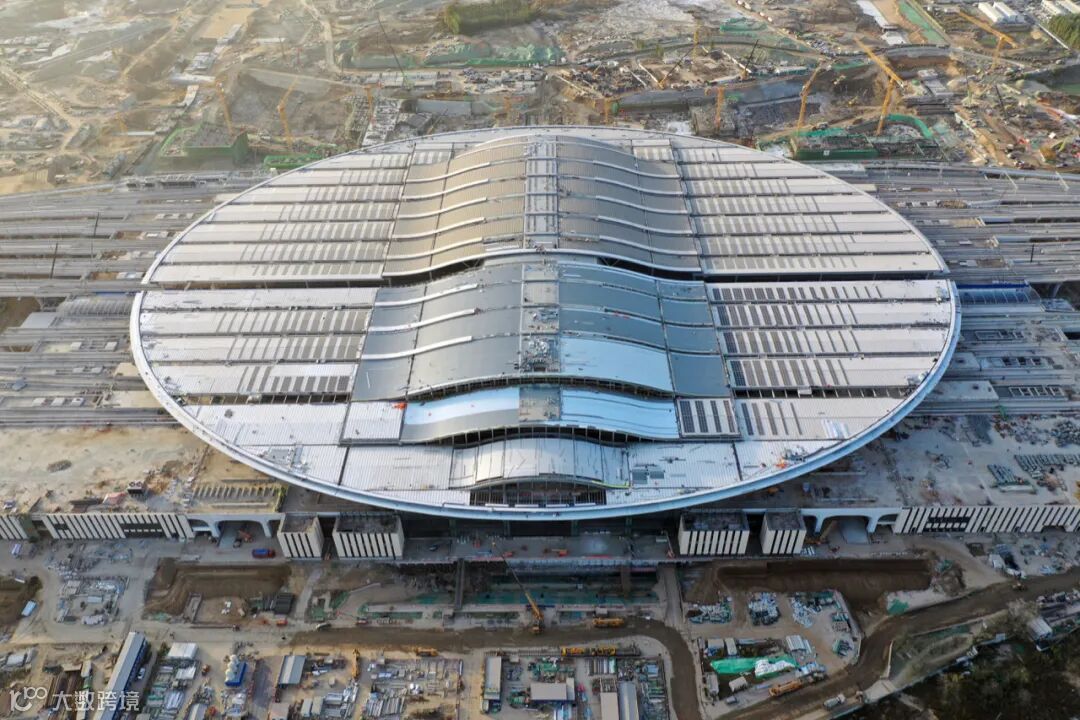

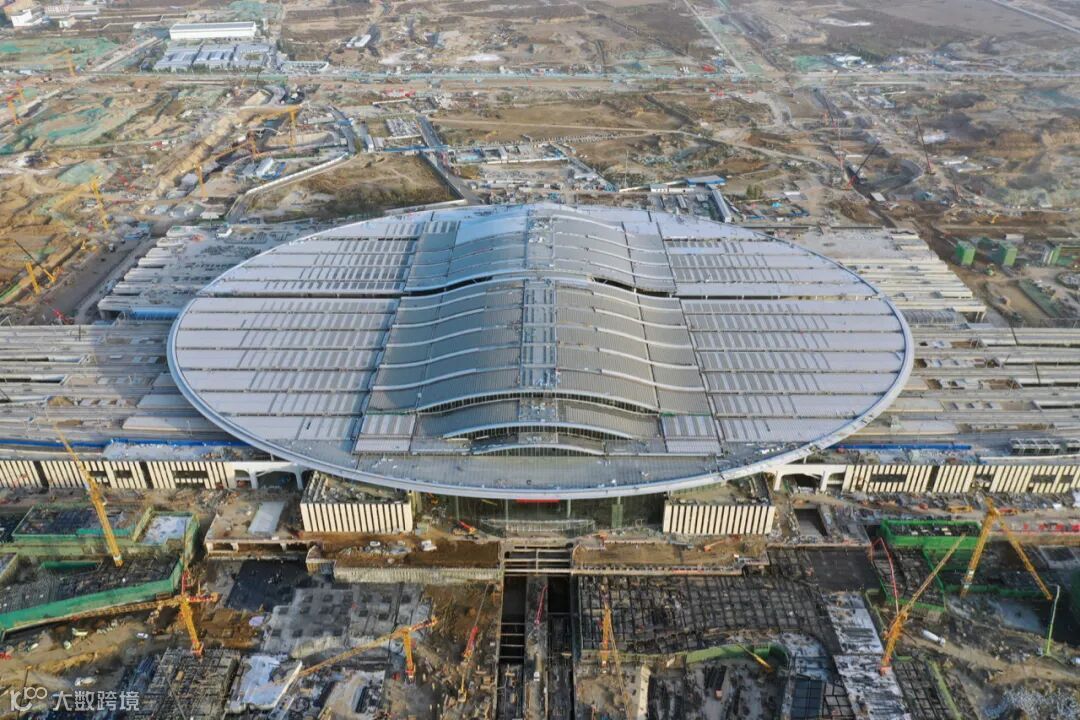

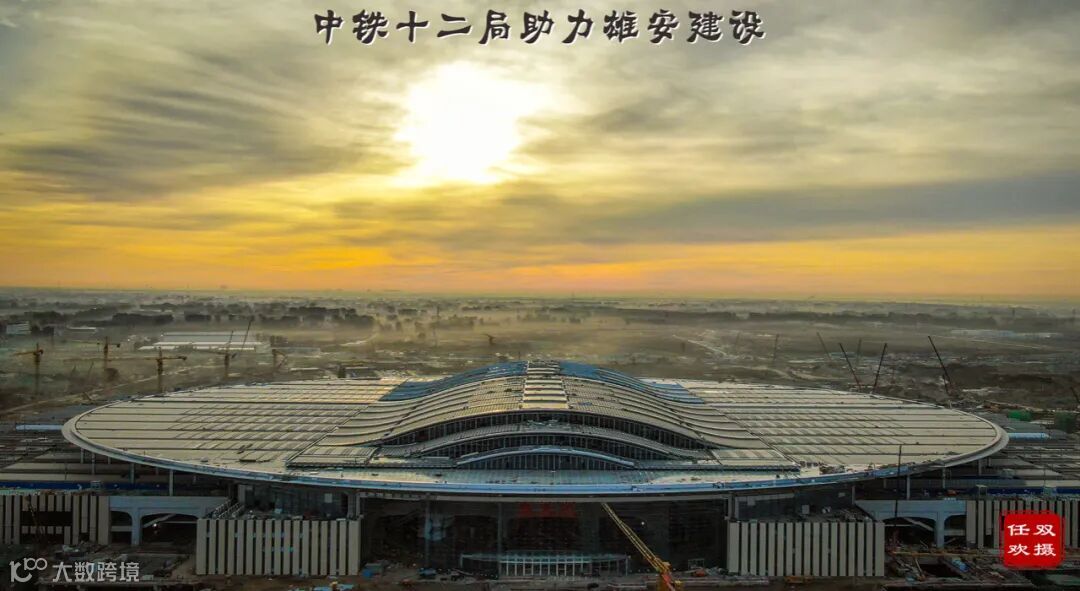

京雄一标  中铁十二局集团

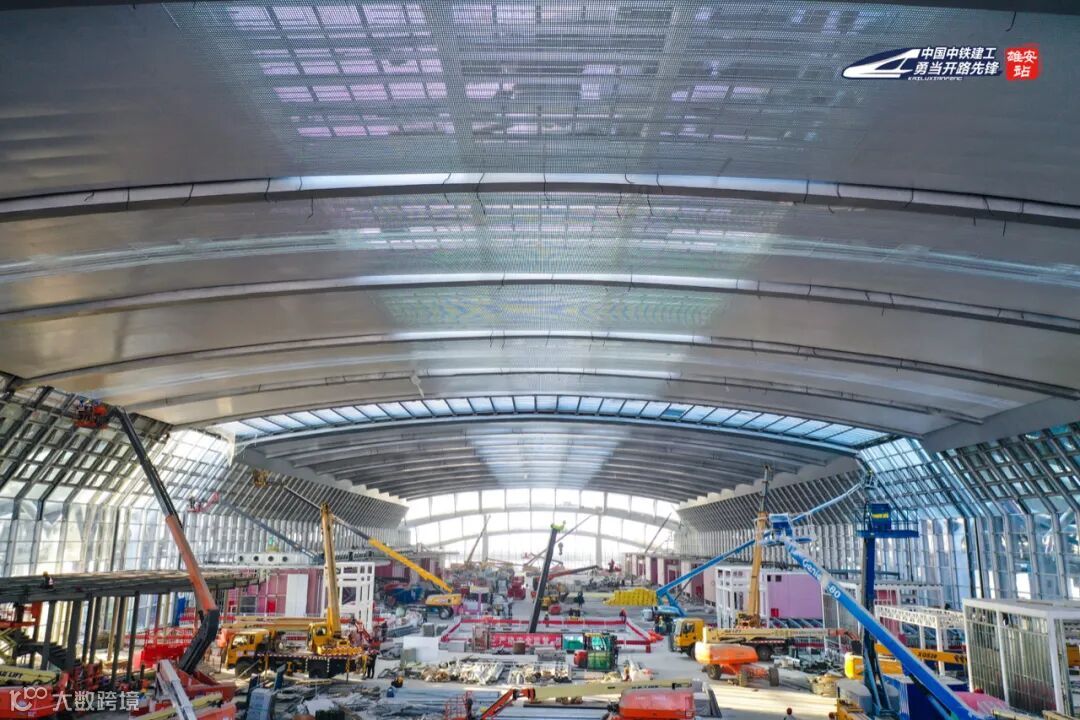

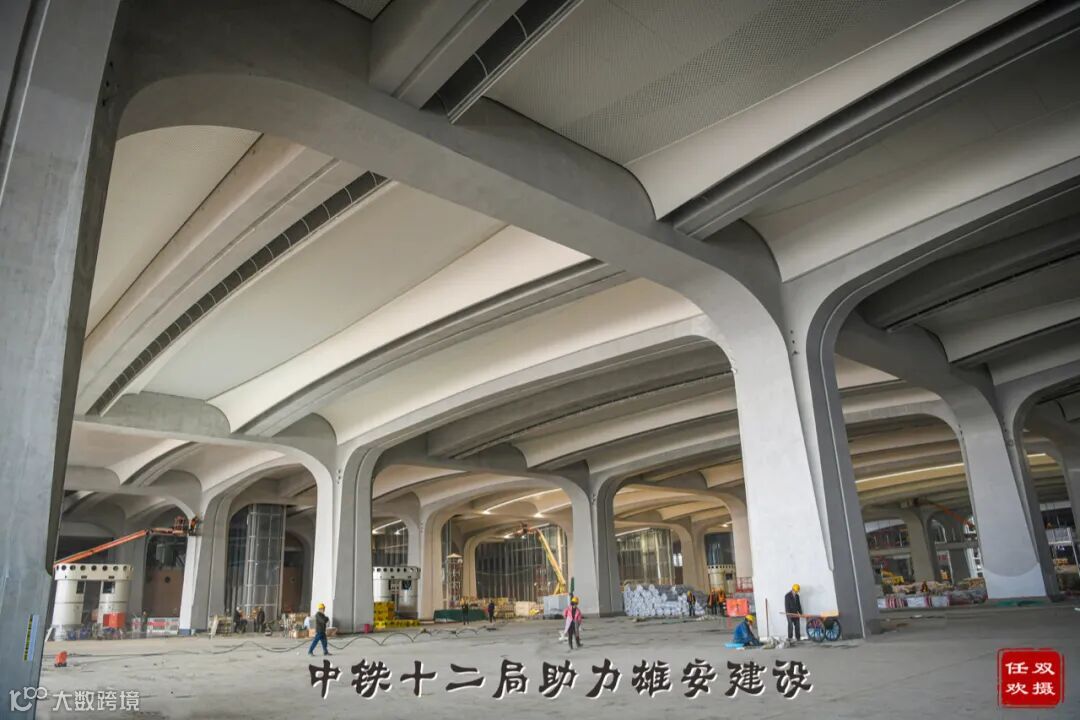

(1)首层候车大厅:

①吊顶:冲孔铝单板完成96%;拉网板完成98%。

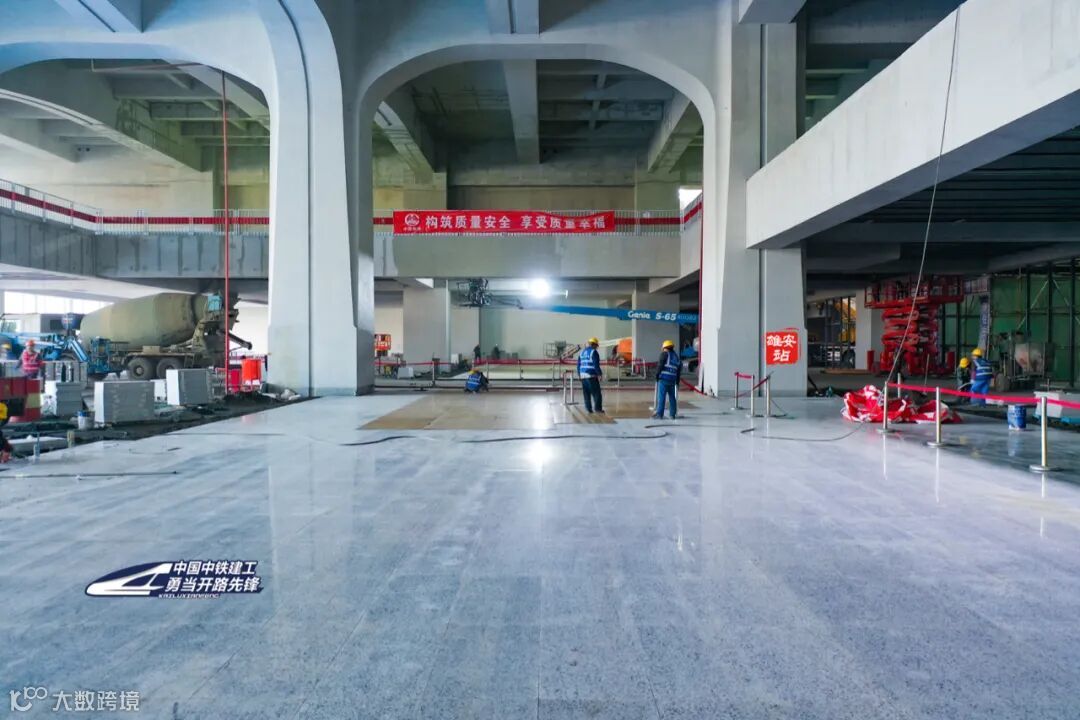

②地面:防水完成54%;地暖管完成54%;细石混凝土完成53%;芭拉白石材完成45%;玻化砖完成94%。

③墙面:陶土板,龙骨已全部完成,陶土板完成99%;

(2)城市通廊:吊顶面材完成97%;地面挤塑板保温完成95%;地面铺装完成59%。

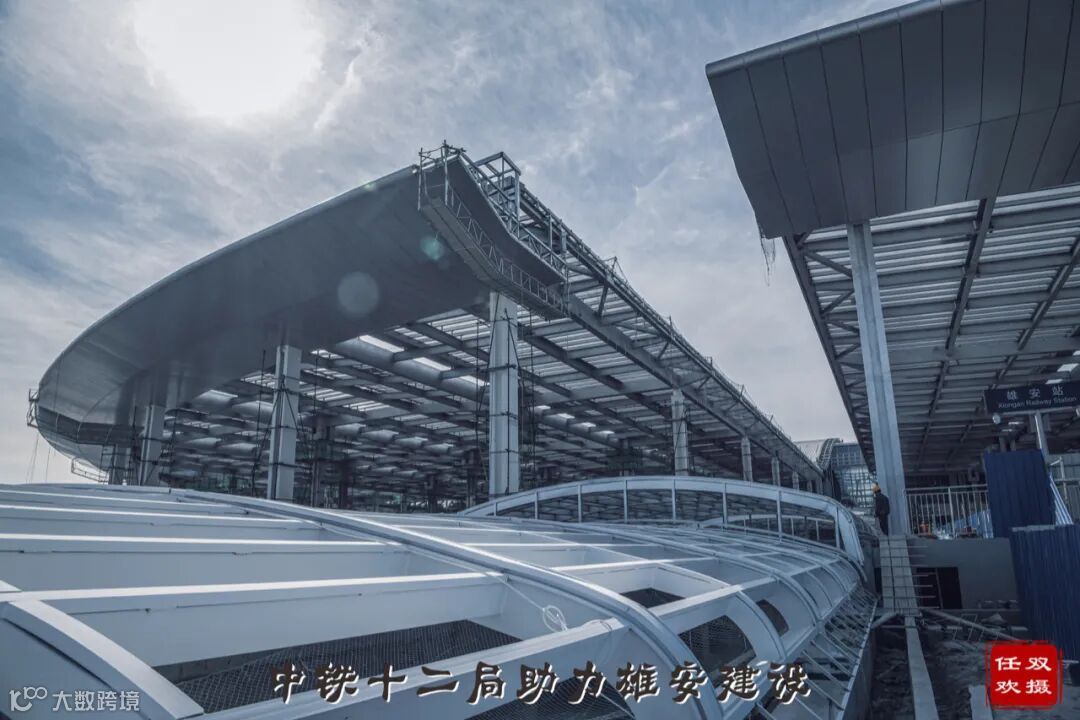

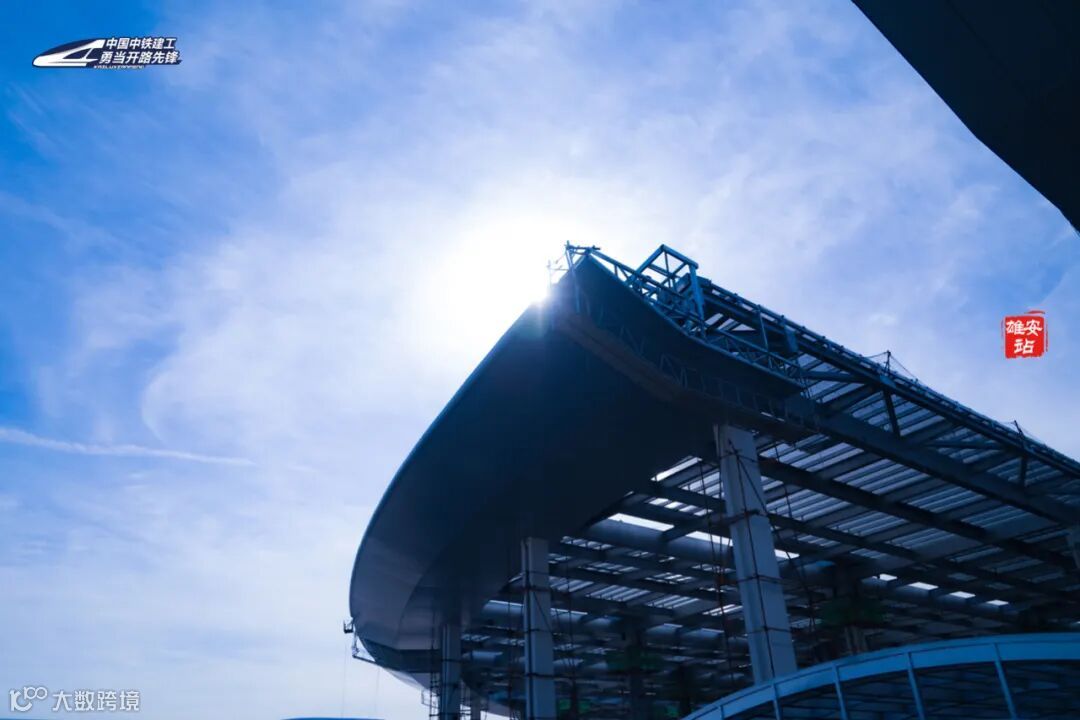

(3)光谷玻璃顶棚玻璃完成62%;

(4)市政车场:地面石材完成58%;地面玻化砖完成95%;顶面无机喷涂完成61%;墙面水泥纤维板完成100%。

安装工程同步展开,目前进度与计划进度对比正常。

京雄二标  中铁建工集团

一、结构部分

八站台为现浇混凝土结构,施工完成100%;九~十一站台为装配式站台,完成100%。砌筑结构完成97.5%。

二、装修部分

外幕墙龙骨完成100%,其中玻璃与石材完成100%,东立面外幕墙已亮相;内幕墙龙骨设计37929㎡,目前已全部施工完成;内幕墙玻璃安装完成65%。

室内装修工程:普装区地面垫层完成98%;普装区墙面抹灰处理完成17671㎡,墙面涂料完成8130㎡,车场顶棚喷灰处理38038㎡,开累占比77%。

清水混凝涂饰工程完成98%,基层修补已基本完成正在进行调色施工,目前按计划进行。

地面候车厅室内吊顶及立面:吊顶龙骨安装完成95%。立面龙骨安装完成95%。

城轨场地面层: 清水修补验收调整完成95%;地面垫层完成已全部施工完成,洞口封堵架体搭设完成100%。

城市通廊: 城市通廊垫层已完成79%;防水卷材施工完成79%,城市通廊吊桥装修完成35%。

高架层装修: 北京场铝板吊顶板安装完成95%;房中房龙骨施工完成90%;采暖地面防水涂料已完成3100平米。

地面以上市政车场: 枢纽一区地面级配砂石回填完成86%,水稳铺设完成84%,普装区地砖铺设完成70%;枢纽三区车场顶棚喷黑完成100%,吊顶龙骨完成100%,幕墙龙骨完成100%。地面层施工完成71%。

K1线及落客区及附属工程和地下室消防泵房: 商业通廊地面硬化封闭100%,立面龙骨焊接完成88%,K1线立面顶面龙骨完成91%,地面硬化完成90%;城市通廊洞口封闭已全部施工完成。

屋面工程整体完成占比30%;天沟龙骨施工完成79%;阳光板系统檩托2200件,施工完成66%;屋脊龙骨1000m,施工完成85%;金属屋面檩托2200件,施工完成75%,C型檩条施工完成57%;封边檩条施工完成100%;玻璃龙骨施工完成100%。

三、机电安装部分

机电安装方面,风管完成83%,给排水管完成80%,消防管安装完成89%,强电桥架安装完成92%,电气配管安装完成85%。

京雄四标  中建三局集团

一标、二标主体钢结构完成100%,附属钢结构共计8773吨,已完成99%;精装修工程西辅楼抹灰完成100%,地面垫层浇筑完成100%,地面石材铺装完成100%,出站通廊地面混凝土浇筑完成100%,地面石材铺砖完成20%,幕墙龙骨施工完成100%,城市通廊地面浇筑完成85%,地面石材铺装完成75%,城市通廊天花石膏板施工完成100%,社会车场地面浇筑完成98%,车场墙面钢骨架完成100%,天花无机涂料喷涂完成100%。

京雄场屋面工程整体完成占比99%,津雄场屋面工程整体完成95%。

京雄八标  中铁建设集团

1、检查库:停轮期间检查库无施工。检查库南侧场地平整、垃圾清理,检查库南侧围挡拆除。

2、滤网清洗间:装修完成,照明灯具、暖气安装。

杂品库:装修完成。动车所办公楼及车库:收边收口,垃圾清理。

3.动车所洗车库及控制间:装修完成,洗车库及控制间洗车设备调试。

4、动车所宿舍及食堂浴室:收边收口,保洁。卫生间全部闭水试验。空调、暖气洞口封堵。

5、洗涤用房:装修、水电完成,保洁。空调、暖气洞口封堵。

6、车间综合楼:暖气安装,综合楼空调安装,收边收口。卫生间全部闭水试验。空调、暖气洞口封堵。

7、轨道车库:室内装修、水电完成。南侧道路改为混凝土道路。混凝土污染扣件清理完毕。管道涂刷银粉漆,边跨踢脚铲除脱落部分,处理基层,重新施工

8、维修车间宿舍:室内装修、水电完成,周边垃圾清理。采暖管固定,宿舍楼洗衣房洗衣池水龙头施工完成。卫生间全部闭水试验。空调、暖气洞口封堵。

9、乘务员公寓:装修、水电完成,保洁完成。卫生间全部闭水试验。空调、暖气洞口封堵临修及不落轮镟库:女儿墙保温整改、收边收口。蹬车平台整改。水电尾活完成,材料清理彻底

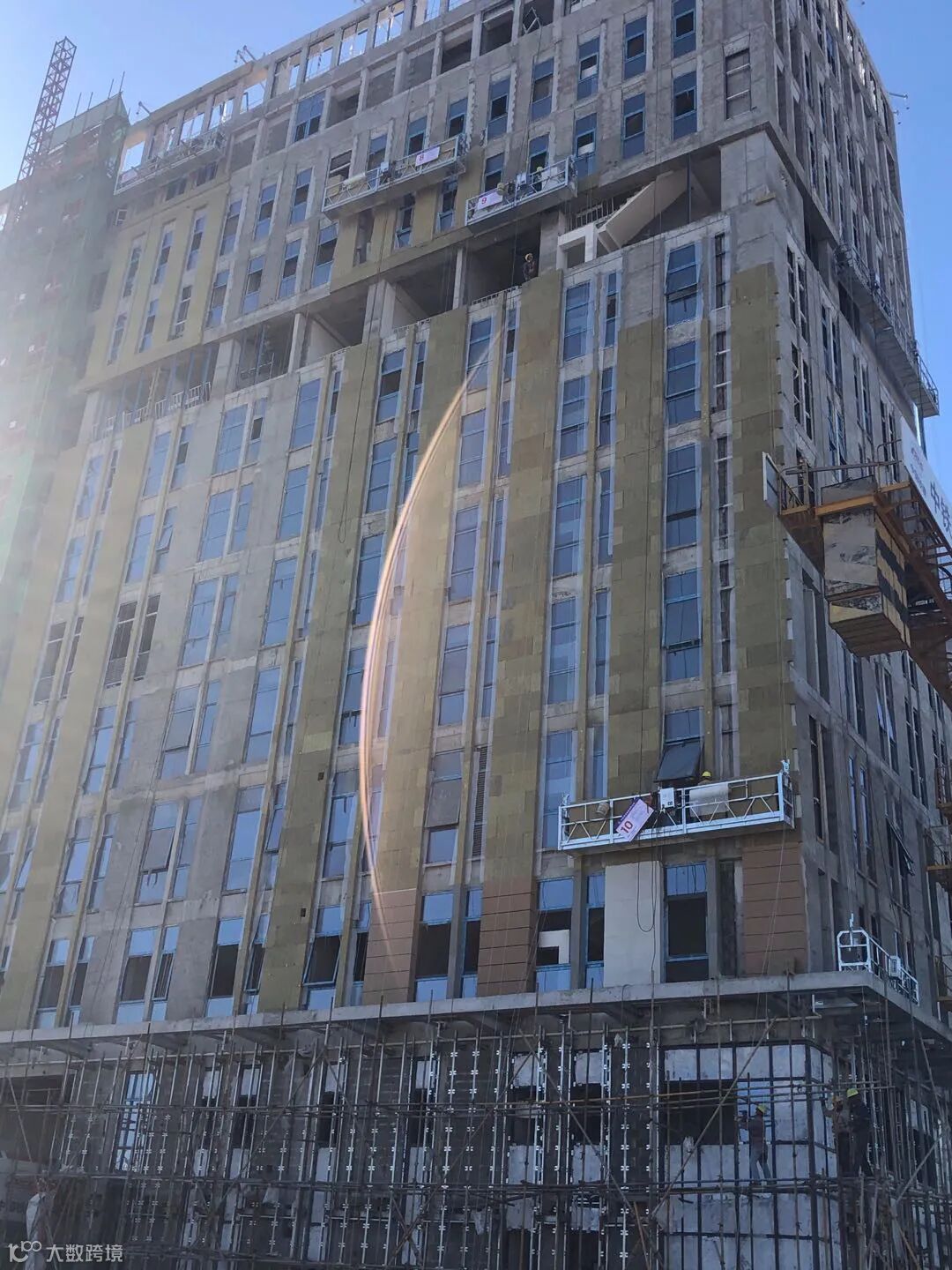

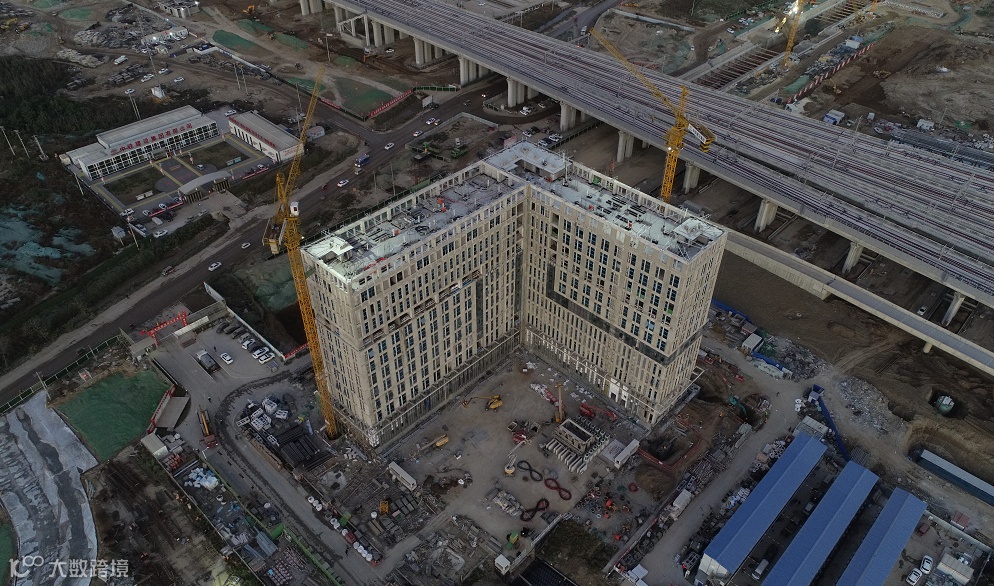

雄安站多功能综合楼:

B区屋面楼梯踏步贴砖,12层卫生间墙面贴砖,楼梯及电梯前室刮腻子。10层卫生间墙面贴砖、垃圾清理。9层走廊贴砖。7层油工找补。6层施工洞口构造柱支模、公共卫生间贴砖。5层公共卫生间墙面贴砖,4层公共卫生间墙面贴砖、楼层清理。3层房间贴地脚线、房间窗帘盒吊顶、油工找补。2层公共卫生间砌砖、电梯前室吊顶、暖气片安装。1层腻子打磨、找补、房间吊顶、电梯前室吊顶。地库坡道墙板支模。外墙保温、1-2层南侧陶土板安装。
C区C 区外墙保温挂网、打钉、刮浆、腻子。屋面窗开抹灰。电梯设备安装,12层贴地砖、刮腻子。11—12层防火门安装灌浆,12层楼梯踏步贴砖。11层腻子施工,10层卫生间贴砖。9层贴砖,8层窗防护安装,管道井管安装,8—7层水暖安装,7层窗下口贴砖。4层卫生间贴砖、吊顶,楼梯踏步、公共部位腻子修补。1层门厅前室装修。地下一、二层抹灰收口。

原标题:京雄高铁各标段工程最新进展

源:人民雄安网

编辑:  施云娟

责编:  魏钦远

// 扫码关注我们 //

更多雄安新区招聘信息

敬请关注“雄安人才服务”官方订阅号

点击“阅读原文”

【声明】内容源于网络
0
0
雄安人才服务
专注于雄安新区人才引进的高端人力资源服务平台。
内容 2216
粉丝 0
雄安人才服务 专注于雄安新区人才引进的高端人力资源服务平台。
总阅读1.5k
粉丝0
内容2.2k
