建工集团丨提前半个月!国内在施最长跨区域大管径输热管线天津段开启灌水

建工集团丨提前半个月!国内在施最长跨区域大管径输热管线天津段开启灌水 国资京京
2020-08-25
0
导读:保障工期 灌水输热达成供暖 管线贯通

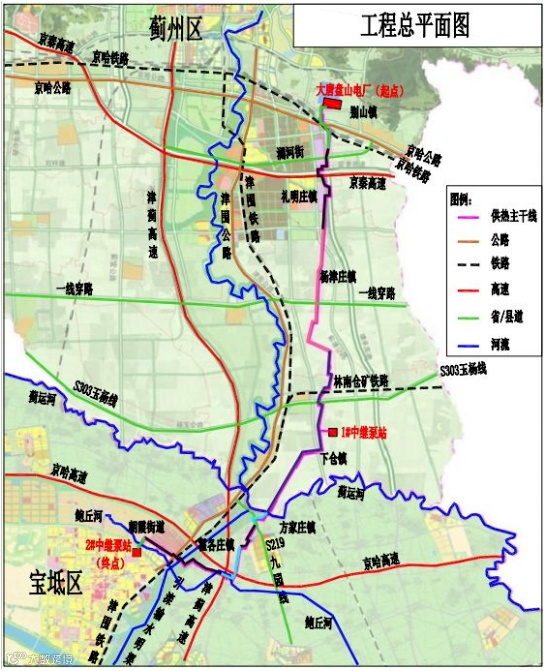

近日,天津蓟宝热电联产项目开启灌水系统,比原计划灌水开始时间提前了半个月。作为建工集团路桥集团承建的国内在施最长跨区域大管径输热管线,项目跨天津市“两区六镇”,穿越铁路、高速、国道共8条,总长度42.8公里的施工道路,预计今年10月20日实现管线连通。

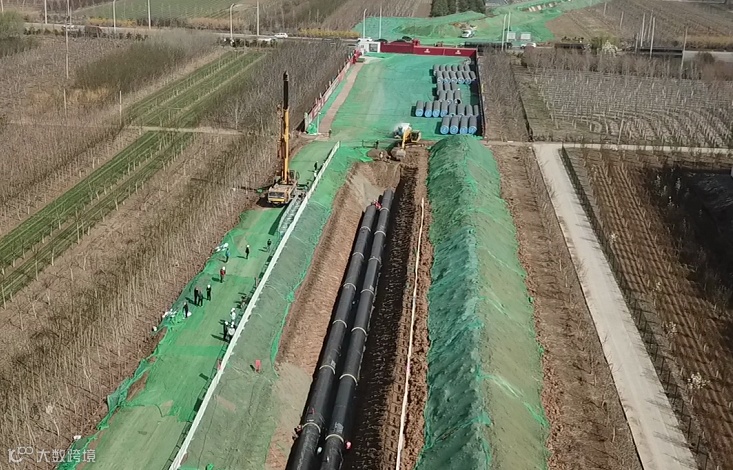

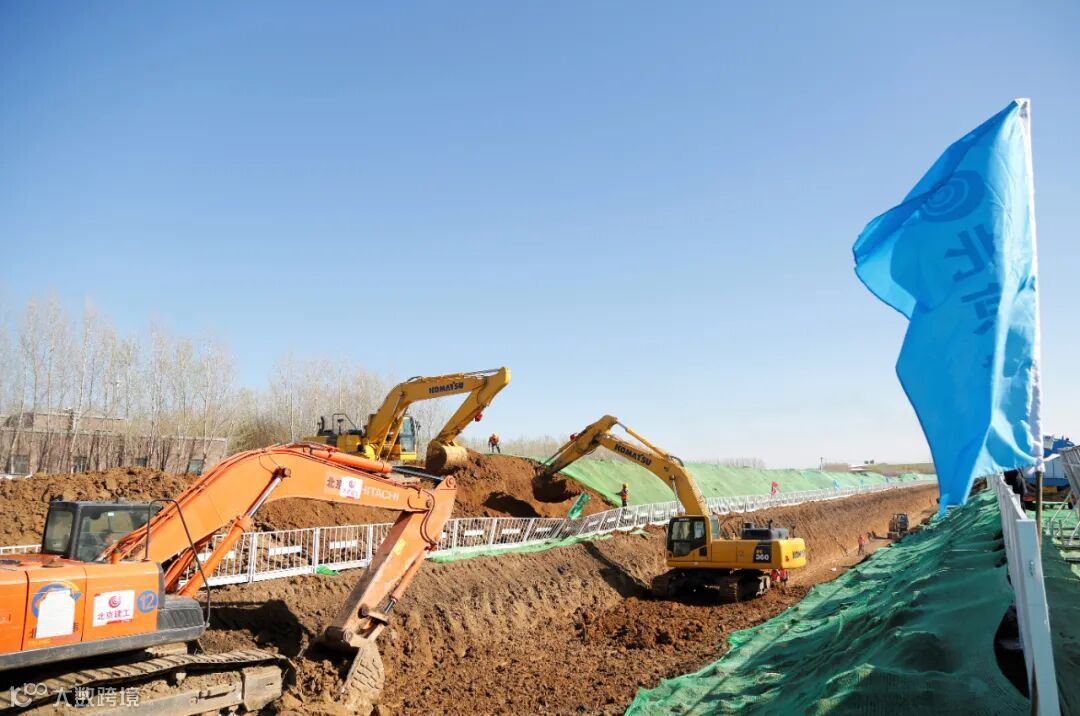

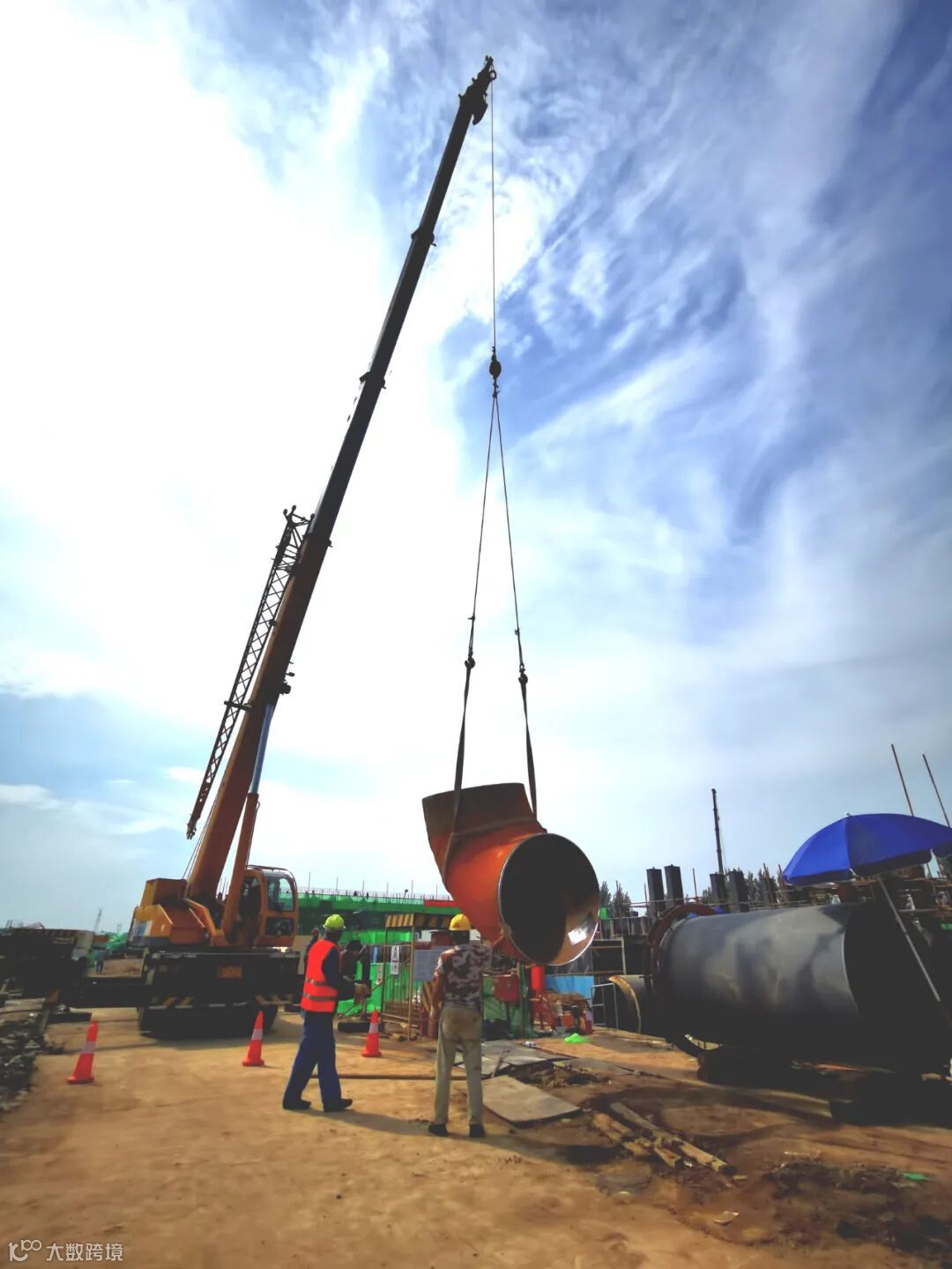

据了解,天津蓟宝热电联产项目是天津市重大清洁能源供热建设项目。施工单位建工集团路桥集团通过铺设长输管线,将现有蓟州区内两大发电厂的热力资源输送到宝坻城区和蓟州区南部地区。项目于3月18日正式开工建设,项目共设置了4个分部,分布在“两区六镇”的施工区域内,多点作业,沟槽开挖、管线铺设、管道焊接、土方回填同时进行。管网设计供热能力2000万平方米,供热区域包括宝坻主城区、京津州河产业园及其沿线乡镇,总长度为42.8公里,是天津第一条跨区域、长距离、大管径的长输管线,也是国内在施最长的跨区域大管径输热管线。项目建成后可以充分发挥国华盘电、大唐盘电的供热能力,解决宝坻城区燃煤、燃气锅炉房大气污染防治、气源紧张、气价居高等问题,兼顾满足蓟州区沿线供热负荷需求。



“截至目前,累计完成产值9.12亿元,平均月产值1.8亿元,并创造了单月产值2.3亿元的最高记录。全线40.68千米的直埋段已累计完成管道焊接安装34.39千米,完成84%。其中,蓟州区直埋段长度29.64千米,完成96%,已基本完成;宝坻区直埋段长度11.04千米,管道焊接5.5千米,完成49%,施工过半。照目前的进度来看,我们有信心在10月20日实现管线连通的节点目标。”项目负责人说。

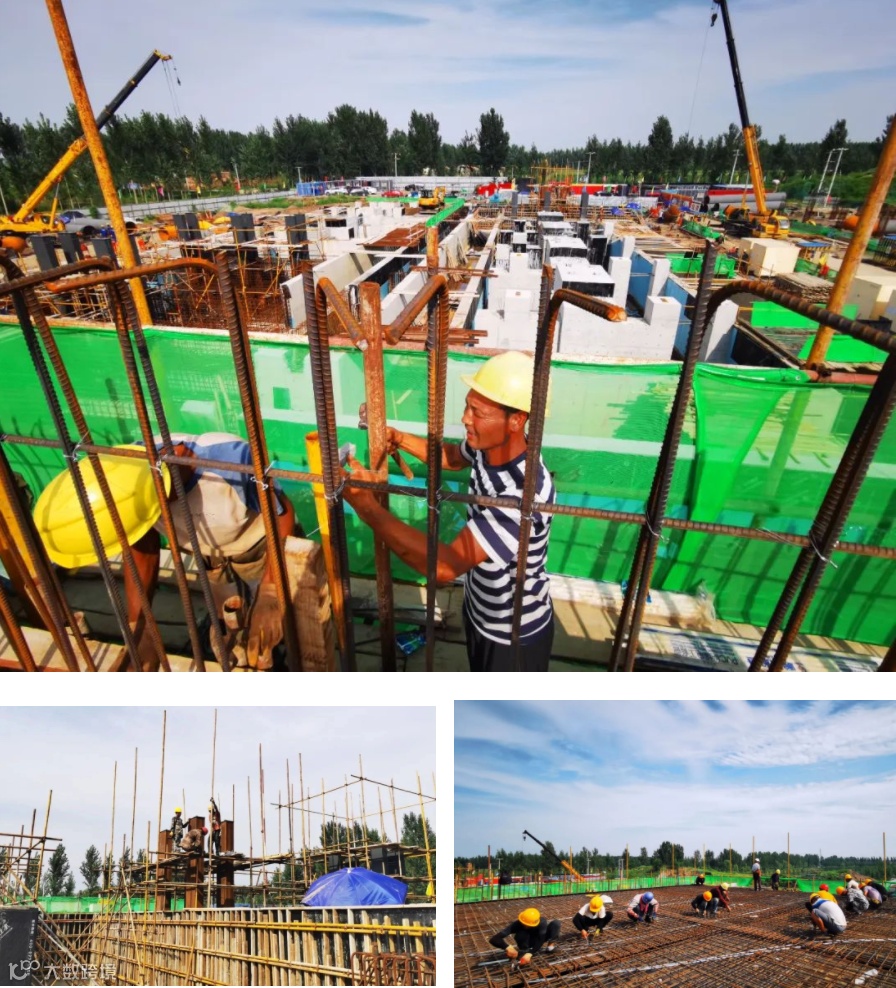

青年突击队队长边擦汗边说:“42.8公里的线性工地,青年突击队队员分散在各处施工点,专人负责、24小时值守。因此,巡视一趟常常要好几个小时。受疫情影响,项目部开启‘劳动竞赛’,以此激励大家,并成立生产型青年突击队,50余名青年队员挑起重担,就是要拼一把!”

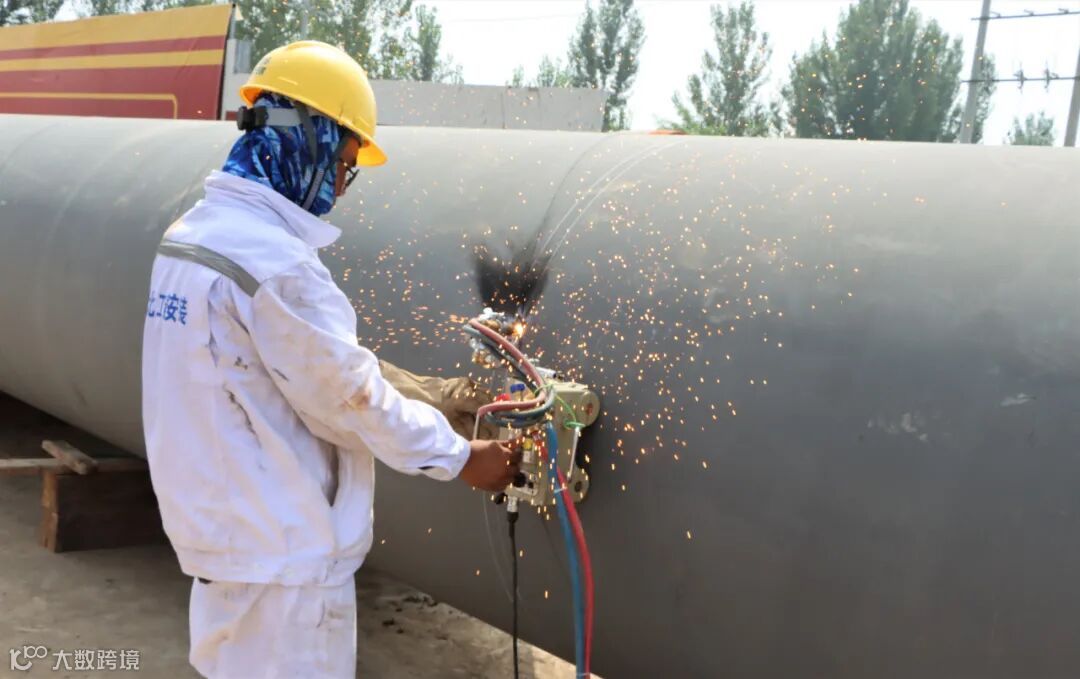

面对炎热的天气,项目部依托新技术提高施工效率,尽早完成作业任务。项目总工介绍,该项目大规模采用半自动焊接技术,此项焊接技术应用解决了大直径管道焊接一次合格率不稳定的质量问题,大大提高了一次焊接合格率,从平均93%~95%提升至99%以上;无补偿直埋敷设技术的应用,即利用土壤与管道间的摩擦力限制管道的热位移,从而大幅减少补偿器等大型设备的需求和检查室的数量,极大地降低了工程造价;直埋预制管道全部采用预制保温,采用16mm聚乙烯外护管加高密度聚氨酯保温隔热层,运行期全线温降不大于2℃;施工中广泛运用建筑业推广10项新技术如非开挖埋管施工技术、深基坑施工监测技术、高强钢筋直螺纹连接技术、基于BIM的管线综合技术等一系列先进技术和信息化管理方法。



8月19日,项目正式开启灌水系统,比原计划灌水开始时间提前了半个月。据介绍,全线灌水量约20.5万吨,这次灌水为首次灌水,更好的保证供暖工期如期进行。下一步项目将根据施工进度,采取应对措施,在保证安全、质量的前提下如期实现主管线贯通、圆满达成供暖目标。
