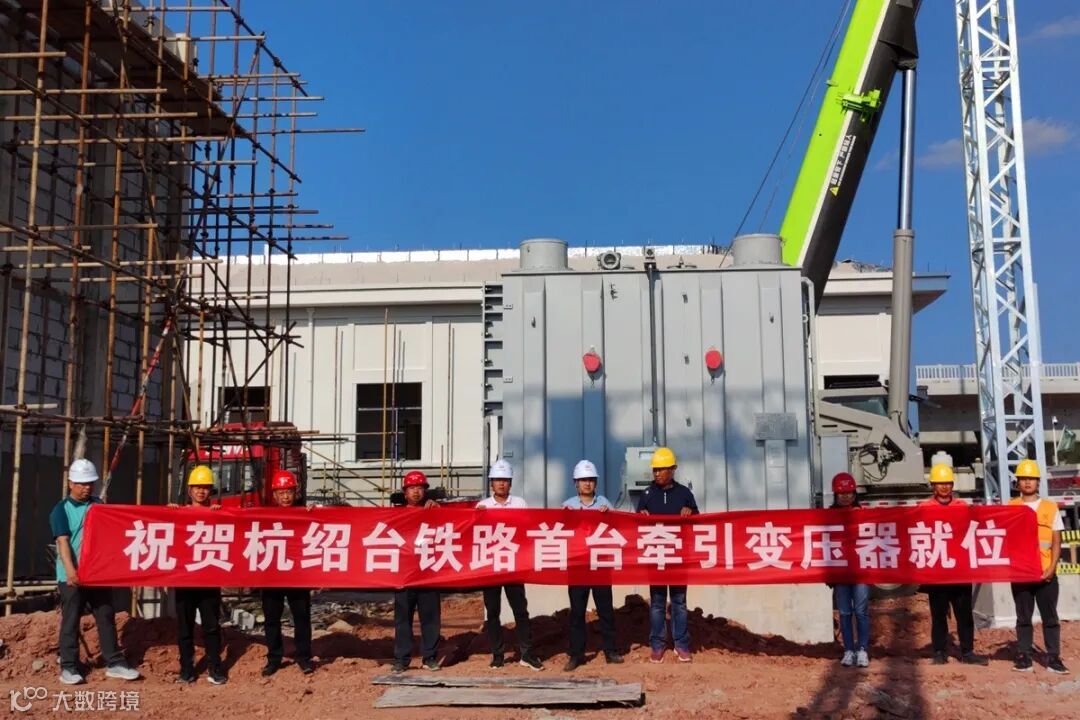

10月12日,中铁电气化局参建的中国首条民营资本控股的高铁——杭州绍兴台州高速铁路首个“心脏”——首台牵引变压器顺利安装就位,标志着杭绍台高铁牵引供电系统进入供电设备安装阶段。




杭绍台高铁连接了杭州、绍兴和台州三座城市,线路从杭州东站出发,终到温岭站,线路全长266.9公里,设计时速350公里,其中杭州东至绍兴北为既有线,绍兴北至温岭为新建线,新建线路全长226.36公里,新线设有绍兴北、东关、三界、嵊州新昌、天台、临海、台州中心和温岭8座车站,新建牵引变电所5座,共计18台牵引变压器。


中铁电气化局主要负责杭绍台高铁的电力及电力牵引供电、灾害监测、独立四电房屋及配套工程、给排水中的区间独立四电房屋配套给排水工程等的施工任务。


今年以来,面对疫情影响,项目部提前谋划,捋清思路,积极响应EPC管理机构开展的“党旗飘扬杭绍台、全面大干掀高潮”专题活动、建设“两美”浙江重点工程立功竞赛以及中国中铁“抗疫情、保增长,大干100天”专项劳动竞赛,克服了疫情期间物资供货难、施工人员到场难、防疫卡控等不利因素,从资源保障入手,调整人员配置方案,统筹安排施工,按照“标准化开工,第一次做对”的建设理念,强化卡控,选取组织结构合理、管理能力强、业绩突出、施工水平高的人员进场施工,稳步推进施工进度。


施工过程中,变电专业采用BIM技术,对各主要站所建立了标准化族库,搭建了三维可视化信息模型,借助BIM可视化功能,直观感受建成后的效果,进行多方案对比,为最终施工方案决策提供了依据。


中秋国庆期间,项目部抢抓工程建设黄金季节和施工关键期,对全线各施工工点进行拉网式平推检查,详细摸排工程进度, 指导施工流程,检验工程质量,探索新工艺工法,解决难题20项,同时启动了“大干120天、确保节点目标”专项劳动竞赛,以党建引领拉动“生产引擎”,全面掀起施工大干高潮。


截至目前,临海站电力新系统顺利投入使用,房建封顶37处,其中5座牵引变电所中2座完成封顶,首台主变顺利安装就位,杭绍台高铁四电施工如火如荼,稳步推进。


杭绍台高铁预计2021年底建成,届时可与宁杭、商合杭、沪杭等高铁互联互通,成为沟通环杭州湾城市群、南京都市圈、皖江城市带的快速客运通道;南端还可进一步延伸至温州,成为沿海通道的组成部分,从而形成一条长三角核心区辐射西南地区的骨干轨道交通线,对全国高速铁路网具有补充和完善作用。
