六月的北京,
天朗气清,草木繁茂。
位于北京之南的安定循环经济园区
正是一片热火朝天的忙碌景象。
在做好疫情防控的基础上,
城建集团1200余名建设者马不停蹄,
防疫生产两不误,
正奋力冲刺年底投产运营目标。
由土木部承建的重大民生基础设施项目——安定循环经济园区项目位于北京市大兴区安定镇,是大型垃圾综合处理园区。项目建筑规模约14.7万平方米,包括5100吨/日生活垃圾焚烧发电厂、2000吨渗沥液处理站及泵房、1200吨的炉渣综合利用厂房,以及国内最大的医疗废弃物处理车间。项目建成后,将有效解决北京南部地区垃圾处理缺口问题,对平衡完善全市垃圾处理战略布局、保障首都平稳运行具有重要意义。

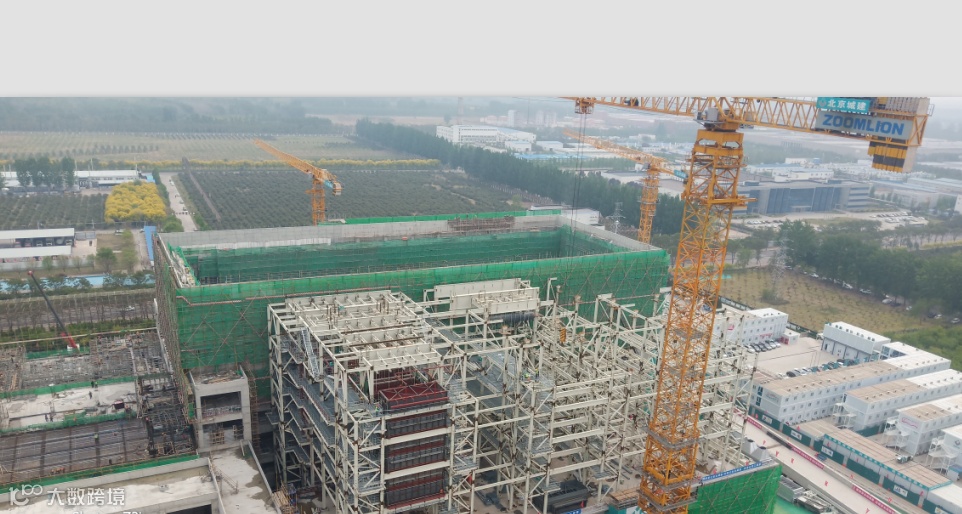

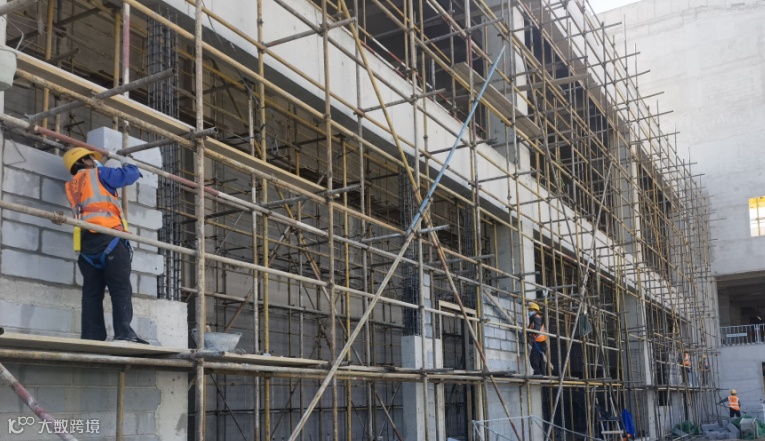

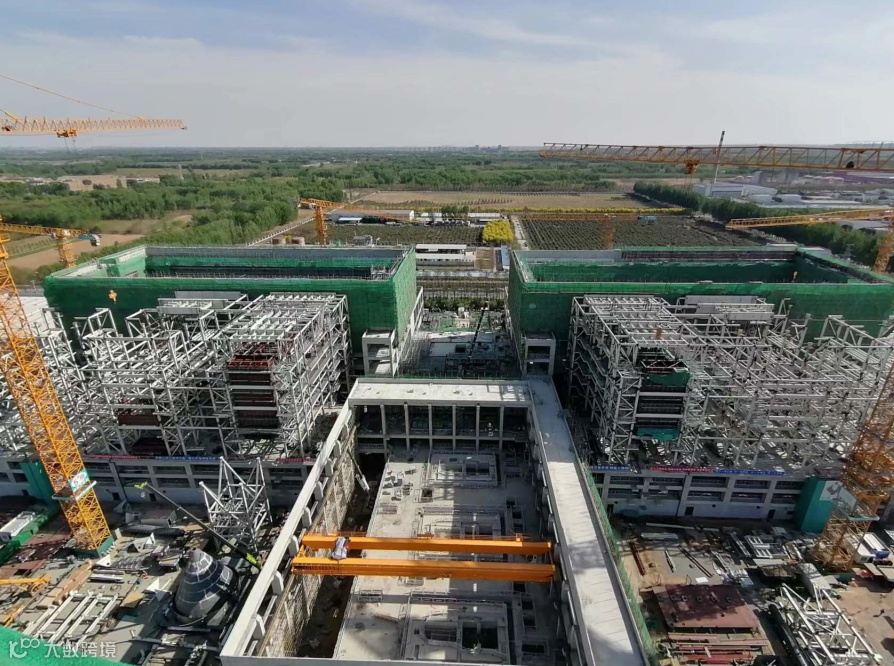

“项目主厂房已于5月20日完成主体结构和二次结构施工,现已进入装饰装修阶段。汽机设备、工艺管道、烟气处理系统、非标制作等多个专业也已经开始施工,设备安装工程正处于大面积施工阶段。”城建集团项目相关负责人介绍说,项目现已完成土方开挖22万立方米、消耗钢筋2.51万吨、浇筑混凝土13.9万立方米,安装设备预埋件4200余个,仅用48天时间完成了5080根混凝土灌注桩施工任务。预计11月1日实现垃圾进场,年底实现焚烧厂点火运行。
突发疫情给项目冲刺节点目标带来挑战。受疫情影响,项目部当前实施闭环管理。为实现既定节点目标,项目部重点把好各项施工资源“配置关”、把好场区人员环境“检测关”、把好物料快递进场“消杀关”,落实各项防疫要求,有序开展施工生产。
“为减少疫情导致材料进场周期长等不利因素,我们充分了解北京和材料加工地的防疫政策,提前做好材料进场计划,在现场备足了一个月内所需的物料,做好消杀工作以保证安全。”项目物资设备部负责人说,项目还对施工工序、时间均作出相应调整,项目工艺设备安装施工实行每天“两班倒”制度,确保场区人力物力资源得到最大化利用。
自5月9日以来,项目根据属地政府防疫要求,落实常态化环境检测机制,每天对食堂、浴室等重点点位开展1次环境检测,累计排查点位1380个。先后组织项目人员开展16轮累计21560人次的核酸检测,结果均为阴性。场区内1200余名工人每天需佩戴好口罩,经体温检测合格后方可上岗。
“我们将坚决落细落实各项防疫要求,确保项目全体人员健康安全。同时,严格制定并执行施工生产月计划、周计划,以安全第一、质量第一为原则,力保每一个里程碑节点,实现100%履约。”相关负责人表示。
