如何管理才能实现百年管廊的伟大目标?

如何管理才能实现百年管廊的伟大目标? 智慧工程技术
2017-04-28
0
导读:管理

分析管廊运维管理方式:

国外

新加坡

全生命周期地下综合管廊的管理模式:

1.聘用有实力、经验丰富物业公司管理;

2.运维管理前置到设计阶段;

3.运维管理贯穿管廊周边地块开发建设的始终:

一是要求所有在管廊附近开挖的施工单位必须提交一份打桩的施工图纸给管理物业公司;二是由管廊的管理人员进行专业的分析后,才能开始施工。以上办法大大减少了管廊外部维修等不必要的花费和麻烦,有效地节约了运维成本。通过审查管廊周围建筑工地的施工图纸,发现该建筑施工会破坏管廊的结构,立即给予制止从而减少了损失。

4.系统化、精细化管控综合管廊全生命周期

5.打造智慧运维平台,为管廊生命注入新活力

国内

台湾

综合管廊由主管机关和管线单位共同出资建设,其中主管机关承担1/3的建设费用,管线单位承担2/3,各管线单位以各自所占用的空间和直埋成本为基础,分担建设费用,具体计算方法如下:

大陆

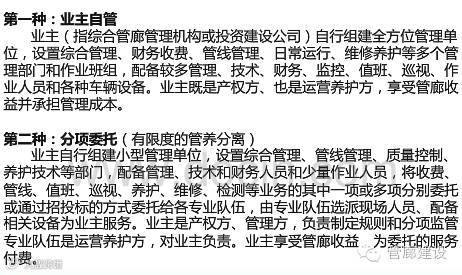

运行管理可分三种模式

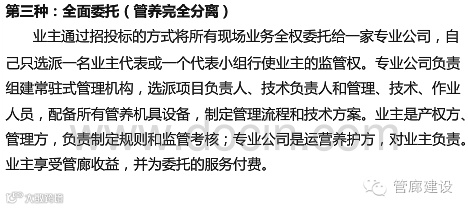

三种模式的效益分析表

注:遮盖处为大部转移至专业公司

各城市建成管廊日常管理模式

1.广州大学城综合管廊

        自2003年开始,到2005年共建设综合管廊18公里。大学城主线三仓综合管廊规划在小谷围岛中环路中央隔离绿化地下,沿中环路呈环状结构布局,全长约10公里,沟宽7米,高2.8米;支线管廊8公里。

        大学城管廊作为市政基础设施的一部分由政府主导建设。由财政拨款,建成以后作为资产注入广州大学城投资经营管理有限公司(国有公司)。该公司的主要业务是大学城经营性和准经营性市政公用设施、公共服务设施和高校后勤基础设施以及在大学城城市公共资源范围内相关项目的投资、经营管理及资本运营。公司投资项目涉及大学城的能源供应、市政设施和商业设施。如分布式能源系统、中水厂、信息枢纽等。公司主业是大学城供冷供热系统和中水系统经营,是盈利的。在共同沟(综合管廊)管理方面,一直处于亏损状态。

        大学城投资经营管理有限公司再委托广钢下属的一个机电设备公司进行管廊管理。管理人员约二十多人,实行24小时三班两倒。每年用于维护管理的收费约200万元。其中人工100多万,电费50多万,其它(耗材等)20-30万元。入廊收费和直埋成本相同。

 2.佛山东平新城管廊

        新城区开始设计建设佛山首个综合管廊,佛山市综合管廊环状布局,全长共9.8公里。

        佛山新城管廊由管委会(开发建设有限公司)下属的新城物业发展有限公司负责运营,新城物业发展有限公司再委托专门物业公司管理管廊。每年费用约120多万,管理费100万直接给专业管理公司,耗材费约20万单独由新城物业发展有限公司支出。管理人员约13-14人。入廊费是直埋成本的120%。

 3.杭州220KV上改下工程(电力管廊)

杭州220KV上改下工程位于杭州市西湖区,涉及三条沿路的220KV高压线入地,总长度7.8公里,是专门的电力管廊。高压线入地后城市景观得到改善,也整理出了很多可开发土地。

        管廊是电力专门管廊,电力管廊建成后由西湖区政府无偿交杭州市供电公司管理维护。

4.北京昌平区未来科技城地下综合管廊

        工程分为两期,一期2.2公里,二期1.7公里。全长3.9公里的造价为8.3亿元,平均是每公里2亿元左右。管廊是科技城的附属工程,建设资金和运营费用由科技城负责。管廊后期运行维护费一年400万元左右。包括办公场所、办公设施、人工、维护、设备运行等费用

5.上海张扬路共同沟

       1994年4月12日张杨路共同沟正式开工,12月20日竣工,全长11.1254公里。土建项目耗资2.3亿元,配套设施安装项目耗资0.9亿元。每年需要400百万元的养护经费。至今,张杨路共同沟的运维费都由区财政支出。运维的责任也一直由政府承担:浦东新区政府曾为张杨路共同沟专门建立了管理所,归属道路管理部门,后被划到区环保局,归排水署管理,直到2011年又由公用事业管理署接管。

6.厦门综合管廊

厦门市厦禾路、莲前路、云顶中路是最早建设综合管廊的路段,加上后来新建的湖边水库和集美新城核心区管廊,截至2015年末,全市已经建成并投入使用48公里综合管廊。

        市政府成立公司统一建设管理综合管廊。名称为:厦门市政管廊投资管理有限公司,注册资金500万元,为厦门市政集团的子公司,管廊公司负责全市综合管廊的统一规划、统一建设和统一经营管理(没有收支信息)。

 7. 苏州市月亮湾综合管廊

2008年11月,江苏省首条地下综合管廊苏州工业园区月亮湾综合管廊开工建设,从2011年11月建成投入使用。位于独墅湖科教创新区月亮湾区域,呈“T”形分布,全长920米,断面尺寸为3.4×3米,工程造价约4000万元。政府建政府管。

8.上海市宝钢工业园区地下管廊

        在上海宝钢建设过程中,采用日本的建设理念,建造了工业生产专用综合管廊系统,长度约为15公里。企业建企业管。

9.上海其他综合管廊

        松江大学城地下综合管廊,2003年建成,长度约为0.323公里;安亭新镇网络化综合管廊,2002年正式开工建设,2004年建成,长度约为5.78公里;世博园2007年在上海世博园区建成地下综合管廊,采用预制装配技术的管廊。管廊长约6公里。以上综合管廊都是由财政出资建设,由政府部门直接委托专业物业公司管理 ,政府收费然后返还给物业公司。

10.重庆综合管廊

         (1)重庆茶园新区2006年3月建成的“共同管沟”,全长5.4公里,具体位置是长生中学到通江大道的地下。当时的“共同管沟”是在道路两侧修建的,共花费了8000万元。财政出资修建,由茶园新区管委会管理。

  修建这条共同管沟是构想按商业模式操作,形成了盈利模式就可以复制,继续建设新的管沟。但现实是:水和电,这两个单位的管线走里面,基本上收不到钱;通讯这几家,收到的钱也不多,除了一些垄断单位,两家社会单位租用了一两公里敷设电线,但是租约是一年一签。和最初设想的收费数额相比,完全不是一个概念。一年收到的钱连投资资金利息都不够付。

  收不到钱的原因是:管线一旦铺设进去,就不可能更改了,就算对方不付费,也不可能让对方把管线迁出来,如果建成了不把管线放进去,那就更没有收费的机会。所以,在和铺设管线的单位议价时,修建方处于非常不利的地位,没什么筹码,最终收到的钱非常少。

  (2)在2004年,渝中区在建设CBD的时候,为解放碑所有的弱电做了一条“地下共同管沟”,市政部门在多次协调未果的情况下,最终只有放弃收费。

11.珠海横琴地下管廊

横琴综合管廊项目采用了当时主流的BT建设模式。基本运作流程为:横琴新区政府授权大横琴股份有限公司为BT项目发起人和回购人,中标的BT方为中国冶金科工集团(实际执行方为子企业中国二十冶集团有限公司)(见图1)。BT方自筹一定比例资金并注册成立BT项目公司,多家银行机构组成银团向BT项目提供一定数额贷款支撑,BT方按招标文件及回购合同的约定,自行承担费用和风险,负责进行融资、立项报批、可行性研究、勘察、设计、建设与维护、现场设施,项目建成后按回购合同约定转让给发起人,发起人按回购合同约定支付价款(见图2)。

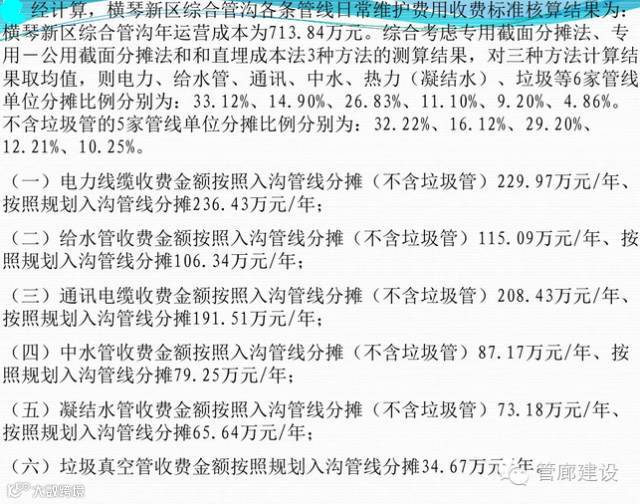

大横琴股份有限公司全国范围内招标日常运维公司,每月维护费预算:贰拾玖万元整(¥290000.00元);年总预算价:人民币叁佰肆拾捌万元整(¥3,480,000.00)。

管好管廊建立制度是关键

1、日常维护管理制度

(1)保持综合管廊内的整洁和通风良好。

(2)监督管线单位严格执行相关安全规程,做好安全监控和巡查等安全保障工作。

(3)监督综合管廊内管线和附属设施施工单位严格执行相关安全规程和批准的安全施工措施方案,做好安全监控和巡查等安全保障。

(4)配合和协助管线单位的巡查、养护和维修。

(5)负责综合管廊结构的保护和维修及沟内公用设施设备的养护和维修,保证设施设备正常运转。

(6)综合管廊内发生险情时,采取紧急措施并及时组织管线单位进行抢修。

(7)制定并实施综合管廊应急预案。

(8)巡查保护综合管廊构筑物的完整、安全,及时发现并制止对综合管廊产生危害的行为。

2、值班管理制度

值班工作是沟通上下,联系内外、协调左右的信息枢纽。对上级重要文件的及时传达,对运营公司内部事务的及时处理等起着重要的保证作用。

(1)值班人员职责

①值班人员要坚守岗位,不得擅自离岗。重要任务必须离开时,应找人替代,不得出现脱岗、离岗现象。

②要认真处理好当班事宜,并记好值班日誌,妥善保管、处置好 来文来电、重要来访,严格做到事事有登记,件件有着落。

③要认真接好电话,并做好记录和办理工作。

④保持好环境卫生,确保清洁。

⑤办好领导临时交办的各项工作任务。

(2)值班工作要求

①值班人员在接听电话时要做到文明亲切,听话、说话准确,记录完后要认真核对,确认无误后再终止通话。在写电话记录时要做到字迹工整,用词准确。

②值班日记要按要求写清值班时间、值班人员、事项内容等。

③信息传达要做到内容清楚,范围准确。即该传到哪里就准确无误地传到哪里,不能随意扩大或缩小传递的范围。

④值班人员应注意严格执行保密规定。

⑤值班人员由于其它原因不能值班的,应先行请假或请其它人员代替并报领导批准。

⑥每天下班前进行交接班。交接时要把当天未处理完的事项详细记在值班日记上,并须向接班人交代清楚。

3、安全检查管理制度

建立应急联动机制,实施突发事件的应急处理,事故处理程序、安全责任制等做出了详细规定。

安全检查分为日常检查、定期检查、特殊检查。

(1)日常检查以目测为主,每周不少于一次。

(2)定期检查宜用仪器和量具量测,每季度不少于一次。

(3)特殊检查根据实际需要由专业机构进行。

4、档案资料管理制度

项目公司运营部按规定的格式就运营维护服务事项备存记录,包括:项目设施状况(不含入廊管线、道路和景观工程,下同),包括正常使用中及处在维修状态的项目设施种类及数目;维护维修计划;维护维修计划执行情况;维护维修计划变动情况;项目设施检查记录,包括日常检查、定期检查和专项检查;项目设施状态评定记录;项目设施维修记录,包括日常维修、中修及大修;相关政府

部门检查结果;任何事故的详细记录;市建委合理要求的其他事项记录。

5、安全管理制度

综合管廊是城市公共安全管理的重要环节,对进出管廊应进行严格的审批程序规定,未经审批任何无关人员不得擅自进入管廊。需要进入综合管廊的人员应当先行向项目公司提出申请,并履行相应入廊管理制度,确保人员安全并由管廊管理公司派遣相应人员同时到场方可入廊。对入廊作业人员严格管理,实名登记并发放作业证,在廊内必须随身佩戴。对廊内动火作业等特殊工种进行专项审批登记和重点监控等。未经同意擅自进入综合管廊造成损害的,应负担相应责任。

管廊系统持续正常运行收费是保证

收费制度

项目公司收入来源为入廊费和日常维护费,以及基于绩效的可行性缺口补助。 项目公司与入廊单位签订协议,在长春市物价主管部门未出台有偿使用费标准前,由双方按照市场化原则平等协商,确定管廊有偿使用费标准及付费方式、计费周期等有关事项,如双方不能取得一致意见时,由各行业主管部门等进行协商。

在长春市物价主管部门出台有偿使用费标准后,项目公司负责按照规定执行价格标准向入廊单位收取入廊费和日常维护费。

市建委应协调各行业主管部门积极做好各自管线入廊和交纳入廊费用工作。

收费流程

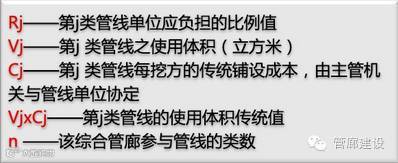

综合管沟管线入沟费收费标准参照各管线直埋成本的原则确定。对进驻综合管沟的管线单位一次性收取管线入沟费,按实际铺设长度计收。日常维护费用根据各类管线设计截面空间比例,由各管线单位合理分摊的原则确定。

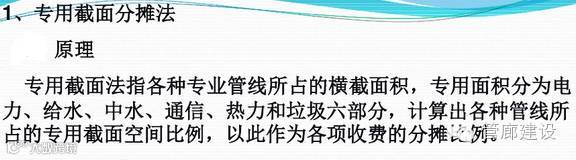

入廊费用收费标准通过综合以下三条原则进行加权平衡确定:

(1)新建直埋管线的土建费用;

(2)管线在综合管廊内占用的空间面积的比例;

(3)管线在管廊内安全运行所需要的配套设施设备的成本。

管线安装前,由项目公司一次性收取管线入沟费,管线安装后根据各类管线设计截面空间比例,由项目公司每年或季度收取日常维护费用。

费用收取方法

一、管廊费用构成

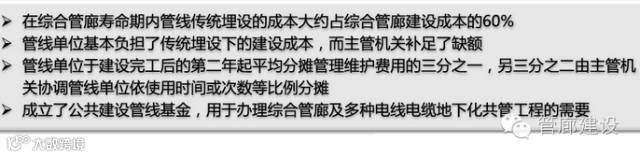

  (一)城市地下综合管廊有偿使用费包括入廊费和日常维护费。入廊费主要用于弥补管廊建设成本,由入廊管线单位向管廊建设运营单位一次性支付或分期支付。日常维护费主要用于弥补管廊日常维护、管理支出,由入廊管线单位按确定的计费周期向管廊运营单位逐期支付。

  (二)费用构成因素

  1.入廊费。可考虑以下因素:

   (1)城市地下综合管廊本体及附属设施的合理建设投资;

   (2)城市地下综合管廊本体及附属设施建设投资合理回报,原则上参考金融机构长期贷款利率确定(政府财政资金投入形成的资产不计算投资回报);

   (3)各入廊管线占用管廊空间的比例;

   (4)各管线在不进入管廊情况下的单独敷设成本(含道路占用挖掘费,不含管材购置及安装费用,下同);

   (5)管廊设计寿命周期内,各管线在不进入管廊情况下所需的重复单独敷设成本;

   (6)管廊设计寿命周期内,各入廊管线与不进入管廊的情况相比,因管线破损率以及水、热、气等漏损率降低而节省的管线维护和生产经营成本;

   (7)其他影响因素。

    2.日常维护费。可考虑以下因素:

   (1)城市地下综合管廊本体及附属设施运行、维护、更新改造等正常成本;

  (2)城市地下综合管廊运营单位正常管理支出;

  (3)城市地下综合管廊运营单位合理经营利润,原则上参考当地市政公用行业平均利润率确定;

  (4)各入廊管线占用管廊空间的比例;

  (5)各入廊管线对管廊附属设施的使用强度;

  (6)其他影响因素。

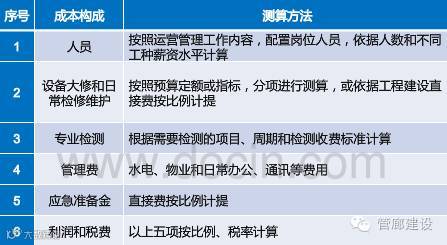

(7)维护费构成:

二、收费估算法

三、各地收费实例

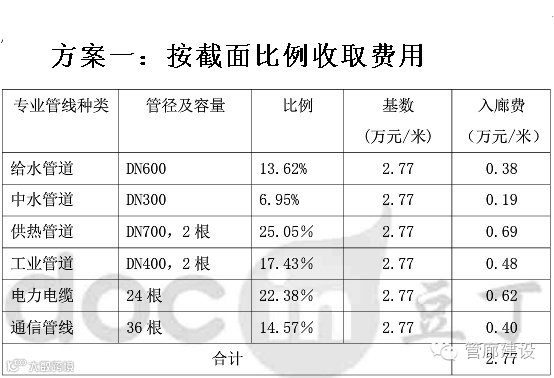

(一)广州大学城入廊费

1.入廊费

2.维护费

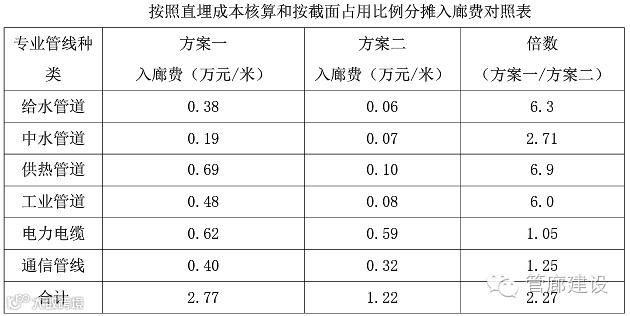

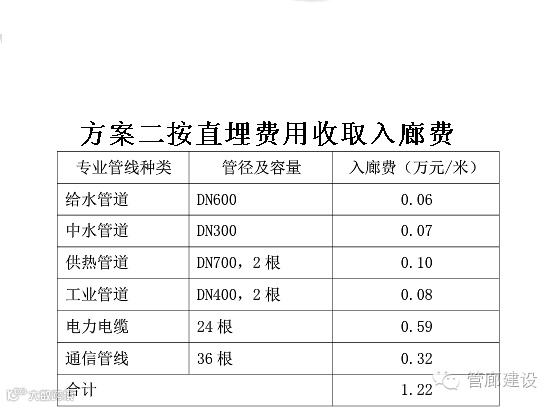

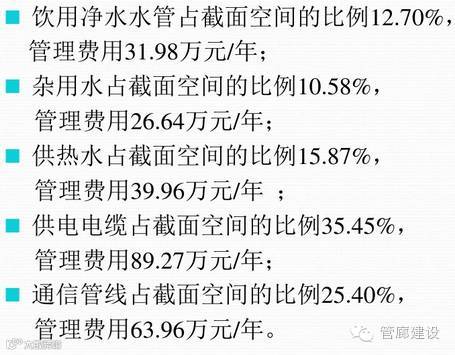

(二)按以上述方法计算珠海横琴地下管廊理论收费为:

1.入廊费

2.维护费

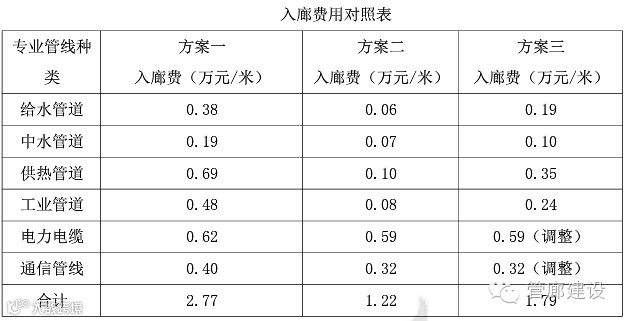

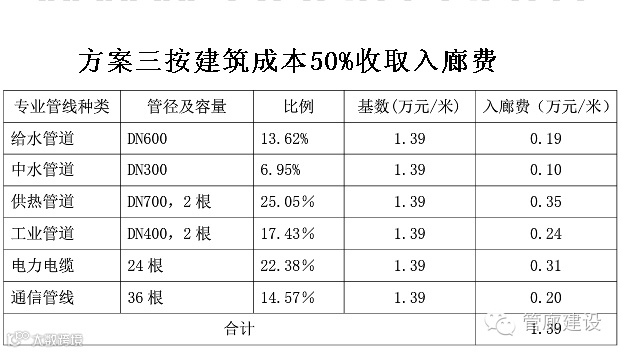

(三)青岛管廊收费办法

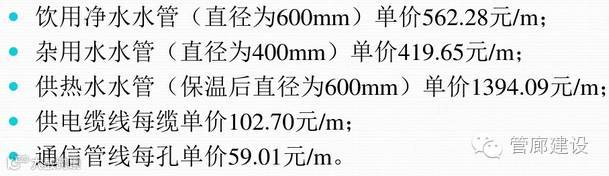

管线入廊费采取第三种方式(管线业主缴费最少的)

管线维护费用表

注:拟定的三套方案,取管线业主缴费最少的执行,不足部分由政府补贴。

精心维护是重中之重

1、廊体维护

综合管廊属于地下构筑物工程,管廊的全面巡检必须保证每周至少一次,并 根据季节及地下构筑物工程的特点,酌情增加巡查次数。对因挖掘暴露的管廊廊 体,按工程情况需要酌情加强巡视,并装设牢固围栏和警示标志,必要时设专人 监护。

巡检内容主要包括:各投料口、通风口是否损坏,百叶窗是否缺失,标识是否完整。查看管廊上表面是否正常,有无挖掘痕迹,管廊保护区内不得有违章建筑;对管廊内高低压电缆要检查电缆位置是否正常,接头有无变形漏油,构件是否失落,排水、照明等设施是否完整,特别要注意防火设施是否完善;管廊内,架构、接地等装置无脱落、锈蚀、变形;检查供水管道是否有漏水;检查热力管 道阀门法兰、疏水阀门是否漏汽,保温是否完好,管道是否有水击声音;通风及 自动排水装置运行良好,排水沟是否通畅,潜水泵是否正常运行;保证沟内所有 金属支架都处于零电位,防止引起交流腐蚀,特别加强对高压电缆接地装置的监 视;巡视人员应将巡视管廊的结果,记入巡视记录薄内并上报调度中心。

根据巡视结果,采取对策消除缺陷;在巡视检查中,如发现零星缺陷,不影响正常运行,应记入缺陷记录薄内,据以编制月度维护小修计划;在巡视检查中,如发现有普遍性的缺陷,应记入大修缺陷记录薄内,据以编制年度大修计划;巡视人员如发现有重要缺陷,应立即报告公用事业服务中心和相关领导,并作好记录,填写重要缺陷通知单。运行管理单位应及时采取措施,消除缺陷;加强对市

政施工危险点的分析和盯防,与施工单位签定“施工现场安全协议”并进行技术交底。及时下发告知书,杜绝对综合管廊的损坏。

日常巡检和维修中要重点检查管道线路部分的里程桩、保坎护坡、管道切断阀、穿跨越结构、分水器等设备的技术状况,发现沿线可能危及管道安全的情况;检查管道泄漏和保温层损害的地方;测量管线的保护电位和维护阴极保护装置;检查和排除专用通讯线故障;及时做好管道设施的小量维修工作,如阀门的活动和润滑,设备和管道标志的清洁和刷漆,连接件的紧固和调整,线路构筑物的粉刷,管线保护带的管理,排水沟的疏通,管廊的修整和填补等。

2、附属设施维护

综合管廊内附属系统主要包括控制系统、火灾消防与监控系统、通风系统、 排水系统和照明系统等,各附属系统的相关设备必须经过有效及时的维护和操 作,才能确保管廊内所有设备的安全运行。因此附属系统的维护在综合管廊的维 护管理中起到非常重要的作用。

控制中心与分控站内的各种设备仪表的维护需要保持控制中心操作室内干净、无灰尘杂物,操作人员定期查看各种精密仪器仪表,做好保养运行记录;发现问题及时联系公司相关自控专业技术人员;建立各种仪器的台帐,来人登记记录,保证控制中心及各分控站的安全。

通风系统指通风机、排烟风机、风阀和控制箱等,巡检或操作人员按风机操作规程或作业指导书进行运行操作和维护,保证通风设备完好、无锈蚀、线路无损坏,发现问题及时汇报至公司的相关人员,及时修理。

排水系统主要是潜水泵和电控柜的维护,集水坑中有警戒、启泵和关泵水位线,定期查看潜水泵的运行情况,是否受到自动控制系统的控制,如有水位控制线与潜水泵的启动不符合,及时汇报,以免造成大面积积水影响管廊的运行。

照明系统的相关设备较多,电缆、箱变、控制箱、PLC、应急装置、灯具和动力配电柜等设备。保证设备的清洁、干燥、无锈蚀、绝缘良好,定期对各仪表和线路进行检查,管廊内和管廊外的相关电力设备全部纳入维护范围。电力系统相关的设备和管线维护应与相关的电力部门协商,按照相关的协议进行维护。

火灾消防与监控系统,确保各种消防设施完好,灭火器的压力达标,消防栓 能够方便快快速的投入使用,监控系统安全投入。

以上设备需根据有效的设备安全操作规程和相关程序进行维护,操作人员经过一定的专业技术培训才能上岗,没有经过培训的人员严禁操作相关设备。同时,在综合管廊安全保护范围内原则应禁止从事排放、倾倒腐蚀性液体、气体;爆破;擅自挖掘城市道路;擅自打桩或者进行顶进作业以及危害综合管廊安全的其他行为。如确需进行的应根据相关管理制度制定相应的方案,经高新区公用事业服务中心和管廊管理公司审核同意,并在施工中采取相应的安全保护措施后方可实施。管线单位在综合管廊内进行管线重设、扩建、线路更改等施工前,应当预先将施工方案报管廊管理公司及相关部门备案,管廊管理公司派遣相应技术人员旁站确保管线变更期间其他管线的安全。

3、控制中心维护

综合管廊控制中心是一个深度集成的自动化平台,它集成了环境与设备监控系统、视频监控系统、安防系统、火灾报警系统、语音通信系统、电力监控系统等子系统,为运营与维护人员提供了一个完整、统一的监控平台。

控制中心的维护包括日常维护及定期维护。日常维护是各子系统发生故障时及时维修。定期维护是整个控制中心定期(每季或每月)对整个系统的运行出现的问题进行维修及保养。

4、综合巡查

入廊管线虽然避免了直接与地下水和土壤的接触,但仍处于高盐碱性的地下 环境,因此对管线应当进行定期测量和检查。

用各种仪器发现日常巡检中不易发现或不能发现的隐患,主要有管道的微小裂缝、腐蚀减薄、应力异常、埋地管线绝缘层损坏和管道变形、保温脱落等。检查方式包括外部测厚与绝缘层检查、管道检漏、管线位移和土壤沉降测量和管道取样检查。

对线路设备要经常检查其动作性能。仪表要定期校验,保持良好的状况。紧急关闭系统务必做到不发生误操作。设备的内部检查和系统测试按实际情况,每年进行 l~4 次。汛期和冬季要对管廊和管线做专门的检查维护,主要包括检查和维修管廊的排水沟、集水坑、潜水泵和沉降缝、变形缝等的运行能力;检修管廊周围的河流、水库和沟壑的排水能力;维修管廊运输、抢修的通道;配合检修通信线路,备足维修管线的各种材料。

汛期到后,应加强管廊与管道的巡查,及时发现和排除险情;冬季维修好机具和备足材料;要特别注意回填裸露管道,加固管廊;检查地面和地上管段的温度补偿措施;检查和消除管道泄漏的地方;注重管廊交叉地段的维护工作。对于损坏或出现隐患的管线要及时进行维修。管道的维修工作按其规模和性质可分为:例行性(中小修)、计划性(大修)、事故性(抢修),一般性维修(小修)属于日常性维护工作的内容。

5、例行的维修工作

(1)处理管道的微小漏油(砂眼和裂缝);检修管道阀门和其它附属设备;

(2)检修和刷新管道阴极保护的检查头,里程桩和其它管线标志;

(3)检修通信线路,清刷绝缘子,刷新杆号;

(4)清除管道防护地带的深根植物和杂草;洪水后的季节性维修工作;

(5)露天管道和设备涂漆。

6、计划性维修工作

(1)更换已经损坏的管段,修焊穿孔和裂缝,更换绝缘层;

(2)更换切断阀等干线阀门;检查和维修水下穿越;

(3)部分或全部更换通信线和电杆;

(4)修筑和加固穿越跨越两岸的护坡、保坎、开挖排水沟等土建工程;

(5)有关更换阴极保护站的阳极、牺牲阳极、排流线等电化学保护装置的维修工程;

(6)管道的内涂工程等。

事故性维修指管道发生爆裂、堵塞等事故时被迫全部或部分停产进行的紧急维修工程,亦称抢险。抢修工程的特点是,它没有任何事先计划,必须针对发生的情况,立即采取措施,迅速完成,这种工程应当由经过专门训练,配备成套专用设备的专业队伍施工。必要的情况下,启动应急救援预案,确保管廊及内部管道、线路、电缆的运行安全。以上全部工作由管线产权单位负责,项目公司负责巡检、通报和必要的配合。

安全管理是前提

根据城市综合管廊运营及维护的特点,制定具有针

对性的各项安全管理制度。包括安全生产责任制;安全生产奖惩办法;安全生产教育培训制度;安全生产检

查制度;安全技术措施交底制度;安全生产资金保障制度;生产安全事故报告处理制度;消防安全责任制度;爆炸物品安全管理制度;文明施工管理制度;特种作业人员管理制度;临时用电管理制度;安全防护设施及用品验收、使用管理制度;各工种及机具安全操作规程;生产安全应急预案等。

(1)安全生产教育与培训

对所有员工进行上岗前的安全教育。对从事电气、起重、焊接、机动车驾驶等特殊工种的人员,经过专业培训,获得《安全操作合格证》后,方准持证上岗。

(2)安全生产检查

a.运营前的安全检查

主要内容包括:是否有安全措施,机械设备是否配齐安全防护装置,安全防护设施是否符合要求,人员是否经过安全教育和培训,安全责任制是否建立,施工中潜在事故和紧急情况是否有应急预案等。

b.定期安全生产检查

每月组织安全生产大检查,积极配合上级进行专项和重点检查;施工班组每日进行自检、互检、交接班检查。

c.经常性的安全检查

安检工程师、安全员日常巡回安全检查。

检查重点:物品管理、施工用电、机械设备等。

d.专业性的安全检查

针对城市综合管廊的重大危险源,现场设备的运用、运转、维修进行检查。

e.季节性、节假日安全生产专项检查

在季节变化和节假日安排专职安全检查员对各项设施进行全面检查,对工程施工过程中的安全设施和安全隐患进行全面检查,同时对所有员工进行专项安全教育。

制定应急预案防是万全

(1)触电事故的救援预案

一旦发生触电伤害事故,首先使触电者迅速脱离电源(方法是切断电源开关,用干燥的绝缘木棒、布带等将电源线从触电者身上拨离或将触电者拨离电源),同时拨打急救电话,其次将触电者移至空气流通好的地方,情况严重者,呼吸停

止或心脏跳动停止或二者都已停止,应立即进行口对口人工呼吸法及胸外心脏挤压法进行抢救,等待急救人员或送往医院。在等待或送往医院的途中,不应随意停止抢救。

(2)高处坠落及物体打击事故的救援预案

一旦发生高空坠落或物体打击事故,应迅速拨打急救电话,抢救伤员的同时保护好现场防止事态扩大。如有轻伤或休克人员,现场人员应立即组织临时抢救、包扎止血或做人工呼吸或胸外心脏挤压,尽最大努力抢救伤员。如有人员腰椎、颈椎受伤,不可胡乱搬抬,应令其就地躺卧等待医护人员救治,以免扩大伤势。

(3)坍塌事故的救援预案

一旦发生坍塌事故,应尽快是事故人员解除挤压同时拨打急救电话,在解除压迫的过程中,切勿生拉硬拽,以免进一步伤害,现场处理根据伤情,采取包扎止血、人工呼吸或心肺复苏等急救措施。如有条件应就近送往医院抢救。在急救中应先清除伤员口、鼻污物,保持呼吸畅通。抢救伤员的同时应组织其他组员采取有效抢险支护措施或组织人员撤离危险区域,防止事态扩大。

(4)机械伤害事故的救援预案

对于一些微小伤,工地急救员可以进行简单的止血、消炎、包扎。对伤势较严重的,就近送医院。

发生机械伤害事故后,迅速抢救伤员,使其脱离险境并拨打“120”急救电话(如为交通事故还应同时拨打“122”交通肇事报警电话),同时保护现场,防止事态扩大。对伤员应进行可行的应急抢救,如现场包扎、止血等措施,防止受伤人员流血过多造成死亡。如有条件可就近送往医院。

(5)中毒事故的救援预案

一旦发生中毒事故,应令中毒人员大量饮水、刺激喉部使其呕吐,达到洗胃效果;立即送医院抢救或拨打急救电话,如为食物中毒还应向当地卫生防疫部门报告,保留剩余食品样本以备检验。

(6)火灾事故的救援预案

火灾事故的救援原则是:“救人重于灭火;先控制、后消灭;先重点、后一般”。发生火灾后,应立即组织人员施救、拨打“119”电话报警和撤离,撤离途中如有浓烟时,立即匍匐前进直至安全地带,以免烟熏中毒昏倒。室内人员逃离

时,应先触摸一下房门温度,如烫手千万不可打开房门逃生,应从窗口逃离,窗口逃生时,二层以上人员切不可盲目跳楼逃生,可采用床单、衣物、绳索等作为攀系工具逃离火场。如不能逃离时,可堵死门缝,湿润毛巾后蒙住口、鼻上,以防有毒有害气体中毒,并向房门泼水降温,同时呼救等待救援。烧伤人员应采取措施救治,如送至通风良好地带、用干净纱布简单包扎、清理口鼻保持呼吸道畅通等,有条件应立即送往就近医院救治。如有人员烟熏中毒倒地停止呼吸,立即将其抬至安全通风地带,进行人工呼吸,恢复其心肺功能,在医护人员到达之前切不可轻易放弃救治。

如确认是电气火灾应迅速切断电源,以免事态扩大,切断电源时应戴绝缘手套,使用有绝缘柄的工具。当电源不能及时切断时,抢险人员必须穿戴绝缘用品。

扑灭电气火灾时要用绝缘性能好的灭火剂如干粉灭火机,二氧化碳灭火器、灭火砂,严禁使用水或导电灭火剂扑救。

(7)环境保护方案

项目公司对环保工作负全面责任,监督、检查各部门环保工作、环保措施执行情况,定期进行评比、推动环保工作。

专职环保工程师负责具体的施工环保措施的制订、监督落实,及时上报环保工作动态,根据环保相关法规、大力抓好工地宣传教育,发动全体职工从我做起,消灭污染源头。

项目公司运营部负责执行各项环保措施,检查工班环保工作是否到位,是否满足环保措施要求,确保环保工作不流于形式。

a.环保工作与经济效益奖金挂钩,奖优罚劣

项目公司运营部与项目公司签订环保合同,并缴纳环境保护保证金,达到要求的予以返还,达不到时扣减,定期进行检查评比,奖优罚劣。

b.加强环保工作宣传,提高环保意识

深入开展广泛宣传教育工作,编写环保宣传教育资料,充分利用工地宣传形式,聘请环保专家讲授环保知识及保护要求,宣传国家和各级政府关于环保工作的方针政策、法律法规,环保工作的重大意义,切实做好施工过程中环保和生态保护、水土保持工作。

c.严格执行环保规定及管理办法

掌握技术是根本

渗漏处理办法

  1.  降缝等流量大的漏水处理

    a.人工沿漏水缝剔“V”型槽,规格深80mm~100mm,宽60mm~80mm,用清水将表面浮灰冲洗干净。

    埋设注浆管PVCφ8mm;间隔500mm~800mm设引水管先引流泄压,先用ZT―106堵漏王快速封闭再用再灌注ZT―108水溶性聚氨酯灌浆料注浆堵漏。

    b.设置规格25×40木模,用渗透结晶涂料填补缝隙,取模成槽嵌入遇水膨胀止水条,厚度40mm。

    c.用KS-901E型易耐聚合物防水灰浆填补背衬,最后再采用绑扎钢丝网片修补抹平约25mm厚。

  2.  结构裂缝等流量小的渗水处理

    a.人工沿裂缝剔“V”型槽,开槽规格视具体情况而定,用清水将表面浮灰冲洗干净。

    b.KS-101水泥基渗透结晶型防水涂料封堵渗漏。

    c.用KS-901E易耐聚合物防水灰浆填补背衬,最后再采用绑扎钢丝网片修补抹平约25mm厚。

   3. 渗漏处理

    a..基面凿毛后用清水冲洗干净。

    b.KS-101水泥基渗透结晶型防水涂料抹在渗水部位,使其浸透细微的渗水毛孔道。

    c.用KS-901E易耐聚合物防水灰浆填补背衬,最后再采用绑扎钢丝网片修补抹平约25mm厚。

    4.点状渗漏处理

    a.用电锤打眼,埋设注浆管引流泄压。

    b.先用ZT―106堵漏王快速封闭,待强度达到后按先下后上顺序灌注ZT―108水溶性聚氨酯灌浆料。

    c.经检查无渗漏后,割掉注浆管,用KS-901E易耐聚合物防水灰浆封堵。

    d.对于渗漏较小部位采取KS-101水泥基渗透结晶型防水涂料直接封堵。

   5. 强振动部位处理

    a.在对该部位采取上述处理后,再在渗漏区域沿渗漏缝间隔200mm,以45度角依次钻凿注浆孔。

    b.安装带止回流门的注浆嘴,先注清水湿润渗漏走道,并封堵注浆嘴四周。

    c.按先底孔逐步往高孔的顺序进行压注,采用“ZT―107改性环氧灌浆料”二次填实细微缝隙,即截阻切断渗漏源,同时使砼结构得到进一步加固作用。

    d.外层再涂刷二道JS水泥基防水涂料1.2mm厚。

 管道故障的处理方法

故障

原因

处理方法

关闭件损坏

1.关闭件材料选择不当

更换阀门

2.将闭路阀门经常当作调节阀用,高速流动的介质使密封面讯速磨损

研磨密封面或更换阀门

密封面不严密

1.阀门与阀体(或密封圈与关闭件)配合不严密

修理或更换密封圈

2.阀座与阀体的螺方加工不良,因而阀座倾斜

如无法补救应更换

3.关闭阀门时操作不当

用正确的操作方法关闭阀门

4.阀门安装时,焊渣、铁锈、尘土或其它杂质未清除干净

研磨密封面或更换阀门

阀杆升降不灵活

1.阀杆弯曲

更换阀门

2.推力轴承损坏

更换推力轴承

3.润滑不当导致阀杆产生锈蚀

除锈加润滑剂

4.衬套螺纹磨损

更换阀杆衬套

填料函泄漏

1.整根填料螺旋装入填料函

重新用正确的方法填装填料

2.填料选用不当

改用符合要求的填料

3.填料不足

添加填料

 法兰泄露的处理方法

主 要 原 因

处 理 方 法

1.垫征材料选择不当或垫片失效

更换新垫片,垫片材料应按介质种类和工作参数选用

2.垫片过厚,被高压介质刺穿

改换厚度符合规定的垫片

3.法兰拆开后不换垫片重又复位

法兰拆卸复原时应更新垫片

4.法兰密封面上有缺陷

①深度不超过 1mm 的凹坑、径向刮伤等在车床上旋平 ②深度超过 1mm 的缺陷,在清理 缺陷表面后用电焊焊补,经手锉清理再磨平或旋平将法兰侧管子割断重新安装使之与另一尘兰平行

5.相连接的两个法兰密封面不平行

将法兰侧管子割断重新安装使之与另一尘兰平行

6.管道投入运行后,未进行热拧紧

进行适当热拧紧

 管道常见故障的处理方法

故障

故障原因

处理方法

泄漏

1.焊接缺陷,如未焊透、咬肉、气孔、夹渣、裂纹等造成泄漏;管道锈蚀造成局部泄漏

可采取挖补或补焊法 等临时措施处理,停热后更换腐蚀管段

2.补偿器故障导致热应力过大造成固定支架处管壁撕裂或管道刚度不足处裂缝

可打临时卡箍,停热后更换补偿器及受损管道

弯曲脱落

1.套筒卡死,热伸长无法吸收,造成管理弯曲,从支架上脱落

更换套筒,将管道顶复位

2.滑动支墩酥裂

更换滑墩

补偿器常见故障的处理方法

补偿器种类

故障

故障 原因

处理方法

套筒补偿器

泄漏

1.盘根密封不严

小泄漏可带压热拧紧;大泄漏泄压至零后,进行热拧紧或重新掏加盘根

2.套筒因管道移位或下沉造成直管倾斜

更换套筒

不能工作

支架或滑墩损坏严重,管道下沉或移位,导致套筒卡死

修复支架或滑墩将管道复位,更换套筒

波纹管补偿器

泄漏

在热应力条件下发生的腐蚀造成穿孔

更换,并检查不锈钢材质及波 纹管工作环境的 C1- 浓度。如工作环境的 C1-浓度过高,必须治理直至符合波纹管材质的要求。

不能伸缩

1.两端管道安装未能对正,导致卡死

修正复位,更换套筒

2.拉筋螺母未松开

松开拉筋

球形补偿器

泄漏

密封不严

更换密封填料

不能工作

锈蚀严重不能工作

除锈润滑后仍不能工作时应及时更换

  反式换热器常见故障的处理方法

故 障

故 障 原 因

处 理 方 法

串水

板片穿孔

更换板片

泄漏

板征裂纹或密封垫老化、变形、断裂

更换垫片或密封垫

 除污器常见故障的处理方法

故   障

故 障 原 因

处 理 方 法

流量小、

压 降大

滤网堵塞

清除除污器内积存杂质

  水处理设备常见故障的处理方法

故 障

故 障 原 因

处 理 方 法

泄 漏

盐系统节门腐蚀、滤网破裂、密封圈老化

立即停运、解体检修,更换节 门及滤网、密封垫

自立式温度调节阀常见故障的处理方法

故

障

故 障 原 因

处 理 方 法

被控温度不稳定

1.阀芯、阀座磨损

更换阀芯、阀座

2.阀芯、阀座间有异物卡死

清洗阀芯、阀座,或在阀前设过滤器

3.阀口径选择过大或过小

重新计算选择合适的阀门

温度

控制

不住

1.控制阀内波纹管或膜片磨损

更换新波纹管或膜片

2.执行器毛细管破损

更换执行器

3.执行器某连接处出现漏油

更换执行器

 自立式流量调节阀常见故障及处理方法

故 障

故 障 原 因

处 理 方 法

不能

自动

控制

1.控制管线堵塞

清洗控制管线

2.膜片破裂

更换膜片

3.弹簧折断

更换弹簧

4.阀前、阀后实际压差小于弹簧整定范围

更换合适弹簧

被流量

不稳定

1.阀口径选择过大或过小

更换合适阀门

2.波纹管损坏

更换波纹管部件

3.阀芯、阀座磨损

更换阀芯、阀座

蒸汽疏水阀常见故障的处理方法

故 障

故 障 原 因

处 理 方 法

不  排

1.阀孔或通道被堵塞

拆开疏水阀清洗

2.蒸汽压力低

调整开启压力或按设计压差重新选配疏水阀

排气

量大

1.阀芯或阀座磨损

进行研磨修理

2. 阀芯或阀座卡涩

拆开清洗

连续工作时温度下降

排水量大,疏水阀小

更换排水量大的疏水阀,或增加并联疏水阀
