根据《广西交通投资集团有限公司关于乐业至百色高速公路项目档案验收的请示》,受交通运输部档案馆委托,自治区交通运输厅按照交通部《交通建设项目档案专项验收办法》的有关规定,组织专家组于2022年11月1日至3日对乐业至百色高速公路项目工程项目档案进行专项验收。

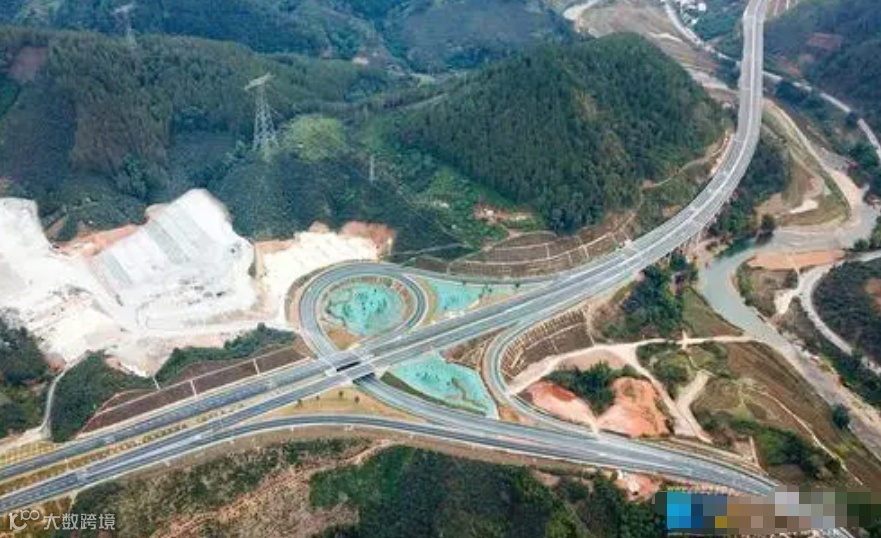

(档案专项验收现场)
专家验收组认为,乐业至百色公路项目文件材料归档齐全,能够反映项目建设情况,符合《交通建设项目档案专项验收办法》的要求,一致同意工程项目档案通过验收。

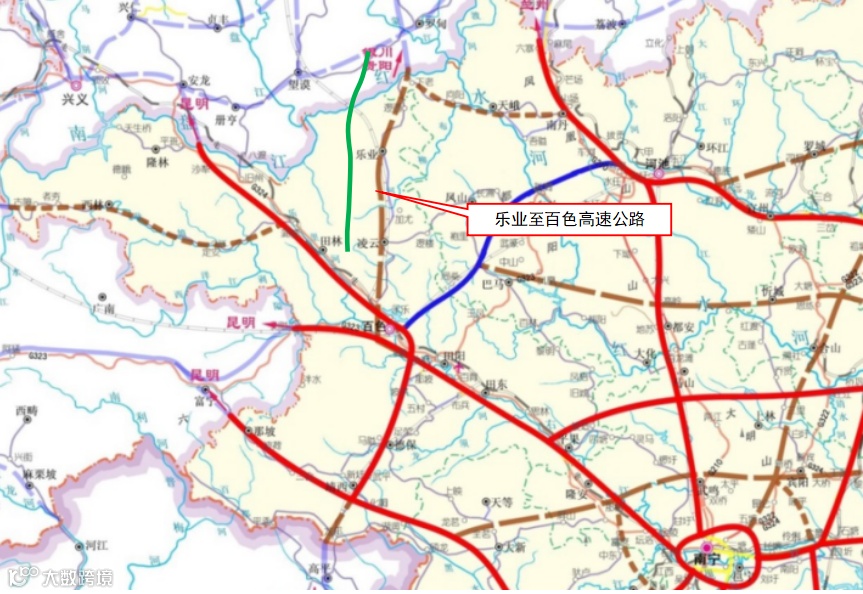

乐业至百色高速公路(以下简称“乐百路”)是国家高速公路网G69银川至百色高速公路的重要组成路段,也是广西高速公路网规划“纵7线”天峨(黔桂界)至龙邦高速公路的重要组成部分,还是交通运输部首批8个绿色公路建设典型示范工程之一和广西交通运输厅首批推荐报交通运输部的2个品质工程创建示范项目之一。

(档案专项验收现场)
路线主线全长169.987公里,连接线长10.481公里,其中,那暮至永乐段16.067公里与隆林至百色高速公路共线,项目实际建设里程153.92公里;全线隧道40座,主线桥梁122座,桥隧合计长度约占实际建设里程的49.9%。全线采用双向四车道高速公路标准建设,设计速度80公里/小时(后期调整主要为100公里/小时,部分路段80公里/小时),整体式路基宽度25.5米。全线设置互通式立体交叉11处,设置服务区3处、收费站9处、隧道管理站及养护工区各4处。
项目于2017年7月1日开工建设,批复工期4年,批复概算190.79亿元,于2020年1月8日建成通车。
建设期间档案管理情况
为统一乐百高速的项目文件,福建华闽通达信息技术有限公司作为第三方专业资料整理公司对项目公司、参建单位的档案资料进行统一指导,全程跟踪服务;同时根据项目业主下发试行文件,开展专题培训、专家集中培训,提升从业人员业务水平,助力业主单位明确项目公司、施工合同段、监理合同等工程档案管理的职责与节点要求。
项目档案完成情况
截至目前,项目共形成纸质档案卷(35743册)。其中建设单位2839卷,监理单位7654卷,施工单位25250卷(竣工图367卷共55599张),照片档案164册(9604张);光盘32张92.61GB。

乐百高速目前已经进入试运营期,工程档案发挥着重大作用。随着乐百高速的营运,标准化档案建设和计算机辅助管理手段,乐百高速工程档案将为今后的养护、维修、加固、改善和其他项目的借鉴,大众共享,发挥着重要作用。
下一步,华闽通达将继续做好工程项目竣工验收阶段文件材料的收集归档工作,确保项目档案的齐全和完整。认真总结提炼经验,为后期项目成果推广应用提供有益借鉴参考,发挥档案管理先锋作用。
