与之前不一样的是
这6台大家伙是分两批
整装海运过来的
给现场工作人员最大的感受就是
——震撼!

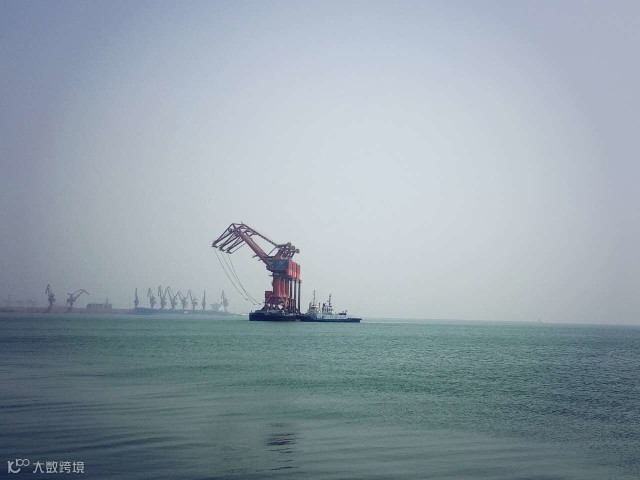

看!远远地

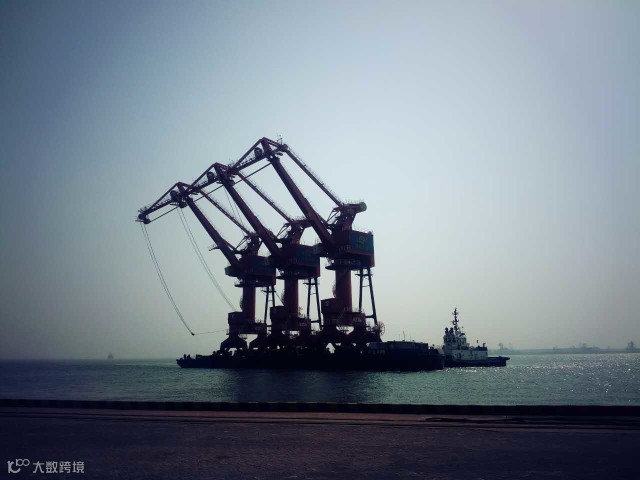

钢铁巨人从海中飘来~~~

哥儿仨越来越近

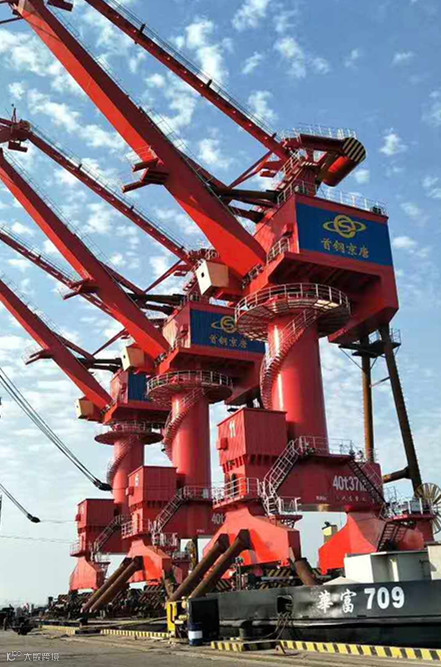

5月15日11点30分,载有第一批三台门机的“华富709”轮完成靠泊,运输部各单位做好门机接卸准备工作。
▼▼▼

本次6台门机接卸利用滚装原理,采用拉力牵引,简洁方便,省去浮吊接卸的高额费用。5月17日8点15分海水潮位达所需条件,各单位立即组织接卸工作,8点40分首台门机成功上岸。

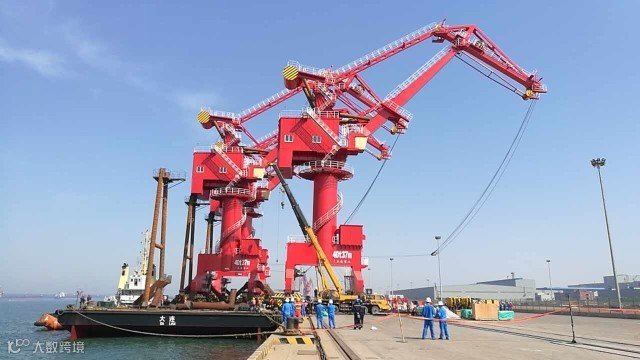

运输部针对此次滚装作业,多次召开方案讨论会,由于事前准备工作充分,部署周密,作业时安全措施到位,第一台门机从整个滚装到牵引至锚定位置用时6个半小时,比计划提前1个半小时,顺利完成第一台门机滚装上岸,为后续工作创造了良好开端。
▼▼▼

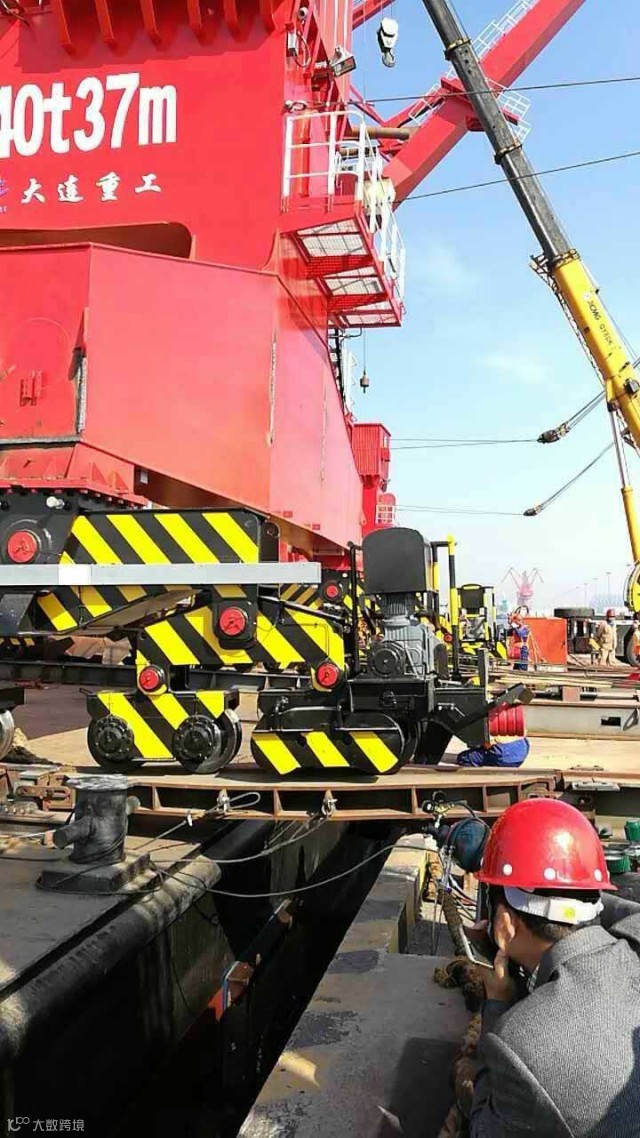

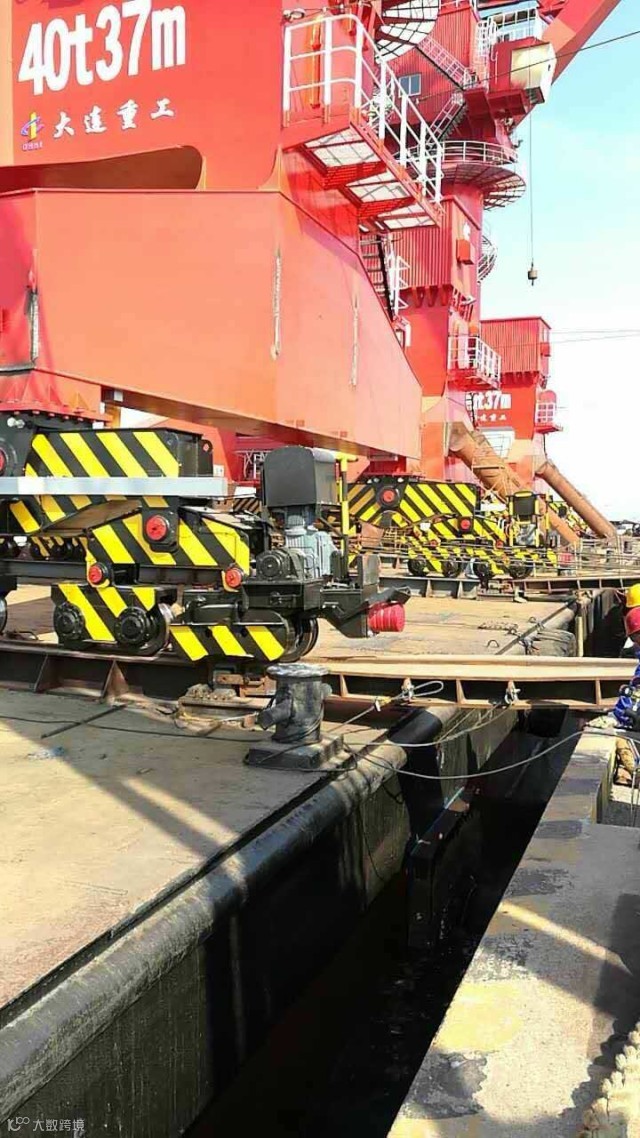

门机在船上是直接放置在轨道上的

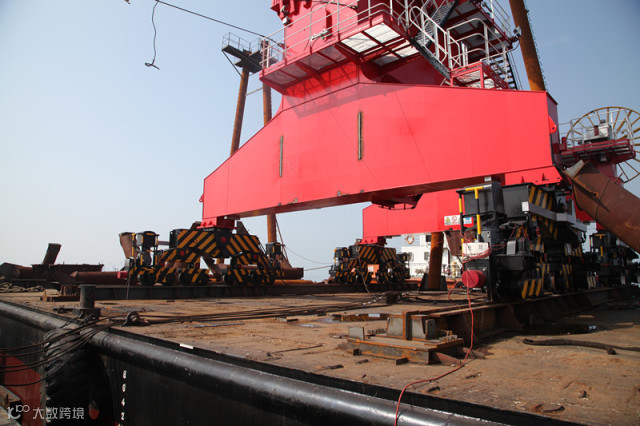

当海水潮位达到条件,船与岸同高,船上轨道与岸上轨道相连,门机就可以在牵引力的作用下,滚装上岸!

目前
第一批3台已经基本调试完成
正在进行载荷试验

第二批3台门机正在进行拖缆接电及耐压试验工作,试验合格后门机通电进行整机调试工作。6台门机整体安装、调试计划于6月20完成,预计6月26日整体交工并投入运行。
未来
16台门机将协同工作
成为京唐海岸线上的一道亮丽风景线


编辑:弹弹弹 弼马温
文字:岳海辉 刘建永
照片:运输部
出品:新媒体工作室
