首钢京唐扎实推进防寒防冻工作

首钢京唐扎实推进防寒防冻工作 首钢京唐
2023-11-10
0



初冬已至,寒意渐浓。

首钢京唐提前谋划、系统推进防寒防冻系列工作。截至11月初,各专业主要防寒防冻项目全部完工,为冬季生产奠定坚实基础。










超前谋划,未雨绸缪






首钢京唐防寒防冻工作由制造部总体牵头,以各作业部为主体,能源与环境部、设备部、工程部等部门结合相关专业横向协同、纵向深入。各作业部针对各自现场实际生产工艺特性特点制定对应冬季生产组织方案,细化重点关注设备的关键阀门、管道、仪器仪表及检测点等各项防寒防冻措施,确保本年度顺利过冬。



早在9月初,制造部就组织召开了2023-2024年防寒防冻工作启动会,会上发布本年度工作安排,以“科学谋划部署、有效协调各方、层层传导责任”为原则,明确职责划分,成立专项工作小组,系统推进各项措施落实。能源与环境部发布《能源系统防寒防冻工作指导意见》,结合历年防寒防冻工作中的典型案例,组织开展燃气、电气等系统冬季安全生产运行知识培训。各作业部通过隐患自查,制定相应治理方案,按照可能出现的最坏天气等极端情况,建立应急联络响应机制,确保应急指挥体系高效运转。“季节性工作是一项周期性例行工作,但每年的气候、内外部形势千差万别,工作的侧重点也不尽相同。我们提前谋划,预判可能出现的各种问题,制定相应预案,确保各环节万无一失。”制造部生产管控中心铁钢生产调度牛理国刚完成防雨防汛的工作总结,马上又投身到防寒防冻的工作中。

能源与环境部完善燃气、供水、供气、热能、电气等系统防寒防冻工作预案,提前组织对公司采暖水系统及换热站进行调试,保证各区域按时供暖。结合厂区余热产汽设施投入、发电机组运行调控状态、外部环境影响,预测并做好2023年冬季及后期蒸汽平衡,在保证供暖的基础上,为生产协调出更多的蒸汽量。设备部有序组织各单位提报防寒防冻项目及防冻物资,入冬前完成1026项、7.32万平米外委施工项目的招标、施工组织、过程质量检查和项目验收工作,确保设备安全稳定运行。工程部推进工程和技改项目,协调施工单位解决涉及工程尾工和工程质保期内的防寒防冻项目,为全面保证公司的生产顺稳创造条件。

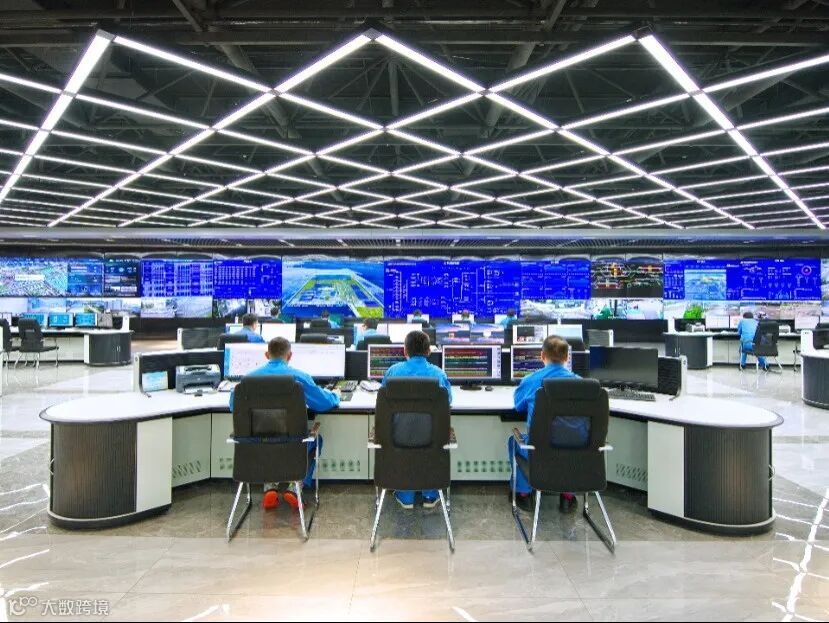

同时,首钢京唐与曹妃甸气象局紧密协同,入冬前预测今冬整体气象条件,冬季每周预测气象情况,对期间可能出现的低温、大风等极端天气提前制定应对措施,科学统筹、合理安排主工序检修计划,确保系列检修尽量避开极寒恶劣天气,保障全流程生产顺稳,为冲刺四季度、完成全年生产任务目标保驾护航。









突出重点,专项推进






首钢京唐各单位层层落实责任,充分调动和发挥职工的积极性和主动性,以高度的责任感和使命感做好防寒防冻工作。

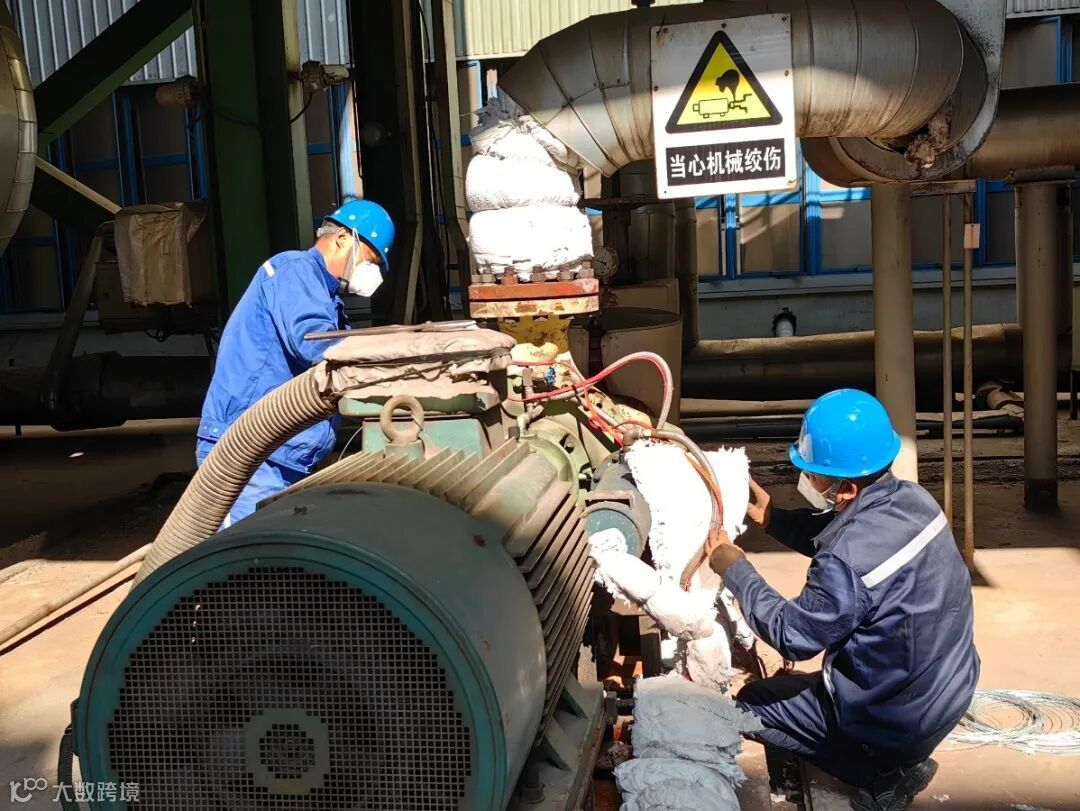

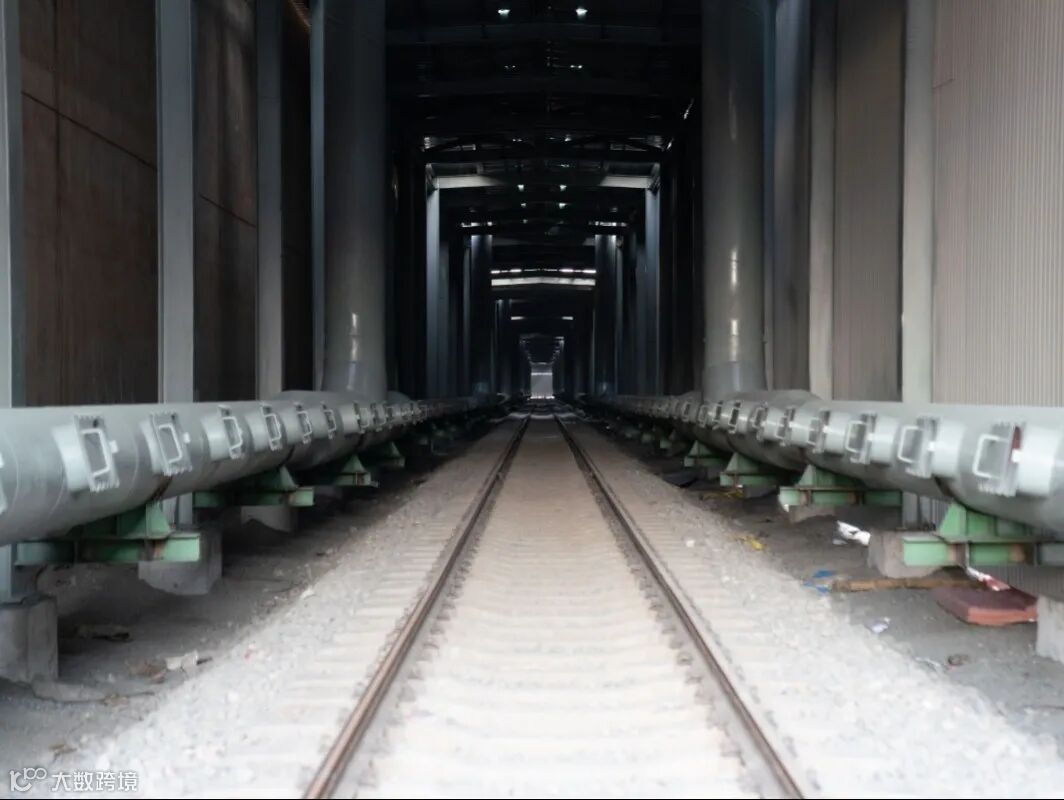

“冬季一直是运输保产最艰难的季节,我们要做好最坏的打算,力争最佳的效果,绝不能因运输环节影响到主流程生产!”运输部部长陈波在防寒防冻启动会上掷地有声地说。首钢京唐原燃料部分来自高寒区域,路车原料接卸能否顺稳将直接影响到高炉燃料供应安全。运输部在梳理总结往年冬季保产经验的基础上,不断细化防寒防冻各项措施,提前与炼铁部烧结工序对接,对连接解冻库送风管道进行全程排查,启动解冻库热试送风,确保“冻煤”车列“温暖”过冬。

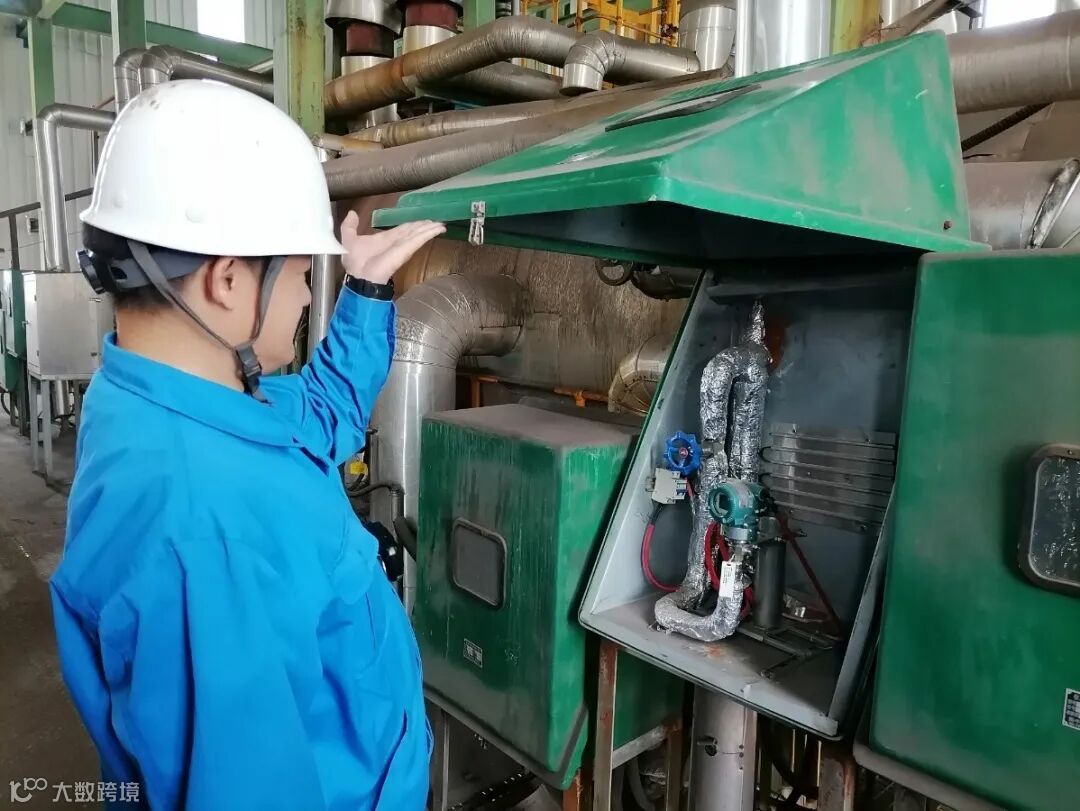

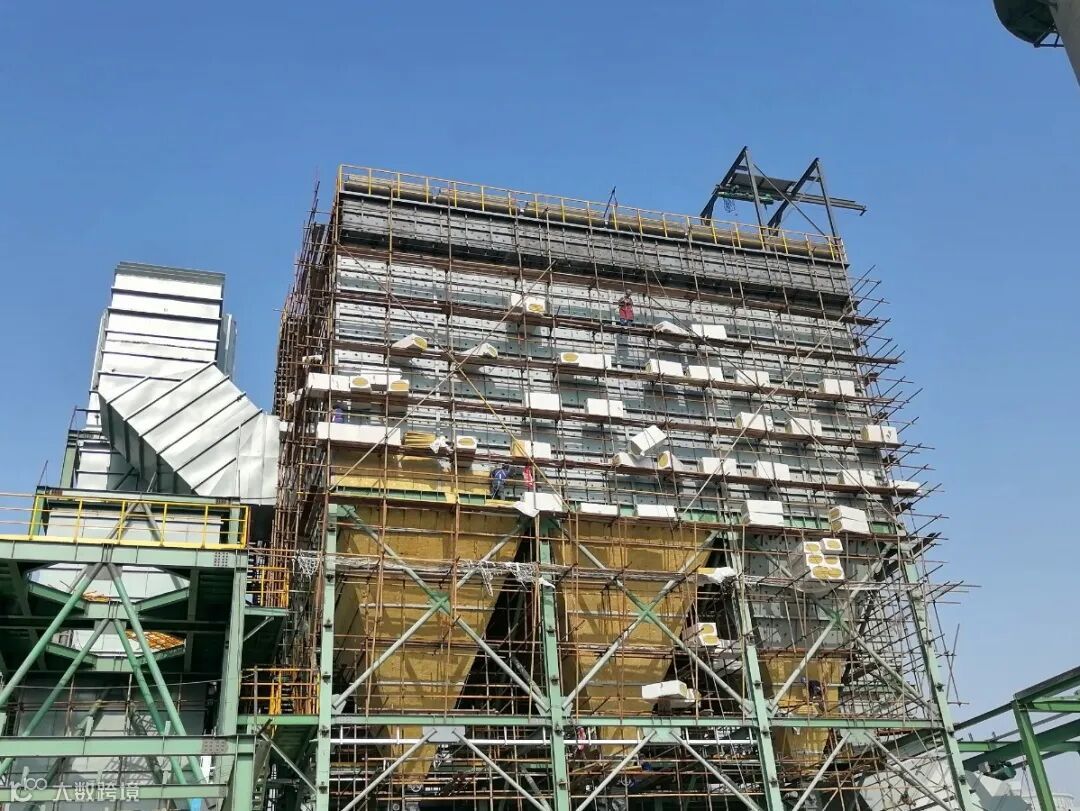

瞄准重点和薄弱环节,能源与环境部对厂区800多台煤气排水器实施全面清扫打压和验收检查,有效防范化解燃气系统重大安全风险,杜绝因燃气系统管理不到位引发的各类事故。新建的变压吸附制氧机组今年首次“过冬”,能源与环境部采取各专业联查方式,全面诊断防寒防冻涉及的所有环节,确保不留死角。对于在建的100MW发电机组,重点做好新增煤气管道保温和井室等混凝土保温工作,在各个系统管道试水打压后,第一时间排尽管道及各仪表、取样管内存水,防止结冰。在建的3号RH项目处于设备调试阶段,重点做好水管道和煤气管道防冻工作。

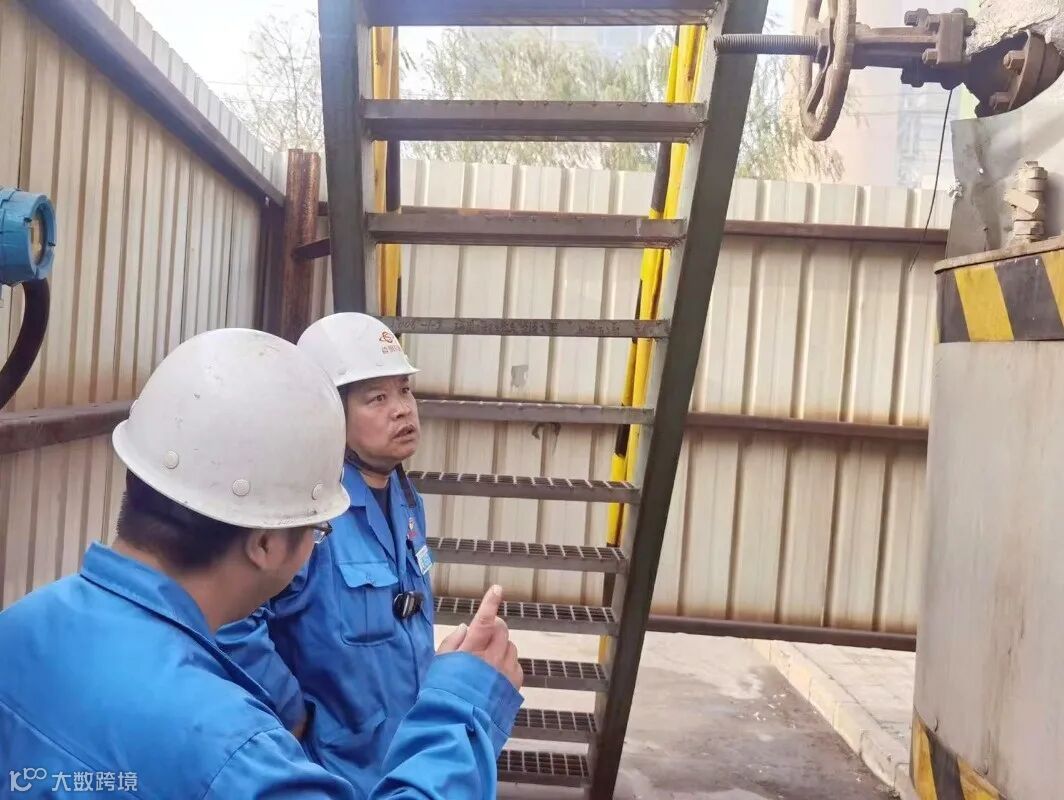

炼铁部烧结、球团、高炉等产线区域广,露天设备设施多,每年冬季的防寒防冻工作就显得格外重要。结合以往冬季生产中因防冻保温而出现的问题,炼铁部系统梳理防寒防冻薄弱点位,制定施工清单,确保各系统防寒防冻工作不漏一处。针对防冻保温施工质量验收,在作业区自检自查的基础上,每周组织生产和设备系统专业管理联合检查,对施工安全、质量把关验收,每天部门生产早调会汇报防寒防冻施工项目进度情况,督促各单位推进工作。截至10月底,炼铁部284项防冻保温项目已全部完工。

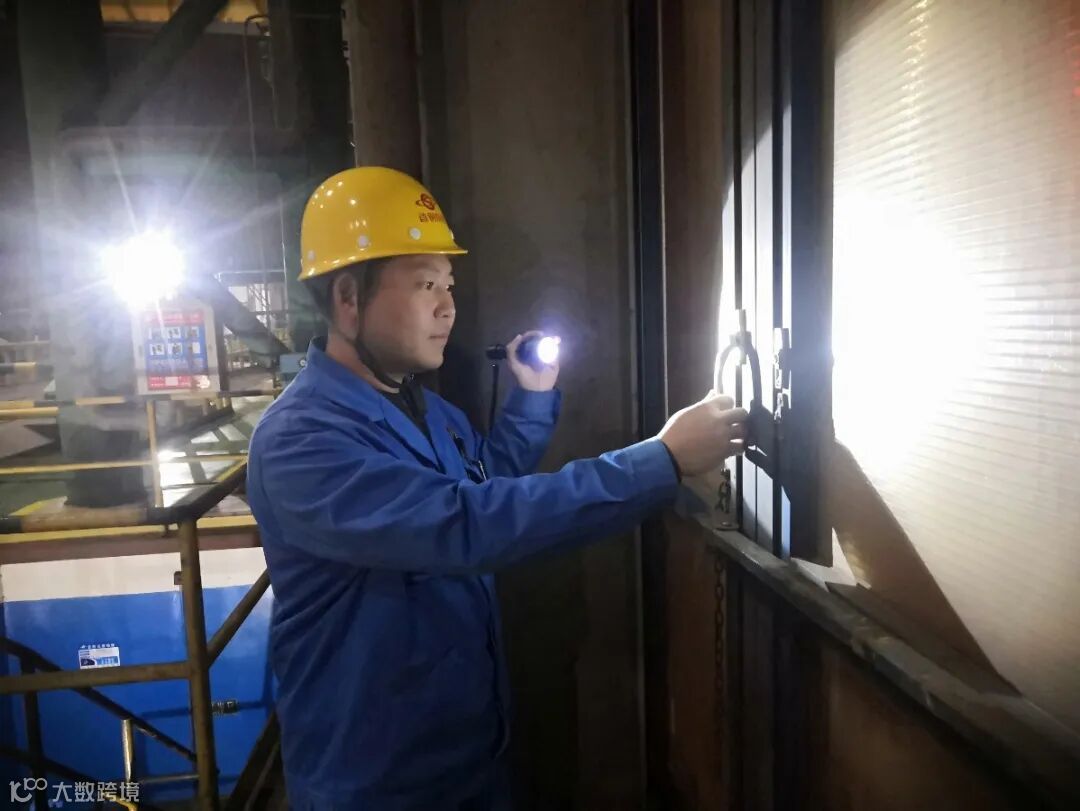

钢轧部聚焦提高设备防寒能力,以泵站、管道、阀门、干油管等薄弱部位为重点,全面开展重点设备防寒防冻专项排查工作,共梳理出82项问题点,通过分类施策、对症下药,采取加保温、伴热等方式共制定措施82项。同时将防寒防冻检查工作纳入点检工作内容,严抓设备设施、环保设备防寒防冻要求落实情况,确保防寒防冻各项措施落实到位,及时消除冻凝带来的安全风险。



热轧部围绕重点工作责任到人,针对外委施工,定期在微信工作群通报施工进度,并在早调会通报各项措施进度;与能环部、设备室共同检查现场施工,及时指出施工不规范情况,针对新增和检查出的未保温重点设备安排项目增量。进入11月,安排调度夜间检查厂房保温情况,保证产线各处保温保暖,保证产线稳定生产。






END
图文 | 赵广顺 尹松松 邢路畅 宋厚岭 薛贵杰 张书浩 董赛
编辑 | 赵广顺
审核 | 张磊 杨景
出品 | 首钢京唐融媒体


【声明】内容源于网络
0
0
首钢京唐
首钢京唐钢铁联合有限责任公司官微。这里是梦开始的地方,感受铁的温度,挺起钢的脊梁,欢迎来到钢铁梦工厂!
内容 4107
粉丝 0
首钢京唐 首钢京唐钢铁联合有限责任公司官微。这里是梦开始的地方,感受铁的温度,挺起钢的脊梁,欢迎来到钢铁梦工厂!
总阅读3.2k
粉丝0
内容4.1k
