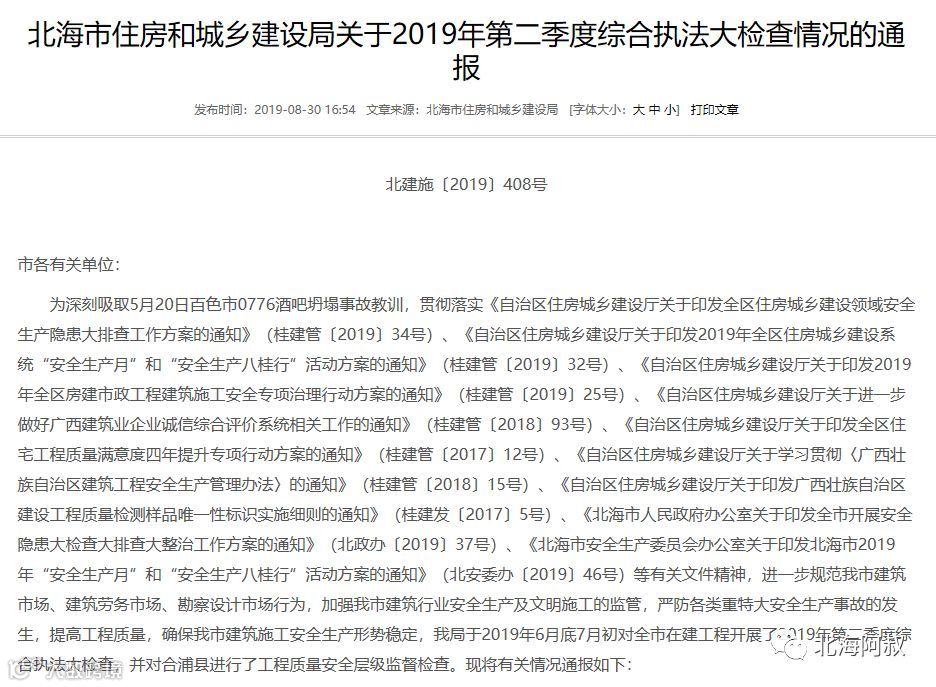

8月30日,北海市住建局发布了《关于2019年第二季度综合执法大检查情况的通报》:为深刻吸取5月20日百色市0776酒吧坍塌事故教训,贯彻落实自治区和北海市政府的有关文件精神,进一步规范我市建筑市场、建筑劳务市场、勘察设计市场行为,加强我市建筑行业安全生产及文明施工的监管,严防各类重特大安全生产事故的发生,提高工程质量,确保我市建筑施工安全生产形势稳定,我局于2019年6月底7月初对全市在建工程开展了2019年第二季度综合执法大检查,并对合浦县进行了工程质量安全层级监督检查。现将有关情况通报如下:

基本情况

本次检查在企业自查自纠基础上,我局组织了4个检查组,通过双随机的方式共抽查了21个项目,其中市辖区抽查房建项目14个、市政项目5个,合浦县房建项目2个,共涉及20家施工企业、15家监理企业。检查采取现场查看、抽检材料、抽测工程结构、查阅设计图纸与相关资料、询问有关责任人等方式进行。针对检查中发现的问题,共下发了整改通知书19份,停工整改建议书1份,整改建议书1份,责令有关责任单位限期进行整改,有效的保障了我市建设市场秩序以及工程质量和施工安全。

(可以点击放大图片)

从检查情况来看,我市建筑市场基本健康有序,建设工程质量和施工安全状况基本稳定受控。

检查情况

(一)建筑市场方面
1.部分受检项目存在未提供施工总承包单位、分包单位派驻项目管理人员的劳动合同、社保及工资证明发放证明材料或者未提供合同约定由承包单位购买或租赁的主要建材及施工机械设备的采购、租赁合同及发票的情形,涉嫌转包。
2.农民工工资支付方面
(1)实名制平台运行方面。部分受检项目未在实名制平台绑定农民工工资专用账户,未通过平台代发农民工工资,未按要求上传考勤数据。
(2)落实保障农民工工资支付长效制度方面。部分受检项目未在北海市开设农民工工资专用账户,未签订农民工工资分账管理协议,未执行农民工工资分账管理制度。
(3)建立保障农民工工资支付工作台账方面。受检项目普遍未按范本要求在施工现场建立保障农民工工资支付工作台账。
3.部分项目施工日志、安全日志、质检员日志、监理日志过于简单,无法反映项目存在的问题,无法反映履职情况。
4.部分项目重大危险源辨识不清,未提供重大危险源治理措施、验收制度、检查整改记录。
5.部分项目危险性较大的分部分项工程未编制专项施工方案,且未进行专家论证。
6.部分项目未编制防台风、消防安全等专项方案。
7.部分项目存在缺失部分检测报告、部分分项分部验收记录或审批手续未及时完善的情况。
8.部分项目的监理实施细则、安全细则、旁站方案、节能细则存在无针对性、未完善审批手续,个别项目存在部分细则、方案未编制的情况。
9.个别项目部分工序关键部位施工无监理旁站记录。
10.部分监理项目部的监理通知单未能如实反映项目存在问题,无针对性,部分通知单未闭合,整改回复无佐证资料。
(二)质量方面
1.混凝土工程。部分项目的混凝土实体存在蜂窝、孔洞、露筋等质量缺陷,未能及时处理,或无混凝土质量缺陷修补方案,无修补记录;部分项目同条件养护混凝土试块集中堆放,未放置在相应构件处进行养护;个别项目阳台装饰柱、楼梯间构造柱与上部混凝土构件一次成型浇筑,改变结构受力;个别项目采用梁板墙柱同时浇筑混凝土施工工艺,未进行专家论证;个别项目局部地方楼板厚度经抽查不符合设计要求。
2.钢筋工程。部分项目构造柱纵筋箍筋加密区未进行箍筋加密;部分项目拉结筋弯钩不足135度,平直段长度不足10d;部分项目后浇带预留钢筋未封闭保护,导致钢筋被污染、被锈蚀;个别项目楼梯纵筋搭接方式、纵筋间距不符合规范要求。
3.砌体工程。部分项目砂浆搅拌计量操作性不强;部分项目存在部分砌体留槎无拉结筋、部分填充墙砌体未按要求进行后砌。
4.地基与基础工程。个别项目地基验槽记录、基础分部验收记录未能反映桩基础的质量验收情况或存在记录滞后情况;个别项目未能提供建筑物沉降观测记录。
5.市政道路工程。个别项目检查井砌体坐浆不饱满,爬梯位置不准确,局部检查井井筒中间位置无爬梯,抹面不够光滑平整;道路水泥稳定级配碎石基层,存在粗骨料集中、脱皮现象;雨水井顶面标高控制不严,偏差较大;局部路缘石有缺角损坏现象。
6.工程实体质量抽测。钢筋原材、防水卷材等建筑原材料和混凝土实体构件强度回弹检测结果均合格;部分房建项目楼板负弯矩钢筋保护层厚度实测数值超出允许偏差范围。
(三)安全方面
1.临时用电。部分项目施工临时用电未实行“三级配电,两级保护”制度,开关箱未严格按“一机、一闸、一漏、一箱”进行设置,漏电保护器参数不匹配的情况较普遍;有的项目分配电箱无分路标识,二级箱作开关箱使用;部分项目电缆随地拖拉。
2.脚手架。个别项目悬挑外架存在立杆悬空现象,斜拉钢丝绳未按要求安装绳扣;个别项目模板支撑系统杆与外架连接;部分项目施工作业层及中间层未按规范要求满铺脚手板,架体与建筑物间隙过大,未进行封闭防护,外架与建筑物间拉结点数量不足;部分项目架体上放置大量拆除模板、支撑钢管及杂物。
3.模板支撑系统。个别项目模板支撑系统缺扫地杆、剪刀撑,局部水平杆未连续设置;个别项目模板支撑现场未用承插式钢管架,未设置防脱落装置,部分支撑主杆架立在悬挑板上未经设计验算,楼梯间主杆未垂直于踏步面搭设,未提供模板相关验收记录;个别项目模板支撑系统与外架相连,部分调节螺杆调节长度大于300mm。其中高支模的部分立杆采取搭接接长,立杆间距与方案不符,架体及封顶杆、剪刀撑缺失,架体无验收记录。
4.临边及洞口防护。部分项目楼层临边、预留洞口和楼梯边安全防护措施不严;部分项目电梯井口防护门未定型化、工具化,洞口未张挂安全警示标志,电梯井内设水平防护不严。
5.卸料平台。个别悬挑式卸料平台搭设与方案不符,卸料平台与建筑物之间未按要求满铺脚手板。
6.起重设备。部分项目未按照《广西壮族自治区建筑起重机械安全使用管理规定》(桂建质2015)6号)要求对进场起重设备进行安装、拆卸、检测和使用管理,未将设备信息录入广西建筑起重机械安全监督管理系统,起重机械已安装完成投入使用但尚未取得第三方检测合格报告或未办理使用登记手续。
(四)施工现场消防安全方面
1.个别项目未设置专用消防水管、消防水带及水枪。
2.部分项目现场灭火器具配备不足。
3.部分项目现场未能临时板房芯材复检报告。
(五)建筑施工扬尘治理方面
1.部分项目施工现场存在部分裸土未按要求进行覆盖的情况。
2.个别项目建筑材料堆场未进行硬底化,未按要求设置砂石库池,材料堆放混乱,建筑垃圾未及时清理。
3.个别项目工地主要出入口未安装或已拆除高清视频监控系统。
4.部分项目塔吊、外脚手架未安装喷淋设施。

处理意见

(一)彰泰春江海岸13#、14#、15#、16#楼及13#楼、14#楼、15#楼、16#楼地下室项目施工现场存在较多质量安全问题,监理单位未认真督促施工单位进行整改,且未按检查组要求时限完成整改。经研究决定,对该项目监理单位桂林华泰工程监理有限公司和项目总监理工程师刘远程进行通报批评。

(二)碧桂园阳光家园一期1#、2#、5#楼项目现场存在较多的质量安全问题,监理单位未认真督促施工单位进行整改,且未按检查组要求时限完成整改。经研究决定,对该项目施工单位广东龙越建筑工程有限公司和项目经理江玲、项目监理单位广西建业中天工程咨询有限公司和项目总监理工程师蔡国伟进行通报批评。

向海大道工程项目施工现场资料图

(三)北海市向海大道工程项目施工现场存在较多质量安全问题,施工单位未按检查组要求时限完成整改。经研究决定,对该项目施工单位广西路桥工程集团有限公司和项目经理李俭全进行通报批评。

以上被通报批评的单位及项目负责人,均将以不良行为信息记入“北海市建筑市场监管系统”。其他不同程度存在违法违规行为的单位或个人,也将以相应分值的不良行为信息记入“北海市建筑市场监管系统”,良好行为信息、不良行为信息、黑名单可以在系统上查询。

- END -

▲点击上面小程序进行抢购

➤内容来源:北海市住建局版权归原作者所有

➤图文编辑:北海阿叔|豆腐 |转载请注明

北海阿叔个人微信:bhv2016商务合作微信:maotyuno

商家招聘广告如需刊登 联系阿叔

|急聘|——爽快回转寿司料理 |一店地址:和安宁春城负一楼B025号爽快寿司;二店地址:和安商港负一楼爽快寿司;三店地址:新新力四楼爽快寿司

招聘职位:

服务员】、【寿司学徒】、【厨房料理师傅】、【厨房料理学徒】、【收银员】、【领班】、【寿司中工】、【洗碗阿姨】

应聘热线:19977926378 (袁女士)

——推荐阅读——

【声明】内容源于网络
0
0
北海阿叔
记得每天来看一看北海阿叔,了解北海事。如有疑问,爆料请联系:bhv114。
内容 10450
粉丝 0
北海阿叔 记得每天来看一看北海阿叔,了解北海事。如有疑问,爆料请联系:bhv114。
总阅读7.5k
粉丝0
内容10.4k
