北海炼化提升装置环保和智能化水平,实现石油焦生产全过程密闭输送、存储和定量装车

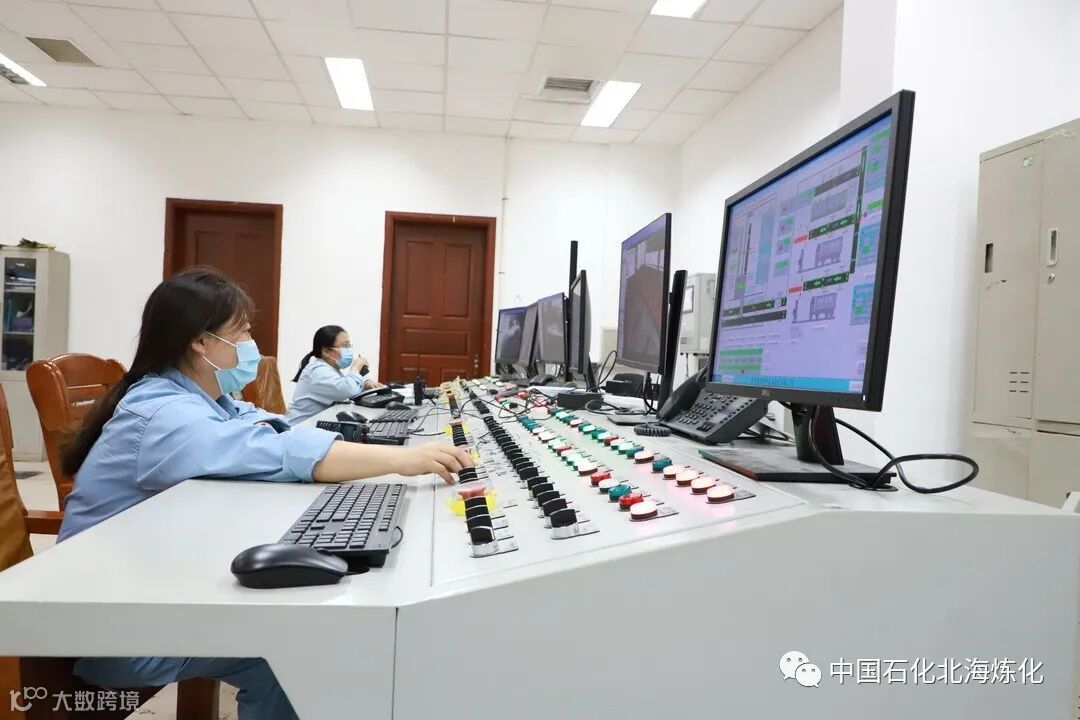

在北海炼化延迟焦化装置控制室,操作人员正点击鼠标切换画面,通过操作台按钮遥控刮板取料机抬起、前进、后退,根据需要调节机器行进速度。
这间控制室与北海炼化密闭除焦改造项目同步建设。6月6日投用以来,这里既可以调整装置操作,又可以控制汽车、火车自动密闭装车。截至7月14日,已有4.12万吨石油焦产品高效装车出厂。
“北海炼化密闭除焦改造项目系统完整、技术完善、设备先进、智能化程度高,实现了全流程清洁生产。”石油化工行业勘察设计大师、炼化工程集团广州(洛阳)工程公司首席专家杨成炯说。

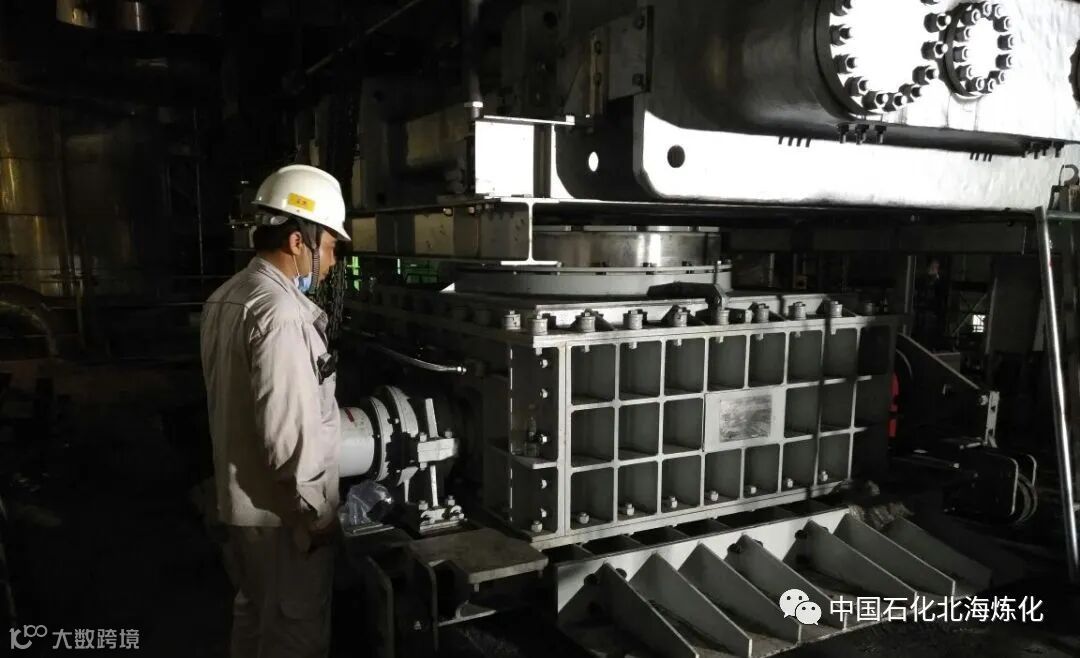

密闭除焦装置▲
格式 1 ( 16px, 首行缩进, rgb(62, 62, 62) )
打造密闭除焦成套技术升级版
北海炼化120万吨/年延迟焦化装置原采用敞开式水力除焦,除焦口及敞开的焦池不能满足日益严峻的环保要求。员工手动操作,不但劳动强度大,而且存在安全隐患。
利用全厂装置检修改造的机会,3月10日,北海炼化开始实施密闭除焦改造。改造后的密闭除焦设施包括石油焦密闭除焦系统、密闭输送系统、密闭储存及装车系统,流程完整,实现了石油焦生产全过程密闭输送、存储和定量装车。
改造后的焦化装置,自动化程度高,除焦、取焦、输送全过程可以远程智能操作,降低了员工的劳动强度。项目综合考虑了除焦过程中各种尾气收集并充分回收利用,环保水平高,系统能耗低,实现了清洁生产。
齐心协力按下施工“加速键”
开展党建共建、联系核酸检测、建设集装箱宿舍……3月以来,北海炼化千方百计克服疫情带来的困难,为项目施工创造条件。他们严控项目安全和施工进度,合理调配人员、机具,优化施工程序,在保证质量的基础上最大限度提高施工效率;采取激励措施,每周表彰大修改造之星,加大关爱和服务力度,每天送凉茶、夜宵到现场,坚定了施工队伍高质量建设好项目的决心。“一直是加速度跑,加足马力跑。”项目EPC总承包广州(洛阳)工程公司项目经理杨杰说。
EPC总承包联合体的优势在密闭除焦项目中得到充分体现,设计、采购、施工实现了无缝衔接,无障碍沟通。在施工中,项目人员打破常规,创新管理模式,调配所有资源,根据阶段性施工任务,组成联合小组,攻坚克难、优化方案,保质量、赶工期、推进度,仅用4天半时间就铺设完成总长130公里的电缆,用半个月时间完成了5公里的管线敷设。
挑战极限啃下项目“硬骨头”

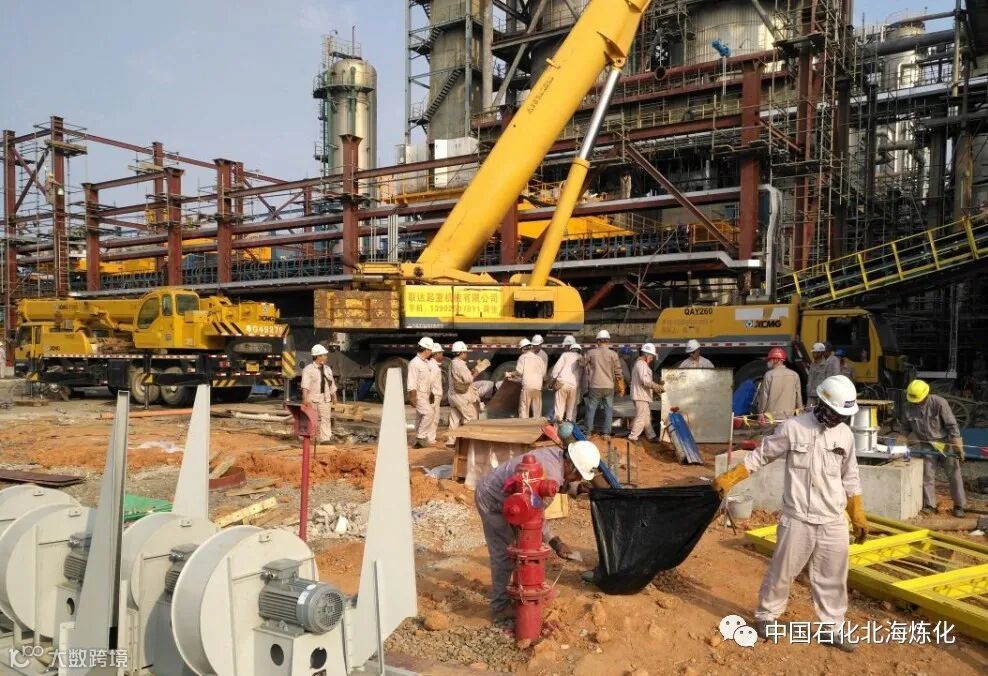

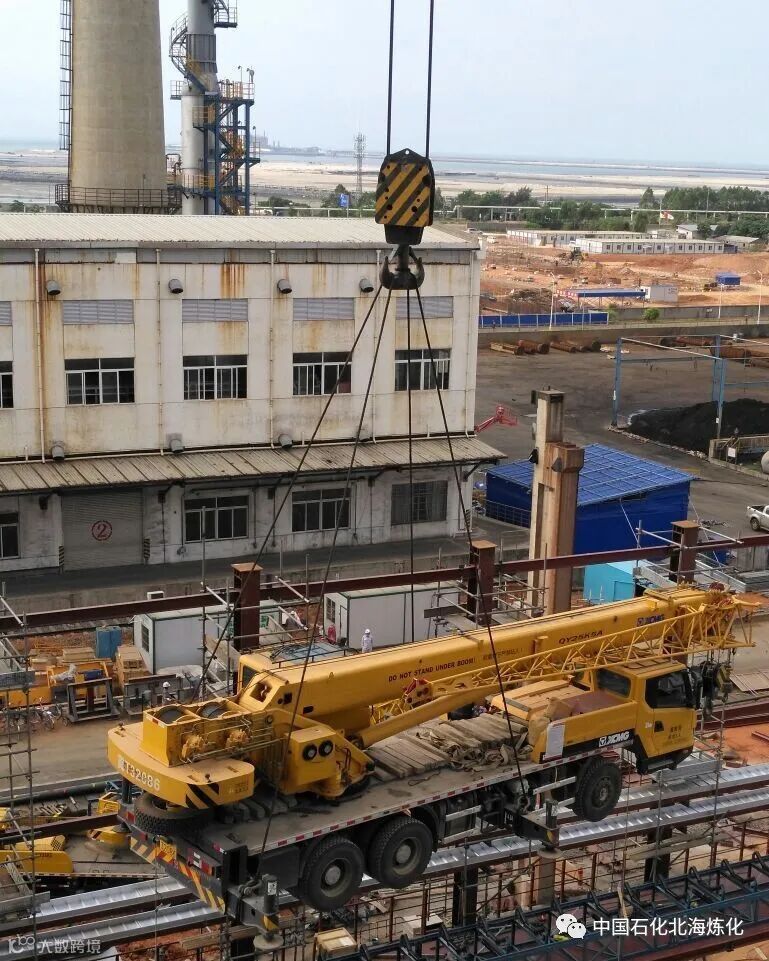

密闭除焦改造项目位于北海炼化原有装车及堆料场位置,一侧紧邻铁路,一侧紧邻管廊架,作业空间极为有限。项目涉及原有设施拆除、土建、安装、调试作业。北海炼化优化施工方案,合理安排交叉作业。施工高峰期,“巴掌大”的地方就有10台吊车同时作业。施工人员统筹优化,控制好每台吊车的仰角范围,有时利用大吊车吊小吊车施工,以此提高工效。

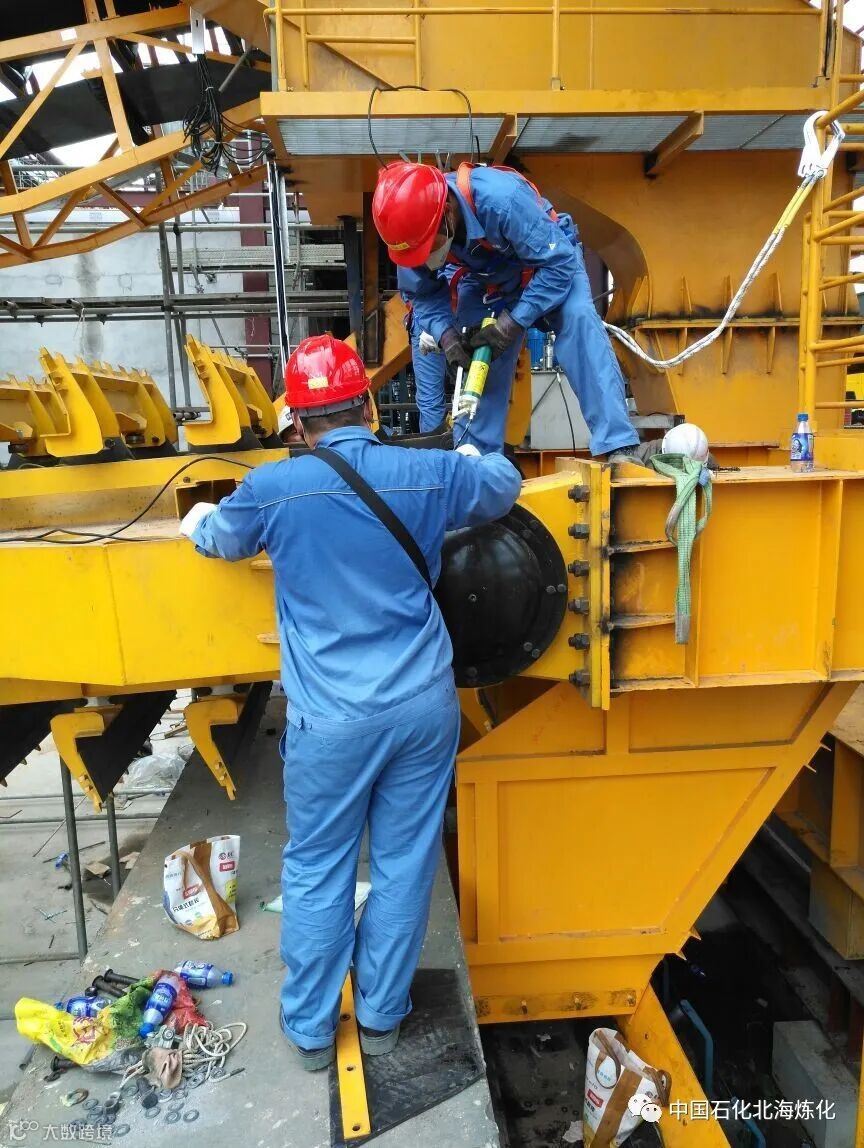

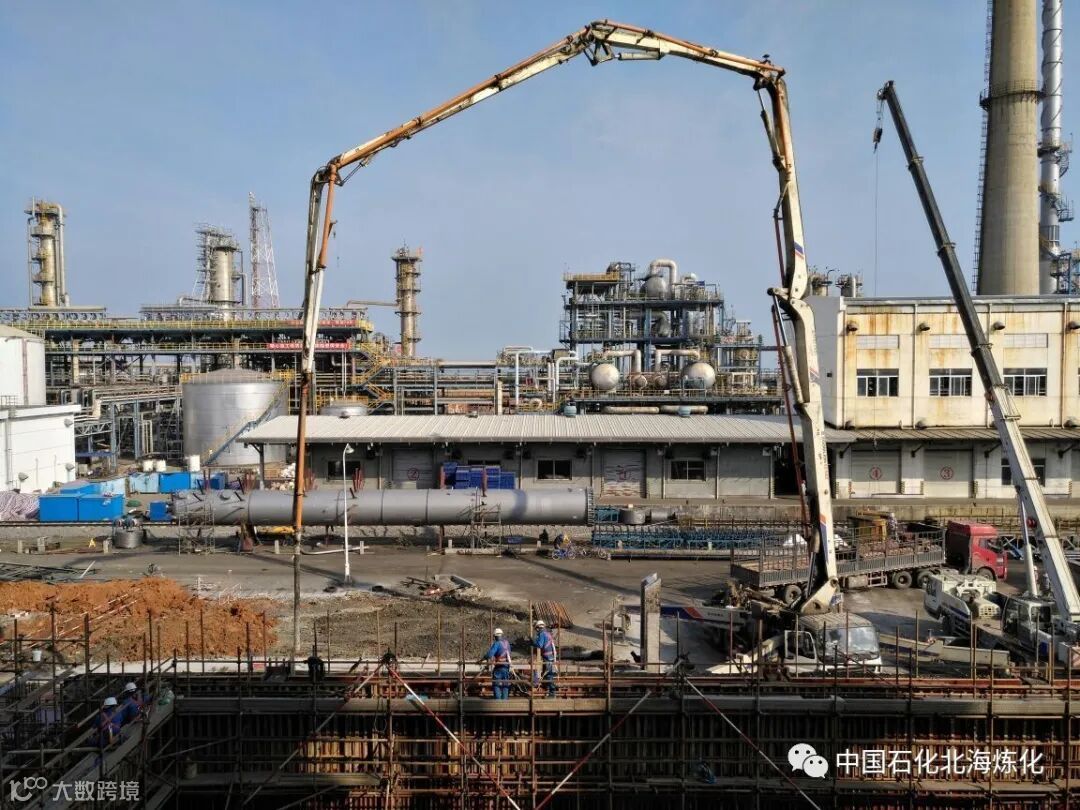

脱水仓是密闭除焦项目的关键设施,池壁高、剪力墙结构复杂、钢筋用量大、绑扎难度高,需浇筑350立方米混凝土,模板支设要求高。项目建设期间,40名木工用7天时间完成了模板支设,整个混凝土浇筑过程仅历时13小时10分钟。
溜焦槽施工被项目承包商称为难啃的“硬骨头”。溜焦槽长10余米,窄口直径3米,由专业厂家整体加工成型后运到施工现场,需要施工人员再切割成小块,分别吊入混凝土基座重新组对焊接成型,并和混凝土预埋件连接起来。“弧度很难成型,必须严控焊接速度,快了容易出现裂纹。”炼化工程集团四建公司华南区域项目书记温今瑰介绍,他们采取焊工轮换24小时不间断作业的措施,为溜槽施工调配了最好的焊工,仅用6个昼夜就完成了安装任务。
