北郊水厂二期工程进展
北郊水厂二期工程构筑物主体现阶段已基本完成,按照工程进度及设计要求,北郊一、二期工程近期有4处工艺段需要碰接施工。在碰接施工期间,北郊水厂需停水停产。为保证全市供水安全,二期工程分管领导苏旭辉副总经理与北郊水厂二期项目组技术人员经多次研究讨论,决定将4处碰接工作分期完成,首先进行二期清水池出水管道与二级泵房东侧吸水井碰接停水施工。
北郊水厂按照施工要求,制订了周密、详细的停水施工方案,经报公司领导审核同意后,和调度中心对接、协调,于 4月13日晚,进行第一次停水施工,安装两块DN800盲板封堵东西侧吸水井连通口,进行二期清水池出水管道碰接一期东侧吸水井工作。

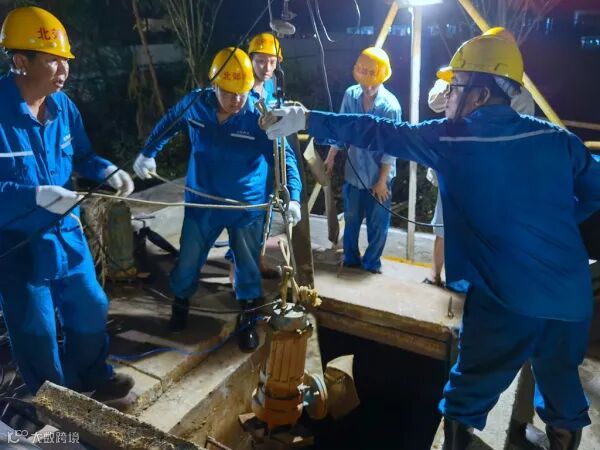

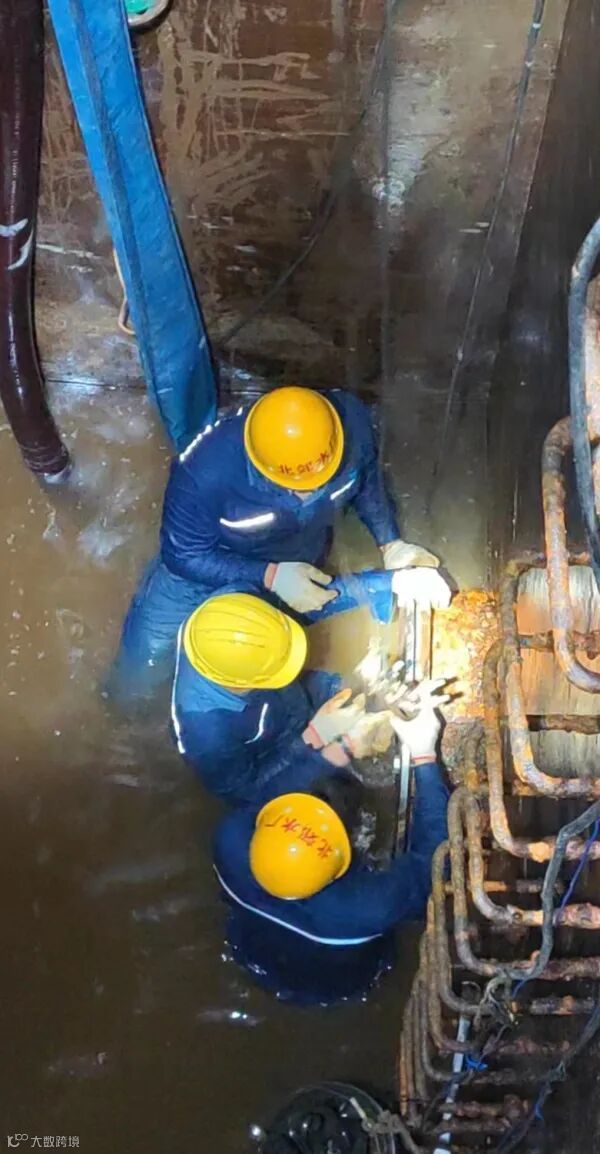

4月13日晚21时,北郊水厂厂领导带领机电班、综合班骨干技术人员共11人参加此次碰接施工工作。14日0时36分,施工人员关闭一期清水池与吸水井连通的DN1600阀门,综合班值守人员按调度指令,控制机组阀门,利用1#机组将吸水井水位降至水泵吸水口位置。因DN1600阀门无法完全关闭,排水泵排水较慢,为尽快恢复供水,在吸水井没有完全排空的情况下,厂长助理吴智顺带领机电班班员浸泡在齐腰的深水,不顾全身湿透,争分夺秒地安装两块DN800盲板,封堵东西测吸水井连通管。
至14日凌晨2时20分,施工人员在确认封堵已无漏水之后,北郊水厂恢复正常供水。上午10时,二期清水池出水管与二级泵房吸水井碰接施工所有工作顺利完成。此项工作完成后,可通过二期清水池容量蓄水,为日后其它项停水碰接工作争取施工时间。
同时,当晚项目组技术人员按工作计划要求,进入深度处理池反冲吸水井内部,查看一、二期深度处理池连接进水廊道是否具备碰接不停水的施工条件,为下一次施工做好准备。
