紧盯市场动态,力求效益最大化

深挖增效潜能,管理提升谱新篇
公司以“向管理要效益”为经营突破口,通过创新经营管理理念,将提质增效项目与单项奖励挂钩,充分调动员工干事创业的积极性。并通过发挥经营“指挥棒”作用,形成横向、纵向联动体系,针对月度电煤采购、发电负荷控制、检修计划调整等生产经营做出指导性工作,实现公司效益最大化。一季度以来,公司出色共完成启停调峰4次,获得补贴244万元。
紧抓安全生产,多措并举显担当

公司坚持问题导向和目标导向,严抓设备防控,落实安全责任,夯实安全基础。扎实开展节前、春季、专项等各类安全检查共15次,发现并消除隐患125项。圆满完成春节、“两会”、冬奥会等保电任务,向中调申请多发电量1700万千瓦时,利用小时数排名全区第一,为广西电网电力供应稳定作出重要贡献。截至3月31日,公司连续安全生产天数6044天,连续4年无非停,创造广西地区火电安全生产新纪录。在国外疫情流行,国内疫情零星爆发的形势下,公司慎始如终抓好常态化疫情防控工作,为生产经营和二期项目建设提供坚实保障。
加强燃煤管理,燃煤掺烧见成效

通过紧盯供电煤耗、厂用电率等关键生产指标,持续挖潜增效,实现经济效益最大化。继续深耕精细化掺烧工作,推进低负荷单烧印尼煤的技术攻关项目,再次完善燃煤掺烧各项技术措施,加大炉膛甩焦和输煤系统积煤、积粉检查力度。坚持以“热值跟着负荷走”为原则,继续采用细化动态掺配、精准卡煤位等策略,持续提升掺烧灵活性,实现精细化掺烧。一季度累计掺烧低硫进口煤10.8万吨,大大减轻了脱硫、脱硝系统运行压力,保证了环保排放指标不超标。

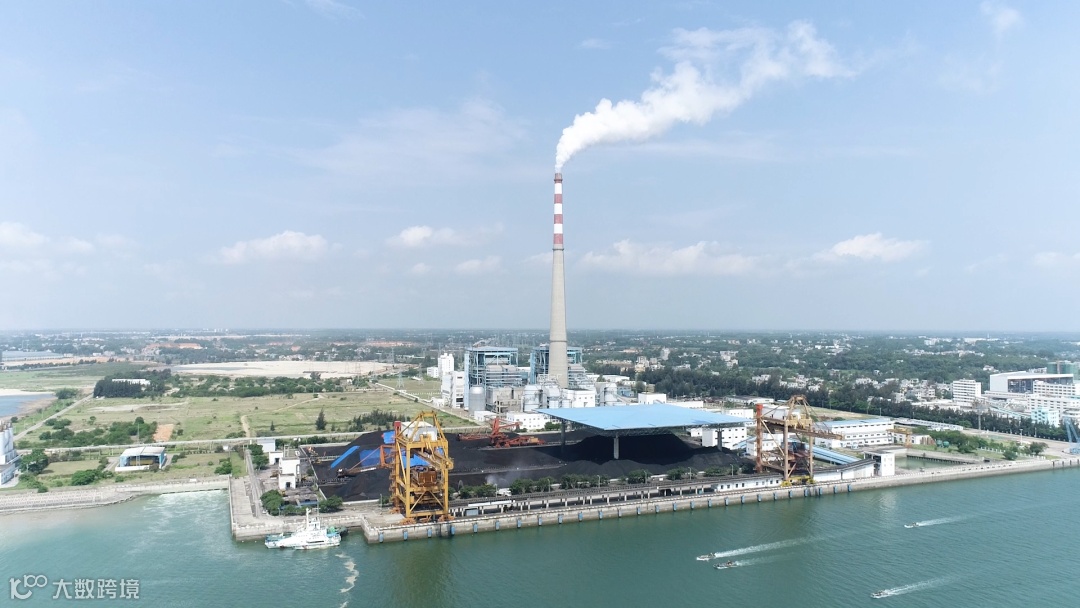

坚持项目为王,打造发展新高地

公司牢固树立项目为王的发展理念,以时不我待、只争朝夕的精神大干快上,全力以赴推进公司二期项目建设进度提速增效。1月4日,广西壮族自治区发展和改革委员会正式核准批复北海电厂二期(2×660MW)扩建工程项目;2月8日,接入系统报告获得广西电网公司批复;2月27日,环评报告获得广西壮族自治区生态环境厅批复;3月4日,节能报告获得广西壮族自治区发展和改革委员会批复。自此,北海电厂二期(2×660MW)扩建工程项目所需的15个支持性文件全部获得批复。目前C标(脱硫系统EPC总承包工程)已开标,F标(输煤系统建筑和安装工程)已报广投集团审核,其他辅机设备招标采购工作按计划紧张有序向前推进中。公司将加强精细化管理、建设智慧工地等举措,全力打造广投集团标杆工程和国家优质工程。
