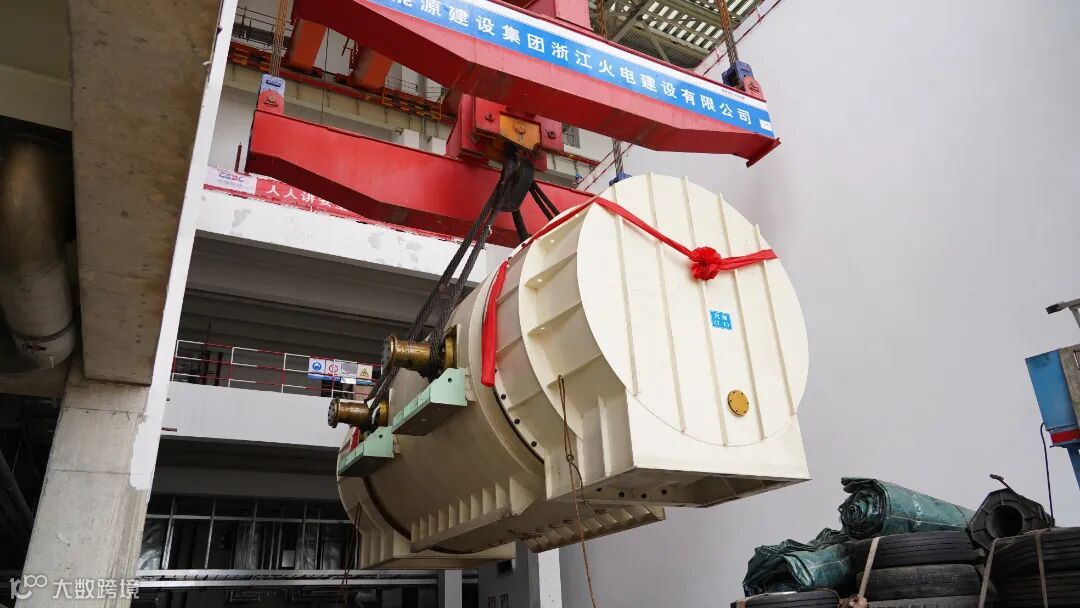

2023年7月20日16时38分,广投北海电厂二期扩建工程4号机组发电机定子顺利就位,提前完成节点要求。
本次就位的4号机组发电机定子额定容量733MVA,吊装重量284吨,外形尺寸9.36×5.43×3.91m,属超宽、超长、超高、超重设备。
为保证4号机组发电机定子生产质量,广投北海电厂与生产厂家、监造单位密切沟通,对设备图纸、技术方案、生产工艺逐项审核,并派专人驻点监造催交,实现提前10天保质保量完成出厂。运输过程中,面对岷江乐山段水位低的困难,公司组织专人每日两次监控水情,在具备安全行驶条件后立即起航。通过多方协调和各参建单位共同努力,4号机组发电机定子7月16日顺利入厂。
左右滑动查看更多

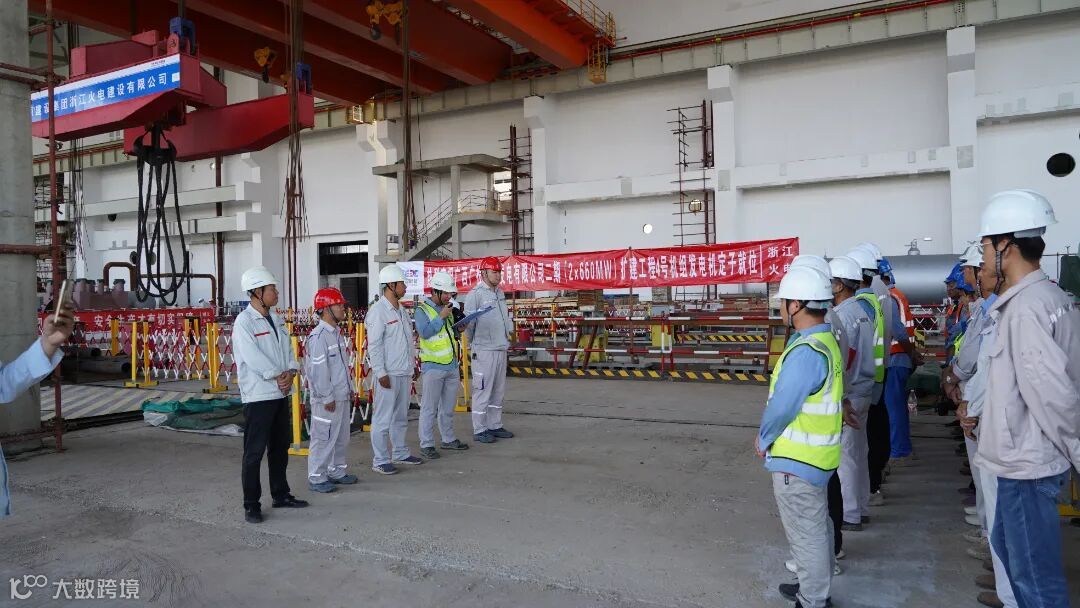

公司深入总结#3机组发电机定子吊装经验,科学管理,精心组织,严把关键节点,制订详细准备计划,编制专项吊装方案, 开展周密的技术、安全交底,克服起吊作业技术难度大、操作工序复杂、提升通道狭小等难题,采用两台行车并联+液压提升装置+扁担梁组合抬吊方式,顺利完成4号机组发电机定子吊装就位。

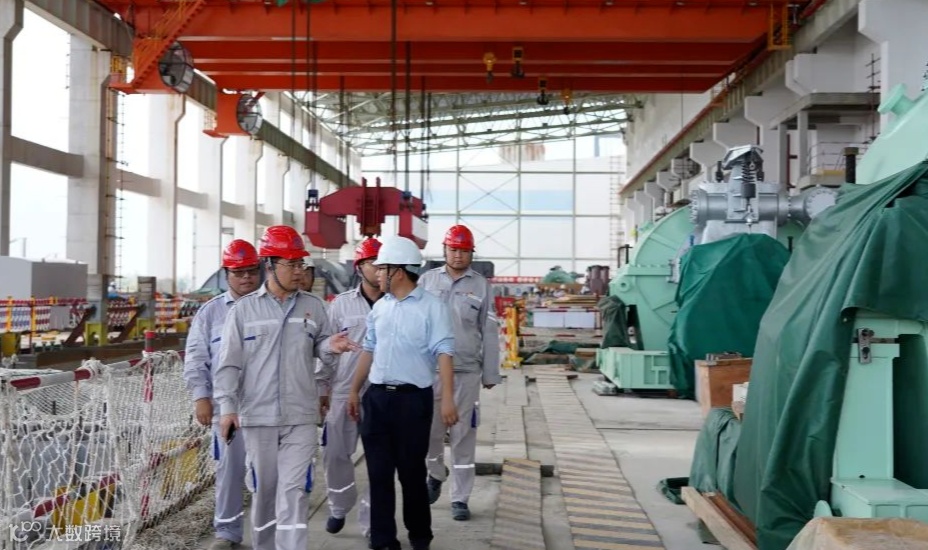

下一步,广投北海电厂将在广投集团、广西能源集团支持带领下,笃定初心、目标明确、抢抓机遇,以真抓实干的优良作风将广投北海电厂二期扩建工程打造成为优质工程、绿色工程、廉洁工程。
