揭秘!广投北海电厂二期工程3号锅炉水压试验一次成功背后的故事

揭秘!广投北海电厂二期工程3号锅炉水压试验一次成功背后的故事 广西广投北海发电有限公司
2023-08-15
0

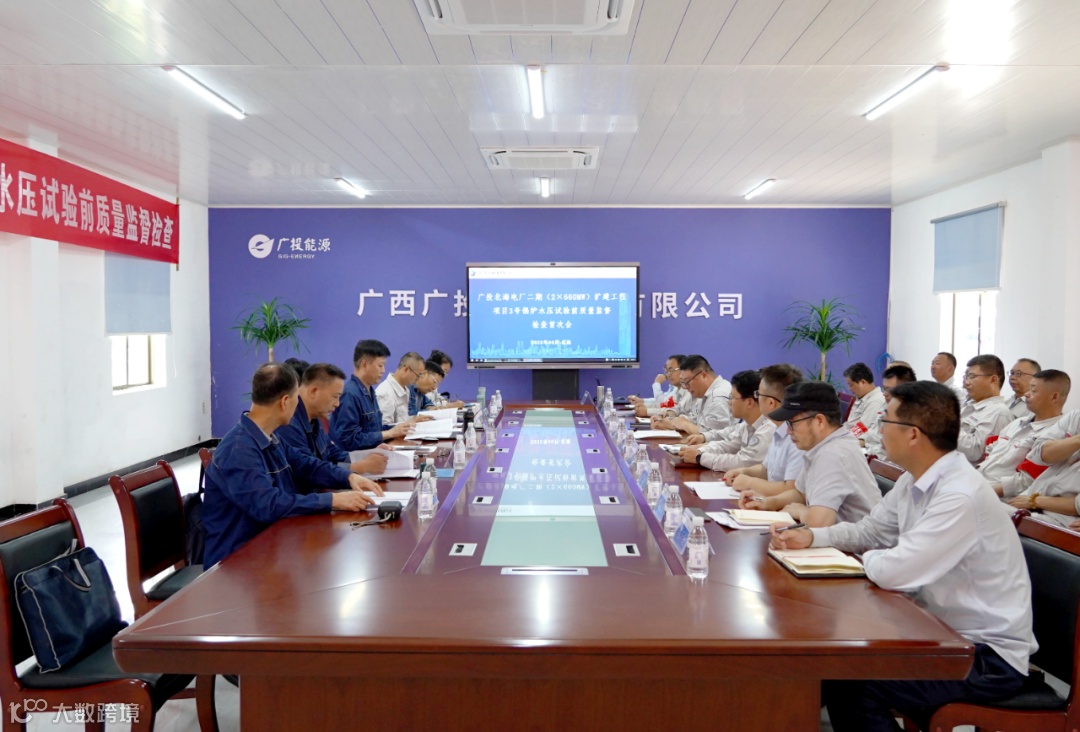

“一次系统试验压力36.625MPa,二次系统试验压力9.51MPa,稳压20分钟无降压,试验成功!”7月24日20时18分,随着中国特检院项目负责人宣布3号锅炉水压试验一次成功,广投北海电厂二期扩建工程建设现场顿时迎来了一片掌声。


“拿下这一关键节点,离机组如期并网发电目标又迈出坚实一步。”广投北海电厂锅炉专工龚卫华激动地说,目光中流露出无限的惊喜,胸前的党徽也显得格外亮眼。

在这200多个日日夜夜里,一面面鲜红的党旗高高飘扬,一座座崭新的“战斗堡垒”拔地而起……广投北海电厂重大项目党员先锋队带领干部职工冲锋在3号锅炉设备安装的最前线,面对困难挑战,他们迎难而上、争分夺秒,以实干奋进的昂扬姿态攻克了一个又一个难关、夺取了一个又一个胜利……






全力以赴,狠抓项目施工管理

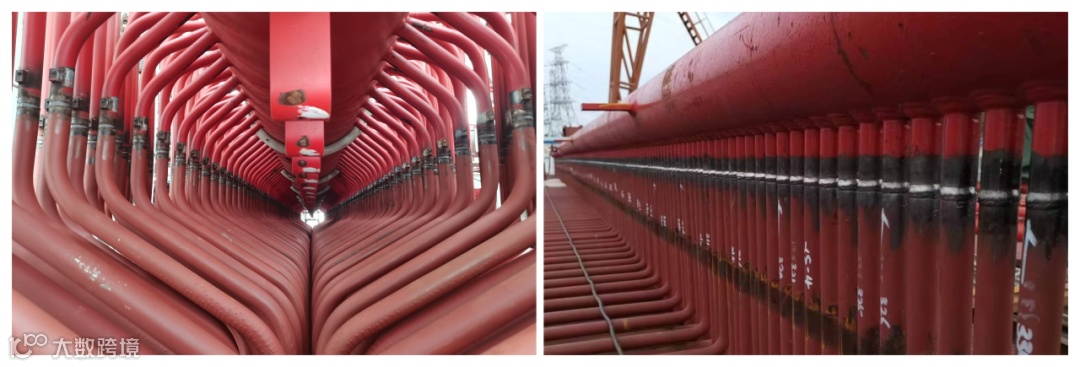

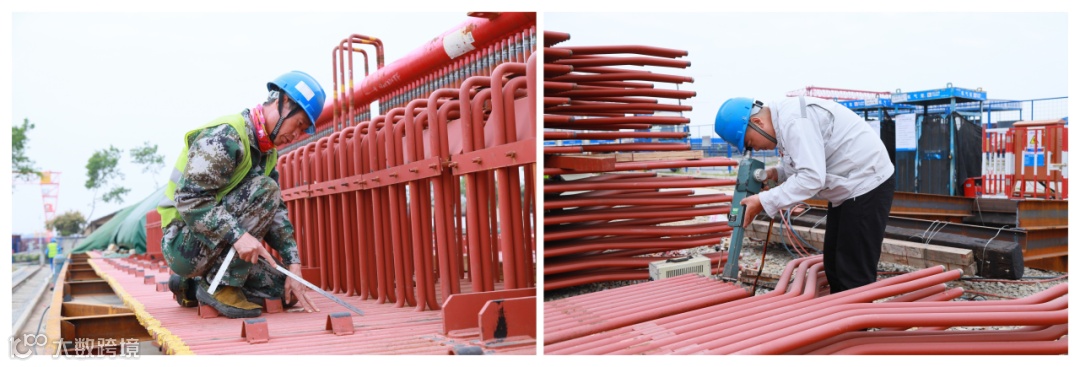

锅炉标高88.7米,总重近2万吨,锅炉安装是二期扩建工程建设的关键主线,建设时间紧、任务重、要求高。


面对施工中存在大量高空作业、起重作业、交叉作业等危险性较大的工作,广投北海电厂以“拼”的思想意识,“争”的精神状态,“实”的工作作风,践行新思想,展现新作为,扎扎实实推进项目建设。



强化责任担当,让“层层抓落实”蔚然成风。领导班子靠前指挥,如钉子般“钉”在工地现场,盯节点、查安全、解难题、鼓干劲、促落实;党员干部积极响应、快速行动、不舍昼夜,调动一切资源和力量狠抓工程建设和设备安装等管理工作。


围绕建设优质工程、绿色工程、廉洁工程的目标,严把项目施工管理。一方面狠抓安全协议、开工条件审查、安全技术交底、人员教育培训、危大工程施工、应急管理等环节,另一方面按程序严格审批施工设计、危大工程方案、钢架安装施工方案、大板梁吊装施工方案、锅炉受热面组合吊装施工方案等施工指导文件,为项目施工顺利推进提供坚实保障。


同时,广投北海电厂充分利用春季安全大检查、安全生产月、重大事故隐患专项排查整治行动等活动,专项整治锅炉钢架吊装、受热面焊接以及现场违章管理等方面存在的问题短板,全面消除各类隐患,切实守牢安全线、严把质量关。





担当作为,凝心聚力抓焊接质量


3号锅炉焊口多达42230道,焊接任务繁重,如何做好焊接质量和焊接进度“两手抓、两手硬”,直接考验着公司对工程进度、焊接质量的管控能力。


广投北海电厂坚持“万无一失保安全、一丝不苟抓质量、争分夺秒促进度”,一方面,扩大党建共建合作力度,联合参建单位、锅炉厂家、监理单位等开展重点攻关,加强洁净化施工、现场文明施工、受热面焊接等质量管控。另一方面,坚持把精细管理作为提质增效的重点和方向,通过严把“三关”加强焊接质量管理,提升焊口一次合格率。




严把焊接工人入口关


在参建单位自主审查的基础上,公司通过理论+实操考试,严格检验新入场焊工水平,考试合格后方可上岗操作,高水平的焊接队伍为焊接质量管控提供了可靠的人才保障。


严把设备焊接过程关

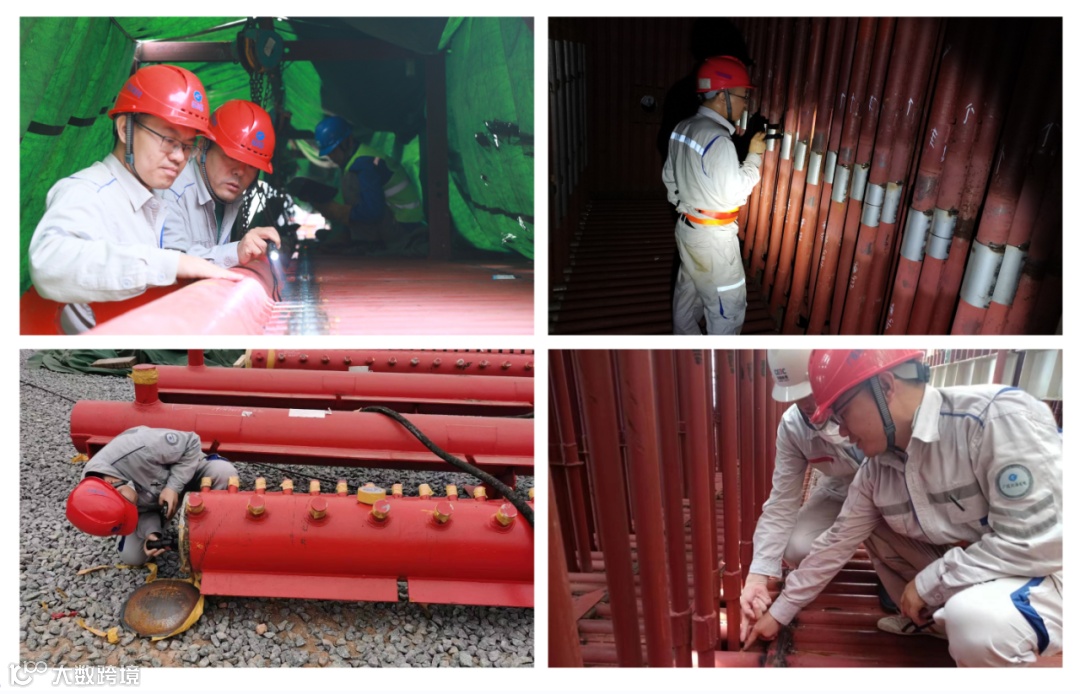

在焊接过程中,认真对照焊接技术要求,严格把控作业环境,集箱、管排吹扫清理等工作必须达到洁净化仔细复核待焊管道材质、坡口打磨和管道组对状况,并从焊材领用、焊接工艺、焊接手法等多方面进行监督,发现问题第一时间纠偏,确保焊接质量可靠。


严把焊接质量检查关


组建以建设单位、施工单位、监理单位为核心的三级管理体系,对每道焊口都经过焊工自检、施工单位质检员验收、监理单位复检、公司锅炉专业抽检的质量检测流程,并严格执行锅炉范围内焊口100%射线探伤检测的管理要求,为焊接质量提供坚强保障,最终取得42230道焊口一次合格率99.76%的优异成绩。





多措并举,设备供货不“掉链”


自2022年11月21日3号锅炉受热面正式开焊以来,广投北海电厂紧盯项目里程碑节点计划,倒排工期、挂图作战,制定科学合理的一级、二级、三级网络计划,对于重要节点制定专项计划,确保建设进度可控在控。



距离锅炉水压试验计划仅有一个月,部分重要设备到货延迟一度对工程建设造成不利影响。“要千方百计保证设备到货,全力推进锅炉管排安装,确保二期工程早建成、早试验、早见效!”广投北海电厂负责人多次在会议上强调。


为此,广投北海电厂成立以主要领导为负责人的攻关组,公司领导下沉一线,到制造厂家紧盯设备生产情况;工程管理部门组织施工单位、锅炉厂家每周梳理设备需求、设备到货情况,每日盘点工程进展、及时做好调度;锅炉专业优化安装方案,在确保质量安全的前提下对部分管道采用先布管后安装阀门,并拓展阀门进货渠道……


众智所为,则无不成。3号锅炉所有设备在6月中旬全部到齐,施工单位分组安装、多点施工,仅用7天便完成水压试验范围内进口截止阀安装。至此,锅炉水压试验必备设备全部到货并投入使用。









接下来,广投北海电厂二期扩建工程全体建设者将锚定建设目标任务不动摇,细化目标、明确责任、狠抓落实,全力以赴当好突击队、争做排头兵、打造能源铁军,在项目建设新征程中再立新功,为广投集团打造世界一流企业,开创新时代壮美广西建设新局面做出新的贡献!





THE END


来源 | 广西能源集团

【声明】内容源于网络
0
0
