广投北海电厂二期扩建工程
建设历程回顾
时空的坐标轴
镌刻每一个里程碑节点的成功和喜悦
海上日出,金光万丈
在辽阔的北部湾海畔
广西能源集团广投北海电厂二期工程项目
奏出一曲向海而兴向海图强的雄壮交织乐
回首来时路
是“心往一处想、劲往一处使”的团结
是“风雨无阻向前进”的不懈奋斗
让我们不断攻坚克难、爬坡过坎
创造了“人心齐,泰山移”的辉煌成就
下面,请跟随能源小编一起
回顾那些披星戴月走过的繁花之路
2022年3月30日
广投北海电厂二期扩建工程正式开工建设
2022年6月20日

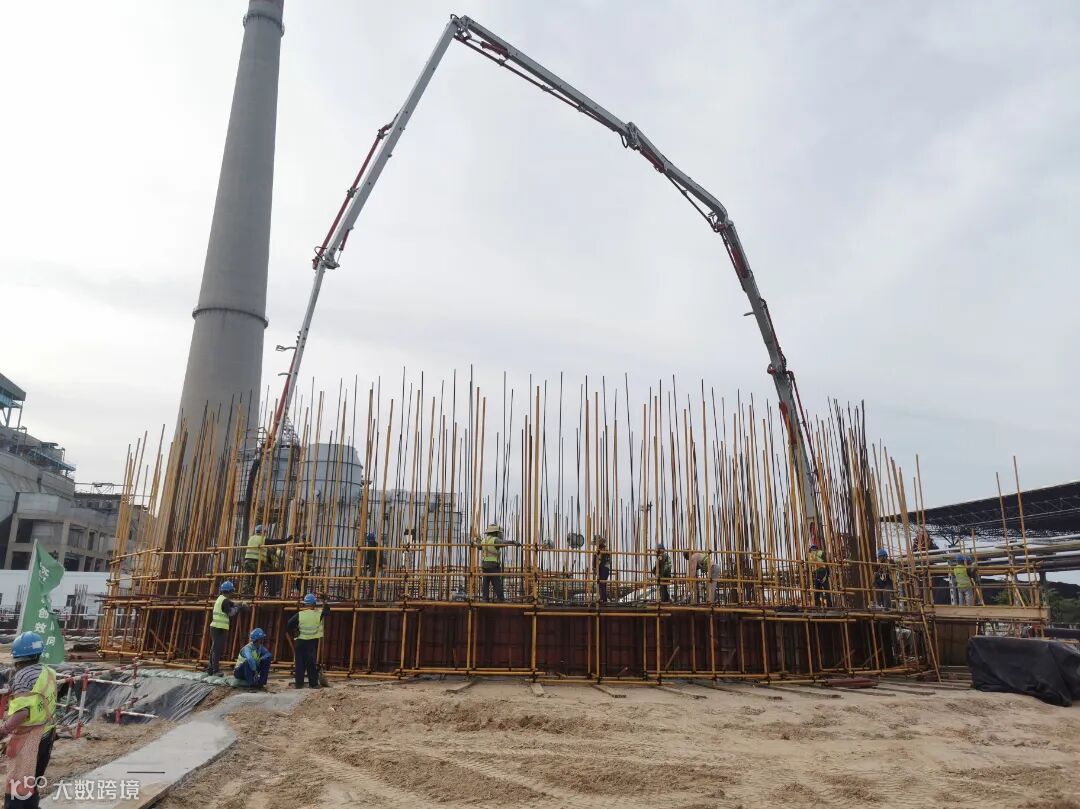

烟囱出零米
2022年6月30日

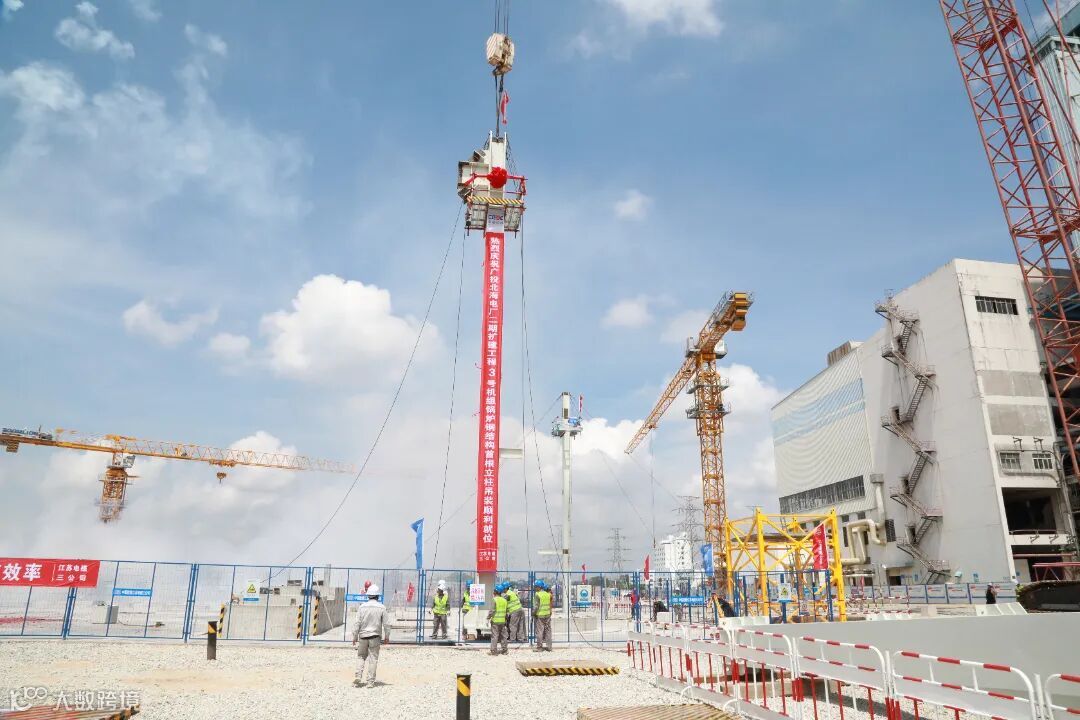

3号锅炉首根钢结构立柱顺利吊装
2022年8月14日
4号锅炉首根钢结构立柱顺利吊装
2022年11月29日
3号锅炉大板梁顺利完成吊装
2022年12月12日

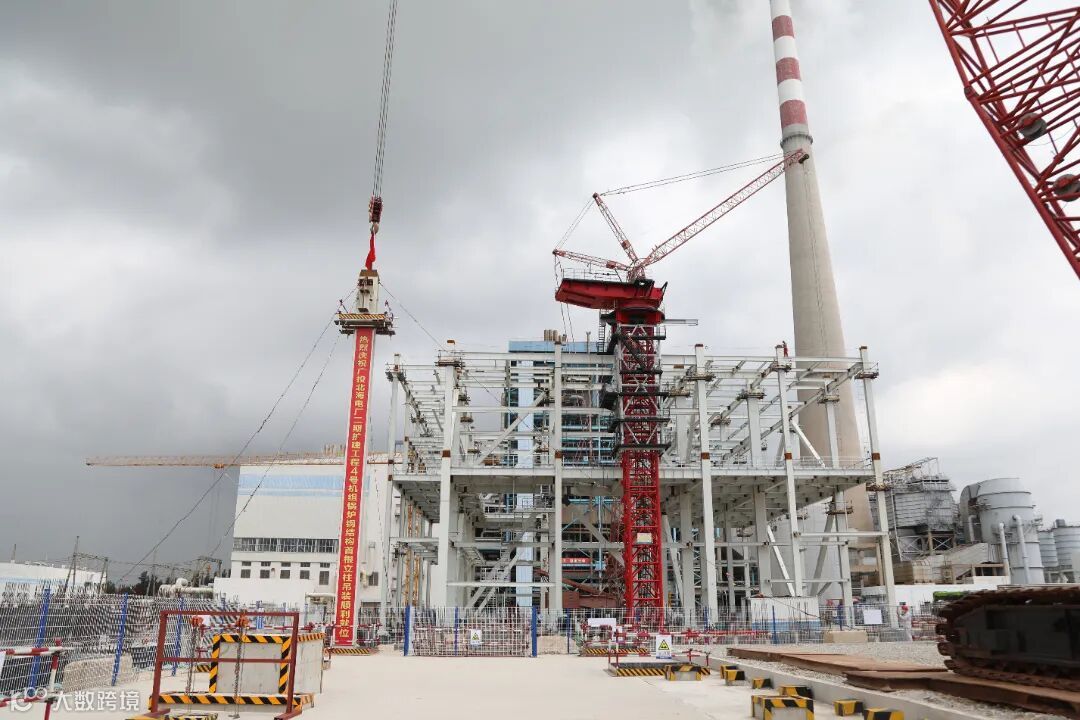

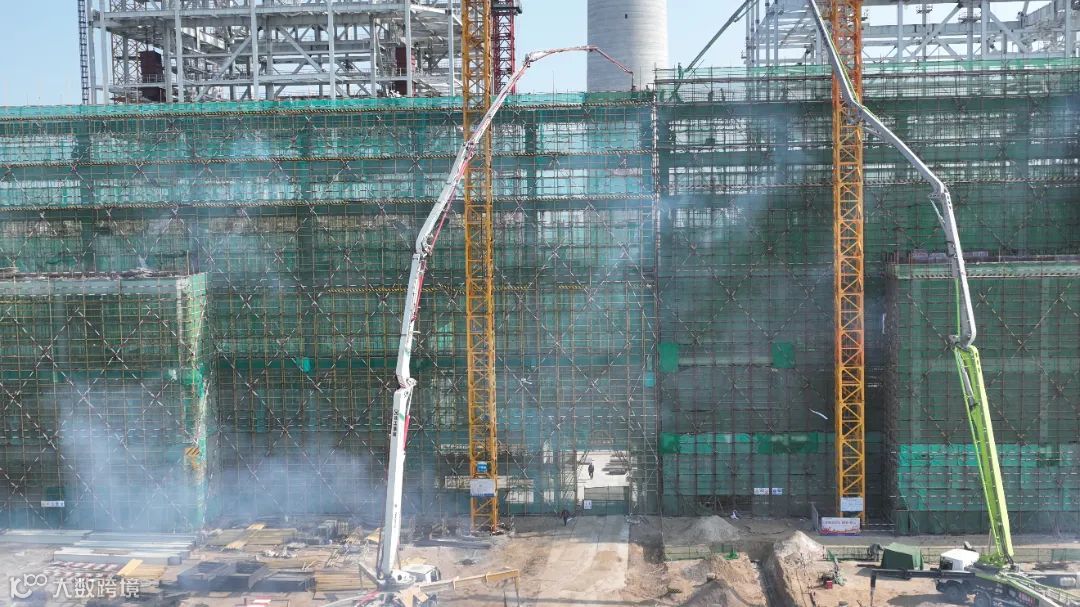

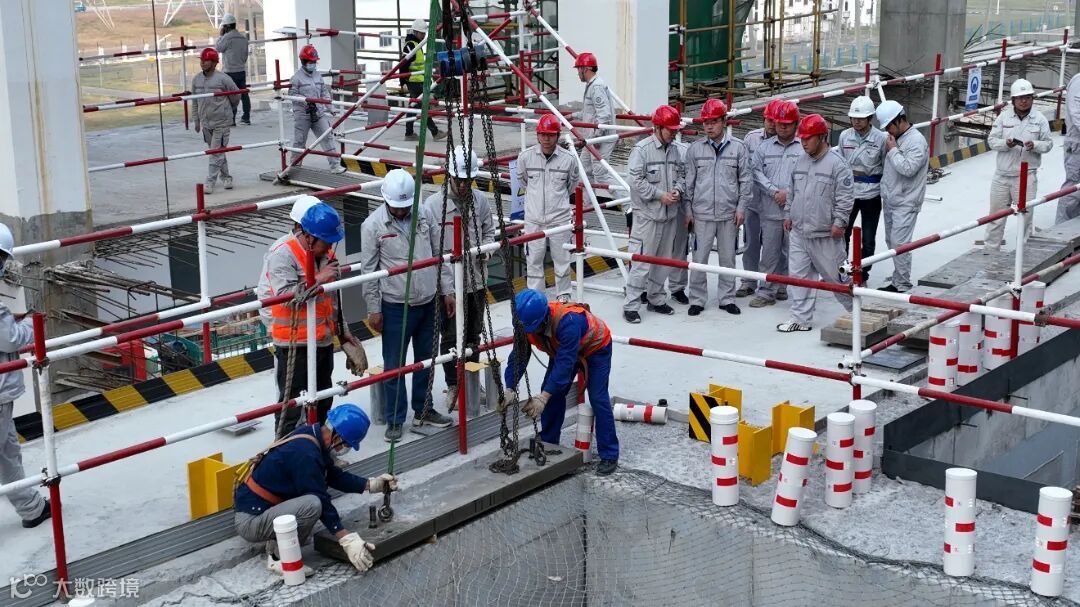

主厂房到顶
2022年12月19日
3号锅炉受热面顺利吊装

2022年12月24日
烟囱外筒顺利到顶
2023年1月16日
4号锅炉大板梁顺利完成吊装
2023年2月27日
3号机组汽机台板顺利就位
2023年3月6日
4号锅炉受热面顺利吊装
2023年4月24日
4号机组汽轮机台板顺利就位
2023年4月29日

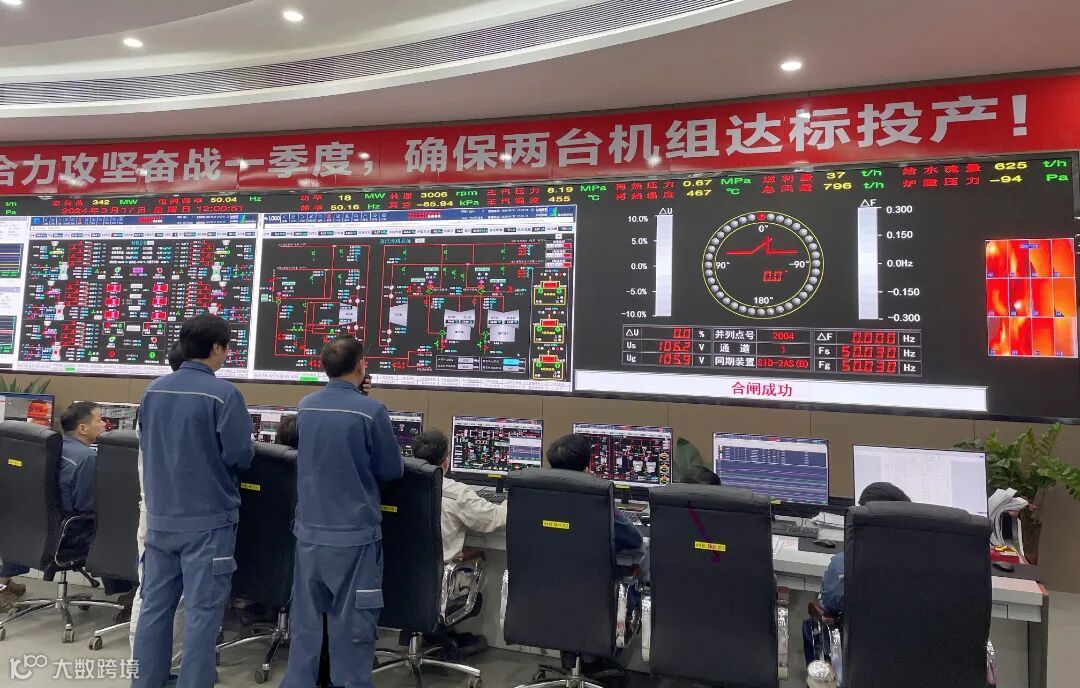

3号机组DCS受电一次成功
2023年5月24日

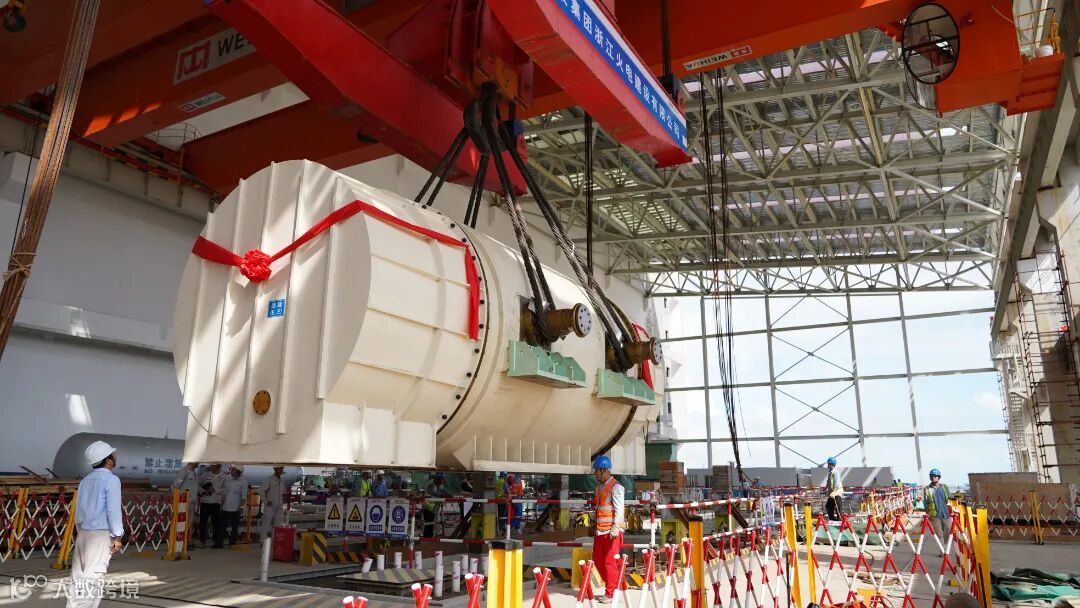

3号机组发电机定子顺利就位
2023年6月14日
3号机组A低压缸空扣缸顺利完成
2023年6月20日
4号机组DCS受电一次成功

2023年7月20日
4号机组发电机定子顺利就位
2023年7月24日
3号锅炉水压试验一次成功
2023年8月14日
4号机组A低压缸试扣缸顺利完成
2023年9月17日
4号锅炉水压试验一次成功
2023年10月31日
厂用电系统受电一次成功
2023年11月21日

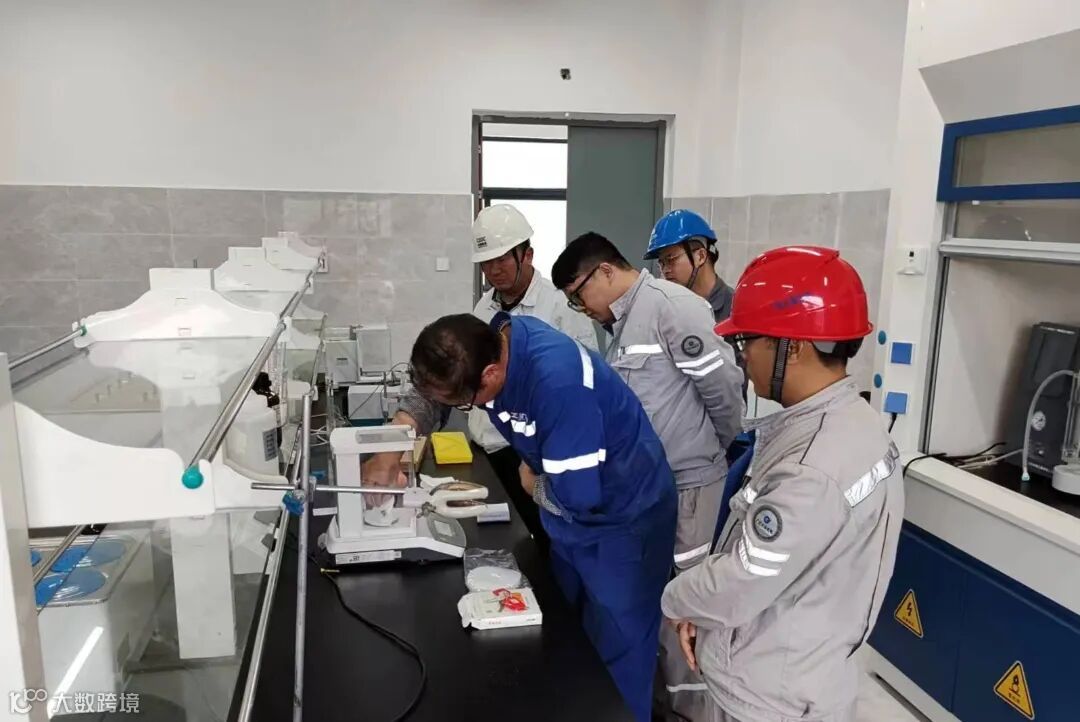

3号锅炉酸洗一次成功
2023年12月3日
循环水系统通水一次成功
2023年12月17日
3号机组锅炉吹管圆满成功
2023年12月30日
3号机组首次并网一次成功
2024年1月15日
4号机组锅炉酸洗一次成功
2024年2月6日
3号机组168小时满负荷试运行圆满完成
2024年2月19日
4号机组锅炉吹管圆满成功
2024年3月17日
4号机组首次并网一次成功
2024年3月31日
4号机组168小时满负荷试运行圆满完成
成绩来自和衷共济
发展源于勠力同心
时间又将开始落笔崭新的一页
广西能源集团将以此为新起点
统筹高质量发展和高水平安全
聚精会神谋发展
扎扎实实抓工作
继续谱写能源报国的壮美篇章
