资阳东峰场位于川西南平缓构造带威远构造北东资阳斜坡,它的面积那么大,然而它的气那么少,周边邻区如火如荼几十年,我们。。。
“为水受困”,一直徘徊
1996年,我们得到了“它”—资阳东峰场勘探登记区块。
至2010年,我们两次加密地震测线,完成该区块二维地震详查勘探
至2013年,分公司部署了5口钻井。
2014年西南油气分公司部署三维地震。
然而。。。

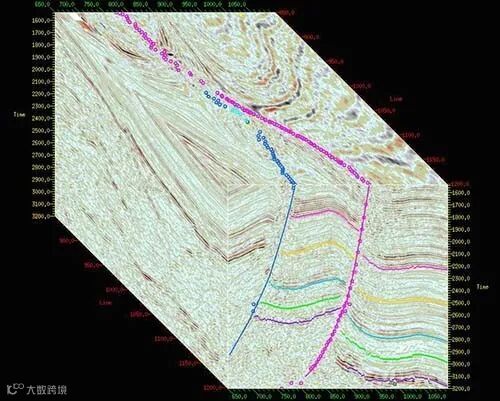

然而截止2018年,无论须二段、须四段还是海相,测试普遍产水,产大水。
周边邻区须家河组的油气都快产光了,我们离他们那么近,却离成功那么远。
我们“为水所困”,我们不知所措,我们彷徨迷茫,我们。。。
但我们不会放弃!!!
转变思想,获取突破
再聚焦
2011年底-2012年初东峰3井须五段上部致密砂岩测试产气量虽然很少,但它至少不产水,我们的目光重新向它聚焦。
走出去

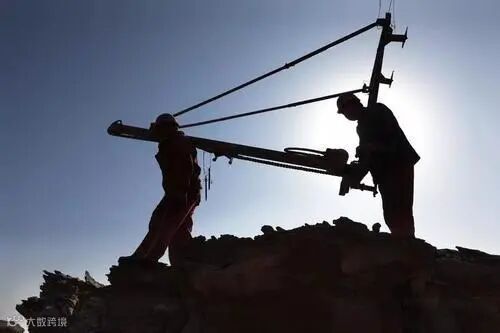

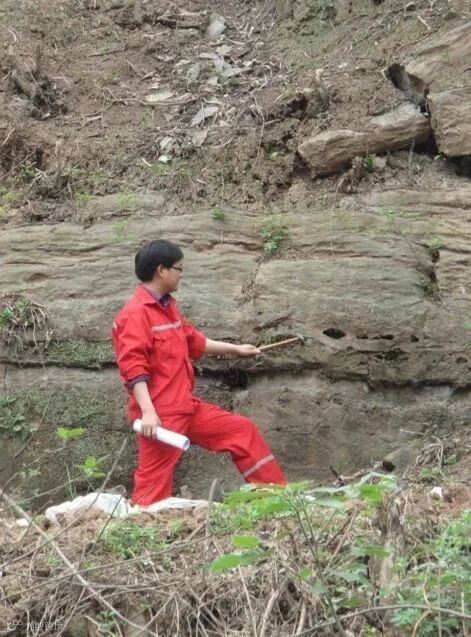

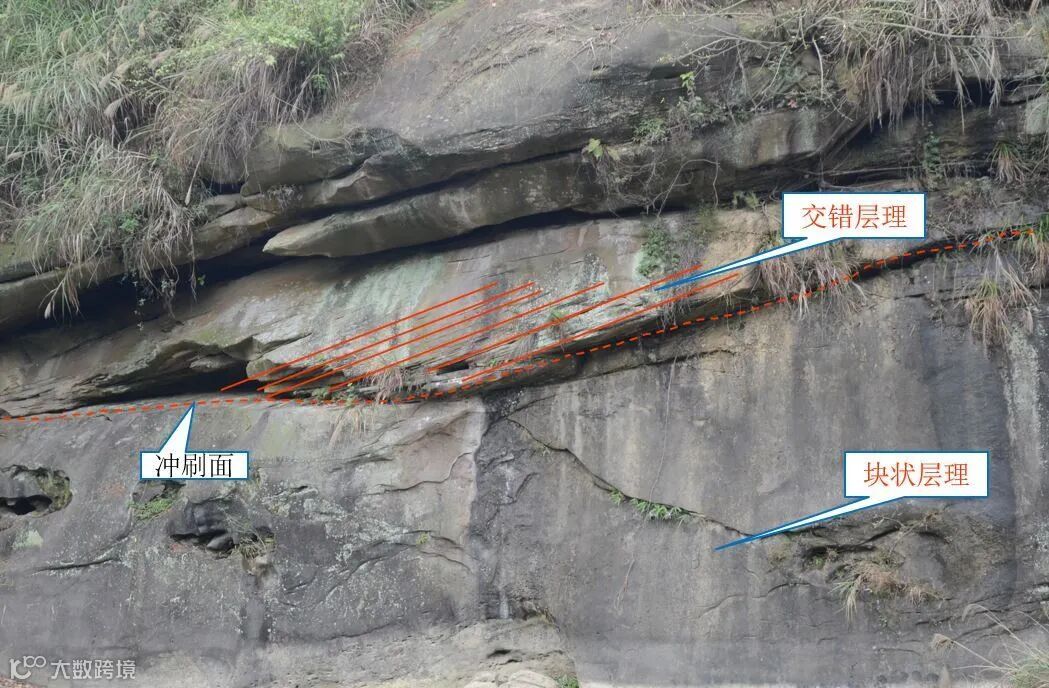

2014年观测威远构造2条野外剖面,距离工区只有50余公里,展开针对性对比研究。
2014年观测威远曹家坝须家河剖面,距离工区55公里。
2014年观测威远葫芦口须家河剖面,距离工区51公里。
坐下来
2018年-2019年展开论证研究,首次把须五段提至主要目标进行论证。

2018-2019年论证场景

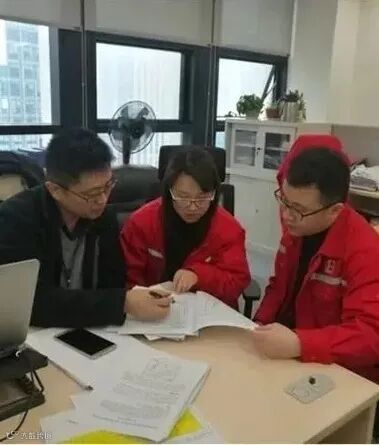

2019年3-4月院、分公司汇报论证
获成果

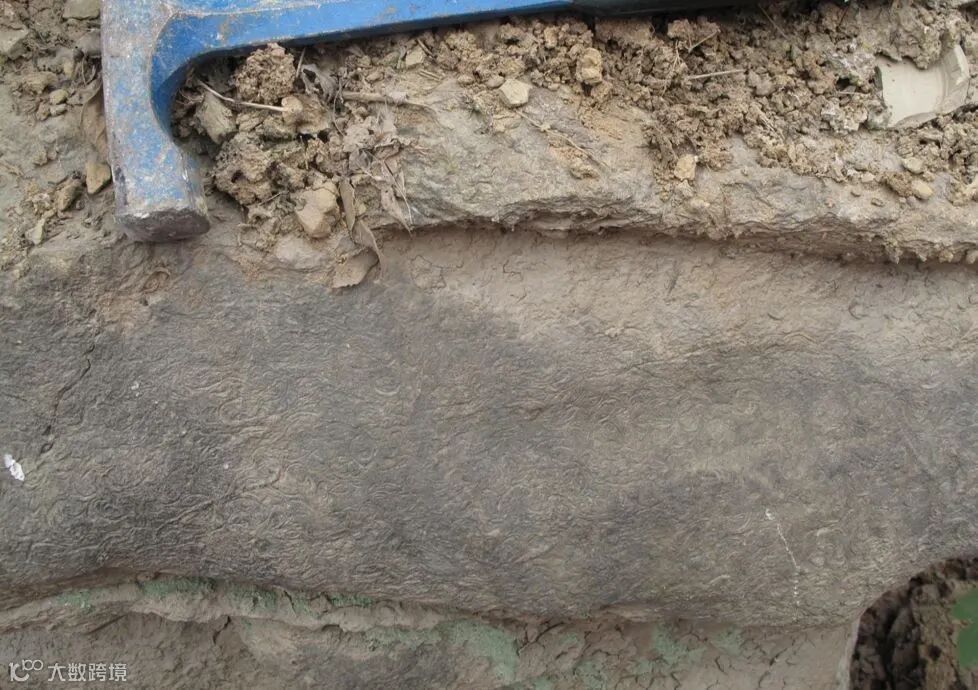

2020年东峰5井须五上部致密砂岩体积压裂测试产气量达到工业气流,首次在该地区取得突破。
东峰5井的成功在地质上证实了须五段在平面上呈“S”形态展布的河道砂体,与单斜构造形成构造-岩性圈闭的有效性,拓展了斜坡构造背景下找油气的新思路,为后续进一步部署壮信心。
积极部署,稳步推进
壮信心
依托东峰5井成果这剂强心剂,进一步加强优质储层、优质烃源岩纵横展布刻画及成藏配置关系研究,展开须五段整体部署,最终共部署落实了4口预探井、4口评价井。

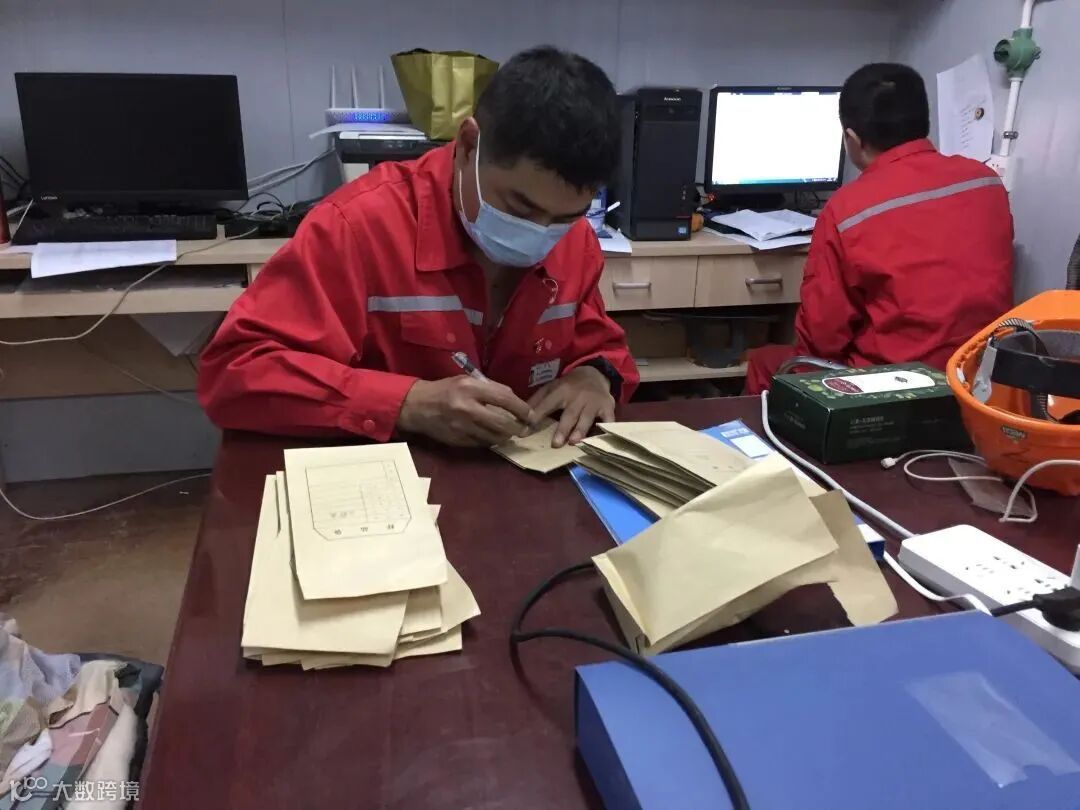

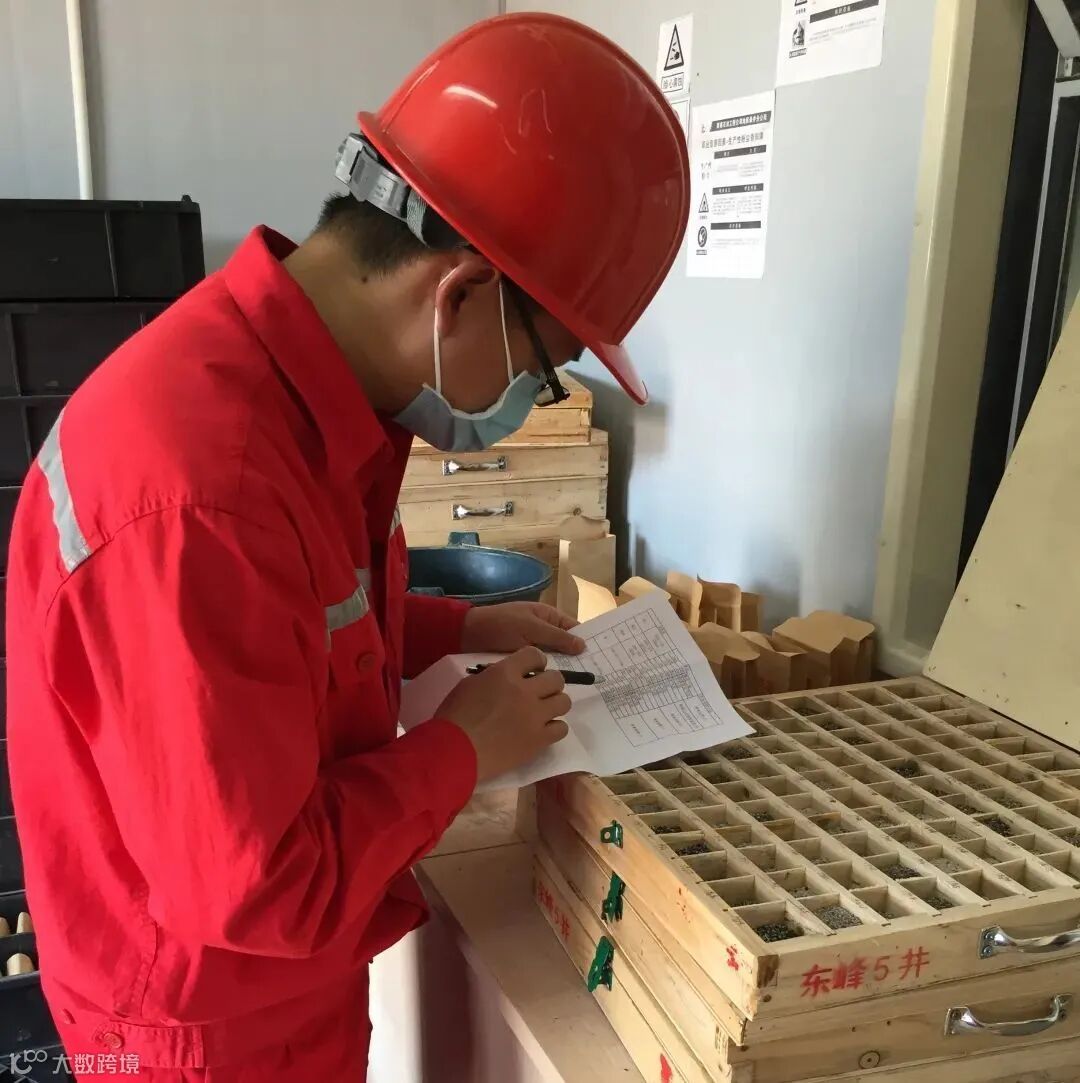

2020年采集东峰5井实物资料
2020年分公司在须五段成功提交预测储量。
稳步走
2020年10月按照部署实施计划先期实施2口预探井、1口评价井。以上3口井勘探一所已按照日程安排完成地质设计提要编写,通过院三级质控流程提交勘探部,项目部即将组织实施钻探。
目前资阳东峰场须五段取得突破性胜利,陆相研究团队将持续深化研究,以期进一步扩大勘探成果。“保矿权、拓资源、增储量”之路刚刚启程,长路漫漫,唯进为路。
作者丨任青松
审核丨尹彤 任明妍
