中国铁建香榭国际地处黄浦江向北进入中心城区的90度“L”型直角弯,有上海“浦江第一湾”的美誉,拥有虹梅南路越江隧道出口、5号线南延伸段站点、奉浦大桥以及闵浦二桥、西渡码头等奉贤主要对外交通设施,是连接奉贤与中心城区的北大门。随着即将开通的5号线延伸线,板块升值潜力巨大。
项目区位

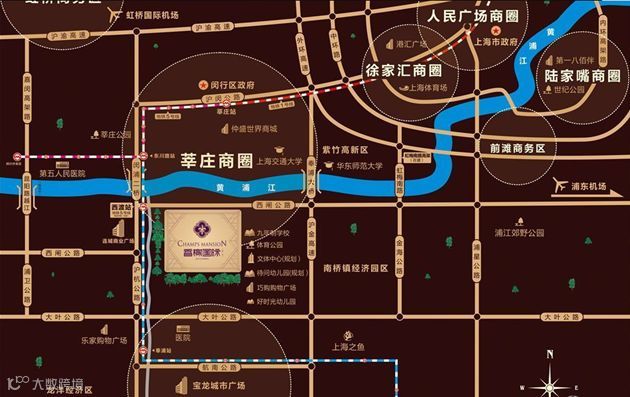

项目位于扶栏路西闸路交接处,东面靠扶栏路,南面是规划路,北面是西闸路,西面是沪杭公路。在小区周边云集了众多商业设施和公共设施。
02
交通出行
交通方面,项目出行便捷,四通八达,地铁5号线南延伸段年内试运行,地铁5号线西渡站距离本项目实线距离仅有300米,乘坐5号线可以直达城市副中心莘庄,以及南桥的上海之鱼等地,可以算真正意义上的轨交房。
除了地铁外,项目周边虹梅路高架将大大拉近了奉贤和市区的距离, 西渡也将是从区位中跳脱,融入半小时城市生活圈。
03
区域配套
从项目自带配套来讲,有孩童教育课堂、SPA、健身房、棋牌室、游泳池、咖啡吧等,业主足不出户便可以享受到好的体验。

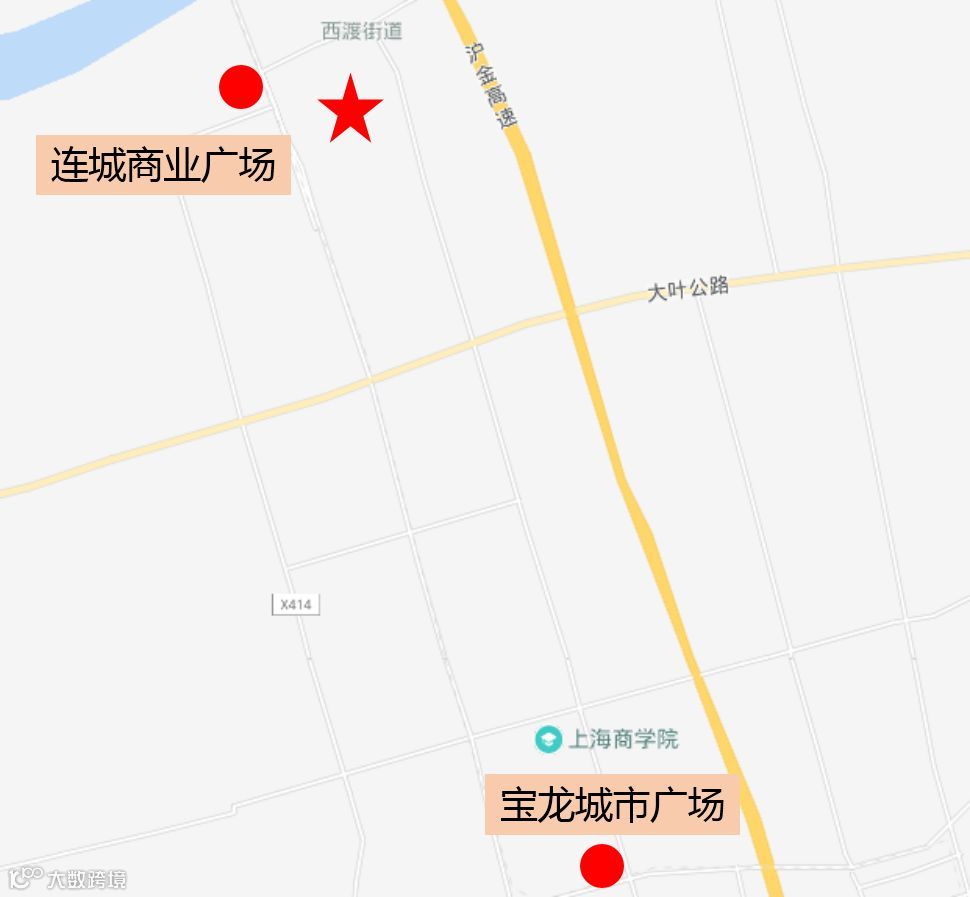

商业
距离项目1公里还有中高端购物商场连城1号;6公里的有中高端购物商场奉贤宝龙城市广场。

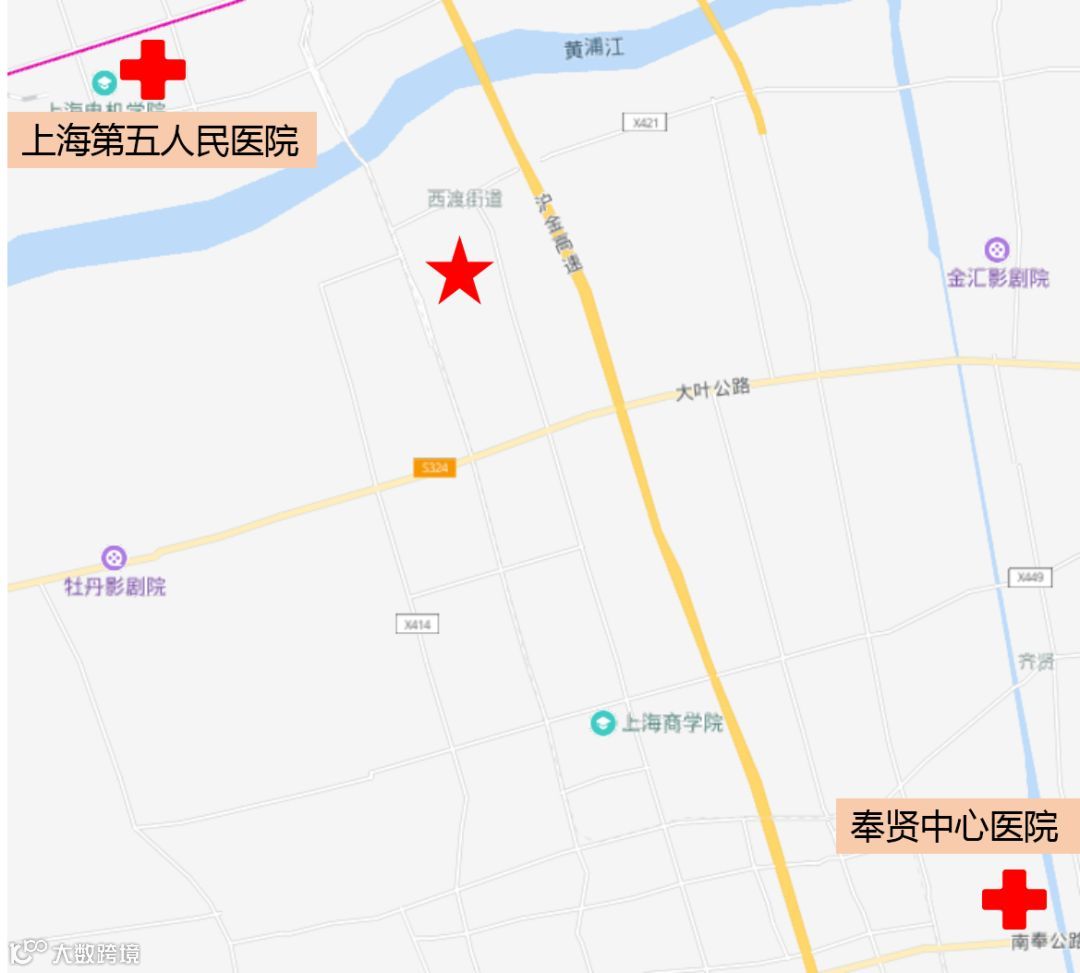

医疗
西渡医院为一级甲等医院,距离项目500米;第五人民医院为三级乙等公立医院,距离项目5公里;奉贤中心医院为三级甲等,距离项目12公里。
04
基本信息
项目总占地面积约11万㎡,建筑面积约32万㎡,项目由12栋高层、32栋叠加别墅组成,规划户数为1827户。项目产品涵盖建面约89-125㎡高层公寓,建面约110-156㎡叠加别墅,总体采取高低配,楼栋整体光照充足,临河而居。
05
户型设计

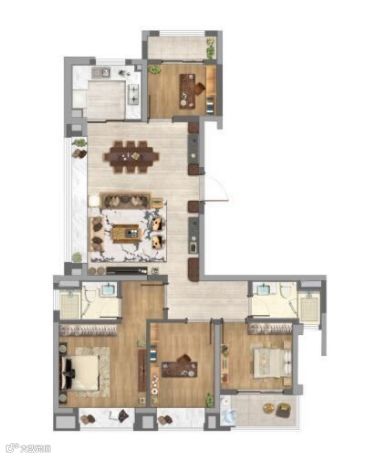

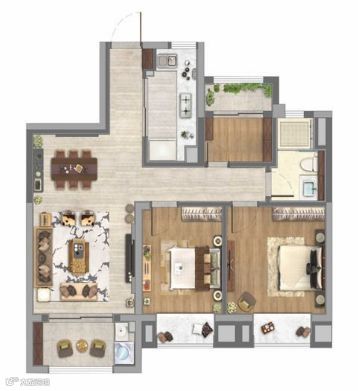

89㎡ 3房2厅1卫
户型整体是小三房设计,较为方正,两间卧室朝南均带飘窗,更好地利用了空间,使采光功能更佳。缺点是进门玄关处较为狭窄,且与厨房相邻,活动范围较小。
123㎡ 4房2厅2卫
此户型做到了3+1房型,阔尺横厅设计,且一侧享有开阔视野。三卧室朝南使房间更加明亮。虽然户型的整体不是那么方正,但是整体进深较大,南北通透。
项目近期于4月21日加推,目前在售有建面约89㎡、123㎡高层住宅,均价约38000元/㎡;另有建面约110㎡-160㎡叠加别墅,均价约48000元/㎡。
此项目:
目前属于一个价格洼地:整个上海目前开出的距离地铁300 到1000米的房子的距离的一手新房单价基本都在4万2左右 ,此项目 3.5万的单价,投资性价比高。
甘经理 购房联系电话:15221424389

万众期待的轨交5号线南延段,预计在今年年底正式通车。
为了确保5号线南延伸工程在今年底顺利竣工,同时又不影响5号线的正常运营。
自8月20日和10月20日起,以及明年下半年内,5号线将分三阶段调整列车运营方案。
01
5号线南延伸后将分岔运营
单一线路变身主、支线段

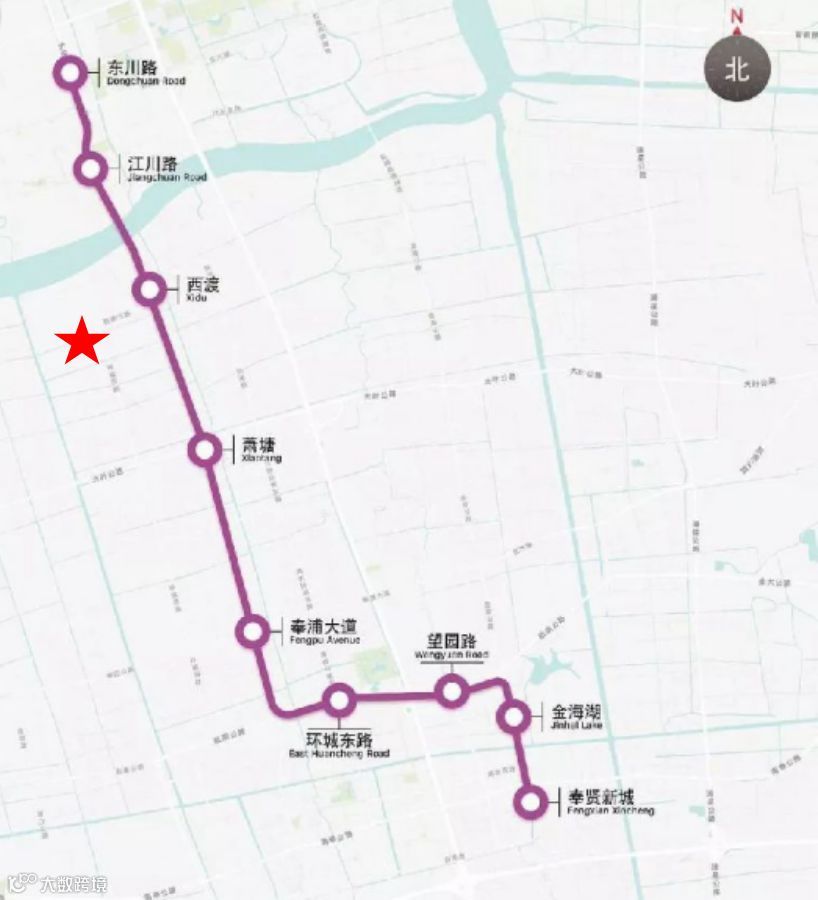

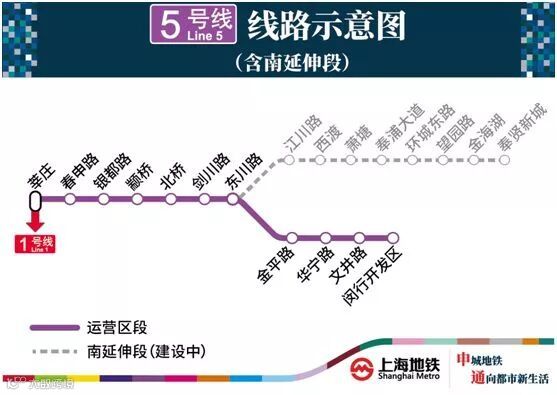

5号线南延伸工程起点为既有线东川路站,终点为奉贤新城站,沿途经闵行和奉贤两区。
延伸段线路全长约19.5公里,设江川路站、西渡站、萧塘站、奉浦大道站、环城东路站、望园路站、金海湖站、奉贤新城站共8座车站。
根据线路结构,5号线新延伸后将实施分岔运营,类似既有网络里的10、11号线的“Y字”形样式。
其中,莘庄站—东川路站—奉贤新城站为5号线主线段;东川路站—闵行开发区站为5号线支线段。
02
建设、运营、改造三同步
分阶段调整运营方案

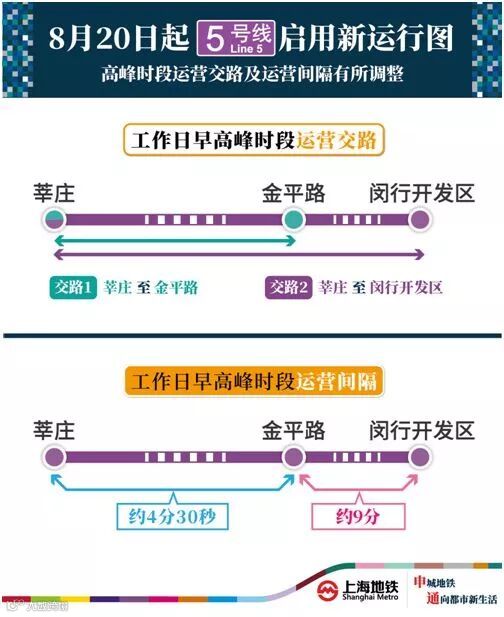

第一阶段:8月20日起工作日早高峰开行大小交路,运力有所下降,强化限流措施,提请乘客注意。

8月20日起至10月19日,5号线在工作日早高峰期间(大约7:00—9:30)将启用大小交路列车运行模式(其它时段仍维持原单一交路不变)。
车站现场方面,为保证乘客和运营安全,从8月20日起5号线也将进一步加强颛桥站、北桥站、东川路站工作日早高峰限流措施,同时新增剑川路、金平路两座限流车站,平衡瞬时大客流,确保整条线路安全顺畅运行。

(点击可查看大图)
第二阶段:10月20日起分段运营,6编新车上线大部分区段运力大幅提升,支线段乘客需在东川路站换乘。

从10月20日起,将首次全部开行新购入的6节编组列车,列车运行间隔同步调整为4分17秒。
另一方面,5号线支线段(东川路站—闵行开发区站)其中金平路站至闵行开发区站仍为4节编组站台,将继续开行4节编组列车。

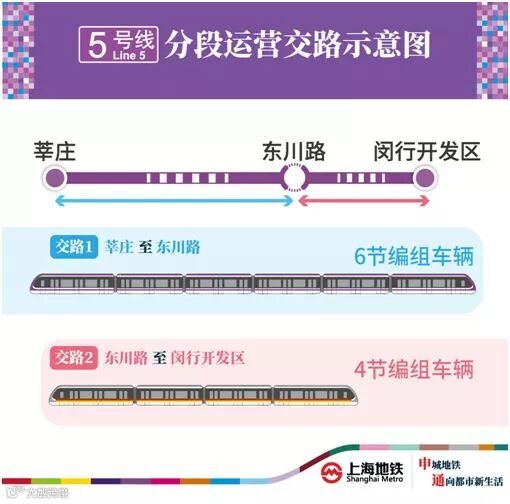

因此,从10月20日开始,5号线从大小交路调整为分段运营方式(类似2号线东延伸区段,“4/8”节编组列车在广兰路站换乘),乘客需要在东川路站进行“4/6”节编组列车的双向换乘。
特别提请注意:支线段列车运行间隔调整为8分,较第一阶段缩短1分钟。
第三阶段:研究论证主线段“4/6”节编组列车混跑模式,明年下半年有望实施,恢复“一车到底”下一步,随着“4/6”节编组列车混跑方案研究论证通过,预计2019年下半年,5号线主线段将实现“4/6”节编组列车混跑。
届时,支线段乘客无需在东川路站下车换乘,可恢复4节编组列车“一车到底”,方便出行。
03

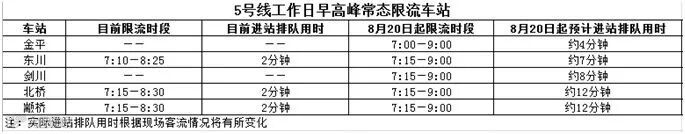

工作日早高峰时段限流方案

1、颛桥站
为配合车站“4改6”施工等,临时关闭临近沪闵路的2号出入口,乘客进出车站改从1号口。
同时,车站在进入1号口途经的道路上增设了绕行限流隔断,请乘客根据导向和提示有序进出车站。车站工作日早高峰限流结束时间从原来的上午8:30分,延长至9点结束,即7:15—9:00。

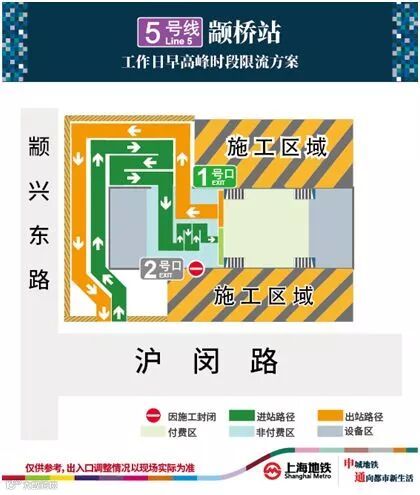

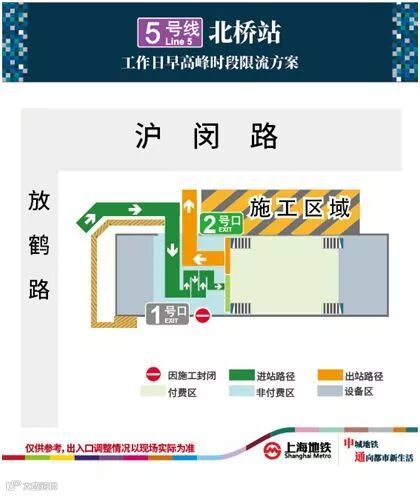

2、北桥站
为配合车站搭建围挡进行“4改6”施工等,北桥站1号出入口临时关闭,乘客可以从临近沪闵路的2号出入口进出车站,同时,为加装自动扶梯,2号口进行了局部封闭。
早高峰期间,需要进站的乘客需绕行至沪闵路近放鹤路口的限流通道处进站,请乘客根据导向和提示有序进出车站。同时,车站早高峰限流结束时间从原来的上午8:30分,延长至9点结束,即7:15—9:00。

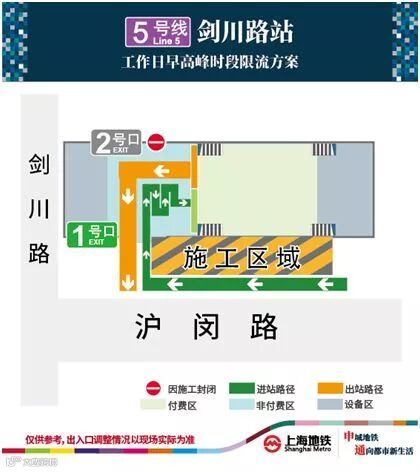

3、剑川路站
为配合车站搭建围挡进行站台4改6加长施工,剑川路站2号出入口关闭,乘客可以从临近沪闵路的1号出入口进出车站。同时,为了加装自动扶梯1号口进行了局部封闭。
剑川路站将实行工作日早高峰站外限流措施,限流时间为7:15至9:00。限流期间,进站乘客需从剑川路站1号口向东20米左右的限流通道处进站,请乘客根据导向和提示有序进出站。

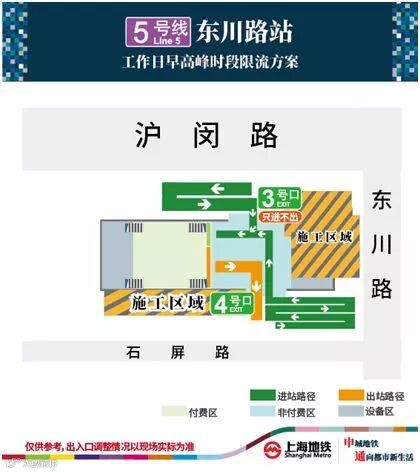

4、东川路站
车站于3号、4号口外设置限流栏杆,限流期间,3号口只进不出,4号口正常进出。
请乘客根据导向和提示有序进出车站。同时,该站工作日早高峰限流结束时间从原来的上午8:25分,延长至9点结束,即7:15—9:00。

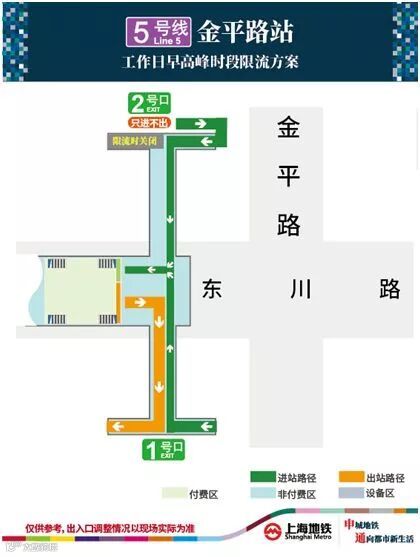

5、金平路站
为配合信号调试确保乘客及运营安全,金平路站将实行工作日早高峰站外限流措施,限流时间为7:00至9:00。
限流期间,车站将关闭2号口西侧(靠近瑞丽路)楼梯,需要进站的乘客由1号口、2号口东侧(靠近金平路)进站乘车,需要出站的乘客由1号口西侧(靠近瑞丽路)出站。
另外,限流期间,车站一处无障碍电梯(地面—天桥)临时关闭,有需求的乘客请联系车站工作人员。
04
电动栏杆改造
“4改6”新老站台衔接施工
电动栏杆改造
为配合5号线信号系统调试,原有电动栏杆已无法满足新系统的运营需要,春申路至东川路6座车站相继拆除现有安全护栏,陆续安装6节编组新系统安全门。同时,金平路至闵开发4座车站电动栏杆将进行停用改造。
“4改6”新老站台衔接施工
为配合5号线延伸段建设,满足5号线新信号系统运行,提高车站的客运组织能力,自2018年7月19日起,春申路至剑川路5座车站陆续对老站台端头处与新站台分隔玻璃进行拆除施工,该施工预计持续4个月,车站现场将设置施工围挡。
