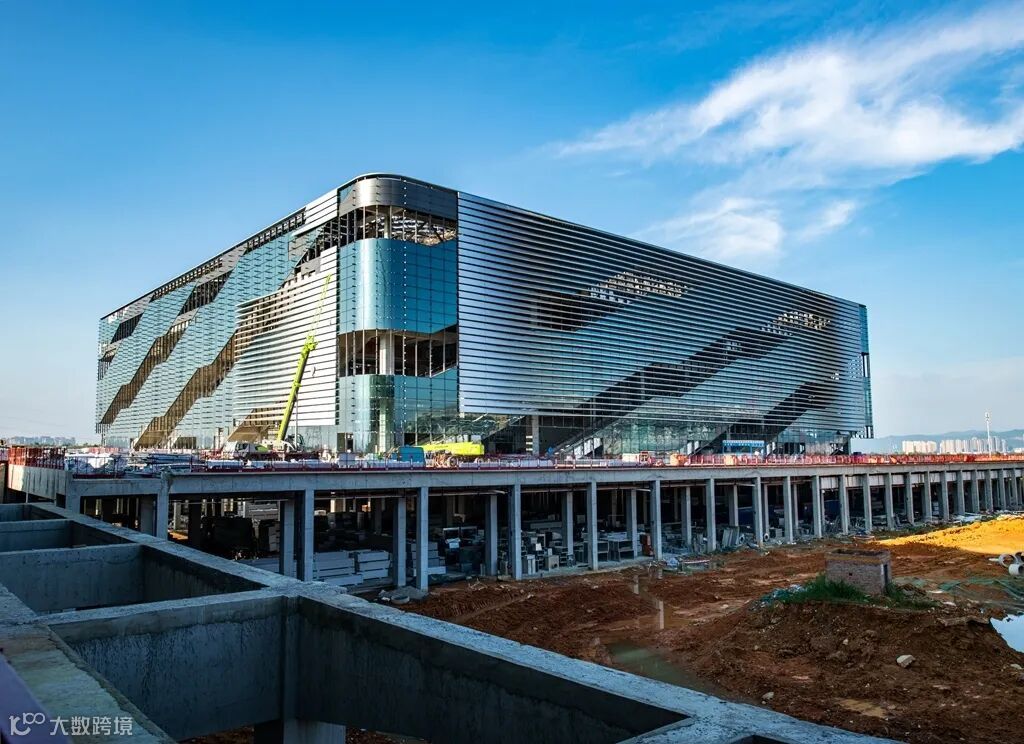

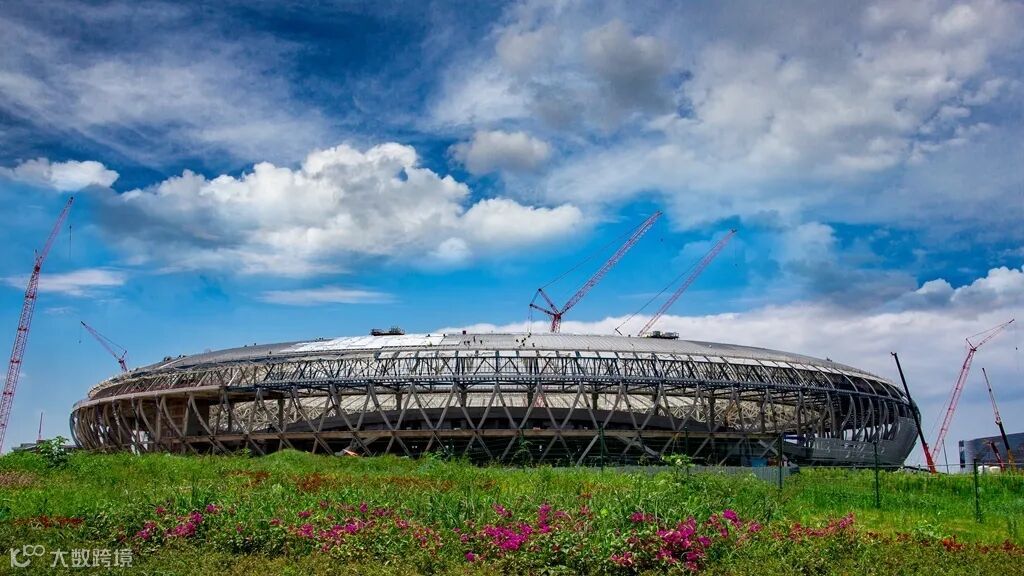

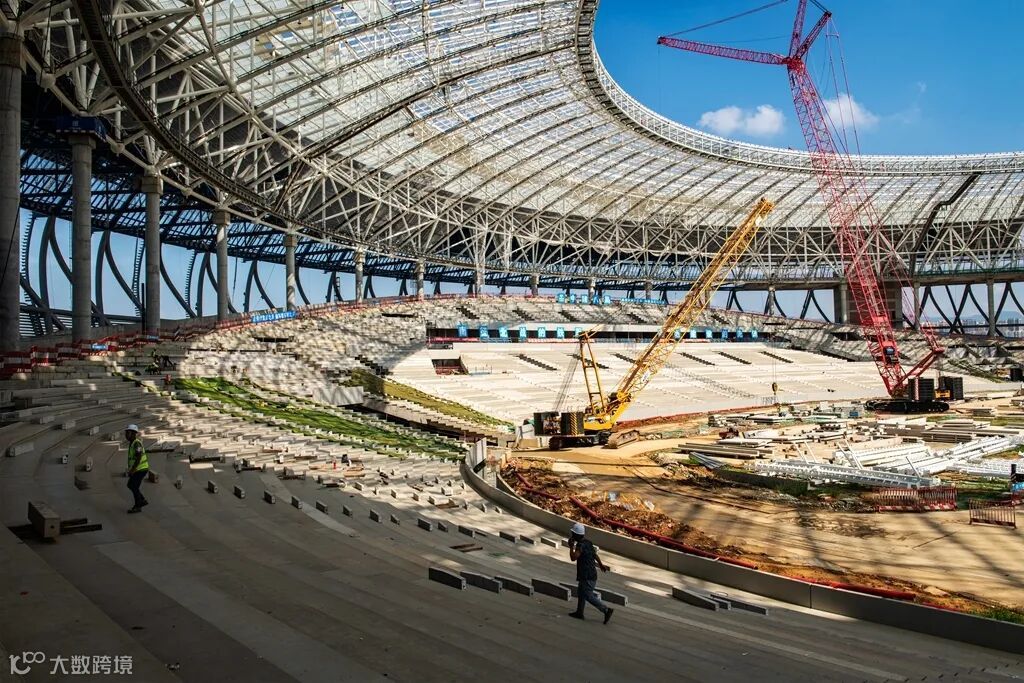

东安湖体育公园通电啦
比原计划提前17天
近日,见证哥打探到
东安湖体育公园“一场三馆”
红线外电工程管线
——10kV怡体一线正式打通

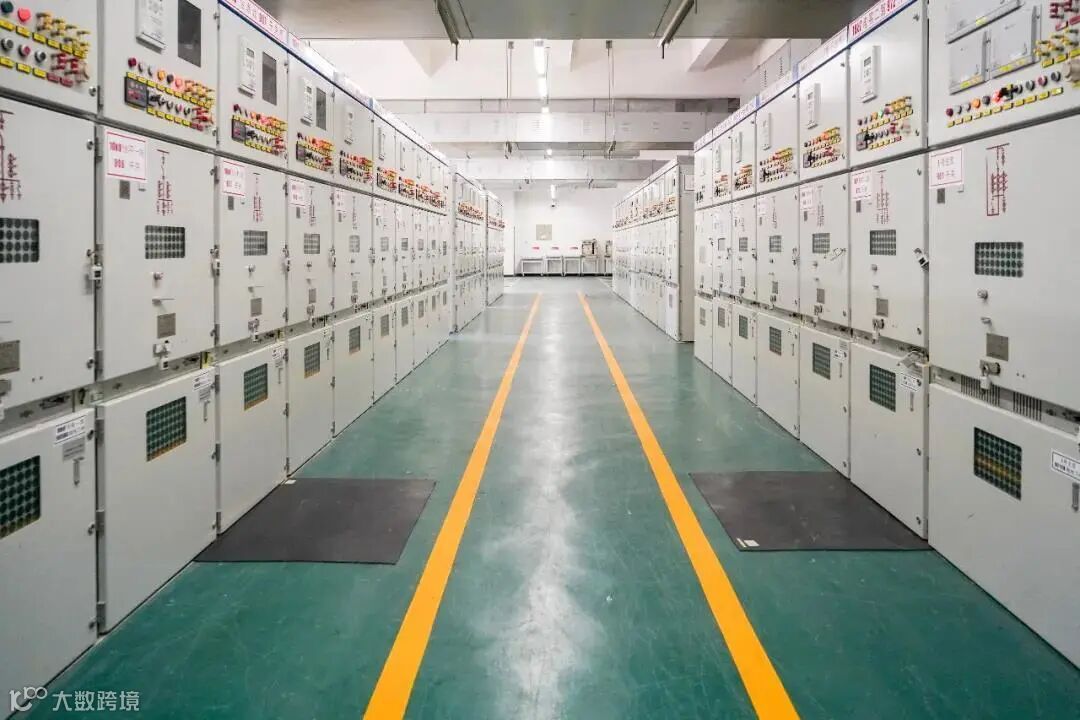

这标志着该项目有了正式供电
具备了机电安装调试的条件
据介绍,10kV怡体一线作为保障东安湖体育公园“一场三馆”正式供电的管线之一,全长7.5公里,新建电缆通道达5公里。从方案设计到实施完成,项目用110天时间完成了正常需要半年才能完成的工作量。
见证哥还了解到,自4月10日首批组合式空调机组进场以来,数十台冷水机组、冷却塔、锅炉、柴发机组已全部到场。其它到场的机电设备还包括几百台配电箱、风机及数十台直梯、自动扶梯等。
“预计9月30日之前,所有机电设备将全部到场。”该负责人说,在正式通电的基础上,这些设备将一次性完成安装调试并快速投入使用,满足泛光照明、精装修等专业对机电设备的需求,为东安湖体育公园如期完美呈现保驾护航。
来源:见证龙泉驿
