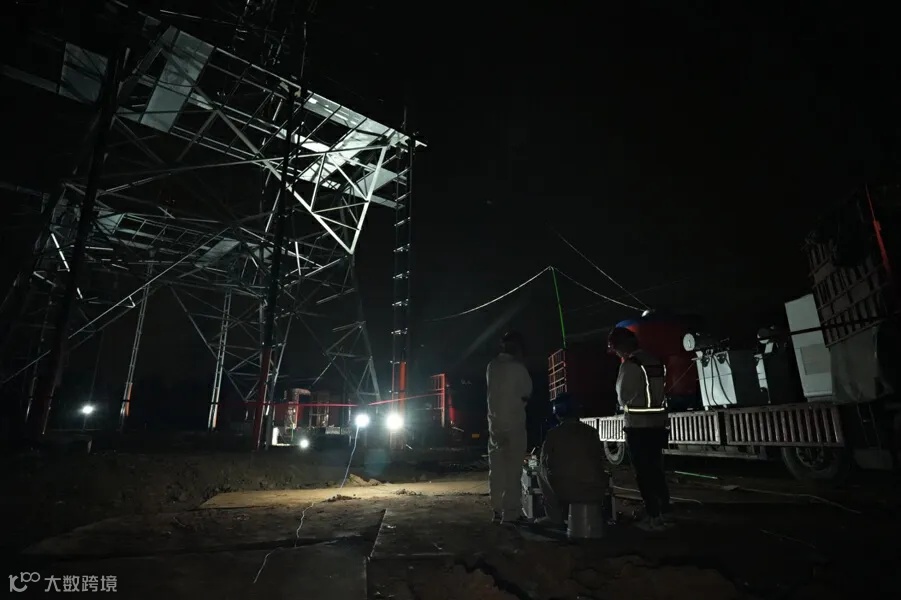

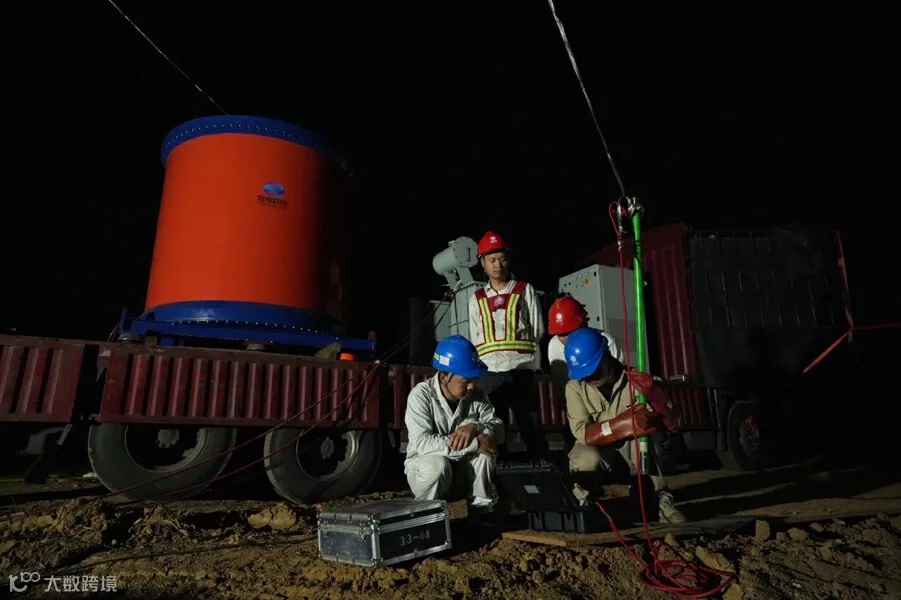

6月28日,成都市“蓉耀工程”重点项目--成都十陵500千伏变电站220千伏配套工程正式投运。作为四川电网十陵500千伏输变电工程的配套工程,项目投运后将提升成都东南片区约120万千瓦供电能力,有效缓解500千伏桃乡变电站供电压力,为成都电网2024年迎峰度夏创造了良好条件。
为确保该工程“6·30”的建设目标,龙泉驿区政府成立工作专班,与天府供电公司强化政企协同,定期调度协调项目建设中的困难问题。天府供电公司编制《工程建设管理大纲》,开展停电窗口、属地协调、物资供应等11个方面的专题策划,制定从可研到投产共计16项关键管控节点的挂图作战表,全力确保建设进度按计划推进。
工程包含十陵-十陵、十陵-大面、十陵-红砂三个220千伏双回线路,新建220千伏输电线路96.1公里,电缆建设规模创同类型工程最长纪录。
工程于2023年10月开工,洪安镇政府、西河街办配合天府供电公司计划,高效推进架空线路塔基交付,项目施工较常规工期缩短近10个月,有效建设周期仅8个月,有效建设工期创同类型工程最短纪录。
记者从龙泉驿区经信局了解到,为保障项目顺利投运,龙泉驿区政府还配套建设了成都经开区智慧电力综合管廊工程,该项目全长17.1公里,为龙泉驿区单项规模最长的电力综合管廊工程。自2023年8月开工建设以来,经开产投集团将项目现场分为3个工区、6个施工段,高峰期投入1500余名参建人员三班倒、调整暗挖长度等持续提高施工效率。值得一提的是,在2024年春节期间,项目仍保持施工进度,在多方共同努力下,仅用5个月时间完成隧道初衬贯通,7个月时间完成通道交付,较常规施工周期缩短近8个月,创造了同等规模下电力通道建设最快速度。
