环境与基础
空压机房选址直接影响设备寿命,需满足干燥、通风、无尘三大条件。
空间布局方面,设备与墙面距离不小于1.5米,多台并列时间距不少于2米,顶部净空不低于4米,确保散热通畅。环境温度超过40℃应加装工业排风扇或空调;低于0℃时管道需电伴热防冻。
污染防护上,应远离粉尘车间和酸洗工段,进气口建议高出屋面2米,并加装三级预过滤器(粗滤精度≤50μm)。在化工区域需使用不锈钢管路防腐。
地面基础要求混凝土承重不低于设备满载重量的2倍,水平度误差不超过2mm/m。螺杆机宜采用厚度≥10mm的防振橡胶垫,活塞机则需弹簧减震器,并通过地脚螺栓固定(如M16螺栓扭矩80–100N·m)。
振动控制至关重要。安装后须用精度0.02mm/m的水平仪检测,纵向与横向偏差均不得超过0.5mm/m,多台机组基础标高误差控制在±3mm以内,防止管道应力集中。
管道与系统
科学的管道布局对气压稳定性及能耗有直接影响。
进气管道应短直平滑,管径大于设备接口(例如接口为DN50时,管道选用DN65),减少弯头数量,优先使用45°弯头,压降控制在0.01MPa以内。
排气管需坡向储气罐(坡度1:100),防止冷凝水倒灌;法兰连接采用耐高压橡胶石棉垫(≥1.6MPa),螺纹连接使用聚四氟乙烯生料带顺时针缠绕3–5圈。

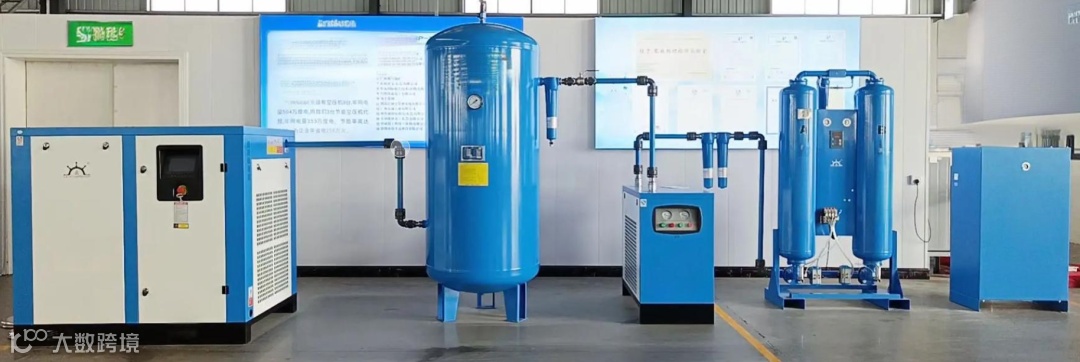

后处理设备顺序不可颠倒,标准流程为:空压机 → 后冷却器 → 气水分离器 → 储气罐 → 干燥机 → 精密过滤器。各设备间距不小于1.2米,干燥机须水平安装,精密过滤器必须垂直安装且箭头方向与气流一致,排水口位置高于下游管道。
电气安全是基本保障:电源电压波动范围不得超过±10%,电缆按额定电流1.5倍选型(如75kW电机配35mm²铜缆)。
接地系统采用TN-S制式,接地电阻不大于4Ω,禁止与防雷接地共用。控制线需屏蔽处理,并与动力线分槽敷设,间距不少于300mm;传感器应远离振动源,如压力传感器宜安装在距设备10米外的稳定管段。
调试与防护
开机前必须完成五项检查:
- 润滑油位处于视镜1/2至2/3区间,皮带下垂度保持在10–15mm
- 拆除所有管道盲板、螺塞及干燥剂袋
- 确认冷却水路阀门启闭正确(适用于水冷机型)
- 高温部件(>80℃)已加装防护罩
- 储气罐配备安全阀(整定压力为工作压力的1.1倍)和精度1.6级的压力表
试运行关键参数要求:
空载启动以验证电机转向,运行30分钟后测量振动值(螺杆机≤6.3mm/s,活塞机≤11.2mm/s);加载后监测排气温度(喷油螺杆机不超过100℃)、压力波动(≤±0.02MPa),并用肥皂水检测管道连接处是否存在泄漏。
安全防护硬性规定:
- 设备周边设置高度不低于1.2米的防护栏,转动部位加装网孔尺寸≤50mm×50mm的防护罩
- 紧急停机按钮采用红色蘑菇头式设计,安装高度1.5–1.8米,并接入独立硬线回路
