导读:关注楼市科学家

今天,南京地铁11号线正式开工!江北人民沸腾了!


01

NEWS

11号线正式开工


今天下午,南京地铁11号线开工仪式将在南京铁道学院站举行。

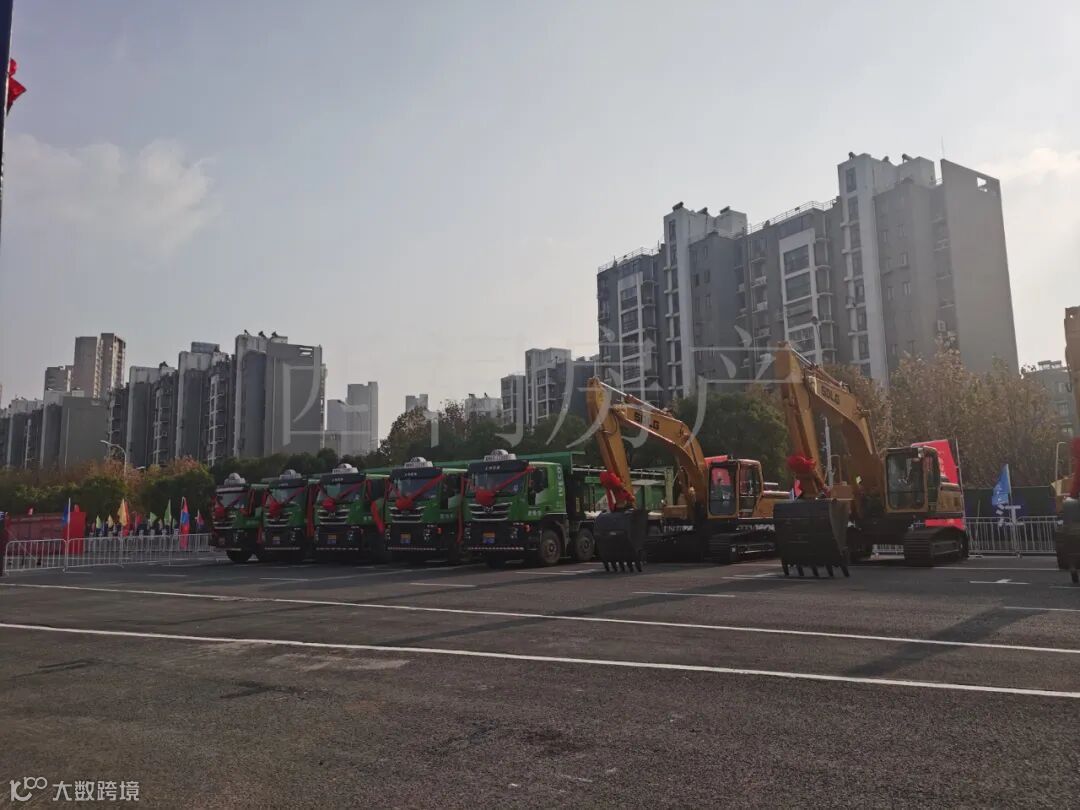

现场工程车辆和挖掘机已停满道路两侧,蓄势待发。

现场曝光了11号线一期工程中央商务区-南京铁道学院站的主要节点工期,各站点最晚将于2024年10月16日完成。

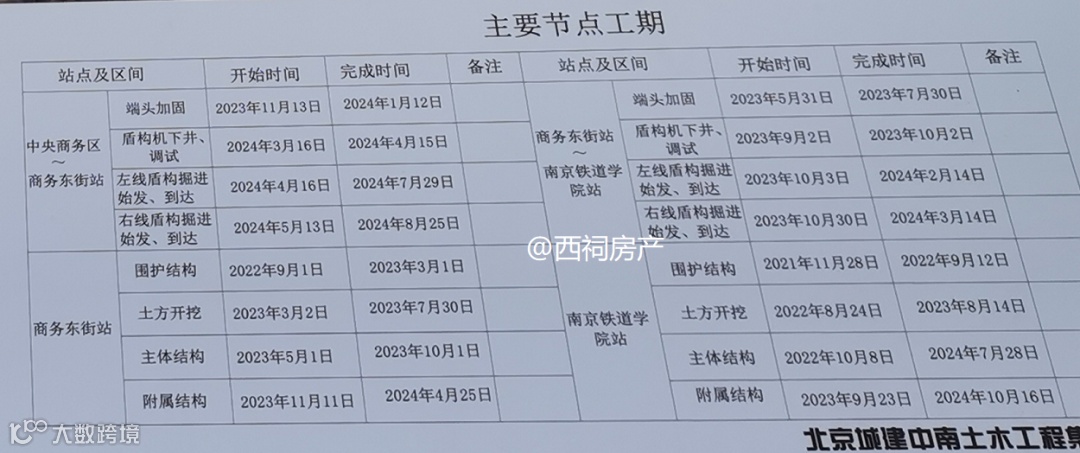

主要节点工期如下:

中央商务区-商务东街站(端头加固-盾构机下井、调试-左线盾构构掘进始发、到达-右线盾构掘进始发、到达):2023年11月13日-2024年8月25日

商务东街-南京铁道学院站(端头加固-盾构机下井、调试-左线盾构构掘进始发、到达-右线盾构掘进始发、到达:2023年5月31日-2024年3月14日

商务东街站(围护结构-土方开挖-主体结构-附属结构):2022年9月1日-2024年4月25日

南京铁道学院站(围护结构-土方开挖-主体结构-附属结构):2021年11月28日-2024年10月16日



据南京地铁建设有限责任公司工作人员介绍,目前,11号线首开的三座车站石塘公园、南京铁道学院站、浦洲路站已经完成了围挡施工和临水临电的接入,标准化工地、项目驻地的一些建设,后续8座车站将陆续进入施工状态。

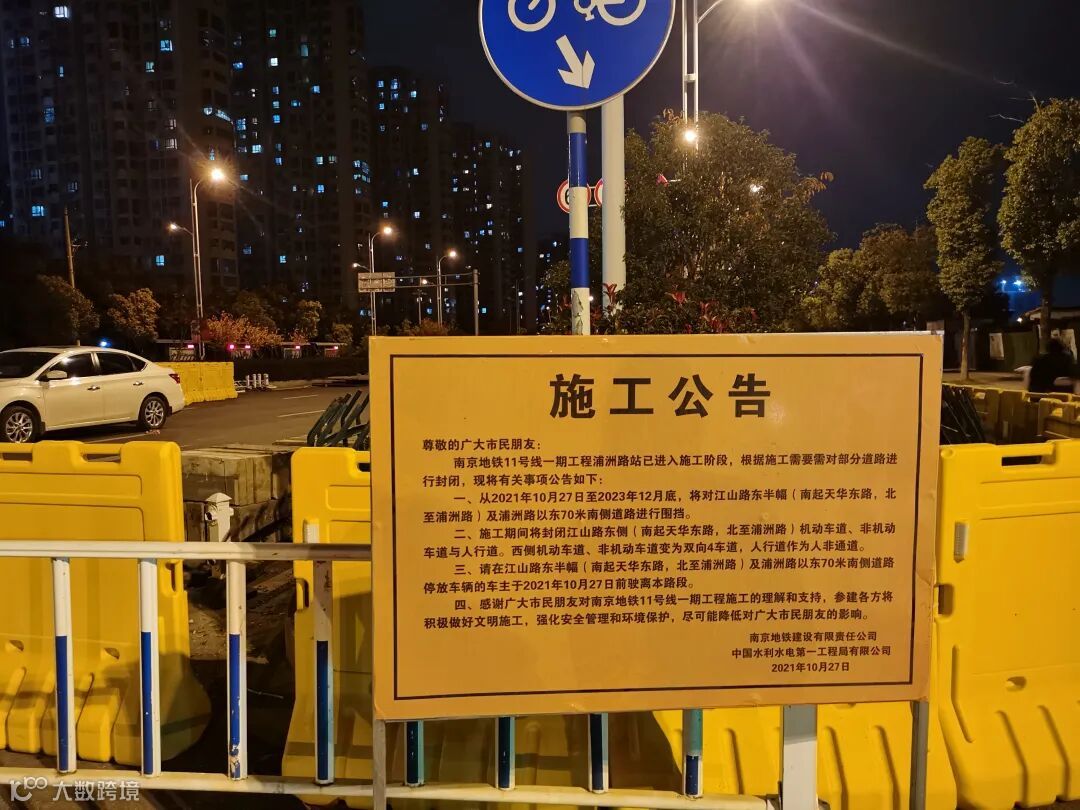

浦州路附近围挡公告

开工意味着,地铁围挡之后,将开展绿化迁移、管线改造,在绿化和管线不影响的地方,开始进行围护结构的施工。


此外,西祠房产还在现场注意到,未来江北还将迎来14号线、15号线、17号线、4号线二期、13号线、18号线等多条线路!

11号线对于江北的意义重大,串联起了桥北、江北核心区、江浦、五桥、桥林等区域,不仅将“散装”江北一线贯通,沿线居民还能通过11号线换乘3、10号等过江线路。


住在桥北的王女士说:“今天我们很多业主都在讨论地铁开工的事,11号线通车后,我们小区也是真正的地铁盘了,几分钟路程就可以坐上11号线,还能和3号线换乘了,太方便了。


11号线自2016年11月获得国家发改委批复后,曾一度让江北人民等了5年之久。

这一次,终于不“鸽”了!

02

NEWS

这些板块将迎利好,一批楼盘都将受益

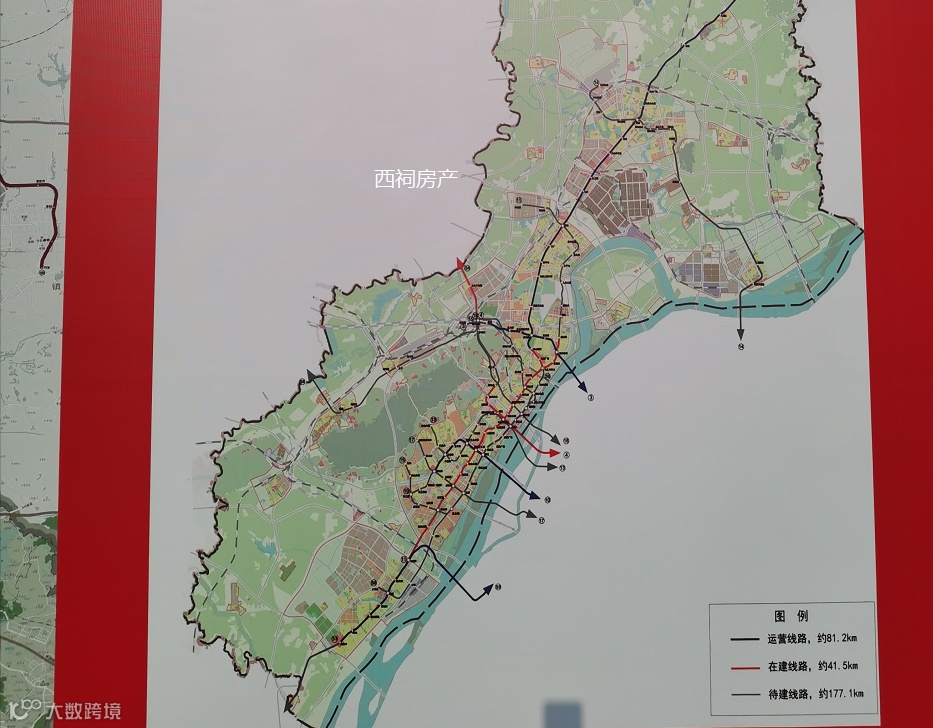

南京地铁11号线一期工程,全线设车站20座,其中新建车站19座,均为地下站,线路南起马骡圩站,沿浦滨路、万寿路、浦珠北路、江山路敷设,终至浦洲路站。根据此前官方发布的消息,11号线建设周期2021-2025年。

根据线路显示,11号线未来也将成为江北换乘王,全线设换乘站9座,可与10条地铁线路换乘。

包括S3号线、15号线(规划中)、17号线(规划中)、10号线、4号线二期(在建)、13号线(规划中)、18号线(规划中)、S8号线南延(规划中)、3号线等进行换乘。

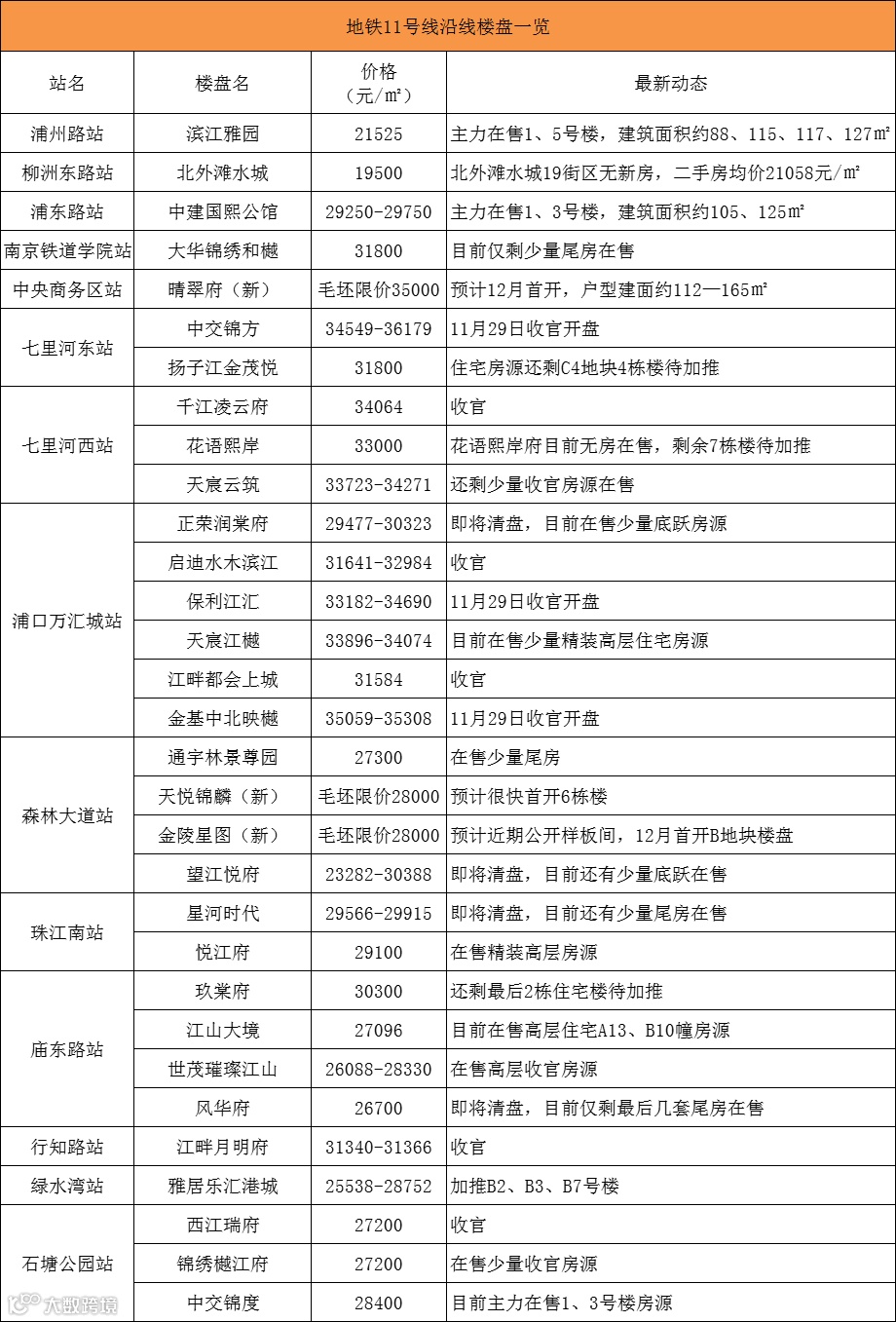

11号线跨度较长,跨度区域较大,主要涵盖桥北、江北核心区、浦口城南中心、五桥等板块,周边楼盘众多。从沿线周边的新房来看,价格区间跨度较大,从2万+/㎡到3.5万+/㎡。


随着11号线开通,一批楼盘也将受益。


来源:西祠房产


楼盘价值梳理,进500人买房群,请找楼市科学家主编,给你带来实实在在的价值!
