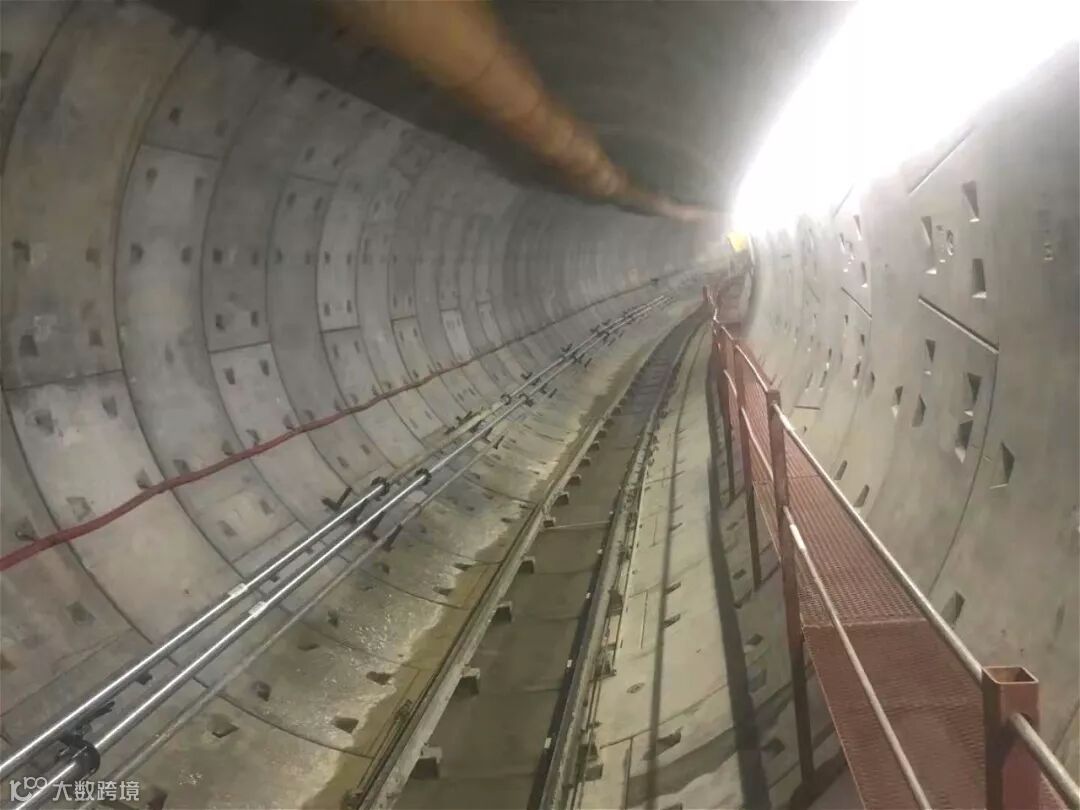

2020年1月15日下午16时18分,随着“初心号”盾构机刀盘缓缓破墙而出,历经93天日夜不歇的掘进,前海110kV及以上电压等级架空线下地工程南延段盾构隧道提前30天顺利贯通!

作为前海控股公司首条盾构隧道,公司领导、安质部、企管部对该项目安全、质量、进度等方面给予了指导和支持,从盾构始发到隧道贯通,现场安全质量持续可控,在市、区和公司等各级组织的安全质量检查中广获好评,整个施工过程安全质量零事故,并比合同里程碑节点工期提前30天贯通。

前海110kV及以上电压等级架空线下地工程南延段盾构隧道总长396m,平面线路最小曲线半径为320m,纵断面成V字坡,最大纵坡为40‰,隧道埋深2.1m~24m,项目选用一台主机总长约9.2米、直径6.28米的土压平衡盾构机,由于盾构始发井尺寸狭小,且地面场地受限,项目因地制宜,采用“台车井下分解布置、三次始发”方案。

盾构施工始终贯彻技术先行的理念,加强施工过程控制,全方位优化施工方案,24小时实施监控,极限空间下盾构分体始发、盾构隧道小半径曲线始发、穿越上软下硬、全断面不良地层时进舱换刀、下穿牛蜞水库、超浅覆土盾构掘进等多重难题一一被攻克。

本项目作为民生工程,在实施过程中备受片区居民关注,项目建成后将有效改善城市公共环境,对打造宜居南山具有重要意义。2020年,项目组将不忘初心、再接再厉,继续推动工程顺利、安全、高质量竣工。
